当前位置:首页>文档>2025-66-第3篇-第17章-17.2-合同价格调整(二)_2026年一级建造师_2026年一建经济_2025年一建经济SVIP_02-基础精讲✿高端面授✿深度强化_10-经济《天一精讲班》关涛、董航KL_关涛_讲义

2025-66-第3篇-第17章-17.2-合同价格调整(二)_2026年一级建造师_2026年一建经济_2025年一建经济SVIP_02-基础精讲✿高端面授✿深度强化_10-经济《天一精讲班》关涛、董航KL_关涛_讲义

  • 2026-03-11 03:06:36 2026-01-30 12:07:38

文档预览

2025-66-第3篇-第17章-17.2-合同价格调整(二)_2026年一级建造师_2026年一建经济_2025年一建经济SVIP_02-基础精讲✿高端面授✿深度强化_10-经济《天一精讲班》关涛、董航KL_关涛_讲义
2025-66-第3篇-第17章-17.2-合同价格调整(二)_2026年一级建造师_2026年一建经济_2025年一建经济SVIP_02-基础精讲✿高端面授✿深度强化_10-经济《天一精讲班》关涛、董航KL_关涛_讲义
2025-66-第3篇-第17章-17.2-合同价格调整(二)_2026年一级建造师_2026年一建经济_2025年一建经济SVIP_02-基础精讲✿高端面授✿深度强化_10-经济《天一精讲班》关涛、董航KL_关涛_讲义
2025-66-第3篇-第17章-17.2-合同价格调整(二)_2026年一级建造师_2026年一建经济_2025年一建经济SVIP_02-基础精讲✿高端面授✿深度强化_10-经济《天一精讲班》关涛、董航KL_关涛_讲义

文档信息

文档格式
pdf
文档大小
0.341 MB
文档页数
4 页
上传时间
2026-01-30 12:07:38

文档内容

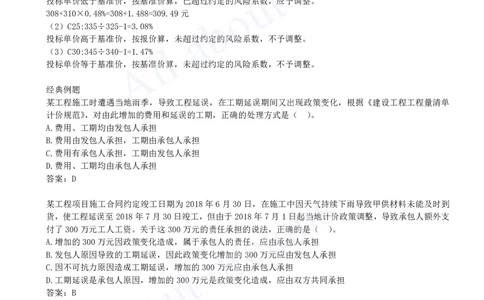

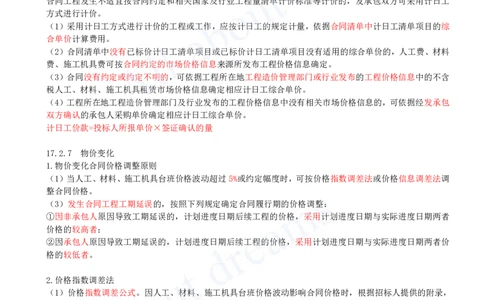

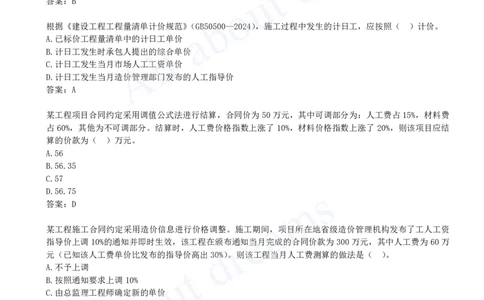

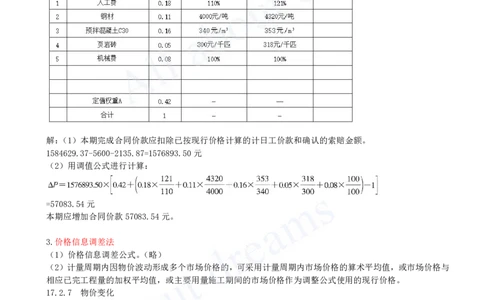

[注:天一文化专有版权,未经许可不可转发或复印传播] 17.2.5 总承包服务费 (1)若合同约定的发包人提供材料变更为承包人提供的,发承包双方应按规定调整相应分部分项工程项目清 单的综合单价,并扣除合同总价中计取的相应发包人提供材料的总承包服务费。 (2)如合同履行过程中发生合同约定的承包人提供材料变更为发包人提供的,发承包双方应按规定计算新增 发包人提供材料的总承包服务费,调整合同总承包服务费。 (3)若合同履行过程中发生暂估价专业分包工程、发包人直接发包工程取消,或确定由承包人负责完成,或 承包人按规定中标,或在承包人的合同工程已竣工且撤场后进行的,发承包双方应扣除合同总价中计取的相 应专业分包工程、直接发包工程的总承包服务费。 (4)若总承包服务费以项计价的,总承包服务费除可按规定扣减或调整外,应为风险包干,工程结算应不作 调整。 17.2.6 计日工 合同工程发生不适宜按合同约定和相关国家及行业工程量清单计价标准等计价的,发承包双方可采用计日工 方式进行计价。 (1)采用计日工方式进行计价的工程或工作,应按计日工的规定计量,依据合同清单中计日工清单项目的综 合单价计算费用。 (2)合同清单中没有已标价计日工清单项目或已标价计日工清单项目没有适用的综合单价的,人工费、材料 费、施工机具费可按合同约定的市场价格信息来源所发布工程价格信息确定。 (3)合同没有约定或约定不明的,可依据工程所在地工程造价管理部门或行业发布的工程价格信息中的不含 税人工、材料、施工机具租赁市场价格信息确定相应计日工综合单价。 (4)工程所在地工程造价管理部门及行业发布的工程价格信息中没有相关市场价格信息的,可依据经发承包 双方确认的承包人采购单价确定相应计日工综合单价。 计日工价款=投标人所报单价×签证确认的量 17.2.7 物价变化 1.物价变化合同价格调整原则 (1)当人工、材料、施工机具台班价格波动超过5%或约定幅度时,可按价格指数调差法或价格信息调差法调 整合同价格。 (3)发生合同工程工期延误的,按照下列规定确定合同履行期的价格调整: ①因非承包人原因导致工期延误的,计划进度日期后续工程的价格,采用计划进度日期与实际进度日期两者 价格的较高者; ②因承包人原因导致工期延误的,计划进度日期后续工程的价格,采用计划进度日期与实际进度日期两者价 格的较低者。 2.价格指数调差法 (1)价格指数调差公式。因人工、材料、施工机具台班价格波动影响合同价格时,根据招标人提供的附录, 承包人应提供可调价主要材料表,并采用投标函附录中的价格指数和权重表约定的数据,按下式计算差额并 调整合同价格: 式中△P——需调整的价格差额。 P——约定的计量周期中承包人应得到的不含税合同价金额。此项金额应不包括价格调整、不计质量保证金的 0 扣留和支付、预付款的支付和扣回。已按现行价格计价的变更及其他金额,也不计在内,但按中标价的工料 机单价计算的变更及其他金额应计算在内。 A——定值权重(即不调部分的权重)。 B、B、B、 …、B——各可调因子的变值占签约不含税合同价的权重(即可调部分的权重)。 1 2 3 4 F 、F 、F 、 …、F ——各可调因子的现行价格指数。 t1 t2 t3 tn[注:天一文化专有版权,未经许可不可转发或复印传播] F 、F 、F 、…、F ——各可调因子的基本价格指数,指基准日期的各可调因子的价格指数。如合同约定允 01 02 03 0n 许价格波动幅度的,基本价格指数应予以考虑此波动幅度系数。 (2)招标工程的基准日价格指数,为投标截止日前28天的价格指数,招标人应在招标文件中予以明确。非 招标工程为合同签订前28天的价格指数。 【例17.2-3】××工程约定采用价格指数法调整合同价款,具体约定见表17.2-1数据,本期完成合同价款为 1584629.37 元,其中:已按现行价格计算的计日工价款为 5600元,发承包双方确认应增加的索赔金额为 2135.87元,请计算应调整的合同价款差额。 解:(1)本期完成合同价款应扣除已按现行价格计算的计日工价款和确认的索赔金额。 1584629.37-5600-2135.87=1576893.50元 (2)用调值公式进行计算: =57083.54元 本期应增加合同价款57083.54元。 3.价格信息调差法 (1)价格信息调差公式。(略) (2)计量周期内因物价波动形成多个市场价格的,可采用计量周期内市场价格的算术平均值,或市场价格与 相应已完工程量的加权平均值,或主要用量施工期间的市场价格作为调整公式使用的现行价格。 17.2.7 物价变化 (3)采用投标截止日前28天(非招标工程为合同签订前28天)工程造价管理机构发布的信息价作为基准价, 并且以计量周期工程造价管理机构发布的信息价作为现行市场价格的,按下列规定调整合同价格: 当承包人的投标价和基准价有差异时,如果实际价格高出较高者5%,或者低出较低者5%的时候,超过部分需 要据实调整。 【例17.2-5】××工程在施工期间,省工程造价管理机构发布了人工费调增10%的文件,适用时间为××年 ×月×日,该工程本期完成合同价款1576893.50元,其中人工费283840.83元,与定额人工费持平,本期人 工费应否调整,调增多少? 解:因为人工费与定额人工费持平,则低于发布价格,应予调增: 283840.83×10%=28384.08元 【例17.2-6】某工程采用的预拌混凝土由承包人提供,所需品种见表17.2-3,施工期间,在采购预拌混凝土[注:天一文化专有版权,未经许可不可转发或复印传播] 时,其单价分别为C20:327元/m3,C25:335元/m3,C30:345元/m3,合同约定的材料单价如何调整? 解:(1)C20:327÷310-1=5.48% 投标单价低于基准价,按基准价算,已超过约定的风险系数,应予调整。 308+310×0.48%=308+1.488=309.49元 (2)C25:335÷325-1=3.08% 投标单价高于基准价,按报价算,未超过约定的风险系数,不予调整。 (3)C30:345÷340-1=1.47% 投标单价等于基准价,按基准价算,未超过约定的风险系数,不予调整。 经典例题 某工程施工时遭遇当地雨季,导致工程延误,在工期延误期间又出现政策变化,根据《建设工程工程量清单 计价规范》,对由此增加的费用和延误的工期,正确的处理方式是( )。 A.费用、工期均由发包人承担 B.费用由发包人承担,工期由承包人承担 C.费用有承包人承担,工期由发包人承担 D.费用、工期均由承包人承担 答案:D 某工程项目施工合同约定竣工日期为2018年6月30日,在施工中因天气持续下雨导致甲供材料未能及时到 货,使工程延误至2018年7月30日竣工,但由于2018年7月1日起当地计价政策调整,导致承包人额外支 付了300万元工人工资。关于这300万元的责任承担的说法,正确的是( )。 A.增加的300万元因政策变化造成,属于承包人的责任,应由承包人承担 B.发包人原因导致的工期延误,因此政策变化增加的300万元应由发包人承担 C.因不可抗力原因造成工期延误,增加的300万元应由承包人承担 D.工期延误是承包人原因,增加的300万元是政策变化造成,应由双方共同承担 答案:B 根据《计价规范》,某工程采用价格调整公式进行价格调整。施工中由于承包人返工的原因导致工期延误,则 约定竣工日期后继续施工的工程,应采用的价格指数是( )。 A.原约定竣工日期的价格指数 B.原约定竣工日期与实际竣工日期的两个价格指数中较低者 C.实际竣工日期的价格指数 D.原约定竣工日期与实际竣工日期的两个价格指数中较高者 答案:B 【2021年真题】由于发包人设计变更原因导致承包人未按期竣工,需对原约定竣工日期后继续施工的工程进 行价格调整时,宜采用的价格指数是( )。 A.原约定竣工日期与实际竣工日期的两个价格指数中较低的一个[注:天一文化专有版权,未经许可不可转发或复印传播] B.原约定竣工日期与实际竣工日期的两个价格指数中较高的一个 C.原约定竣工日期与实际竣工日期的两个价格指数的平均值 D.承包人与发包人协商新的价格指数 答案:B 【2021年真题】某土方工程招标文件中清单工程量为3000m3,合同约定,土方工程综合单价80元/m3,当实 际工程量增加15%以上时,增加部分的工程量综合单价72元/m3,工程结束实际完成并经发包人确认的土方工 程量为3600m3,则工程价款为( )元。 A.259200 B.286800 C.283200 D.288000 答案:B 根据《建设工程工程量清单计价规范》(GB50500—2024),施工过程中发生的计日工,应按照( )计价。 A.已标价工程量清单中的计日工单价 B.计日工发生时承包人提出的综合单价 C.计日工发生当月市场人工工资单价 D.计日工发生当月造价管理部门发布的人工指导价 答案:A 某工程项目合同约定采用调值公式法进行结算,合同价为50万元,其中可调部分为:人工费占15%,材料费 占60%,其他为不可调部分。结算时,人工费价格指数上涨了10%,材料价格指数上涨了20%,则该项目应结 算的价款为( )万元。 A.56 B.56.35 C.57 D.56.75 答案:D 某工程施工合同约定采用造价信息进行价格调整。施工期间,项目所在地省级造价管理机构发布了工人工资 指导价上调10%的通知并即时生效,该工程在颁布通知当月完成的合同价款为300万元,其中人工费为60万 元(已知该人工费单价比发布的指导价高出30%)。则该工程当月人工费测算的做法是( )。 A.不予上调 B.按照通知要求上调10% C.由总监理工程师确定新的单价 D.由发承包双方协商后适当调整 答案:A 根据《建设工程工程量清单计价规范》,工程量清单计价的某分部分项工程综合单价为500元/m3,其中暂估材 料300元,管理费率5%,利润率7%,工程实施后,暂估材料的单价确定为350元。结算时该分部分项综合单 价为( )元/m3。 A.350.00 B.550.00 C.392.00 D.556.18 答案:B
