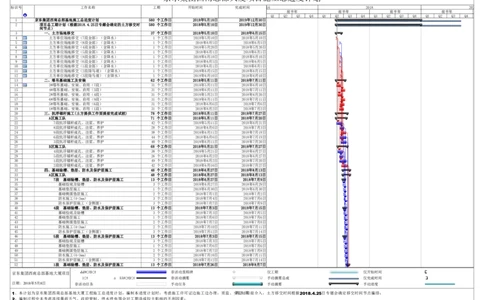

京东集团西南总部大厦项目施工总进度计划
标识号 工作名称 工期 开始时间 完成时间 2016 2018 2020
前半年 前半年 前半年 前半年 前半年
Q1 Q2 Q3 Q4 Q1 Q2 Q3 Q4 Q1 Q2 Q3 Q4 Q1 Q2 Q3 Q4 Q1
1 京东集团西南总部基地施工总进度计划 580 个工作日 2018年5月10日 2019年12月30日
2 项目总工期计划(根据2018.4.25日专题会确定的土方移交时 580 个工作日 2018年5月10日 2019年12月30日
间节点)
3 一、土方场地移交 37 个工作日 2018年5月10日 2018年6月15日
4 土方单位场地移交(7段全部)(含降水) 1 个工作日 2018年5月10日 2018年5月10日
5 土方单位场地移交(8段全部)(含降水) 1 个工作日 2018年6月5日 2018年6月5日
6 土方单位场地移交(4段全部)(含降水) 1 个工作日 2018年5月20日 2018年5月20日
7 土方单位场地移交(5段全部)(含降水) 1 个工作日 2018年6月1日 2018年6月1日
8 土方单位场地移交(9段全部)(含降水) 1 个工作日 2018年6月10日 2018年6月10日
9 土方单位场地移交(6段全部)(含降水) 1 个工作日 2018年6月5日 2018年6月5日
10 土方单位场地移交(1段全部)(含降水) 1 个工作日 2018年6月1日 2018年6月1日
11 土方单位场地移交(2段除马道)(含降水) 1 个工作日 2018年6月15日 2018年6月15日
12 土方单位场地移交(3段除马道)(含降水) 1 个工作日 2018年6月10日 2018年6月10日
13 二、塔吊基础施工及安装 62 个工作日 2018年5月11日 2018年7月11日
14 3#塔吊基础、安装、启用(7段) 31 个工作日 2018年5月11日 2018年6月10日
15 4#塔吊基础、安装、启用(3段) 31 个工作日 2018年6月11日 2018年7月11日
16 2#塔吊基础、安装、启用(4段) 31 个工作日 2018年5月21日 2018年6月20日
17 6#塔吊基础、安装、启用(9段) 31 个工作日 2018年6月11日 2018年7月11日
18 5#塔吊基础、安装、启用(6段) 31 个工作日 2018年6月6日 2018年7月6日
19 1#塔吊基础、安装、启用(1段) 31 个工作日 2018年6月2日 2018年7月2日
20 三、抗浮锚杆施工(土方提供工作面提前完成试桩) 78 个工作日 2018年5月11日 2018年7月27日
21 A区施工队 71 个工作日 2018年5月11日 2018年7月20日
22 7段抗浮锚杆成孔、注浆、养护 42 个工作日 2018年5月11日 2018年6月21日
23 8段抗浮锚杆成孔、注浆、养护 28 个工作日 2018年6月6日 2018年7月3日
24 9段抗浮锚杆成孔、注浆、养护 38 个工作日 2018年6月11日 2018年7月18日
25 6段抗浮锚杆成孔、注浆、养护 44 个工作日 2018年6月6日 2018年7月19日
26 3段抗浮锚杆成孔、注浆、养护 40 个工作日 2018年6月11日 2018年7月20日
27 B区施工队 68 个工作日 2018年5月21日 2018年7月27日
28 4段抗浮锚杆成孔、注浆、养护 38 个工作日 2018年5月21日 2018年6月27日
29 5段抗浮锚杆成孔、注浆、养护 26 个工作日 2018年6月2日 2018年6月27日
30 1段抗浮锚杆成孔、注浆、养护 49 个工作日 2018年6月2日 2018年7月20日
31 2段抗浮锚杆成孔、注浆、养护 42 个工作日 2018年6月16日 2018年7月27日

32 四、基础验槽、垫层、防水及保护层施工 48 个工作日 2018年6月27日 2018年8月13日
33 A区施工队 48 个工作日 2018年6月27日 2018年8月13日
34 7段 基础验槽、垫层、防水及保护层施工 13 个工作日 2018年6月27日 2018年7月9日
35 基础捡底及验槽 3 个工作日 2018年6月27日 2018年6月29日
36 基础垫层施工 1 个工作日 2018年6月30日 2018年6月30日
37 基础侧面垫层施工 2 个工作日 2018年7月1日 2018年7月2日
38 防水施工(4+3mm) 3 个工作日 2018年7月4日 2018年7月6日
39 防水保护层施工(含侧面) 3 个工作日 2018年7月7日 2018年7月9日
40 4段 基础验槽、垫层、防水及保护层施工 13 个工作日 2018年7月3日 2018年7月15日
41 基础捡底及验槽 3 个工作日 2018年7月3日 2018年7月5日
42 基础垫层施工 1 个工作日 2018年7月6日 2018年7月6日
43 基础侧面垫层施工 2 个工作日 2018年7月7日 2018年7月8日
44 防水施工(4+3mm) 2 个工作日 2018年7月10日 2018年7月11日
45 防水保护层施工(含侧面) 3 个工作日 2018年7月12日 2018年7月14日
46 5段 基础验槽、垫层、防水及保护层施工 13 个工作日 2018年7月3日 2018年7月15日
47 基础捡底及验槽 3 个工作日 2018年7月3日 2018年7月5日
48 基础垫层施工 1 个工作日 2018年7月6日 2018年7月6日
49 基础侧面垫层施工 2 个工作日 2018年7月7日 2018年7月8日
50 防水施工(4+3mm) 2 个工作日 2018年7月10日 2018年7月11日
51 防水保护层施工(含侧面) 3 个工作日 2018年7月12日 2018年7月14日
52 1段 基础验槽、垫层、防水及保护层施工 13 个工作日 2018年7月26日 2018年8月7日
京东集团西南总部基地大厦项目 ԀԀ# $ 非活动里程碑 仅工期 仅开始时间
1 ĀĀ# $ 非活动摘要 手动摘要总成 仅完成时间
日期: 2018年5月8日 非活动任务 手动任务 手动摘要 手动进度
1、本计划为京东集团西南总部基地大厦工程施工总进度计划,编制本进度计划时,考虑施工许可证边施工边办理,质监、安第监 1站 页提前介入,土方移交时间根据2018.4.25日专题会确定移交时间节点编排;
2、编制过程中未考虑连续暴雨天气、政府管制、停水停电等会对工期造成较大影响的不利因素;
3、进度计划编制时,考虑土方单位按总进度计划按期移交场地,开始抗浮锚杆施工。为满足总进度计划要求,各甲指分包和甲供材料按总进度计划要求进场和施工。京东集团西南总部大厦项目施工总进度计划
标识号 工作名称 工期 开始时间 完成时间 2016 2018 2020
前半年 前半年 前半年 前半年 前半年
Q1 Q2 Q3 Q4 Q1 Q2 Q3 Q4 Q1 Q2 Q3 Q4 Q1 Q2 Q3 Q4 Q1
53 基础捡底及验槽 3 个工作日 2018年7月26日 2018年7月28日
54 基础垫层施工 1 个工作日 2018年7月29日 2018年7月29日
55 基础侧面垫层施工 2 个工作日 2018年7月30日 2018年7月31日
56 防水施工(4+3mm) 2 个工作日 2018年8月2日 2018年8月3日
57 防水保护层施工(含侧面) 3 个工作日 2018年8月4日 2018年8月6日
58 2段 基础验槽、垫层、防水及保护层施工 13 个工作日 2018年7月30日 2018年8月11日
59 基础捡底及验槽 3 个工作日 2018年8月2日 2018年8月4日
60 基础垫层施工 1 个工作日 2018年8月5日 2018年8月5日
61 基础侧面垫层施工 2 个工作日 2018年8月6日 2018年8月7日
62 防水施工(4+3mm) 2 个工作日 2018年8月9日 2018年8月10日
63 防水保护层施工(含侧面) 3 个工作日 2018年8月11日 2018年8月13日
64 B区施工队 30 个工作日 2018年7月9日 2018年8月7日
65 8段 基础验槽、垫层、防水及保护层施工 13 个工作日 2018年7月9日 2018年7月21日
66 基础捡底及验槽 3 个工作日 2018年7月9日 2018年7月11日
67 基础垫层施工 1 个工作日 2018年7月12日 2018年7月12日
68 基础侧面垫层施工 2 个工作日 2018年7月13日 2018年7月14日
69 防水施工(4+3mm) 3 个工作日 2018年7月16日 2018年7月18日
70 防水保护层施工(含侧面) 3 个工作日 2018年7月19日 2018年7月21日
71 9段 基础验槽、垫层、防水及保护层施工 13 个工作日 2018年7月24日 2018年8月5日
72 基础捡底及验槽 3 个工作日 2018年7月24日 2018年7月26日
73 基础垫层施工 1 个工作日 2018年7月27日 2018年7月27日
74 基础侧面垫层施工 2 个工作日 2018年7月28日 2018年7月29日
75 防水施工(4+3mm) 2 个工作日 2018年7月31日 2018年8月1日
76 防水保护层施工(含侧面) 3 个工作日 2018年8月2日 2018年8月4日
77 6段 基础验槽、垫层、防水及保护层施工 13 个工作日 2018年7月25日 2018年8月6日
78 基础捡底及验槽 3 个工作日 2018年7月25日 2018年7月27日
79 基础垫层施工 1 个工作日 2018年7月28日 2018年7月28日
80 基础侧面垫层施工 2 个工作日 2018年7月29日 2018年7月30日
81 防水施工(4+3mm) 2 个工作日 2018年8月1日 2018年8月2日
82 防水保护层施工(含侧面) 3 个工作日 2018年8月3日 2018年8月5日
83 3段 基础验槽、垫层、防水及保护层施工 13 个工作日 2018年7月26日 2018年8月7日
84 基础捡底及验槽 3 个工作日 2018年7月26日 2018年7月28日
85 基础垫层施工 1 个工作日 2018年7月29日 2018年7月29日
86 基础侧面垫层施工 2 个工作日 2018年7月30日 2018年7月31日
87 防水施工(4+3mm) 2 个工作日 2018年8月2日 2018年8月3日
88 防水保护层施工(含侧面) 3 个工作日 2018年8月4日 2018年8月6日
89 五、基础底板施工 53 个工作日 2018年7月10日 2018年8月31日
90 A区施工队 48 个工作日 2018年7月10日 2018年8月26日
91 A1区施工队 41 个工作日 2018年7月10日 2018年8月19日
92 7段基础底板施工 13 个工作日 2018年7月10日 2018年7月22日
93 基础底板钢筋绑扎 7 个工作日 2018年7月10日 2018年7月16日
94 基础底板模板施工(竖向插筋) 6 个工作日 2018年7月14日 2018年7月19日
95 基础底板混凝土浇筑 3 个工作日 2018年7月20日 2018年7月22日
96 4段基础底板施工 13 个工作日 2018年7月17日 2018年7月29日
97 基础底板钢筋绑扎 7 个工作日 2018年7月17日 2018年7月23日
98 基础底板模板施工(竖向插筋) 6 个工作日 2018年7月21日 2018年7月26日
99 基础底板混凝土浇筑 3 个工作日 2018年7月27日 2018年7月29日
100 1段基础底板施工 13 个工作日 2018年8月7日 2018年8月19日
101 基础底板钢筋绑扎 7 个工作日 2018年8月7日 2018年8月13日
102 基础底板模板施工(竖向插筋) 6 个工作日 2018年8月11日 2018年8月16日
103 基础底板混凝土浇筑 3 个工作日 2018年8月17日 2018年8月19日
104 A2区施工队 29 个工作日 2018年7月29日 2018年8月26日
京东集团西南总部基地大厦项目 ԀԀ# $ 非活动里程碑 仅工期 仅开始时间
1 ĀĀ# $ 非活动摘要 手动摘要总成 仅完成时间
日期: 2018年5月8日 非活动任务 手动任务 手动摘要 手动进度
1、本计划为京东集团西南总部基地大厦工程施工总进度计划,编制本进度计划时,考虑施工许可证边施工边办理,质监、安第监 2站 页提前介入,土方移交时间根据2018.4.25日专题会确定移交时间节点编排;
2、编制过程中未考虑连续暴雨天气、政府管制、停水停电等会对工期造成较大影响的不利因素;
3、进度计划编制时,考虑土方单位按总进度计划按期移交场地,开始抗浮锚杆施工。为满足总进度计划要求,各甲指分包和甲供材料按总进度计划要求进场和施工。京东集团西南总部大厦项目施工总进度计划
标识号 工作名称 工期 开始时间 完成时间 2016 2018 2020
前半年 前半年 前半年 前半年 前半年
Q1 Q2 Q3 Q4 Q1 Q2 Q3 Q4 Q1 Q2 Q3 Q4 Q1 Q2 Q3 Q4 Q1
105 5段基础底板施工 13 个工作日 2018年7月29日 2018年8月10日
106 基础底板钢筋绑扎 7 个工作日 2018年7月29日 2018年8月4日
107 基础底板模板施工(竖向插筋) 6 个工作日 2018年8月2日 2018年8月7日
108 基础底板混凝土浇筑 3 个工作日 2018年8月8日 2018年8月10日
109 2段基础底板施工 13 个工作日 2018年8月14日 2018年8月26日
110 基础底板钢筋绑扎 7 个工作日 2018年8月14日 2018年8月20日
111 基础底板模板施工(竖向插筋) 6 个工作日 2018年8月18日 2018年8月23日
112 基础底板混凝土浇筑 3 个工作日 2018年8月24日 2018年8月26日
113 B区施工队 41 个工作日 2018年7月22日 2018年8月31日
114 8段基础底板施工 13 个工作日 2018年7月22日 2018年8月3日
115 基础底板钢筋绑扎 7 个工作日 2018年7月22日 2018年7月28日
116 基础底板模板施工(竖向插筋) 6 个工作日 2018年7月26日 2018年7月31日
117 基础底板混凝土浇筑 3 个工作日 2018年8月1日 2018年8月3日
118 9段基础底板施工 13 个工作日 2018年8月5日 2018年8月17日
119 基础底板钢筋绑扎 7 个工作日 2018年8月5日 2018年8月11日
120 基础底板模板施工(竖向插筋) 6 个工作日 2018年8月9日 2018年8月14日
121 基础底板混凝土浇筑 3 个工作日 2018年8月15日 2018年8月17日
122 6段基础底板施工 13 个工作日 2018年8月12日 2018年8月24日
123 基础底板钢筋绑扎 7 个工作日 2018年8月12日 2018年8月18日
124 基础底板模板施工(竖向插筋) 6 个工作日 2018年8月16日 2018年8月21日
125 基础底板混凝土浇筑 3 个工作日 2018年8月22日 2018年8月24日
126 3段基础底板施工 13 个工作日 2018年8月19日 2018年8月31日
127 基础底板钢筋绑扎 7 个工作日 2018年8月19日 2018年8月25日
128 基础底板模板施工(竖向插筋) 6 个工作日 2018年8月23日 2018年8月28日
129 基础底板混凝土浇筑 3 个工作日 2018年8月29日 2018年8月31日

130 六、地下室结构施工(以土建为施工主线) 90 个工作日 2018年8月14日 2018年11月11日
131 地下四层结构施工(层高4m) 37 个工作日 2018年8月14日 2018年9月19日
132 A区劳务队 26 个工作日 2018年8月14日 2018年9月8日
133 A1区施工队 21 个工作日 2018年8月14日 2018年9月3日
134 7段地下四层结构施工 13 个工作日 2018年8月14日 2018年8月26日
135 墙、柱钢筋绑扎(钢柱安装) 4 个工作日 2018年8月14日 2018年8月17日
136 顶板模板支设 4 个工作日 2018年8月17日 2018年8月20日
137 顶板钢筋绑扎及墙柱合模 4 个工作日 2018年8月21日 2018年8月24日
138 混凝土浇筑 2 个工作日 2018年8月25日 2018年8月26日
139 4段地下四层结构施工 13 个工作日 2018年8月18日 2018年8月30日
140 1段地下四层结构施工 13 个工作日 2018年8月22日 2018年9月3日
141 A2区施工队 19 个工作日 2018年8月21日 2018年9月8日
142 5段地下四层结构施工 13 个工作日 2018年8月21日 2018年9月2日
143 2段地下四层结构施工 13 个工作日 2018年8月27日 2018年9月8日
144 B区施工队 25 个工作日 2018年8月26日 2018年9月19日
145 B区施工队 25 个工作日 2018年8月26日 2018年9月19日
146 8段地下四层结构施工 13 个工作日 2018年8月26日 2018年9月7日
147 墙、柱钢筋绑扎(钢柱安装) 4 个工作日 2018年8月26日 2018年8月29日
148 顶板模板支设 4 个工作日 2018年8月29日 2018年9月1日
149 顶板钢筋绑扎及墙柱合模 4 个工作日 2018年9月2日 2018年9月5日
150 混凝土浇筑 2 个工作日 2018年9月6日 2018年9月7日
151 9段地下四层结构施工 13 个工作日 2018年8月30日 2018年9月11日
152 6段地下四层结构施工 13 个工作日 2018年9月3日 2018年9月15日
153 3段地下四层结构施工 13 个工作日 2018年9月7日 2018年9月19日
154 地下三层结构施工(层高4m) 37 个工作日 2018年8月28日 2018年10月3日
155 A区施工队 26 个工作日 2018年8月28日 2018年9月22日
156 A1区施工队 21 个工作日 2018年8月28日 2018年9月17日
京东集团西南总部基地大厦项目 ԀԀ# $ 非活动里程碑 仅工期 仅开始时间
1 ĀĀ# $ 非活动摘要 手动摘要总成 仅完成时间
日期: 2018年5月8日 非活动任务 手动任务 手动摘要 手动进度
1、本计划为京东集团西南总部基地大厦工程施工总进度计划,编制本进度计划时,考虑施工许可证边施工边办理,质监、安第监 3站 页提前介入,土方移交时间根据2018.4.25日专题会确定移交时间节点编排;
2、编制过程中未考虑连续暴雨天气、政府管制、停水停电等会对工期造成较大影响的不利因素;
3、进度计划编制时,考虑土方单位按总进度计划按期移交场地,开始抗浮锚杆施工。为满足总进度计划要求,各甲指分包和甲供材料按总进度计划要求进场和施工。京东集团西南总部大厦项目施工总进度计划
标识号 工作名称 工期 开始时间 完成时间 2016 2018 2020
前半年 前半年 前半年 前半年 前半年
Q1 Q2 Q3 Q4 Q1 Q2 Q3 Q4 Q1 Q2 Q3 Q4 Q1 Q2 Q3 Q4 Q1
157 7段地下三层结构施工 13 个工作日 2018年8月28日 2018年9月9日
158 墙、柱钢筋绑扎(钢柱安装) 4 个工作日 2018年8月28日 2018年8月31日
159 顶板模板支设 4 个工作日 2018年8月31日 2018年9月3日
160 顶板钢筋绑扎及墙柱合模 4 个工作日 2018年9月4日 2018年9月7日
161 混凝土浇筑 2 个工作日 2018年9月8日 2018年9月9日
162 4段地下三层结构施工 13 个工作日 2018年9月1日 2018年9月13日
163 1段地下三层结构施工 13 个工作日 2018年9月5日 2018年9月17日
164 A2区施工队 19 个工作日 2018年9月4日 2018年9月22日
165 5段地下三层结构施工 13 个工作日 2018年9月4日 2018年9月16日
166 2段地下三层结构施工 13 个工作日 2018年9月10日 2018年9月22日
167 B区施工队 25 个工作日 2018年9月9日 2018年10月3日
168 B1施工队 25 个工作日 2018年9月9日 2018年10月3日
169 8段地下三层结构施工 13 个工作日 2018年9月9日 2018年9月21日
170 墙、柱钢筋绑扎(钢柱安装) 4 个工作日 2018年9月9日 2018年9月12日
171 顶板模板支设 4 个工作日 2018年9月12日 2018年9月15日
172 顶板钢筋绑扎及墙柱合模 4 个工作日 2018年9月16日 2018年9月19日
173 混凝土浇筑 2 个工作日 2018年9月20日 2018年9月21日
174 9段地下三层结构施工 13 个工作日 2018年9月13日 2018年9月25日
175 6段地下三层结构施工 13 个工作日 2018年9月17日 2018年9月29日
176 3段地下三层结构施工 13 个工作日 2018年9月21日 2018年10月3日
177 地下二层结构施工(层高6m) 43 个工作日 2018年9月11日 2018年10月23日
178 A区施工队 30 个工作日 2018年9月11日 2018年10月10日
179 A1区施工队 27 个工作日 2018年9月11日 2018年10月7日
180 7段地下二层结构施工 15 个工作日 2018年9月11日 2018年9月25日
181 墙、柱钢筋绑扎(钢柱安装) 4 个工作日 2018年9月11日 2018年9月14日
182 顶板模板支设 4 个工作日 2018年9月14日 2018年9月17日
183 顶板钢筋绑扎及墙柱合模 6 个工作日 2018年9月18日 2018年9月23日
184 混凝土浇筑 2 个工作日 2018年9月24日 2018年9月25日
185 4段地下二层结构施工 15 个工作日 2018年9月15日 2018年9月29日
186 1段地下二层结构施工 15 个工作日 2018年9月23日 2018年10月7日
187 A2区施工队 23 个工作日 2018年9月18日 2018年10月10日
188 5段地下二层结构施工 15 个工作日 2018年9月18日 2018年10月2日
189 2段地下二层结构施工 15 个工作日 2018年9月26日 2018年10月10日
190 B区施工队 31 个工作日 2018年9月23日 2018年10月23日
191 B1施工队 31 个工作日 2018年9月23日 2018年10月23日
192 8段地下二层结构施工 15 个工作日 2018年9月23日 2018年10月7日
193 墙、柱钢筋绑扎(钢柱安装) 4 个工作日 2018年9月23日 2018年9月26日
194 顶板模板支设 4 个工作日 2018年9月26日 2018年9月29日
195 顶板钢筋绑扎及墙柱合模 6 个工作日 2018年9月30日 2018年10月5日
196 混凝土浇筑 2 个工作日 2018年10月6日 2018年10月7日
197 9段地下二层结构施工 15 个工作日 2018年9月27日 2018年10月11日
198 6段地下二层结构施工 15 个工作日 2018年10月3日 2018年10月17日
199 3段地下二层结构施工 15 个工作日 2018年10月9日 2018年10月23日
200 地下一层结构施工(层高6.95m) 44 个工作日 2018年9月29日 2018年11月11日
201 A区施工队 29 个工作日 2018年9月29日 2018年10月27日
202 A1区施工队 27 个工作日 2018年9月29日 2018年10月25日
203 7段地下一层结构施工 16 个工作日 2018年9月29日 2018年10月14日
204 墙、柱钢筋绑扎(钢柱安装) 4 个工作日 2018年9月29日 2018年10月2日
205 顶板模板支设 5 个工作日 2018年10月2日 2018年10月6日
206 顶板钢筋绑扎及墙柱合模 6 个工作日 2018年10月7日 2018年10月12日
207 混凝土浇筑 2 个工作日 2018年10月13日 2018年10月14日
208 4段地下一层结构施工 16 个工作日 2018年10月3日 2018年10月18日
京东集团西南总部基地大厦项目 ԀԀ# $ 非活动里程碑 仅工期 仅开始时间
1 ĀĀ# $ 非活动摘要 手动摘要总成 仅完成时间
日期: 2018年5月8日 非活动任务 手动任务 手动摘要 手动进度
1、本计划为京东集团西南总部基地大厦工程施工总进度计划,编制本进度计划时,考虑施工许可证边施工边办理,质监、安第监 4站 页提前介入,土方移交时间根据2018.4.25日专题会确定移交时间节点编排;
2、编制过程中未考虑连续暴雨天气、政府管制、停水停电等会对工期造成较大影响的不利因素;
3、进度计划编制时,考虑土方单位按总进度计划按期移交场地,开始抗浮锚杆施工。为满足总进度计划要求,各甲指分包和甲供材料按总进度计划要求进场和施工。京东集团西南总部大厦项目施工总进度计划
标识号 工作名称 工期 开始时间 完成时间 2016 2018 2020
前半年 前半年 前半年 前半年 前半年
Q1 Q2 Q3 Q4 Q1 Q2 Q3 Q4 Q1 Q2 Q3 Q4 Q1 Q2 Q3 Q4 Q1
209 1段地下一层结构施工 16 个工作日 2018年10月10日 2018年10月25日
210 A2区施工队 24 个工作日 2018年10月4日 2018年10月27日
211 5段地下一层结构施工 16 个工作日 2018年10月4日 2018年10月19日
212 2段地下一层结构施工 16 个工作日 2018年10月12日 2018年10月27日
213 B区施工队 34 个工作日 2018年10月9日 2018年11月11日
214 B1区施工队 34 个工作日 2018年10月9日 2018年11月11日
215 8段地下一层结构施工 16 个工作日 2018年10月9日 2018年10月24日
216 墙、柱钢筋绑扎(钢柱安装) 4 个工作日 2018年10月9日 2018年10月12日
217 顶板模板支设 5 个工作日 2018年10月12日 2018年10月16日
218 顶板钢筋绑扎及墙柱合模 6 个工作日 2018年10月17日 2018年10月22日
219 混凝土浇筑 2 个工作日 2018年10月23日 2018年10月24日
220 9段地下一层结构施工 16 个工作日 2018年10月13日 2018年10月28日
221 6段地下一层结构施工 16 个工作日 2018年10月20日 2018年11月4日
222 3段地下一层结构施工 16 个工作日 2018年10月27日 2018年11月11日
223 七、地上结构施工(以钢结构为施工主线) 198 个工作日 2018年10月29日 2019年6月3日
224 首层结构施工(层高6.1m) 23 个工作日 2018年10月29日 2018年11月20日
225 A区 23 个工作日 2018年10月29日 2018年11月20日
226 1、A-1区 14 个工作日 2018年10月29日 2018年11月11日
227 型钢柱安装 2 个工作日 2018年10月29日 2018年10月30日
228 钢梁安装 5 个工作日 2018年10月31日 2018年11月4日
229 焊接 4 个工作日 2018年11月1日 2018年11月4日
230 焊接检测 1 个工作日 2018年11月5日 2018年11月5日
231 柱内混凝土浇筑 1 个工作日 2018年11月5日 2018年11月5日
232 核心筒钢筋、模板、砼施工 6 个工作日 2018年10月31日 2018年11月5日
233 叠合板吊装 4 个工作日 2018年11月3日 2018年11月6日
234 钢筋、机电预埋、模板、砼 5 个工作日 2018年11月7日 2018年11月11日
235 2、A-2区 14 个工作日 2018年11月7日 2018年11月20日
236 型钢柱安装 2 个工作日 2018年11月7日 2018年11月8日
237 钢梁安装 5 个工作日 2018年11月9日 2018年11月13日
238 焊接 4 个工作日 2018年11月10日 2018年11月13日
239 焊接检测 1 个工作日 2018年11月14日 2018年11月14日
240 柱内混凝土浇筑 1 个工作日 2018年11月14日 2018年11月14日
241 核心筒钢筋、模板、砼施工 6 个工作日 2018年11月9日 2018年11月14日
242 叠合板吊装 4 个工作日 2018年11月12日 2018年11月15日
243 钢筋、机电预埋、模板、砼 5 个工作日 2018年11月16日 2018年11月20日
244 B区 23 个工作日 2018年10月29日 2018年11月20日
245 1、B-1区 14 个工作日 2018年10月29日 2018年11月11日
246 型钢柱安装 2 个工作日 2018年10月29日 2018年10月30日
247 钢梁安装 5 个工作日 2018年10月31日 2018年11月4日
248 焊接 4 个工作日 2018年11月1日 2018年11月4日
249 焊接检测 1 个工作日 2018年11月5日 2018年11月5日
250 柱内混凝土浇筑 1 个工作日 2018年11月5日 2018年11月5日
251 核心筒钢筋、模板、砼施工 6 个工作日 2018年10月31日 2018年11月5日
252 叠合板吊装 4 个工作日 2018年11月3日 2018年11月6日
253 钢筋、机电预埋、模板、砼 5 个工作日 2018年11月7日 2018年11月11日
254 2、B-2区 14 个工作日 2018年11月7日 2018年11月20日
263 二层结构施工(层高4.9m) 21 个工作日 2018年11月16日 2018年12月6日
264 A区 21 个工作日 2018年11月16日 2018年12月6日
265 1、A-1区 14 个工作日 2018年11月16日 2018年11月29日
266 型钢柱安装 2 个工作日 2018年11月16日 2018年11月17日
267 钢梁安装 5 个工作日 2018年11月18日 2018年11月22日
268 焊接 4 个工作日 2018年11月19日 2018年11月22日
京东集团西南总部基地大厦项目 ԀԀ# $ 非活动里程碑 仅工期 仅开始时间
1 ĀĀ# $ 非活动摘要 手动摘要总成 仅完成时间
日期: 2018年5月8日 非活动任务 手动任务 手动摘要 手动进度
1、本计划为京东集团西南总部基地大厦工程施工总进度计划,编制本进度计划时,考虑施工许可证边施工边办理,质监、安第监 5站 页提前介入,土方移交时间根据2018.4.25日专题会确定移交时间节点编排;
2、编制过程中未考虑连续暴雨天气、政府管制、停水停电等会对工期造成较大影响的不利因素;
3、进度计划编制时,考虑土方单位按总进度计划按期移交场地,开始抗浮锚杆施工。为满足总进度计划要求,各甲指分包和甲供材料按总进度计划要求进场和施工。京东集团西南总部大厦项目施工总进度计划
标识号 工作名称 工期 开始时间 完成时间 2016 2018 2020
前半年 前半年 前半年 前半年 前半年
Q1 Q2 Q3 Q4 Q1 Q2 Q3 Q4 Q1 Q2 Q3 Q4 Q1 Q2 Q3 Q4 Q1
269 焊接检测 1 个工作日 2018年11月23日 2018年11月23日
270 柱内混凝土浇筑 1 个工作日 2018年11月23日 2018年11月23日
271 核心筒钢筋、模板、砼施工 6 个工作日 2018年11月18日 2018年11月23日
272 叠合板吊装 4 个工作日 2018年11月21日 2018年11月24日
273 钢筋、机电预埋、模板、砼 5 个工作日 2018年11月25日 2018年11月29日
274 2、A-2区 14 个工作日 2018年11月23日 2018年12月6日
275 型钢柱安装 2 个工作日 2018年11月23日 2018年11月24日
276 钢梁安装 5 个工作日 2018年11月25日 2018年11月29日
277 焊接 4 个工作日 2018年11月26日 2018年11月29日
278 焊接检测 1 个工作日 2018年11月30日 2018年11月30日
279 柱内混凝土浇筑 1 个工作日 2018年11月30日 2018年11月30日

280 核心筒钢筋、模板、砼施工 6 个工作日 2018年11月25日 2018年11月30日
281 叠合板吊装 4 个工作日 2018年11月28日 2018年12月1日
282 钢筋、机电预埋、模板、砼 5 个工作日 2018年12月2日 2018年12月6日
283 B区 21 个工作日 2018年11月16日 2018年12月6日
284 2、B-1区 14 个工作日 2018年11月16日 2018年11月29日
285 型钢柱安装 2 个工作日 2018年11月16日 2018年11月17日
286 钢梁安装 5 个工作日 2018年11月18日 2018年11月22日
287 焊接 4 个工作日 2018年11月19日 2018年11月22日
288 焊接检测 1 个工作日 2018年11月23日 2018年11月23日
289 柱内混凝土浇筑 1 个工作日 2018年11月23日 2018年11月23日
290 核心筒钢筋、模板、砼施工 6 个工作日 2018年11月18日 2018年11月23日
291 叠合板吊装 4 个工作日 2018年11月21日 2018年11月24日
292 钢筋、机电预埋、模板、砼 5 个工作日 2018年11月25日 2018年11月29日
293 2、B-2区 14 个工作日 2018年11月23日 2018年12月6日
294 型钢柱安装 2 个工作日 2018年11月23日 2018年11月24日
295 钢梁安装 5 个工作日 2018年11月25日 2018年11月29日
296 焊接 4 个工作日 2018年11月26日 2018年11月29日
297 焊接检测 1 个工作日 2018年11月30日 2018年11月30日
298 柱内混凝土浇筑 1 个工作日 2018年11月30日 2018年11月30日
299 核心筒钢筋、模板、砼施工 6 个工作日 2018年11月25日 2018年11月30日
300 叠合板吊装 4 个工作日 2018年11月28日 2018年12月1日
301 钢筋、机电预埋、模板、砼 5 个工作日 2018年12月2日 2018年12月6日
302 三层结构施工(层高4.9m) 21 个工作日 2018年12月2日 2018年12月22日
303 A区 21 个工作日 2018年12月2日 2018年12月22日
304 1、A-1区 14 个工作日 2018年12月2日 2018年12月15日
305 型钢柱安装 2 个工作日 2018年12月2日 2018年12月3日
306 钢梁安装 5 个工作日 2018年12月4日 2018年12月8日
307 焊接 4 个工作日 2018年12月5日 2018年12月8日
308 焊接检测 1 个工作日 2018年12月9日 2018年12月9日
309 柱内混凝土浇筑 1 个工作日 2018年12月9日 2018年12月9日
310 核心筒钢筋、模板、砼施工 6 个工作日 2018年12月4日 2018年12月9日
311 叠合板吊装 4 个工作日 2018年12月7日 2018年12月10日
312 钢筋、机电预埋、模板、砼 5 个工作日 2018年12月11日 2018年12月15日
313 2、A-2区 14 个工作日 2018年12月9日 2018年12月22日
314 型钢柱安装 2 个工作日 2018年12月9日 2018年12月10日
315 钢梁安装 5 个工作日 2018年12月11日 2018年12月15日
316 焊接 4 个工作日 2018年12月12日 2018年12月15日
317 焊接检测 1 个工作日 2018年12月16日 2018年12月16日
318 柱内混凝土浇筑 1 个工作日 2018年12月16日 2018年12月16日
319 核心筒钢筋、模板、砼施工 6 个工作日 2018年12月11日 2018年12月16日
320 叠合板吊装 4 个工作日 2018年12月14日 2018年12月17日
京东集团西南总部基地大厦项目 ԀԀ# $ 非活动里程碑 仅工期 仅开始时间
1 ĀĀ# $ 非活动摘要 手动摘要总成 仅完成时间
日期: 2018年5月8日 非活动任务 手动任务 手动摘要 手动进度
1、本计划为京东集团西南总部基地大厦工程施工总进度计划,编制本进度计划时,考虑施工许可证边施工边办理,质监、安第监 6站 页提前介入,土方移交时间根据2018.4.25日专题会确定移交时间节点编排;
2、编制过程中未考虑连续暴雨天气、政府管制、停水停电等会对工期造成较大影响的不利因素;
3、进度计划编制时,考虑土方单位按总进度计划按期移交场地,开始抗浮锚杆施工。为满足总进度计划要求,各甲指分包和甲供材料按总进度计划要求进场和施工。京东集团西南总部大厦项目施工总进度计划
标识号 工作名称 工期 开始时间 完成时间 2016 2018 2020
前半年 前半年 前半年 前半年 前半年
Q1 Q2 Q3 Q4 Q1 Q2 Q3 Q4 Q1 Q2 Q3 Q4 Q1 Q2 Q3 Q4 Q1
321 钢筋、机电预埋、模板、砼 5 个工作日 2018年12月18日 2018年12月22日
322 B区 21 个工作日 2018年12月2日 2018年12月22日
323 1、B-1区 14 个工作日 2018年12月2日 2018年12月15日
324 型钢柱安装 2 个工作日 2018年12月2日 2018年12月3日
325 钢梁安装 5 个工作日 2018年12月4日 2018年12月8日
326 焊接 4 个工作日 2018年12月5日 2018年12月8日
327 焊接检测 1 个工作日 2018年12月9日 2018年12月9日
328 柱内混凝土浇筑 1 个工作日 2018年12月9日 2018年12月9日

329 核心筒钢筋、模板、砼施工 6 个工作日 2018年12月4日 2018年12月9日
330 叠合板吊装 4 个工作日 2018年12月7日 2018年12月10日
331 钢筋、机电预埋、模板、砼 5 个工作日 2018年12月11日 2018年12月15日
332 2、B-2区 14 个工作日 2018年12月9日 2018年12月22日
333 型钢柱安装 2 个工作日 2018年12月9日 2018年12月10日
334 钢梁安装 5 个工作日 2018年12月11日 2018年12月15日
335 焊接 4 个工作日 2018年12月12日 2018年12月15日
336 焊接检测 1 个工作日 2018年12月16日 2018年12月16日
337 柱内混凝土浇筑 1 个工作日 2018年12月16日 2018年12月16日
338 核心筒钢筋、模板、砼施工 6 个工作日 2018年12月11日 2018年12月16日
339 叠合板吊装 4 个工作日 2018年12月14日 2018年12月17日
340 钢筋、机电预埋、模板、砼 5 个工作日 2018年12月18日 2018年12月22日
341 四层结构施工(层高4.9m) 21 个工作日 2018年12月18日 2019年1月7日
342 A区 21 个工作日 2018年12月18日 2019年1月7日
343 1、A-1区 14 个工作日 2018年12月18日 2018年12月31日
344 型钢柱安装 2 个工作日 2018年12月18日 2018年12月19日
345 钢梁安装 5 个工作日 2018年12月20日 2018年12月24日
346 焊接 4 个工作日 2018年12月21日 2018年12月24日
347 焊接检测 1 个工作日 2018年12月25日 2018年12月25日
348 柱内混凝土浇筑 1 个工作日 2018年12月25日 2018年12月25日
349 核心筒钢筋、模板、砼施工 6 个工作日 2018年12月20日 2018年12月25日
350 叠合板吊装 4 个工作日 2018年12月23日 2018年12月26日
351 钢筋、机电预埋、模板、砼 5 个工作日 2018年12月27日 2018年12月31日
352 2、A-2区 14 个工作日 2018年12月25日 2019年1月7日
353 型钢柱安装 2 个工作日 2018年12月25日 2018年12月26日
354 钢梁安装 5 个工作日 2018年12月27日 2018年12月31日
355 焊接 4 个工作日 2018年12月28日 2018年12月31日
356 焊接检测 1 个工作日 2019年1月1日 2019年1月1日
357 柱内混凝土浇筑 1 个工作日 2019年1月1日 2019年1月1日
358 核心筒钢筋、模板、砼施工 6 个工作日 2018年12月27日 2019年1月1日
359 叠合板吊装 4 个工作日 2018年12月30日 2019年1月2日
360 钢筋、机电预埋、模板、砼 5 个工作日 2019年1月3日 2019年1月7日
361 B区 21 个工作日 2018年12月18日 2019年1月7日
362 1、B-1区 14 个工作日 2018年12月18日 2018年12月31日
363 型钢柱安装 2 个工作日 2018年12月18日 2018年12月19日
364 钢梁安装 5 个工作日 2018年12月20日 2018年12月24日
365 焊接 4 个工作日 2018年12月21日 2018年12月24日
366 焊接检测 1 个工作日 2018年12月25日 2018年12月25日
367 柱内混凝土浇筑 1 个工作日 2018年12月25日 2018年12月25日
368 核心筒钢筋、模板、砼施工 6 个工作日 2018年12月20日 2018年12月25日
369 叠合板吊装 4 个工作日 2018年12月23日 2018年12月26日
370 钢筋、机电预埋、模板、砼 5 个工作日 2018年12月27日 2018年12月31日
371 2、B-2区 14 个工作日 2018年12月25日 2019年1月7日
372 型钢柱安装 2 个工作日 2018年12月25日 2018年12月26日
京东集团西南总部基地大厦项目 ԀԀ# $ 非活动里程碑 仅工期 仅开始时间
1 ĀĀ# $ 非活动摘要 手动摘要总成 仅完成时间
日期: 2018年5月8日 非活动任务 手动任务 手动摘要 手动进度
1、本计划为京东集团西南总部基地大厦工程施工总进度计划,编制本进度计划时,考虑施工许可证边施工边办理,质监、安第监 7站 页提前介入,土方移交时间根据2018.4.25日专题会确定移交时间节点编排;
2、编制过程中未考虑连续暴雨天气、政府管制、停水停电等会对工期造成较大影响的不利因素;
3、进度计划编制时,考虑土方单位按总进度计划按期移交场地,开始抗浮锚杆施工。为满足总进度计划要求,各甲指分包和甲供材料按总进度计划要求进场和施工。京东集团西南总部大厦项目施工总进度计划
标识号 工作名称 工期 开始时间 完成时间 2016 2018 2020
前半年 前半年 前半年 前半年 前半年
Q1 Q2 Q3 Q4 Q1 Q2 Q3 Q4 Q1 Q2 Q3 Q4 Q1 Q2 Q3 Q4 Q1
373 钢梁安装 5 个工作日 2018年12月27日 2018年12月31日
374 焊接 4 个工作日 2018年12月28日 2018年12月31日
375 焊接检测 1 个工作日 2019年1月1日 2019年1月1日
376 柱内混凝土浇筑 1 个工作日 2019年1月1日 2019年1月1日
377 核心筒钢筋、模板、砼施工 6 个工作日 2018年12月27日 2019年1月1日
378 叠合板吊装 4 个工作日 2018年12月30日 2019年1月2日
379 钢筋、机电预埋、模板、砼 5 个工作日 2019年1月3日 2019年1月7日
380 五层结构施工(层高4.9m) 21 个工作日 2019年1月3日 2019年1月23日
381 A区 21 个工作日 2019年1月3日 2019年1月23日
382 1、A-1区 14 个工作日 2019年1月3日 2019年1月16日
383 型钢柱安装 2 个工作日 2019年1月3日 2019年1月4日
384 钢梁安装 5 个工作日 2019年1月5日 2019年1月9日
385 焊接 4 个工作日 2019年1月6日 2019年1月9日
386 焊接检测 1 个工作日 2019年1月10日 2019年1月10日
387 柱内混凝土浇筑 1 个工作日 2019年1月10日 2019年1月10日
388 核心筒钢筋、模板、砼施工 6 个工作日 2019年1月5日 2019年1月10日
389 叠合板吊装 4 个工作日 2019年1月8日 2019年1月11日
390 钢筋、机电预埋、模板、砼 5 个工作日 2019年1月12日 2019年1月16日
391 2、A-2区 14 个工作日 2019年1月10日 2019年1月23日
392 型钢柱安装 2 个工作日 2019年1月10日 2019年1月11日
393 钢梁安装 5 个工作日 2019年1月12日 2019年1月16日
394 焊接 4 个工作日 2019年1月13日 2019年1月16日
395 焊接检测 1 个工作日 2019年1月17日 2019年1月17日
396 柱内混凝土浇筑 1 个工作日 2019年1月17日 2019年1月17日
397 核心筒钢筋、模板、砼施工 6 个工作日 2019年1月12日 2019年1月17日
398 叠合板吊装 4 个工作日 2019年1月15日 2019年1月18日
399 钢筋、机电预埋、模板、砼 5 个工作日 2019年1月19日 2019年1月23日
400 B区 21 个工作日 2019年1月3日 2019年1月23日
401 1、B-1区 14 个工作日 2019年1月3日 2019年1月16日
402 型钢柱安装 2 个工作日 2019年1月3日 2019年1月4日
403 钢梁安装 5 个工作日 2019年1月5日 2019年1月9日
404 焊接 4 个工作日 2019年1月6日 2019年1月9日
405 焊接检测 1 个工作日 2019年1月10日 2019年1月10日
406 柱内混凝土浇筑 1 个工作日 2019年1月10日 2019年1月10日
407 核心筒钢筋、模板、砼施工 6 个工作日 2019年1月5日 2019年1月10日
408 叠合板吊装 4 个工作日 2019年1月8日 2019年1月11日
409 钢筋、机电预埋、模板、砼 5 个工作日 2019年1月12日 2019年1月16日
410 2、B-2区 14 个工作日 2019年1月10日 2019年1月23日
411 型钢柱安装 2 个工作日 2019年1月10日 2019年1月11日
412 钢梁安装 5 个工作日 2019年1月12日 2019年1月16日
413 焊接 4 个工作日 2019年1月13日 2019年1月16日
414 焊接检测 1 个工作日 2019年1月17日 2019年1月17日
415 柱内混凝土浇筑 1 个工作日 2019年1月17日 2019年1月17日
416 核心筒钢筋、模板、砼施工 6 个工作日 2019年1月12日 2019年1月17日
417 叠合板吊装 4 个工作日 2019年1月15日 2019年1月18日
418 钢筋、机电预埋、模板、砼 5 个工作日 2019年1月19日 2019年1月23日
419 六层结构施工(层高4.9m) 21 个工作日 2019年1月19日 2019年2月28日
420 A区 21 个工作日 2019年1月19日 2019年2月28日
421 1、A-1区 14 个工作日 2019年1月19日 2019年2月21日
422 型钢柱安装 2 个工作日 2019年1月19日 2019年1月20日
423 钢梁安装 5 个工作日 2019年1月21日 2019年1月25日
424 焊接 4 个工作日 2019年1月22日 2019年1月25日
京东集团西南总部基地大厦项目 ԀԀ# $ 非活动里程碑 仅工期 仅开始时间
1 ĀĀ# $ 非活动摘要 手动摘要总成 仅完成时间
日期: 2018年5月8日 非活动任务 手动任务 手动摘要 手动进度
1、本计划为京东集团西南总部基地大厦工程施工总进度计划,编制本进度计划时,考虑施工许可证边施工边办理,质监、安第监 8站 页提前介入,土方移交时间根据2018.4.25日专题会确定移交时间节点编排;
2、编制过程中未考虑连续暴雨天气、政府管制、停水停电等会对工期造成较大影响的不利因素;
3、进度计划编制时,考虑土方单位按总进度计划按期移交场地,开始抗浮锚杆施工。为满足总进度计划要求,各甲指分包和甲供材料按总进度计划要求进场和施工。京东集团西南总部大厦项目施工总进度计划
标识号 工作名称 工期 开始时间 完成时间 2016 2018 2020
前半年 前半年 前半年 前半年 前半年
Q1 Q2 Q3 Q4 Q1 Q2 Q3 Q4 Q1 Q2 Q3 Q4 Q1 Q2 Q3 Q4 Q1
425 焊接检测 1 个工作日 2019年1月26日 2019年1月26日
426 柱内混凝土浇筑 1 个工作日 2019年1月26日 2019年1月26日
427 核心筒钢筋、模板、砼施工 6 个工作日 2019年1月21日 2019年1月26日
428 叠合板吊装 4 个工作日 2019年1月24日 2019年1月27日
429 钢筋、机电预埋、模板、砼 5 个工作日 2019年1月28日 2019年2月21日
430 2、A-2区 14 个工作日 2019年1月26日 2019年2月28日
431 型钢柱安装 2 个工作日 2019年1月26日 2019年1月27日
432 钢梁安装 5 个工作日 2019年1月28日 2019年2月21日
433 焊接 4 个工作日 2019年1月29日 2019年2月21日
434 焊接检测 1 个工作日 2019年2月22日 2019年2月22日
435 柱内混凝土浇筑 1 个工作日 2019年2月22日 2019年2月22日
436 核心筒钢筋、模板、砼施工 6 个工作日 2019年1月28日 2019年2月22日
437 叠合板吊装 4 个工作日 2019年1月31日 2019年2月23日
438 钢筋、机电预埋、模板、砼 5 个工作日 2019年2月24日 2019年2月28日
439 B区 21 个工作日 2019年1月19日 2019年2月28日
440 1、B-1区 14 个工作日 2019年1月19日 2019年2月21日
441 型钢柱安装 2 个工作日 2019年1月19日 2019年1月20日
442 钢梁安装 5 个工作日 2019年1月21日 2019年1月25日
443 焊接 4 个工作日 2019年1月22日 2019年1月25日
444 焊接检测 1 个工作日 2019年1月26日 2019年1月26日
445 柱内混凝土浇筑 1 个工作日 2019年1月26日 2019年1月26日
446 核心筒钢筋、模板、砼施工 6 个工作日 2019年1月21日 2019年1月26日
447 叠合板吊装 4 个工作日 2019年1月24日 2019年1月27日
448 钢筋、机电预埋、模板、砼 5 个工作日 2019年1月28日 2019年2月21日
449 2、B-2区 14 个工作日 2019年1月26日 2019年2月28日

450 型钢柱安装 2 个工作日 2019年1月26日 2019年1月27日
451 钢梁安装 5 个工作日 2019年1月28日 2019年2月21日
452 焊接 4 个工作日 2019年1月29日 2019年2月21日
453 焊接检测 1 个工作日 2019年2月22日 2019年2月22日
454 柱内混凝土浇筑 1 个工作日 2019年2月22日 2019年2月22日
455 核心筒钢筋、模板、砼施工 6 个工作日 2019年1月28日 2019年2月22日
456 叠合板吊装 4 个工作日 2019年1月31日 2019年2月23日
457 钢筋、机电预埋、模板、砼 5 个工作日 2019年2月24日 2019年2月28日
458 七层结构施工(层高4.9m)(含春节时间) 21 个工作日 2019年2月24日 2019年3月16日
459 A区 21 个工作日 2019年2月24日 2019年3月16日
460 1、A-1区 14 个工作日 2019年2月24日 2019年3月9日
461 型钢柱安装 2 个工作日 2019年2月24日 2019年2月25日
462 钢梁安装 5 个工作日 2019年2月26日 2019年3月2日
463 焊接 4 个工作日 2019年2月27日 2019年3月2日
464 焊接检测 1 个工作日 2019年3月3日 2019年3月3日
465 柱内混凝土浇筑 1 个工作日 2019年3月3日 2019年3月3日
466 核心筒钢筋、模板、砼施工 6 个工作日 2019年2月26日 2019年3月3日
467 叠合板吊装 4 个工作日 2019年3月1日 2019年3月4日
468 钢筋、机电预埋、模板、砼 5 个工作日 2019年3月5日 2019年3月9日
469 2、A-2区 14 个工作日 2019年3月3日 2019年3月16日
470 型钢柱安装 2 个工作日 2019年3月3日 2019年3月4日
471 钢梁安装 5 个工作日 2019年3月5日 2019年3月9日
472 焊接 4 个工作日 2019年3月6日 2019年3月9日
473 焊接检测 1 个工作日 2019年3月10日 2019年3月10日
474 柱内混凝土浇筑 1 个工作日 2019年3月10日 2019年3月10日
475 核心筒钢筋、模板、砼施工 6 个工作日 2019年3月5日 2019年3月10日
476 叠合板吊装 4 个工作日 2019年3月8日 2019年3月11日
京东集团西南总部基地大厦项目 ԀԀ# $ 非活动里程碑 仅工期 仅开始时间
1 ĀĀ# $ 非活动摘要 手动摘要总成 仅完成时间
日期: 2018年5月8日 非活动任务 手动任务 手动摘要 手动进度
1、本计划为京东集团西南总部基地大厦工程施工总进度计划,编制本进度计划时,考虑施工许可证边施工边办理,质监、安第监 9站 页提前介入,土方移交时间根据2018.4.25日专题会确定移交时间节点编排;
2、编制过程中未考虑连续暴雨天气、政府管制、停水停电等会对工期造成较大影响的不利因素;
3、进度计划编制时,考虑土方单位按总进度计划按期移交场地,开始抗浮锚杆施工。为满足总进度计划要求,各甲指分包和甲供材料按总进度计划要求进场和施工。京东集团西南总部大厦项目施工总进度计划
标识号 工作名称 工期 开始时间 完成时间 2016 2018 2020
前半年 前半年 前半年 前半年 前半年
Q1 Q2 Q3 Q4 Q1 Q2 Q3 Q4 Q1 Q2 Q3 Q4 Q1 Q2 Q3 Q4 Q1
477 钢筋、机电预埋、模板、砼 5 个工作日 2019年3月12日 2019年3月16日
478 B区 21 个工作日 2019年2月24日 2019年3月16日
479 1、B-1区 14 个工作日 2019年2月24日 2019年3月9日
480 型钢柱安装 2 个工作日 2019年2月24日 2019年2月25日
481 钢梁安装 5 个工作日 2019年2月26日 2019年3月2日
482 焊接 4 个工作日 2019年2月27日 2019年3月2日
483 焊接检测 1 个工作日 2019年3月3日 2019年3月3日
484 柱内混凝土浇筑 1 个工作日 2019年3月3日 2019年3月3日
485 核心筒钢筋、模板、砼施工 6 个工作日 2019年2月26日 2019年3月3日
486 叠合板吊装 4 个工作日 2019年3月1日 2019年3月4日
487 钢筋、机电预埋、模板、砼 5 个工作日 2019年3月5日 2019年3月9日
488 2、B-2区 14 个工作日 2019年3月3日 2019年3月16日
489 型钢柱安装 2 个工作日 2019年3月3日 2019年3月4日
490 钢梁安装 5 个工作日 2019年3月5日 2019年3月9日
491 焊接 4 个工作日 2019年3月6日 2019年3月9日
492 焊接检测 1 个工作日 2019年3月10日 2019年3月10日
493 柱内混凝土浇筑 1 个工作日 2019年3月10日 2019年3月10日
494 核心筒钢筋、模板、砼施工 6 个工作日 2019年3月5日 2019年3月10日
495 叠合板吊装 4 个工作日 2019年3月8日 2019年3月11日
496 钢筋、机电预埋、模板、砼 5 个工作日 2019年3月12日 2019年3月16日
497 八层结构施工(层高4.9m) 23 个工作日 2019年3月12日 2019年4月3日
498 A区 23 个工作日 2019年3月12日 2019年4月3日
499 1、A-1区 14 个工作日 2019年3月12日 2019年3月25日
500 型钢柱安装 2 个工作日 2019年3月12日 2019年3月13日
501 钢梁安装 5 个工作日 2019年3月14日 2019年3月18日
502 焊接 4 个工作日 2019年3月15日 2019年3月18日
503 焊接检测 1 个工作日 2019年3月19日 2019年3月19日
504 柱内混凝土浇筑 1 个工作日 2019年3月19日 2019年3月19日
505 核心筒钢筋、模板、砼施工 6 个工作日 2019年3月14日 2019年3月19日
506 叠合板吊装 4 个工作日 2019年3月17日 2019年3月20日
507 钢筋、机电预埋、模板、砼 5 个工作日 2019年3月21日 2019年3月25日
508 2、A-2区 14 个工作日 2019年3月21日 2019年4月3日
509 型钢柱安装 2 个工作日 2019年3月21日 2019年3月22日
510 钢梁安装 5 个工作日 2019年3月23日 2019年3月27日
511 焊接 4 个工作日 2019年3月24日 2019年3月27日
512 焊接检测 1 个工作日 2019年3月28日 2019年3月28日
513 柱内混凝土浇筑 1 个工作日 2019年3月28日 2019年3月28日
514 核心筒钢筋、模板、砼施工 6 个工作日 2019年3月23日 2019年3月28日
515 叠合板吊装 4 个工作日 2019年3月26日 2019年3月29日
516 钢筋、机电预埋、模板、砼 5 个工作日 2019年3月30日 2019年4月3日
517 B区 23 个工作日 2019年3月12日 2019年4月3日
518 1、B-1区 14 个工作日 2019年3月12日 2019年3月25日
519 型钢柱安装 2 个工作日 2019年3月12日 2019年3月13日
520 钢梁安装 5 个工作日 2019年3月14日 2019年3月18日
521 焊接 4 个工作日 2019年3月15日 2019年3月18日
522 焊接检测 1 个工作日 2019年3月19日 2019年3月19日
523 柱内混凝土浇筑 1 个工作日 2019年3月19日 2019年3月19日
524 核心筒钢筋、模板、砼施工 6 个工作日 2019年3月14日 2019年3月19日
525 叠合板吊装 4 个工作日 2019年3月17日 2019年3月20日
526 钢筋、机电预埋、模板、砼 5 个工作日 2019年3月21日 2019年3月25日
527 2、B-2区 14 个工作日 2019年3月21日 2019年4月3日
528 型钢柱安装 2 个工作日 2019年3月21日 2019年3月22日
京东集团西南总部基地大厦项目 ԀԀ# $ 非活动里程碑 仅工期 仅开始时间
1 ĀĀ# $ 非活动摘要 手动摘要总成 仅完成时间
日期: 2018年5月8日 非活动任务 手动任务 手动摘要 手动进度
1、本计划为京东集团西南总部基地大厦工程施工总进度计划,编制本进度计划时,考虑施工许可证边施工边办理,质监、安第监 1站0 页提前介入,土方移交时间根据2018.4.25日专题会确定移交时间节点编排;
2、编制过程中未考虑连续暴雨天气、政府管制、停水停电等会对工期造成较大影响的不利因素;
3、进度计划编制时,考虑土方单位按总进度计划按期移交场地,开始抗浮锚杆施工。为满足总进度计划要求,各甲指分包和甲供材料按总进度计划要求进场和施工。京东集团西南总部大厦项目施工总进度计划
标识号 工作名称 工期 开始时间 完成时间 2016 2018 2020
前半年 前半年 前半年 前半年 前半年
Q1 Q2 Q3 Q4 Q1 Q2 Q3 Q4 Q1 Q2 Q3 Q4 Q1 Q2 Q3 Q4 Q1
529 钢梁安装 5 个工作日 2019年3月23日 2019年3月27日
530 焊接 4 个工作日 2019年3月24日 2019年3月27日
531 焊接检测 1 个工作日 2019年3月28日 2019年3月28日
532 柱内混凝土浇筑 1 个工作日 2019年3月28日 2019年3月28日
533 核心筒钢筋、模板、砼施工 6 个工作日 2019年3月23日 2019年3月28日
534 叠合板吊装 4 个工作日 2019年3月26日 2019年3月29日
535 钢筋、机电预埋、模板、砼 5 个工作日 2019年3月30日 2019年4月3日
536 九层结构施工(层高4.9m) 23 个工作日 2019年3月30日 2019年4月21日
537 A区 23 个工作日 2019年3月30日 2019年4月21日
538 1、A-1区 14 个工作日 2019年3月30日 2019年4月12日
539 型钢柱安装 2 个工作日 2019年3月30日 2019年3月31日

540 钢梁安装 5 个工作日 2019年4月1日 2019年4月5日
541 焊接 4 个工作日 2019年4月2日 2019年4月5日
542 焊接检测 1 个工作日 2019年4月6日 2019年4月6日
543 柱内混凝土浇筑 1 个工作日 2019年4月6日 2019年4月6日
544 核心筒钢筋、模板、砼施工 6 个工作日 2019年4月1日 2019年4月6日
545 叠合板吊装 4 个工作日 2019年4月4日 2019年4月7日
546 钢筋、机电预埋、模板、砼 5 个工作日 2019年4月8日 2019年4月12日
547 2、A-2区 14 个工作日 2019年4月8日 2019年4月21日
548 型钢柱安装 2 个工作日 2019年4月8日 2019年4月9日
549 钢梁安装 5 个工作日 2019年4月10日 2019年4月14日
550 焊接 4 个工作日 2019年4月11日 2019年4月14日
551 焊接检测 1 个工作日 2019年4月15日 2019年4月15日
552 柱内混凝土浇筑 1 个工作日 2019年4月15日 2019年4月15日
553 核心筒钢筋、模板、砼施工 6 个工作日 2019年4月10日 2019年4月15日
554 叠合板吊装 4 个工作日 2019年4月13日 2019年4月16日
555 钢筋、机电预埋、模板、砼 5 个工作日 2019年4月17日 2019年4月21日
556 B区 23 个工作日 2019年3月30日 2019年4月21日
557 1、B-1区 14 个工作日 2019年3月30日 2019年4月12日
558 型钢柱安装 2 个工作日 2019年3月30日 2019年3月31日

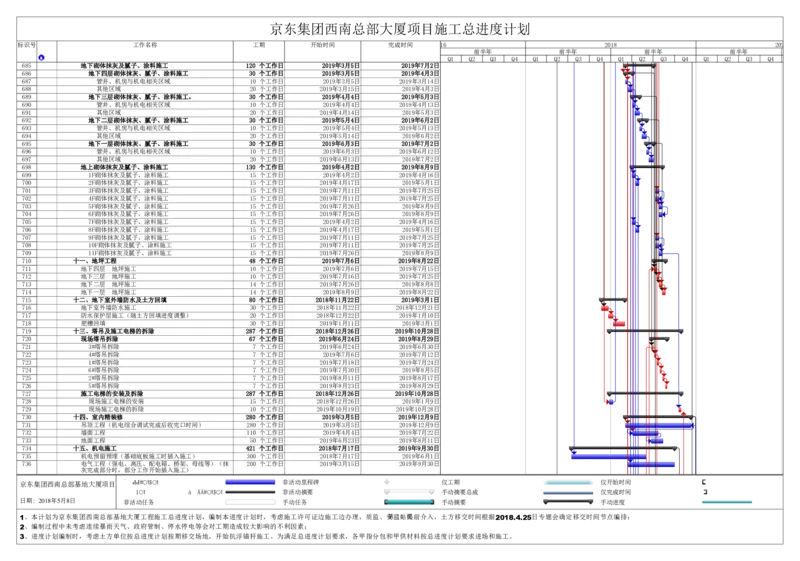

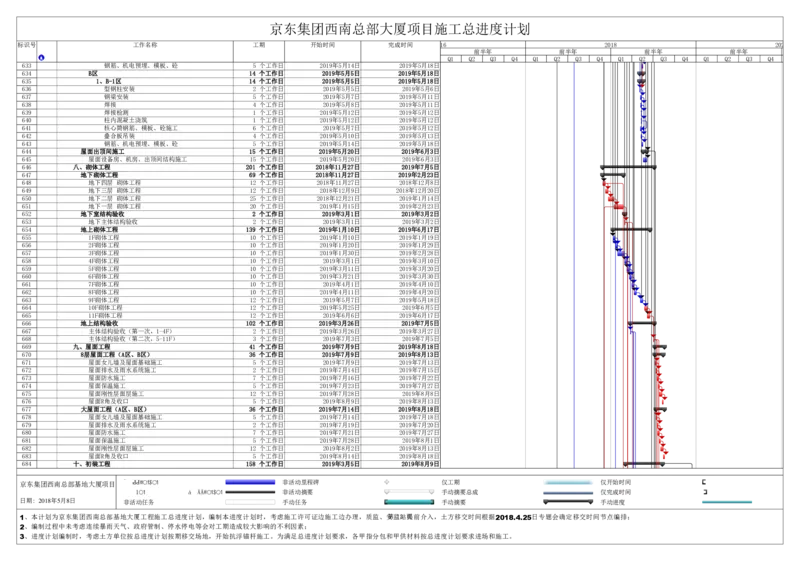

559 钢梁安装 5 个工作日 2019年4月1日 2019年4月5日
560 焊接 4 个工作日 2019年4月2日 2019年4月5日
561 焊接检测 1 个工作日 2019年4月6日 2019年4月6日
562 柱内混凝土浇筑 1 个工作日 2019年4月6日 2019年4月6日
563 核心筒钢筋、模板、砼施工 6 个工作日 2019年4月1日 2019年4月6日
564 叠合板吊装 4 个工作日 2019年4月4日 2019年4月7日
565 钢筋、机电预埋、模板、砼 5 个工作日 2019年4月8日 2019年4月12日
566 2、B-2区 14 个工作日 2019年4月8日 2019年4月21日
567 型钢柱安装 2 个工作日 2019年4月8日 2019年4月9日
568 钢梁安装 5 个工作日 2019年4月10日 2019年4月14日
569 焊接 4 个工作日 2019年4月11日 2019年4月14日
570 焊接检测 1 个工作日 2019年4月15日 2019年4月15日
571 柱内混凝土浇筑 1 个工作日 2019年4月15日 2019年4月15日
572 核心筒钢筋、模板、砼施工 6 个工作日 2019年4月10日 2019年4月15日
573 叠合板吊装 4 个工作日 2019年4月13日 2019年4月16日
574 钢筋、机电预埋、模板、砼 5 个工作日 2019年4月17日 2019年4月21日
575 十层结构施工(层高4.9m) 23 个工作日 2019年4月17日 2019年5月9日
576 A区 23 个工作日 2019年4月17日 2019年5月9日
577 1、A-1区 14 个工作日 2019年4月17日 2019年4月30日
578 型钢柱安装 2 个工作日 2019年4月17日 2019年4月18日
579 钢梁安装 5 个工作日 2019年4月19日 2019年4月23日
580 焊接 4 个工作日 2019年4月20日 2019年4月23日
京东集团西南总部基地大厦项目 ԀԀ# $ 非活动里程碑 仅工期 仅开始时间
1 ĀĀ# $ 非活动摘要 手动摘要总成 仅完成时间
日期: 2018年5月8日 非活动任务 手动任务 手动摘要 手动进度
1、本计划为京东集团西南总部基地大厦工程施工总进度计划,编制本进度计划时,考虑施工许可证边施工边办理,质监、安第监 1站1 页提前介入,土方移交时间根据2018.4.25日专题会确定移交时间节点编排;
2、编制过程中未考虑连续暴雨天气、政府管制、停水停电等会对工期造成较大影响的不利因素;
3、进度计划编制时,考虑土方单位按总进度计划按期移交场地,开始抗浮锚杆施工。为满足总进度计划要求,各甲指分包和甲供材料按总进度计划要求进场和施工。京东集团西南总部大厦项目施工总进度计划
标识号 工作名称 工期 开始时间 完成时间 2016 2018 2020
前半年 前半年 前半年 前半年 前半年
Q1 Q2 Q3 Q4 Q1 Q2 Q3 Q4 Q1 Q2 Q3 Q4 Q1 Q2 Q3 Q4 Q1
581 焊接检测 1 个工作日 2019年4月24日 2019年4月24日
582 柱内混凝土浇筑 1 个工作日 2019年4月24日 2019年4月24日
583 核心筒钢筋、模板、砼施工 6 个工作日 2019年4月19日 2019年4月24日
584 叠合板吊装 4 个工作日 2019年4月22日 2019年4月25日
585 钢筋、机电预埋、模板、砼 5 个工作日 2019年4月26日 2019年4月30日
586 2、A-2区 14 个工作日 2019年4月26日 2019年5月9日
587 型钢柱安装 2 个工作日 2019年4月26日 2019年4月27日
588 钢梁安装 5 个工作日 2019年4月28日 2019年5月2日
589 焊接 4 个工作日 2019年4月29日 2019年5月2日
590 焊接检测 1 个工作日 2019年5月3日 2019年5月3日
591 柱内混凝土浇筑 1 个工作日 2019年5月3日 2019年5月3日
592 核心筒钢筋、模板、砼施工 6 个工作日 2019年4月28日 2019年5月3日
593 叠合板吊装 4 个工作日 2019年5月1日 2019年5月4日
594 钢筋、机电预埋、模板、砼 5 个工作日 2019年5月5日 2019年5月9日
595 B区 23 个工作日 2019年4月17日 2019年5月9日
596 1、B-1区 14 个工作日 2019年4月17日 2019年4月30日
597 型钢柱安装 2 个工作日 2019年4月17日 2019年4月18日
598 钢梁安装 5 个工作日 2019年4月19日 2019年4月23日
599 焊接 4 个工作日 2019年4月20日 2019年4月23日
600 焊接检测 1 个工作日 2019年4月24日 2019年4月24日
601 柱内混凝土浇筑 1 个工作日 2019年4月24日 2019年4月24日
602 核心筒钢筋、模板、砼施工 6 个工作日 2019年4月19日 2019年4月24日
603 叠合板吊装 4 个工作日 2019年4月22日 2019年4月25日
604 钢筋、机电预埋、模板、砼 5 个工作日 2019年4月26日 2019年4月30日
605 2、B-2区 14 个工作日 2019年4月26日 2019年5月9日
606 型钢柱安装 2 个工作日 2019年4月26日 2019年4月27日
607 钢梁安装 5 个工作日 2019年4月28日 2019年5月2日
608 焊接 4 个工作日 2019年4月29日 2019年5月2日
609 焊接检测 1 个工作日 2019年5月3日 2019年5月3日
610 柱内混凝土浇筑 1 个工作日 2019年5月3日 2019年5月3日
611 核心筒钢筋、模板、砼施工 6 个工作日 2019年4月28日 2019年5月3日
612 叠合板吊装 4 个工作日 2019年5月1日 2019年5月4日
613 钢筋、机电预埋、模板、砼 5 个工作日 2019年5月5日 2019年5月9日
614 十一层结构施工(层高5.05m) 23 个工作日 2019年4月26日 2019年5月18日
615 A区 23 个工作日 2019年4月26日 2019年5月18日
616 1、A-1区 14 个工作日 2019年4月26日 2019年5月9日
617 型钢柱安装 2 个工作日 2019年4月26日 2019年4月27日
618 钢梁安装 5 个工作日 2019年4月28日 2019年5月2日
619 焊接 4 个工作日 2019年4月29日 2019年5月2日
620 焊接检测 1 个工作日 2019年5月3日 2019年5月3日
621 柱内混凝土浇筑 1 个工作日 2019年5月3日 2019年5月3日
622 核心筒钢筋、模板、砼施工 6 个工作日 2019年4月28日 2019年5月3日
623 叠合板吊装 4 个工作日 2019年5月1日 2019年5月4日
624 钢筋、机电预埋、模板、砼 5 个工作日 2019年5月5日 2019年5月9日
625 2、A-2区 14 个工作日 2019年5月5日 2019年5月18日
626 型钢柱安装 2 个工作日 2019年5月5日 2019年5月6日
627 钢梁安装 5 个工作日 2019年5月7日 2019年5月11日
628 焊接 4 个工作日 2019年5月8日 2019年5月11日
629 焊接检测 1 个工作日 2019年5月12日 2019年5月12日
630 柱内混凝土浇筑 1 个工作日 2019年5月12日 2019年5月12日
631 核心筒钢筋、模板、砼施工 6 个工作日 2019年5月7日 2019年5月12日
632 叠合板吊装 4 个工作日 2019年5月10日 2019年5月13日
京东集团西南总部基地大厦项目 ԀԀ# $ 非活动里程碑 仅工期 仅开始时间
1 ĀĀ# $ 非活动摘要 手动摘要总成 仅完成时间
日期: 2018年5月8日 非活动任务 手动任务 手动摘要 手动进度
1、本计划为京东集团西南总部基地大厦工程施工总进度计划,编制本进度计划时,考虑施工许可证边施工边办理,质监、安第监 1站2 页提前介入,土方移交时间根据2018.4.25日专题会确定移交时间节点编排;
2、编制过程中未考虑连续暴雨天气、政府管制、停水停电等会对工期造成较大影响的不利因素;
3、进度计划编制时,考虑土方单位按总进度计划按期移交场地,开始抗浮锚杆施工。为满足总进度计划要求,各甲指分包和甲供材料按总进度计划要求进场和施工。京东集团西南总部大厦项目施工总进度计划
标识号 工作名称 工期 开始时间 完成时间 2016 2018 2020
前半年 前半年 前半年 前半年 前半年
Q1 Q2 Q3 Q4 Q1 Q2 Q3 Q4 Q1 Q2 Q3 Q4 Q1 Q2 Q3 Q4 Q1
633 钢筋、机电预埋、模板、砼 5 个工作日 2019年5月14日 2019年5月18日
634 B区 14 个工作日 2019年5月5日 2019年5月18日
635 1、B-1区 14 个工作日 2019年5月5日 2019年5月18日
636 型钢柱安装 2 个工作日 2019年5月5日 2019年5月6日
637 钢梁安装 5 个工作日 2019年5月7日 2019年5月11日
638 焊接 4 个工作日 2019年5月8日 2019年5月11日
639 焊接检测 1 个工作日 2019年5月12日 2019年5月12日
640 柱内混凝土浇筑 1 个工作日 2019年5月12日 2019年5月12日
641 核心筒钢筋、模板、砼施工 6 个工作日 2019年5月7日 2019年5月12日
642 叠合板吊装 4 个工作日 2019年5月10日 2019年5月13日
643 钢筋、机电预埋、模板、砼 5 个工作日 2019年5月14日 2019年5月18日
644 屋面出顶间施工 15 个工作日 2019年5月20日 2019年6月3日
645 屋面设备房、机房、出顶间结构施工 15 个工作日 2019年5月20日 2019年6月3日

646 八、砌体工程 201 个工作日 2018年11月27日 2019年7月5日
647 地下砌体工程 69 个工作日 2018年11月27日 2019年2月23日
648 地下四层 砌体工程 12 个工作日 2018年11月27日 2018年12月8日
649 地下三层 砌体工程 12 个工作日 2018年12月9日 2018年12月20日
650 地下二层 砌体工程 25 个工作日 2018年12月21日 2019年1月14日
651 地下一层 砌体工程 20 个工作日 2019年1月15日 2019年2月23日
652 地下室结构验收 2 个工作日 2019年3月1日 2019年3月2日
653 地下主体结构验收 2 个工作日 2019年3月1日 2019年3月2日
654 地上砌体工程 139 个工作日 2019年1月10日 2019年6月17日
655 1F砌体工程 10 个工作日 2019年1月10日 2019年1月19日
656 2F砌体工程 10 个工作日 2019年1月20日 2019年1月29日
657 3F砌体工程 10 个工作日 2019年1月30日 2019年2月28日
658 4F砌体工程 10 个工作日 2019年3月1日 2019年3月10日
659 5F砌体工程 10 个工作日 2019年3月11日 2019年3月20日
660 6F砌体工程 10 个工作日 2019年3月21日 2019年3月30日
661 7F砌体工程 10 个工作日 2019年4月1日 2019年4月10日
662 8F砌体工程 10 个工作日 2019年4月11日 2019年4月20日
663 9F砌体工程 12 个工作日 2019年5月7日 2019年5月18日
664 10F砌体工程 12 个工作日 2019年5月25日 2019年6月5日
665 11F砌体工程 12 个工作日 2019年6月6日 2019年6月17日
666 地上结构验收 102 个工作日 2019年3月26日 2019年7月5日
667 主体结构验收(第一次,1-4F) 2 个工作日 2019年3月26日 2019年3月27日
668 主体结构验收(第二次,5-11F) 3 个工作日 2019年7月3日 2019年7月5日
669 九、屋面工程 41 个工作日 2019年7月9日 2019年8月18日
670 8层屋面工程(A区、B区) 36 个工作日 2019年7月9日 2019年8月13日
671 屋面女儿墙及屋面基础施工 5 个工作日 2019年7月9日 2019年7月13日
672 屋面排水及雨水系统施工 2 个工作日 2019年7月14日 2019年7月15日
673 屋面防水施工 7 个工作日 2019年7月16日 2019年7月22日
674 屋面保温施工 5 个工作日 2019年7月23日 2019年7月27日
675 屋面刚性层面层施工 12 个工作日 2019年7月28日 2019年8月8日
676 屋面R角及收口 5 个工作日 2019年8月9日 2019年8月13日
677 大屋面工程(A区、B区) 36 个工作日 2019年7月14日 2019年8月18日
678 屋面女儿墙及屋面基础施工 5 个工作日 2019年7月14日 2019年7月18日
679 屋面排水及雨水系统施工 2 个工作日 2019年7月19日 2019年7月20日
680 屋面防水施工 7 个工作日 2019年7月21日 2019年7月27日
681 屋面保温施工 5 个工作日 2019年7月28日 2019年8月1日
682 屋面刚性层面层施工 12 个工作日 2019年8月2日 2019年8月13日
683 屋面R角及收口 5 个工作日 2019年8月14日 2019年8月18日
684 十、初装工程 158 个工作日 2019年3月5日 2019年8月9日
京东集团西南总部基地大厦项目 ԀԀ# $ 非活动里程碑 仅工期 仅开始时间
1 ĀĀ# $ 非活动摘要 手动摘要总成 仅完成时间
日期: 2018年5月8日 非活动任务 手动任务 手动摘要 手动进度
1、本计划为京东集团西南总部基地大厦工程施工总进度计划,编制本进度计划时,考虑施工许可证边施工边办理,质监、安第监 1站3 页提前介入,土方移交时间根据2018.4.25日专题会确定移交时间节点编排;
2、编制过程中未考虑连续暴雨天气、政府管制、停水停电等会对工期造成较大影响的不利因素;
3、进度计划编制时,考虑土方单位按总进度计划按期移交场地,开始抗浮锚杆施工。为满足总进度计划要求,各甲指分包和甲供材料按总进度计划要求进场和施工。京东集团西南总部大厦项目施工总进度计划
标识号 工作名称 工期 开始时间 完成时间 2016 2018 2020
前半年 前半年 前半年 前半年 前半年
Q1 Q2 Q3 Q4 Q1 Q2 Q3 Q4 Q1 Q2 Q3 Q4 Q1 Q2 Q3 Q4 Q1
685 地下砌体抹灰及腻子、涂料施工 120 个工作日 2019年3月5日 2019年7月2日
686 地下四层砌体抹灰、腻子、涂料施工 30 个工作日 2019年3月5日 2019年4月3日
687 管井、机房与机电相关区域 10 个工作日 2019年3月5日 2019年3月14日
688 其他区域 20 个工作日 2019年3月15日 2019年4月3日
689 地下三层砌体抹灰、腻子、涂料施工。 30 个工作日 2019年4月4日 2019年5月3日
690 管井、机房与机电相关区域 10 个工作日 2019年4月4日 2019年4月13日
691 其他区域 20 个工作日 2019年4月14日 2019年5月3日
692 地下二层砌体抹灰、腻子、涂料施工 30 个工作日 2019年5月4日 2019年6月2日
693 管井、机房与机电相关区域 10 个工作日 2019年5月4日 2019年5月13日
694 其他区域 20 个工作日 2019年5月14日 2019年6月2日
695 地下一层砌体抹灰、腻子、涂料施工 30 个工作日 2019年6月3日 2019年7月2日
696 管井、机房与机电相关区域 10 个工作日 2019年6月3日 2019年6月12日
697 其他区域 20 个工作日 2019年6月13日 2019年7月2日
698 地上砌体抹灰及腻子、涂料施工 130 个工作日 2019年4月2日 2019年8月9日
699 1F砌体抹灰及腻子、涂料施工 15 个工作日 2019年4月2日 2019年4月16日
700 2F砌体抹灰及腻子、涂料施工 15 个工作日 2019年4月17日 2019年5月1日
701 3F砌体抹灰及腻子、涂料施工 15 个工作日 2019年7月11日 2019年7月25日
702 4F砌体抹灰及腻子、涂料施工 15 个工作日 2019年7月11日 2019年7月25日
703 5F砌体抹灰及腻子、涂料施工 15 个工作日 2019年7月26日 2019年8月9日
704 6F砌体抹灰及腻子、涂料施工 15 个工作日 2019年7月26日 2019年8月9日
705 7F砌体抹灰及腻子、涂料施工 15 个工作日 2019年4月2日 2019年4月16日
706 8F砌体抹灰及腻子、涂料施工 15 个工作日 2019年4月17日 2019年5月1日
707 9F砌体抹灰及腻子、涂料施工 15 个工作日 2019年7月11日 2019年7月25日
708 10F砌体抹灰及腻子、涂料施工 15 个工作日 2019年7月11日 2019年7月25日
709 11F砌体抹灰及腻子、涂料施工 15 个工作日 2019年7月26日 2019年8月9日
710 十一、地坪工程 48 个工作日 2019年7月6日 2019年8月22日
711 地下四层 地坪施工 10 个工作日 2019年7月6日 2019年7月15日
712 地下三层 地坪施工 10 个工作日 2019年7月16日 2019年7月25日
713 地下二层 地坪施工 14 个工作日 2019年7月26日 2019年8月8日
714 地下一层 地坪施工 14 个工作日 2019年8月9日 2019年8月22日
715 十二、地下室外墙防水及土方回填 80 个工作日 2018年11月22日 2019年3月1日
716 地下室外墙防水施工 30 个工作日 2018年11月22日 2018年12月21日
717 防水保护层施工(随土方回填进度调整) 20 个工作日 2018年12月22日 2019年1月10日
718 肥槽回填 30 个工作日 2019年1月11日 2019年3月1日
719 十三、塔吊及施工电梯的拆除 287 个工作日 2018年12月26日 2019年10月28日
720 现场塔吊拆除 67 个工作日 2019年6月24日 2019年8月29日
721 3#塔吊拆除 7 个工作日 2019年6月24日 2019年6月30日
722 4#塔吊拆除 7 个工作日 2019年7月6日 2019年7月12日
723 1#塔吊拆除 7 个工作日 2019年7月18日 2019年7月24日
724 6#塔吊拆除 7 个工作日 2019年7月30日 2019年8月5日
725 2#塔吊拆除 7 个工作日 2019年8月11日 2019年8月17日
726 5#塔吊拆除 7 个工作日 2019年8月23日 2019年8月29日
727 施工电梯的安装及拆除 287 个工作日 2018年12月26日 2019年10月28日
728 现场施工电梯的安装 15 个工作日 2018年12月26日 2019年1月9日
729 现场施工电梯的拆除 10 个工作日 2019年10月19日 2019年10月28日
730 十四、室内精装修 280 个工作日 2019年3月5日 2019年12月9日
731 吊顶工程(机电综合调试完成后收完口时间) 280 个工作日 2019年3月5日 2019年12月9日
732 墙面工程 110 个工作日 2019年4月4日 2019年7月22日
733 地面工程 50 个工作日 2019年6月23日 2019年8月11日
734 十五、机电施工 421 个工作日 2018年7月17日 2019年9月30日
735 机电预留预埋(基础底板施工时插入施工) 300 个工作日 2018年7月17日 2019年6月1日
736 电气工程(强电、高压、配电箱、桥架、母线等)(抹 200 个工作日 2019年3月15日 2019年9月30日
灰完成部分时,部分工作开始插入施工)
京东集团西南总部基地大厦项目 ԀԀ# $ 非活动里程碑 仅工期 仅开始时间
1 ĀĀ# $ 非活动摘要 手动摘要总成 仅完成时间
日期: 2018年5月8日 非活动任务 手动任务 手动摘要 手动进度
1、本计划为京东集团西南总部基地大厦工程施工总进度计划,编制本进度计划时,考虑施工许可证边施工边办理,质监、安第监 1站4 页提前介入,土方移交时间根据2018.4.25日专题会确定移交时间节点编排;
2、编制过程中未考虑连续暴雨天气、政府管制、停水停电等会对工期造成较大影响的不利因素;
3、进度计划编制时,考虑土方单位按总进度计划按期移交场地,开始抗浮锚杆施工。为满足总进度计划要求,各甲指分包和甲供材料按总进度计划要求进场和施工。京东集团西南总部大厦项目施工总进度计划
标识号 工作名称 工期 开始时间 完成时间 2016 2018 2020
前半年 前半年 前半年 前半年 前半年
Q1 Q2 Q3 Q4 Q1 Q2 Q3 Q4 Q1 Q2 Q3 Q4 Q1 Q2 Q3 Q4 Q1
737 给排水工程(装修先施工管井位置,腻子完成部分时,部 150 个工作日 2019年3月15日 2019年8月11日
分工作开始插入施工)
738 十六、通风空调工程 150 个工作日 2019年3月8日 2019年8月4日
739 通风空调工程(砌筑大面积完成时插入施工,结构验收完 150 个工作日 2019年3月8日 2019年8月4日 甲指分包—通风空调
成后全面施工)
740 十七、消防工程 150 个工作日 2019年3月8日 2019年8月4日
741 消防工程 150 个工作日 2019年3月8日 2019年8月4日 甲指分包-消防单位
742 十八、弱电工程 150 个工作日 2019年3月8日 2019年8月4日
743 弱电工程(结构验收完成后全面施工) 150 个工作日 2019年3月8日 2019年8月4日 甲指分包—弱电工程
744 十九、幕墙工程 205 个工作日 2019年4月2日 2019年10月23日
745 幕墙工程施工(先施工1-4F,再施工5-11层) 205 个工作日 2019年4月2日 2019年10月23日 甲指分包—幕墙工程
746 二十、电梯工程 125 个工作日 2019年7月11日 2019年11月12日
747 电梯安装(为确保幕墙及精装施工节点,需提前完成4台 110 个工作日 2019年7月11日 2019年10月28日 甲指分包—电梯工程
室内货梯,施工电梯拆除)
748 电梯调试 30 个工作日 2019年9月29日 2019年10月28日
749 电梯工程验收 15 个工作日 2019年10月29日 2019年11月12日
750 二十一、门窗工程 120 个工作日 2019年4月17日 2019年8月14日
751 门窗工程 120 个工作日 2019年4月17日 2019年8月14日
752 二十二、机电综合调试 60 个工作日 2019年10月1日 2019年11月29日
753 机电综合调试 60 个工作日 2019年10月1日 2019年11月29日
754 二十三、市政、园林工程 175 个工作日 2019年6月24日 2019年12月15日
755 地下室顶板回填土 40 个工作日 2019年6月24日 2019年8月2日
756 给排水管线(幕墙外架1-4F大面积拆除,地下室顶板及肥槽回填60后 个插工入作施日工) 2019年8月3日 2019年10月1日
757 电力、自来水、燃气、通讯工程 60 个工作日 2019年8月13日 2019年10月11日 甲指分包
758 室外散水、台阶、道路施工 40 个工作日 2019年9月22日 2019年10月31日
759 园林工程 100 个工作日 2019年8月23日 2019年11月30日 甲指分包—园林工程
760 室外标志、标识施工 45 个工作日 2019年11月1日 2019年12月15日 甲指分包
761 二十四、竣工验收及专项验收 26 个工作日 2019年12月10日 2020年1月4日
762 五方验收 5 个工作日 2019年12月10日 2019年12月14日
763 资料进档案馆 10 个工作日 2019年12月15日 2019年12月24日
764 人防验收 10 个工作日 2019年12月15日 2019年12月24日
765 防雷装置 10 个工作日 2019年12月15日 2019年12月24日
766 节能工程验收 10 个工作日 2019年12月15日 2019年12月24日
767 规划验收 5 个工作日 2019年12月21日 2019年12月25日
768 消防验收 6 个工作日 2019年12月15日 2019年12月20日
769 竣工验收 5 个工作日 2019年12月26日 2019年12月30日
770 竣工备案 5 个工作日 2019年12月31日 2020年1月4日
771 二十五、装修改造 315 个工作日 2019年11月30日 2020年10月9日
772 业主装修改造 315 个工作日 2019年11月30日 2020年10月9日
京东集团西南总部基地大厦项目 ԀԀ# $ 非活动里程碑 仅工期 仅开始时间
1 ĀĀ# $ 非活动摘要 手动摘要总成 仅完成时间
日期: 2018年5月8日 非活动任务 手动任务 手动摘要 手动进度
1、本计划为京东集团西南总部基地大厦工程施工总进度计划,编制本进度计划时,考虑施工许可证边施工边办理,质监、安第监 1站5 页提前介入,土方移交时间根据2018.4.25日专题会确定移交时间节点编排;
2、编制过程中未考虑连续暴雨天气、政府管制、停水停电等会对工期造成较大影响的不利因素;
3、进度计划编制时,考虑土方单位按总进度计划按期移交场地,开始抗浮锚杆施工。为满足总进度计划要求,各甲指分包和甲供材料按总进度计划要求进场和施工。
