1.殊部位模板施工简介
本工程存在特殊部位的模板,需要进行特殊模板施工,这些特殊部位的模板,采用专业厂家进行制作加工后到现场拼装,模板情况如下:
部位 | 特殊情况 |
曲面造型(商业综合体外立面) | 厂家定制可调塑弧形模板 |
圆柱(地下室区域) | 厂家定制圆木模板 |
人防洞口 | 木模板定制 |
后浇带 | 木模板、快易收口网 |
注:存在木枋施工的均采用进口木枋 |
2.曲面造型模板
覆塑弧形模板是用于柱体打造的建筑新型材料,产品以优质桦杨木做基板,外覆PP塑料膜,具有塑料模板和木质模板的优质特性。主龙骨木方用进口酚醛胶粘合,加以钢钉固定,形成强有力的木方支撑,从而和可调式卡箍配合固定方柱模板,形成方柱施工体系,进行混凝土浇筑。模板厚度为18mm,最大尺寸为1220×2440。木方截面尺寸40×100mm,通过多张单板的连接组成所需要的尺寸。
2.1.模板制作

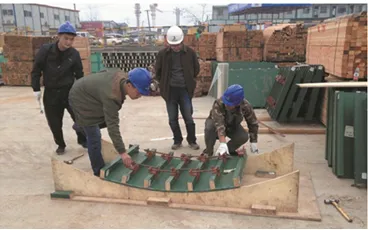

先把模板平放于按设计距离布置的木方之上,采用钢钉铆钉固定链接。再对模板浇筑面覆塑处理,保证打出的混凝土表面平滑、感官好、质量优。
|
模板制作 |

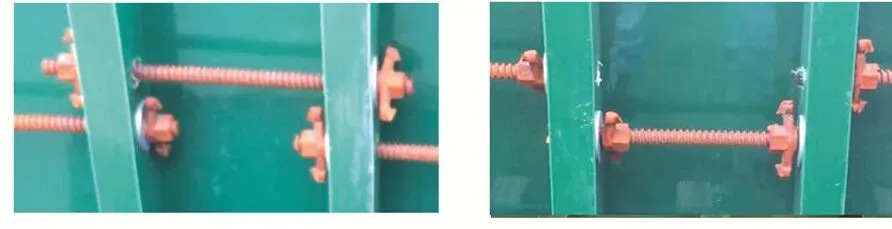

2.2调节器的优化设计·
对位螺杆式背后调节器减轻了自重,更加容易运输和调节。椭圆状的调节孔为调节螺杆在调节模板弧度时提供了充分的空间
|
|
内弧调节器样式 |
|
外弧调节器样式 |
模板上下搭接采用木方模板错位搭接,上层模板木方凸出两公分,下层模板凹入两公分,用角铁拉紧,防止漏浆,详见下图圈起部位。模板左右相连木方模板同样错位连接,凹凸五毫米,用螺丝拉紧,防止漏浆。
|
|
2.4. 模板调弧组装
1)先做外弧模型,以胶合板为材料,按照相应弧线画线,切割成如图所示的模具,将外弧板平放在拱出的圆弧上,用外力按住两侧模板与模型弧度相切。然后上紧调节螺母,使调节螺杆充分受力固定住木方,直到调节的面板弧度与模型弧度一致为止。
|
|
模板调弧组装 |

2)多个单张模板调节好弧度后,根据模板特定的编号,用螺丝和角铁组装连接在一起。编号如W1-2-2,指一号弧形墙第二层模板第一个。(每一张模板都有特定的编号)
3)对拉螺杆加固

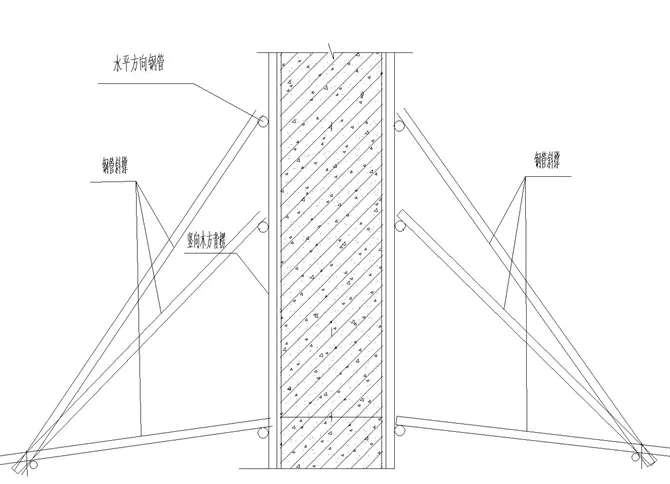

在模板上开孔,穿对拉螺栓,木方为次龙骨,钢管或钢筋为主龙骨与山型卡相连。(钢筋直径大于20),如下图:
|
|
模板编号 | 对拉螺杆加固 |
3.圆柱造型模板
3.1.木制圆柱模板的优点
木制建筑圆柱模板是属于建筑工程技术领域一项新型的模板材料,这种模板是按一定模数制作的定型式模板,利用木质胶合板的弯曲性,通过高温高压定型成不同的弧度,达到不同的直径。
结构简单、安装容易、拆装方便,具有重量轻、方便切割、施工混凝土表面光滑,并且其防水性能、保温性能、耐腐蚀性能达到国内优质水平。
本木制建筑圆模板覆面面积大、拼接少、韧性好、耐冲击、强度高、可以多次反复使用、组装时不占用施工机械、由2-3人即可组装操作,综合成本成本低。
3.2. 木质建筑圆模板加固方案
木制圆模板安装流程:支模(扣合圆模板)→支模(加固)→合模(由下到上逐一操作)→合模(错位相接增加牢固度)→用钢带加固(平行、力度一致)→钢带与钢带间距20-30cm→四周加5*10cm的木方四个→模板的底部圆平面最好离地面0.5-1cm,并用混凝土填缝→典型柱头加固(凸出任意切割性)→拆模(依次拆卸加固物)

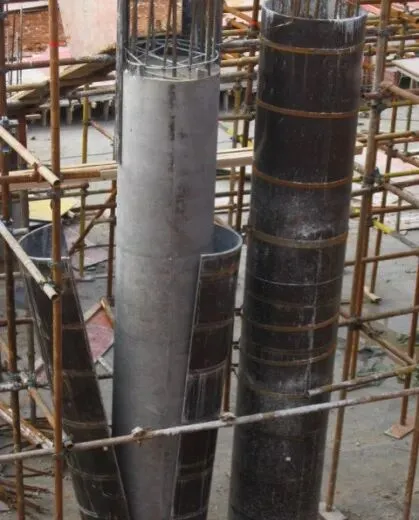

3.3. 圆柱加固
圆柱模板采用木方与钢管加固,在加固好钢带后,再加固好钢带之后,再用木方在竖向固定在模板上,外围水平方向以圆钢管采用扣件与立杆固定,四周设钢管斜撑,底部与预留钢筋或周围满堂架搭设。
|
|
圆柱加固 |
3.4模板要错位安装

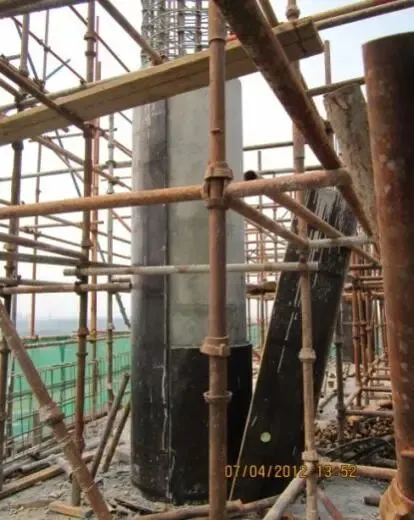

安装模板时,当柱高超过三米,模板的上下连接处的两块模板需要错开安装,错位安装可以保证圆柱体的垂直性和整体性,由于模板是错开安装,在上下模板水平接口的位置一定要用钢带进行加固,钢带要水平覆盖在接口部位,而且保证接口位置在加固钢带的中间,增强模板的稳固和施工的效果。在错位安装时请认真参考图中所展示的错位安装法进行现场安装。
模板要错位安装 |
|

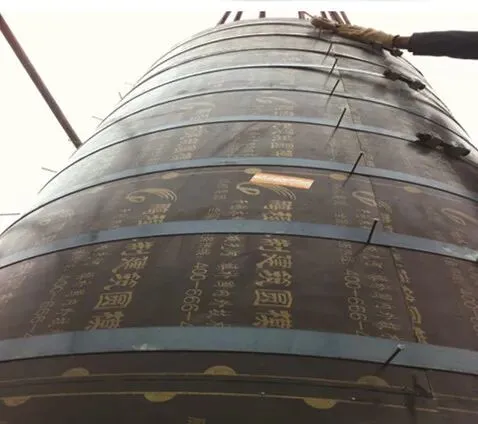

3.5固定钢带要求水平捆扎
水平扎捆可以保证钢带受力均匀,固定钢带的上下边距为22cm。(安装技巧:钢带安装时最好用钢尺对模板进行测量,在模板的同一高度四周钉上3-4个小钉子。上钢带时把钢带放在钉子上,即可保持钢带的安装水平)。安装螺丝时,每一个螺丝拧紧度要保持一致,这样才能保证钢带松紧度的一致性及施工安全(安装提示:最好同一棵柱子用同一个人加固螺丝)。模板合拢加固后,模板的底部圆平面最好离地面0.5-1cm距离,并用混凝土填缝。
固定钢带要求水平捆扎 |
|
3.6柱头节点的加固
圆模板以其良好的结构性能,可以按照实际尺寸任意切割。与粱、板模板拼接。
3.7高度较大的粱模板
高度较大的粱模板 |
|
3.8高度较大的粱模板
拆模时,依次把加固在模板外面的钢管、木方、钢带去除,此时模板自然脱模张开,如有个别没有自然张开的模板,只需要在凸凹槽接口位置用木条敲击震动一下,模板便可自然脱模(请严禁用工具撬开)。如下图:
|
|
脱模 |
4.门窗洞口模板
门窗洞口模板根据门窗洞口尺寸事先定制,全部采用定型模板。
|
|
门窗洞口定型模板做法 |

后浇带支模
基础底板后浇带的侧面采用快易收口网做模板,钢筋骨架作支撑。快易收口网模板绑扎在钢筋骨架上。楼板后浇带采用梳子模板,其具体做法见下图。
|
|
基础底板后浇带支模 | 楼板后浇带支模 |
| |
后浇带支撑示意图 |
5.成品、半成品的保护
模板加工必须保证在木工加工房进行,现场不得随意切割层板或木枋,凡现场未经允许而切割层板或木枋者,项目材料部或现场工长可给予一定罚款,并没收电锯,现场在现场工长的同意下可用手锯进行切割,现场严禁对模板进行钻眼。
在焊接钢板时须底部应铺设铁皮用来保护,以防止模板被烧着破坏,同时施工过程中的焊渣须及时清理干净。
水电管线须更改穿过模板时应通知现场木工工长,木工工长核实无误方能钻眼开洞,锯末以及PVC管应及时清理干净,作到工完场清。
模板安装应轻起轻放,不得碰撞已经绑扎完的墙柱,以防模板变形或损坏结构,预埋件应注意保护,不得随意移动或损坏。
模板支设完毕后或混凝土浇筑后未达到一定强度时,不得随意拆除底部支撑,拆除时必须签定拆模令,经项目质保部批准同意后方可拆除。同时在模板拆除过程中,应按照拆除顺序拆除:应先支的后拆,后支的先拆,先拆非承重部位,后拆承重部位,应先拆掉斜拉杆或斜支撑,再卸掉对拉螺栓,接着拆掉横钢管,抽出蝴蝶卡以及其附件,然后轻轻撬动模板,使模板脱离墙面,严禁乱撬乱剔造成对模板破坏或混凝土损伤。
模板因混凝土以及其他原因所造成的污染,应及时进行清洗或处理,清理必须将两面的水泥砂浆清理干净,模板每次施工完毕后应按布置要求进行堆放,再次使用前涂刷脱模剂,脱模剂要求涂刷均匀,保证模板表面洁净光滑。装拆模板时,上下应有人接应,并及时随拆运转,严禁将模板抛扔或放在外架上。
模板拆除后,墙、柱的阳角和楼梯踏步用废旧模板条进行保护。
6.模板监控及应急处理措施
模板工程施工前要进行专项的施工质量技术交底。
模板工程施工中要做到随工检查,对不符合设计和施工规范要求处要及指出并进行整改。模板安装完毕要经有关人员验收,拆模时要经有关人员批准。
在砼浇筑过程中要有专人看模,特别是对梁板支撑系统,保证砼浇筑到何处,看模人要跟到何处。
在砼浇筑过程中若发现个别支撑架有被压弯现象,要马上停止砼浇筑并组织人员用钢管柱回顶加固好才可继续浇筑砼。
在砼浇筑过程中若发现爆模现象,要马上停止砼浇筑并组织人员重新支模并加固好才可继续浇筑砼。
