| 一、方案编制依据与审批流程 | | | 1. 必须引用《建筑施工承插型盘扣式钢管支架安全技术规范》(JGJ 231-2010),且规范为现行有效版本;2. 结合项目施工图纸、地勘报告、施工组织设计;3. 符合地方住建部门对盘扣支架的专项管理要求(如部分地区要求强制采用盘扣支架的工程类型) | | | |
| | | 1. 编制人、项目技术负责人签字齐全;2. 施工单位企业技术负责人签字并加盖单位公章;3. 监理单位专业监理工程师审核、总监理工程师审批签字;4. 论证后修改的方案需重新履行审批流程 | | | |
| | | 1. 专家组由 5 名及以上盘扣支架相关专业专家组成(无建设、施工、监理单位人员);2. 论证重点审查盘扣支架构造设计、计算书、节点连接措施;3. 专家提出的修改意见需逐条整改,附整改回复单及佐证材料 | | | |
| 二、工程概况与危险源辨识 | | | 1. 明确支撑体系搭设高度、跨度、施工总荷载、集中线荷载,确认符合高大模板判定标准;2. 标注盘扣支架搭设部位(如地下室顶板、大跨度梁板)、混凝土强度等级、浇筑方式(泵送 / 布料机) | | | |
| | | 1. 识别节点连接松动、立杆同轴度偏差过大、斜杆缺失导致架体失稳、顶托超载等盘扣支架特有风险;2. 分析地基沉降、材料质量缺陷、施工荷载集中等触发因素 | | | |
| | | 1. 明确支架与基坑边、高压线、既有建筑的安全距离;2. 制定架体防碰撞(如塔吊作业半径内)、防漏电(如临近配电设施)措施 | | | |
| 三、支撑体系设计与计算书审核 | | | 1. 立杆:采用 φ48.3×3.6mm 或 φ60.3×3.6mm 承插型盘扣钢管,材质 Q355B 或 Q235B,壁厚不得小于 3.0mm;盘扣节点焊接牢固,承载力符合规范要求;2. 水平杆:长度与立杆间距匹配(模数化尺寸:0.3m、0.6m、0.9m、1.2m 等),两端插头与立杆盘扣连接可靠;3. 斜杆:采用专用斜杆,两端与立杆盘扣锁紧,角度 45°~60°;4. 顶托:螺杆直径≥36mm,伸出立杆顶部长度≤300mm,螺杆外露丝扣长度≤200mm;严禁将顶托直接置于立杆钢管上(需设专用托座) | | | ★材料参数不符合规范或非盘扣专用构配件,计算书无效 |

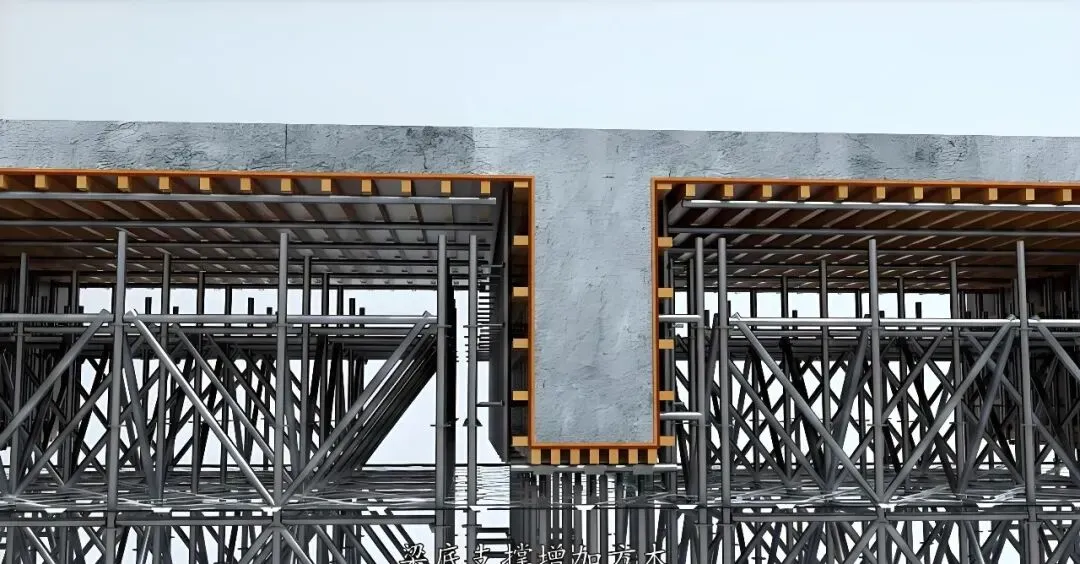

| | | 1. 立杆布置:- 立杆间距、步距采用模数化设计(常用间距 0.6m、0.9m、1.2m;步距 1.5m、1.8m),不得随意调整;- 立杆底部设可调底座,底座下铺垫板(厚度≥50mm,长度≥2 跨,宽度≥200mm);- 立杆接长采用套管承插连接,严禁搭接,接头错开布置;2. 扫地杆设置:距地面≤200mm 处设纵横向扫地杆,扫地杆采用专用水平杆,与立杆盘扣锁紧;3. 斜杆布置:- 架体外侧:每跨每步满设竖向斜杆,形成连续封闭体系;- 架体内部:每隔 4~6 跨设一道竖向斜杆,水平方向每隔 4~6m 设一道水平斜杆;- 斜杆两端必须与立杆、水平杆的盘扣节点锁紧,不得遗漏;4. 连墙件 / 抗倾覆措施:- 架体高宽比≤2,超过时需与主体结构刚性连接(连墙件间距≤3m);- 无法设置连墙件时,增设抗倾覆斜撑或配重;5. 高支模加强措施:架体顶层、底层及中间每隔 5~8m 增设水平加强层,加强层满设水平杆和斜杆 | | | |
| | | 1. 计算内容(缺一不可):- 立杆稳定性验算(轴力 + 弯矩,考虑节点抗弯刚度);- 盘扣节点承载力验算;- 水平杆挠度验算;- 可调底座 / 顶托承载力验算;- 地基承载力验算;2. 荷载取值:- 恒载:模板自重、钢筋混凝土自重、支架自重;- 活载:施工人员、设备荷载、材料堆载(集中荷载需乘以动力系数);- 风荷载:高耸支架需考虑风荷载作用;3. 荷载组合:按最不利工况(如混凝土浇筑过程中最大荷载)组合;4. 安全系数:立杆稳定性安全系数≥1.3,节点承载力安全系数≥1.2 | | | |
| | | 1. 主次楞规格、间距与盘扣支架顶托布置匹配;2. 模板面板(木模 / 钢模)强度、刚度验算;3. 拼缝处理方案(贴双面胶 / 泡沫条),防止漏浆 | | | |
| 四、施工工艺流程与操作要点 | | | 标准流程:施工准备→地基处理→放线定位→可调底座安装→立杆搭设→盘扣节点连接水平杆 + 斜杆→水平加强层设置→可调顶托安装→主次楞安装→模板安装→分阶段验收→混凝土浇筑→养护→模板拆除 | | | ★流程颠倒或缺失关键步骤(如斜杆安装滞后),严禁施工 |
| | | 1. 回填土地基需分层夯实,压实系数≥0.94;2. 地基承载力≥立杆传递的荷载值(不足时采用 C15 混凝土硬化,厚度≥100mm);3. 设置排水坡(≥2%)及排水沟,防止雨水浸泡地基;4. 软土地基需换填碎石或增设型钢垫板扩散荷载 | | | |
| | | 1. 立杆搭设前需调整底座高度,保证立杆垂直度(偏差≤1/300,且≤50mm);2. 水平杆、斜杆与立杆盘扣连接时,需用专用扳手拧紧,确保节点无松动;3. 顶托安装时,托座与立杆顶部贴合紧密,螺杆不得歪斜;4. 严禁在架体上打孔或切割盘扣构配件;5. 搭设过程中,每完成一步架需进行垂直度、间距检查,合格后方可继续搭设 | | | |
| | | 1. 浇筑顺序:分层分段、对称浇筑,严禁单侧一次性浇筑(防止架体偏压失稳);2. 浇筑速度:控制泵送速度(≤2m³/h),避免荷载集中;3. 泵管布置:严禁将混凝土泵管直接固定在支架上,需设独立支架;4. 浇筑监护:安排专人全程监测架体变形,发现异常立即停止浇筑 | | | |
| | | 1. 拆除时间:混凝土强度达到设计要求(底模拆除需提供同条件养护试块强度报告);- 板:跨度≤2m≥50% 强度;跨度>8m≥100% 强度;- 梁:跨度≤8m≥75% 强度;跨度>8m≥100% 强度;2. 拆除顺序:先支后拆、后支先拆,自上而下拆除;严禁抛掷构配件;3. 拆除后构配件:分类堆放、专人保养(除锈、刷漆),损坏构配件严禁重复使用 | | | |
| 五、安全管理与监测措施 | | | 1. 分级交底:项目技术负责人→工长→班组长→作业人员;2. 交底重点:盘扣支架构造特点、节点锁紧要求、危险源及防护措施;3. 交底记录:双方签字确认,存档备查 | | | |
| | | 1. 架子工需持特种作业操作证,且接受过盘扣支架专项培训;2. 搭设、拆除作业人员需佩戴安全帽、安全带,穿防滑鞋;3. 严禁无证人员上岗作业 | | | |
| | | 1. 高处作业:搭设操作平台满铺脚手板,设 1.2m 高防护栏杆 + 0.18m 挡脚板;2. 临边防护:架体外侧边缘设密目安全网封闭;3. 用电安全:支架与外电线路安全距离符合规范,设漏电保护器;4. 物料堆放:严禁在架体上集中堆放钢筋、模板等材料,施工荷载不得超过设计值 | | | |
| | | 1. 监测项目:立杆沉降、架体水平位移、立杆垂直度、节点变形;2. 监测点布置:在架体四角、跨中、受力最大部位设监测点,明确基准点;3. 监测频率:- 搭设过程:每搭设一步架监测 1 次;- 浇筑过程:全程监测(每 30 分钟 1 次);- 浇筑完成后:每 2 小时监测 1 次,持续 24 小时;4. 预警值:沉降≥10mm、水平位移≥5mm、垂直度偏差≥1/300,立即停止施工,启动应急预案 | | | |
| 六、质量控制与验收管理 | | | 1. 盘扣构配件需提供生产许可证、合格证、检测报告;2. 进场复检项目:立杆壁厚、盘扣节点焊缝质量、可调底座 / 顶托承载力;3. 外观检查:钢管无弯曲、锈蚀、裂纹;盘扣节点无变形、松动;4. 不合格构配件严禁进场使用 | | | |
| | | 1. 地基验收:夯实度、承载力检测合格,记录存档;2. 底座与立杆验收:底座标高、立杆垂直度符合要求;3. 一步架验收:水平杆、斜杆节点锁紧,间距、步距符合设计;4. 总体验收:架体搭设完成后,由施工、监理单位联合验收,重点检查斜杆布置、节点连接、连墙件设置;5. 验收合格签署《高大模板支撑体系验收记录表》,方可进入下道工序 | | | |
| | | 1. 立杆垂直度偏差超标:搭设时用线锤逐根校正;2. 节点松动:用扭矩扳手检查拧紧力矩(≥40N・m);3. 顶托螺杆歪斜:安装时调整托座水平度;4. 架体晃动:增设水平斜杆或连墙件 | | | |
| 七、应急预案与季节性施工 | | | 1. 应急组织:成立总指挥、抢险组、医疗组、警戒组,明确职责;2. 应急处置:针对架体坍塌、节点失效、高处坠落制定专项处置流程;3. 应急物资:储备千斤顶、工字钢、沙袋、急救箱、对讲机等;4. 应急演练:浇筑前组织一次实战演练,记录演练效果 | | | |
| | | 1. 雨季施工:- 地基设防雨棚,雨后检查地基沉降;- 架体外侧设挡水措施,防止雨水冲刷地基;2. 冬季施工:- 构配件无冻结现象,搭设前清除积雪;- 混凝土浇筑后及时保温养护,防止冻胀破坏支架 | | | |
