第八章-施工进度管理

第8章 施工进度管理
8.1 施工进度控制方法应用
【考点1】流水施工计划横道图
【2016年真题案例节选】

装修施工单位将地上标准层(F6~F20)划分为三个施工段组织流水施工,各施工段上均包
含三个施工工序,其流水节拍参数如下表所示。
施工过程
流水节拍
工序① 工序② 工序③

F6~F10 4 3 3
施工段 F11~F15 3 4 6
F16~F20 5 4 3
8
7
1
9
4
8
【问题】 信 3
微
参照下图图示,在答题卡系上相应位置绘制标准层装修的流水施工横道图。
联
题
施工 押 施工进度(周)
准
精
过程 1 2 3 4 5 6 7 8 9 10 ……
工序①
工序②
工序③
答案:
8
7
1
9
4
8
3
信
微
系
联
一
唯
【2023年真题案例节选】
某新建商品住宅项目,建筑面积2.4万平方米,地下二层,地上十六层,由两栋结构类型
与建筑规模完全相同的单体建筑组成。总承包项目部进场后绘制了进度计划网络图如图2
所示。项目部针对四个施工过程拟采用四个专业施工队组织流水施工,各施工过程的流水
节拍见表2-1。
建设单位要求缩短工期,项目部决定增加相应的专业施工队,组织成倍节拍流水施工。
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
8
7
1
9
4
8
3
信
微
系
联
题
押
准
精
【问题】
写出表2-1中基础施工和 上部结构的流水节拍数。分别计算成倍节拍流水的流水步距、专
业施工队数和总工期。
答案:
(1)基础施工流水节拍:3月;上部 结构流水节拍:6月
(2)流水步距:K=3月;
专业施工队数=1+1+2+1=5;
8
总工期=(2+5-1)×3=18月。 9 1
7
8
4
信
3
微
总结:绘制横道图 系
联
①判定流水形式
唯
一
②计算步距
③计算工期
④绘制横道图
流水类型 确定步距K 确定工期的方法
等节奏流水 K=t (M+N-1)K+∑G-∑C
无节奏流水
大差法 ΣK+Σtn+∑G-∑C
异步距异节奏
成倍节拍流水 最大公约数 (M+N-1)K+∑G-∑C
【考点2】网络计划技术★★★

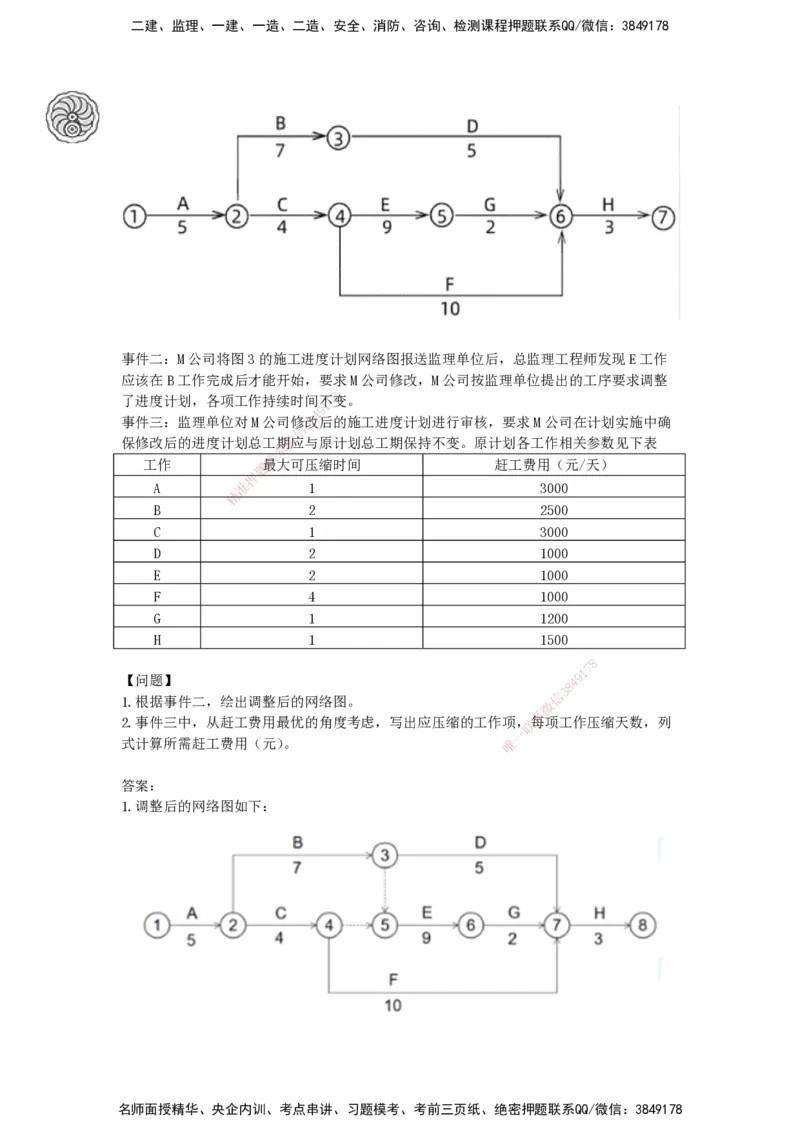

【典型案例】
背景资料:
事件一:M公司编制了施工进度计划网络图,如图3所示。
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178

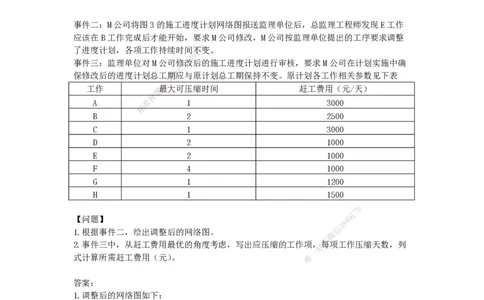

事件二:M公司将图3的施工进度计划网络图报送监理单位后,总监理工程师发现E工作
应该在B工作完成后才能开始,要求M公司修改,M公司按监理单位提出的工序要求调整
8
了进度计划,各项工作持续时间不7变。
1
9
4
事件三:监理单位对M公司修3 8改后的施工进度计划进行审核,要求M公司在计划实施中确
信
微
保修改后的进度计划总工期应与原计划总工期保持不变。原计划各工作相关参数见下表
系
联
工作 题最大可压缩时间 赶工费用(元/天)
押
A 准 1 3000
精
B 2 2500
C 1 3000
D 2 1000
E 2 1000
F 4 1000
G 1 1200
H 1 1500
8
1
7
【问题】
8
4 9
信
3
1.根据事件二,绘出调整后的网络图。
微
系
2.事件三中,从赶工费用最优的角度考虑,写出应压缩 的工作项,联每项工作压缩天数,列
一
式计算所需赶工费用(元)。 唯
答案:
1.调整后的网络图如下:
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178

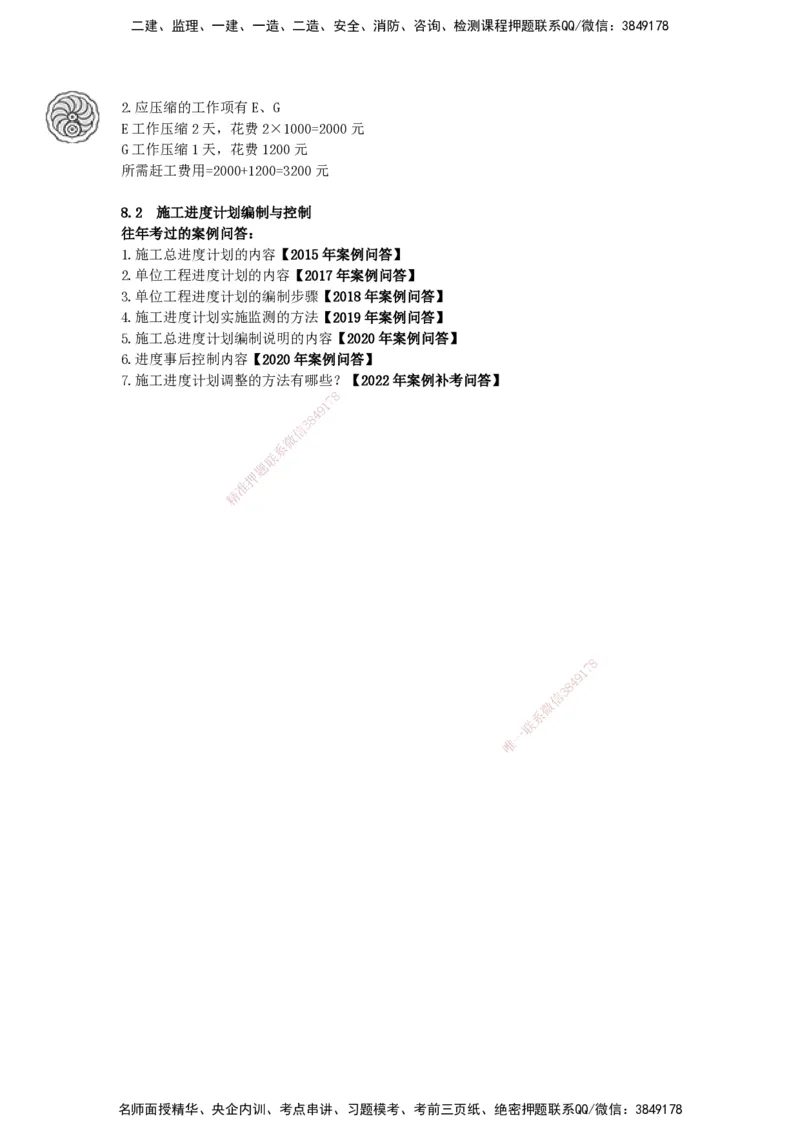

2.应压缩的工作项有E、G
E工作压缩2天,花费2×1000=2000元
G工作压缩1天,花费1200元
所需赶工费用=2000+1200=3200元
