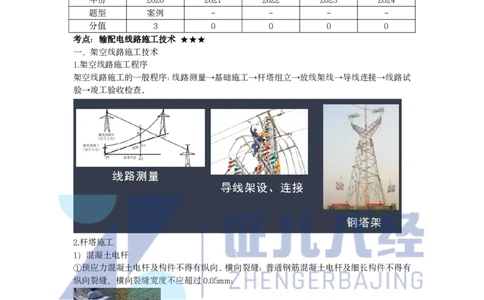

一级建造师 机电工程管理与实务 基础精学 主讲老师:朱旭阳 考点:输配电线路施工技术 ★★★ 内容: 一、架空线路施工技术 二、电缆电路施工技术 考情: 年份 2020 2021 2022 2023 2024 题型 案例 - - - - 分值 3 0 0 0 0 考点:输配电线路施工技术 ★★★ 一、架空线路施工技术 1.架空线路施工程序 架空线路施工的一般程序:线路测量→基础施工→杆塔组立→放线架线→导线连接→线路试 验→竣工验收检查。 2.杆塔施工 1)混凝土电杆 ①预应力混凝土电杆及构件不得有纵向、横向裂缝;普通钢筋混凝土电杆及细长构件不得有 纵向裂缝,横向裂缝宽度不应超过0.05mm; 混凝土电杆 ②横担安装应平正,绝缘子安装应牢固,连接可靠,防止积水。绝缘子在安装前应逐个进行 绝缘电阻测定; ③整体立杆杆立好、两侧拉线固定好后,应立即用经纬仪从正面和侧面同时进行找正,安装 卡盘和进行回填土。考点:输配电线路施工技术 ★★★ 2)铁塔 ①铁塔的组立方法:整体组立法和分解组立法; ②整体组立:倒落式人字抱杆法、座腿式人字抱杆法; ③分解组立:内、外拉线抱杆分解组塔、倒装组塔; ④输电线路施工中,主要采用分解组塔的施工方法。 3.放线架线 电压等级为220kV及以上线路工程的导线展放应采用张力放线;110kV线路工程的导线展 放宜采用张力放线;由于条件限制不适于采用张力放线的线路工程及部分改建、扩建工程可 采用人力或机械牵引等方式的非张力放线; 4.导线连接 1)不同金属、不同规格、不同绞制方向的导线或架空地线严禁在一个耐张段内连接; 2)导线或架空地线应使用合格的电力金具配套接续管及耐张线夹进行连接; 3)架线施工前应由具有资质的检测单位对试件进行连接后的握着强度试验;4)握着强度试验的试件不得少于3组;导线采用螺栓式耐张线夹及钳压管连接时,其试件 应分别制作; 5)试件握着强度试验结果应符合要求。 ①液压握着强度不得小于导线设计使用拉断力的95%; ②钳压管直线连接的握着强度不得小于导线设计使用拉断力的95%; ③螺栓式耐张线夹的握着强度不得小于导线设计使用拉断力的90%; ④架空地线的连接强度应与导线相对应。 【记忆:压接都是95】 6)切割导线外层铝股时严禁伤及钢芯; 7)66kV及以下架空输电线路,在一个档距内每根导线或架空地线上不应超过个一个接续管 和三个补修管,当张力放线时不应超过两个补修管; 8)110~750kV架空输电线路,在一个档距内每根导线或架空地线上不应超过一个接续管和 两个补修管。 5.线路试验 1)测量绝缘子和线路的绝缘电阻; ①每片悬式绝缘子的绝缘电阻值,不应低于300MΩ; ②35kV及以下的支柱绝缘子的绝缘电阻值,不应低于500MΩ;【口诀:悬3支5】 ③采用2500V兆欧表测量绝缘子的绝缘电阻值,可按同批产品数量的10%抽查; ④棒式绝缘子不进行此项试验。2)测量35kV以上线路的工频参数可根据继电保护、过电压等专业的要求进行; 3)检查线路各相两侧的相位应一致; 4)冲击合闸试验在额定电压下对空载线路的冲击合闸试验,应进行3次; 5)测量杆塔的接地电阻值,应符合设计的规定; 杆塔接地 6)导线接头测试 ①电压降法:导线接头两端的电压降,不超过同样长度导线电压降的1.2倍; ②温度法:红外线测温仪。 【2020-E改】关于架空电力线路施工及试验的说法,正确的有( )。 A.导线接头两端电压降不应超过同长度导线的2倍 B.检查架空线各相两侧的相位应一致 C.在额定电压下对空载线路的冲击合闸试验应进行3次 D.液压握着强度不得小于导线设计使用拉断力的90% E.检验导线接头的连接质量可用红外线测温仪 【答案】BCE 【2013-E】简述架空线路电杆组立后导线架设程序的主要内容。 【答案】电杆组立后导线架设程序:放线架线→导线连接→线路试验→竣工验收检查。 【2022-E】电杆及附件安装(见下图)和导线架设后,在线路试验前,某档距内的一条架 空导线因事故造成断线,B公司用相同规格的导线对断线进行了修复。【问题】说明图中①、②部件的名称,有什么作用? 【答案】①是横担,作用是装在电杆上端,用来固定绝缘子架设导线,有时也用来固定开关 设备或避雷器等; ②是绝缘子,作用是用来支持固定导线使导线对地绝缘,并承受导线的垂直荷重和水平拉力。 【2016-Y】C公司在9月20日前应完成35KV架空线路的哪些测试内容? 【答案】1)测量杆塔的接地电阻值; 2)测量绝缘子的绝缘电阻值并进行交流耐压试验; 3)测量线路的绝缘电阻值; 4)测量线路的工频参数; 5)采用红外线测温仪或电压降法测量导线的接头质量; 6)检查线路各相两侧的相位应一致; 7)在额定电压下对空载线路进行3次冲击合闸试验。 总结 输配电线路施工技术 架空线路程序:测量→基础→杆塔→放线架线→连接→试验→竣工验收 杆塔施工:预应力混凝土电杆→不得有纵向、横向裂缝;普通电杆→不得有纵向裂缝,横向 不超过0.05mm 横担、绝缘子(安装前应逐个进行绝缘电阻测定);拉线固定后经纬仪找正;铁塔组立(整 体→人字抱杆、座腿式抱杆、分解→内外拉线抱杆、分解组塔) 放线架线:严禁一个耐张端连接;接续管、耐张线夹;握着强度试验(3组);液压握着→ 95%;钳压握着→95%;螺栓式耐张线夹→90%;66kV及以下(1接续、3补修、张力放线 2补修);110~750kV(1接续、2补修) 线路试验:绝缘电阻(2500V兆欧表、悬式、支柱、棒式除外);工频参数(继电保护、过 电压);相位一致;冲击合闸试验(3次);杆塔接地电阻;导线接头测试(电压降法、温度 法→红外线测温仪)
