永久性模板四:钢筋桁架板施工

永久性模板四:钢筋桁架板施工

钢筋桁架板的钢筋桁架与镀锌底模制作、安装施工应符合现行国家标准《混凝土结构工程施工规范》GB50666、《钢结构工程施工规范》GB50755和《钢-混凝土组合结构施工规范》GB50901的有关规定。

1.施工工艺流程

施工准备钢筋桁架板制作、运输放样吊装一铺设连接、收边一管线铺设一绑扎附加钢筋验收一混凝土浇筑养护。

2.施工准备

(1)钢筋桁架板进场前需拟定详细的进场计划,包括起重设备、进场路线、质量检验以及存放场地等内容。

(2)施工前,对施工作业人员进行技术安全培训,施工人员应有足够的安全意识,应戴手套,穿胶底鞋,不得在未固定牢靠或未按照设计要求设临时支撑的楼承板上行走。对施工作业人员进行技术交底、操作工艺交底和安全生产交底。

(3)在人员、小车走动频繁的区域应铺设脚手板,必要时设置安全网等安全措施。

3.安装要点

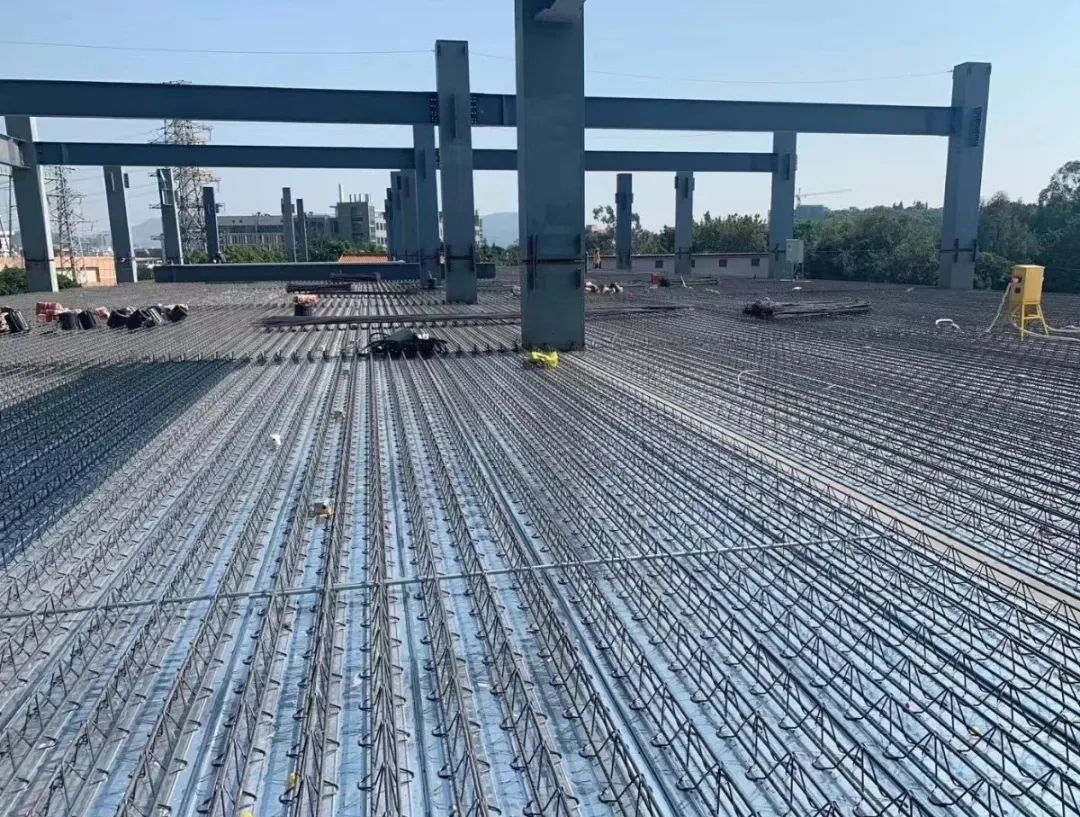

(1)在铺设前,结构及必要的支承构件应验收合格,梁顶面杂物清扫干净,并对有弯曲或扭曲的楼承板进行矫正,封口板、边模、边模补强收尾工程应在浇筑混凝土前及时完成。宜按照楼层顺序由下往上逐层铺设。

(2)钢筋桁架楼承板公母肋扣合处,应采用有效的机械连接,当采用自攻螺钉或拉铆钉固定时,固定间距不宜大于500mm。压型钢板侧向可采用扣接方式,板侧边应设连接拉钩,搭接宽度Z不应小于10mm。

(3)楼承板侧边宜采用收边板,收边板与钢梁点焊,高度为楼板总厚度。

(4)当设计要求施工阶段设置临时支撑时,应验算临时支撑的承载力和稳定性及对下层楼板的影响,以满足使用要求。临时支撑的拆除时间应根据混凝土达到设计强度的百分比和裂缝控制要求来确定,临时支撑拆除时的混凝土强度不应低于设计强度的75%,对裂缝控制严格的部位或悬挑部位,在混凝土达到设计强度的100%后方可拆除临时支撑。

(5)附加钢筋的施工顺序:下部附加钢筋洞边附加钢筋上部附加钢筋一连接钢

筋一支座负弯矩钢筋。

(6)混凝土浇筑前,清理钢筋桁架板上的杂物(包括栓钉上的瓷环)、灰尘、油脂等。

(7)浇筑时,不得对楼承板造成冲击,宜在梁或临时支撑的部位进行倾倒,并及时摊开混凝土,避免堆积过高;泵送混凝土管道支架应支撑在梁上。

(8)如需在钢筋桁架板开洞或切割,宜采用等离子从下往上切割,不得采用火焰切割;开洞时需待混凝土达到设计强度的75%后方可进行。混凝土未达到设计强度的75%之前,不得在楼层面上附加其他荷载。
