造价新人速学|吃透软件综合单价组价逻辑,告别盲目套价

造价新人速学|吃透软件综合单价组价逻辑,告别盲目套价

🐾 欢迎来到造价人的碎碎念频道

这里是你的工程造价&职场碎碎念小角落,干货、吐槽、日常都慢慢说给你听💛

今天就拿40C25细石混凝土找平层的例子,把41.68/m²的综合单价拆解得明明白白,看完你也能自己算!

一、先搞懂:综合单价的“底层公式”

综合单价=人工费+材料费+施工机具使用费+企业管理费+利润+规费+税金软件里的每一行数字,都是这个公式的零件,我们一个个拆↓

1️⃣第一步:算实打实的“直接成本”(人+材+机)

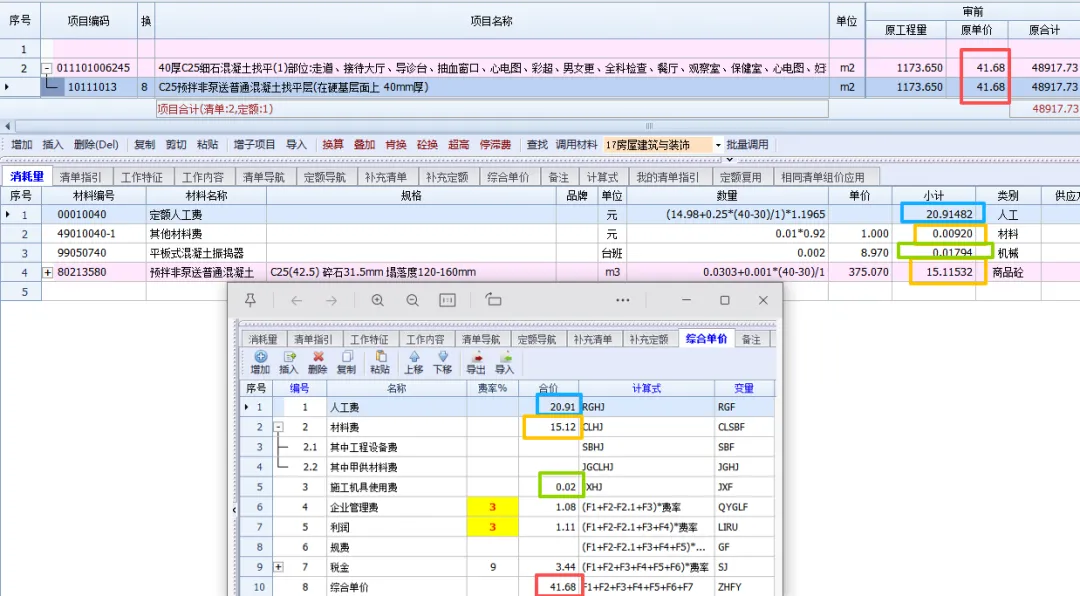

这部分是找平层施工的基础费用,全部来自定额消耗量和材料单价换算。

·人工费:20.91

·材料费:15.115+0.009=15.12

·施工机具使用费:0.02

直接成本小计:20.91 + 15.12 + 0.02 = 36.05/m²

2️⃣第二步:算管理费和利润(企业运营 + 盈利)

·企业管理费【费率3%】

1.08=36.05【直接成本*0.03【费率3%】

·利润【费率3%】

1.11 =(36.05【直接成本】+1.08【企业管理费】)*0.03【费率3%】

不含规费税金的单价:36.05 + 1.08 + 1.11 = 38.24/m²

3️⃣第三步:算规费和税金

·规费:以(人+++管理费+利润)为基数计取

·税金:按税前造价为基数计取,税率 9%

规费 税金合计38.24*0.09 = 3.44/m²

二、把公式拼起来,41.68元/m²就出来了!

综合单价 = 人工费20.91         + 材料费15.12         + 机械费0.02         + 企业管理费1.08         + 利润1.11         + 规费+税金3.44         = 41.68/m²
