双代号网络图讲解(一)
主讲:柚子
本课程内容为二建、一建、监理、造价考试的通用知识点,务必重视。从本质角度透析网络图六参数
A C D

前置知识:开始时间与完成时间。 1 2 3 4
2
1 1
B
3
2
早参数:最早开始时间与最早完成时间。
A C D
1 2 4 5
晚参数:最晚开始时间与最晚完成时间。
2
1 1

存在平行工作的制约关系从本质角度透析网络图六参数
平行工作的制约关系衍生出早/晚参数,进而引入总时差与自由时差的概念。
A B D
1 2 3 8
2 2 6
C E G
4 6 7
2 2 2
F
5
1
总时差:不影响总工期的前提下,某工作可利用的机动时间。
自由时差:不影响紧后工作最早开始的前提下,某工作可利用的机动时间。双代号网络图六参数法求解步骤

1. 找出关键线路(总的工作持续时间最长的线路),标注关键工作上的六参数。
2. 顺箭线方向标注非关键工作的早参数。
3. 逆箭线方向标注非关键工作的晚参数。
4. 标注非关键工作的总时差(晚参数-早参数)
5. 标注非关键工作的自由时差(公式求出)ES LS TF
EF LF FF(定义)

某工作最早开始时间:紧前工作最早完成时间的最大值
某工作最晚完成时间:紧后工作最晚开始时间的最小值
完成时间(最早/最晚)=开始时间(最早/最晚)+持续时间{ }

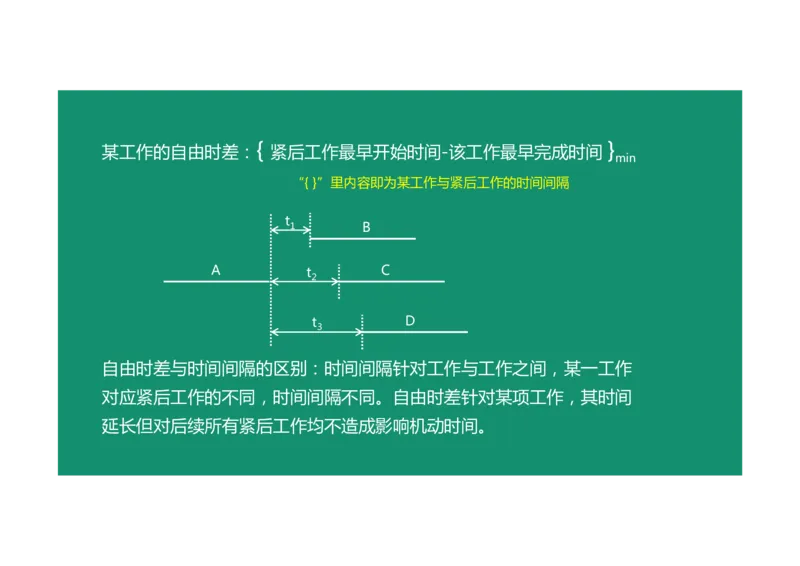

某工作的自由时差: 紧后工作最早开始时间-该工作最早完成时间
min
“{ }”里内容即为某工作与紧后工作的时间间隔
t
1 B
A t C
2
t D
3
自由时差与时间间隔的区别:时间间隔针对工作与工作之间,某一工作
对应紧后工作的不同,时间间隔不同。自由时差针对某项工作,其时间
延长但对后续所有紧后工作均不造成影响机动时间。ES LS TF
网络图六参数求解(定义法)
EF LF FF
A B E
1 2 3
2 2 2
C F H
4 5 6 7
3 3 3
D G I
8 9 10
1 1 1柚子专注一建民航、监理工程师案例分析
