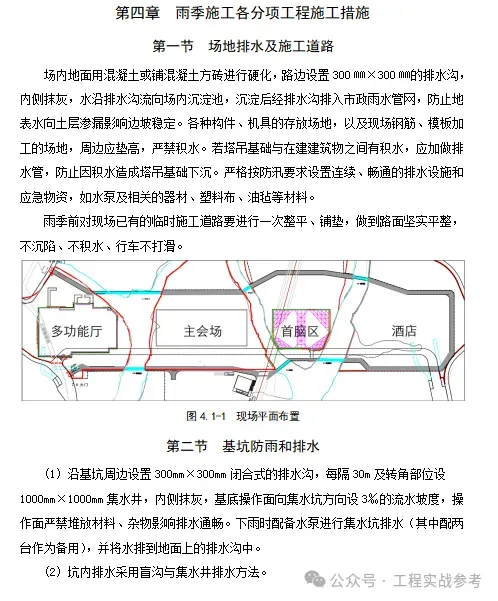

第三章雨季施工准备工作
第一节雨季施工原则
本工程施工面积及占地面积较大,施工现场及周边环境复杂,雨季期间进行的施工部位及覆盖的施工项目较多,施工作业面较长,这些特点使得雨季施工难度加大,要求对现场排水系统精心布置,由于现场施工项目跨越范围较大,需要对各个施工环节仔细考虑,合理安排雨季施工部署,把雨季施工对工程的影响降到最低。
雨季施工任务繁重,为确保工程质量,搞好安全生产,保证各项计划指标任务的完成,必须从思想上、组织上、措施上、物资上尽早做好充分准备,做到思想落实、组织落实、措施落实、物资落实、汛期施工做到有备无患,雨季施工总的原则是“做好排水、挡水、防水工作”,总的要求是,室内工程雨季不影响施工,室外工程小雨不间断施工,大雨期间暂停施工,大雨过后即可施工,暴雨过后不影响施工。
第二节雨季施工组织准备
为保证雨期施工的顺利进行,项目部建立以项目经理为首的雨季施工领导小组,具体如图3.2-1所示;

(1)项目部在雨季之前组织技术、生产、安全、临电、材料、机械、等相关人员进行雨季施工方案交底。
(2)项目部雨季施工领导小组的相关人员对施工队伍管理进行雨季施工的培训教育,并做好教育记录。
(3)项目部雨季施工领导小组在雨季施工前,组织项目部相关人员对雨季施工准备工作和措施落实等进行检查。
(4) 项目部设夜间值班人员并做好值班记录。同时,注意采用收听、查询等方式了解天气预报,随时掌握天气变化情况,合理安排施工工期,做好雨季施工各种材料准备,防止暴雨突然袭击,给施工造成影响。
第三节雨季施工技术部门准备工作
(1)项目部总工组织技术人员熟悉雨季施工期间关键部位、工序及技术措施等,编制雨季施工方案,对施工队伍进行雨季施工技术交底。
(2) 对道路、基坑、外架、塔吊基础、大型机械设备等都应结合各专项方案进行防雨维护,并检查其安全可靠性,保证雨季正常使用。
(3)注意收听天气预报,做好气象部门月、旬、周天气预报资料的收集和传阅工作,当预报有恶劣天气时,及时通报,做好施工实验安排。
第四节雨季施工生产部门准备工作
(1)按照雨季施工计划要求,合理配备劳动力,积极组织施工生产。
(2)加强天气预报信息管理工作,现场设天气预报黑板一块,及时把天气情况写在黑板上公布,以便随天气变化情况及时调整施工部署。
(3)提前编制雨施材料和机具计划,上报材料和机械部门,并检查雨施材料的落实情况。
(4)组织项目部全体管理人员和施工队全体职工进行雨季施工的安全生产教育。
第五节雨季施工材料部门准备工作
(1)编制及落实雨施材料使用计划,在雨施前各种物资必须准备齐全,雨季施工材料如表3.5-1所示,材料在指定区域堆放整齐,醒目标识,由专人保管。
(2)按照雨季施工要求存放材料,雨季施工前材料部门认真检查各材料库房防雨措施,特别是水泥库房的防潮及库房周围的排水措施。根据工程实际需要提出防雨防水的主要机具(如潜水泵等)和材料(如覆盖材料,堵漏材料)计划,提前进场备用。做好原材料及半成品的保护,对怕雨淋的原材料应及时放入室内保存,半成品应垫高码好,保证通风良好。雨季期间应注意电焊条及焊剂的防潮干燥处理。
(3)雨季施工前对机械设备进行彻底检修。
(4)组织材料进场尽可能避免在雨天期间,由材料部有关人员提出材料防淋、防潮措施。事先检查水泥库、仓库是否存在漏、渗水隐患,并及时进行修复。水泥库、仓库周围垫高300mm以上,周围做排水沟。钢筋堆放要垫以垫木或砼墩台,离地面距离不应小于200mm,以防止雨水浸泡锈蚀。


对在雨季期间施工的各项工程项目,制定专项预防措施,保证工程质量。
3.6.1 原材料的储存和堆放
(1) 现场料具堆放场应事先填筑平整,排水坡度适中,各种构件、周转材料、钢筋堆放场等应分层碾压密实,并保证无积水,防止雨季场地下沉。
(2) 钢管、钢筋等材料堆放必须设垫木,垫木高不小于30cm,下雨时要及时用塑料布覆盖,防止雨淋受潮而锈蚀。
(3) 现场的其他材料,如木材、竹胶板堆放场四周应设好挡水墙,下雨时进行覆盖。
(4) 氧气、乙炔瓶应在库房内或棚内存放,禁止露天存放,防止因雷雨引发起火事故;油库、易燃易爆物的库房均应安装避雷装置,并远离可燃物。
(5) 水泥库房必须做好屋面防雨的检查工作,水泥存放场地应高于地面500mm,做好水泥的防雨防潮工作。
(6) 各种材质的门窗及其配件、木制品等,宜水平存放,有防雨、防晒措施。存放场地应保持干燥,底层要搁置在调平的垫木上。垫木应沿边框和中间部位合理布置。
(7) 砂子、石子、陶粒等松散材料,堆放周围要加以围护,防止材料被雨水冲散。
(8) 各种石膏板、各类轻质复合隔墙板材,严禁雨淋、浸水、受潮。
3.6.2 雨季施工的设备管理
进入施工现场露天存放的电气仪表设备,如开关箱(柜)、电动机等都要有防雨设施,不允许放在低洼地方,防止被水浸泡。电气仪表设备要尽快运入库房,减少露天存放而增加的防护设施费用。所有施工用电设备(如:电焊机、砂轮机、套丝机等)都应有防雨设施。氧气瓶、乙炔瓶在室外放置时应采取防雨措施。
3.6.3 雨季施工焊接管理
雨季室外焊接时,为了保证焊接质量,室外施焊部位都要有防雨棚,雨天没有防雨设施不准施焊。电焊条受潮后影响使用,使用前应烘干。对重要焊口要搭设防雨棚或准备好篷布覆盖,在暴风雨突然来临时保护焊缝免受温度骤变,影响焊接质量,当相对湿度大于90%时应停止作业。注意清理焊接场地的易燃物,以免发生火灾,一般在大风天气应停止施工。
3.6.4雨期施工现场场地要求
(1) 清理、疏通现场原有的排水沟及污水管线,防止管道堵塞造成隐患。
(2) 对各类仓库、变配电室、机具料库、食堂、宿舍、电气线路等进行全面检查,加固补漏。
(3) 检查现场道路,不能利用原有道路的应增设道路,注意将路基碾压坚实,面层硬化,做好排水沟、排水管等排水设施,确保雨期道路循环通畅,不淹不冲,不陷不滑。
(4) 检查现场场地,凡有可能积水的区域,应事先填筑平整。各种构件、机具等存放场地,以及现场木模加工、钢筋加工的生产场地,应分层碾压密实,面层硬化,严禁积水、防止雨季下沉。
(5) 检查现场的整体排水情况是否畅通。
第七节临设、临电准备工作
(1)后勤管理人员在雨季施工前,应对办公室、仓库、宿舍、食堂等进行全面检查,发现漏雨损坏等及时进行修补,宿舍保持通风。
(2)项目部电工对所有用电线路进行全面检查,对塔吊、物料提升机等大型机械的避雷设施定期进行检查。
(3)对于大型设备的接地电阻,雨季施工前再次进行检测,并做好检测记录。
(4)对职工生活区,定期检查用电情况,防止偷电漏电及触电事故的发生。
