Excel零基础制作甘特图
项目进度管理神器
工作计划一眼看懂

前言:
不用插件!原生条形图做出专业甘特图,职场项目管理直接套用!
做项目计划、开业筹备、施工排期、活动流程规划时,想要直观展示每个工序的起止时间、工期长短、任务先后顺序?
甘特图就是项目管理界的万能图表!今天教你全程不用第三方插件、不用复杂函数,只用 Excel 原生功能,手把手带你从零制作标准商务甘特图,行政、工程、运营、项目岗直接收藏套用。

📋 前期准备:
搭建项目基础数据表

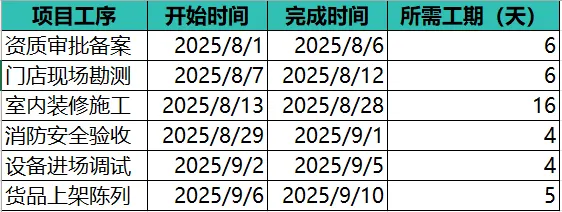

首先整理好项目全流程信息,制作规范基础表格,本例以新店开业全流程排期为案例,数据完整、工序环环相扣,完美适配甘特图制作逻辑:

表格核心字段说明:
项目工序:纵向所有待执行的任务步骤;
开始时间 & 完成时间:每个任务的起止日期,是时间轴核心依据;
所需工期:单个任务总共需要的执行天数,对应甘特图条形长度。

🔧 操作步骤:
Excel 本身无直接「甘特图」模板,我们利用堆积条形图,通过坐标轴校准、系列隐藏、格式美化,完美复刻专业甘特图,所有操作适配新版 Excel 右侧面板界面。

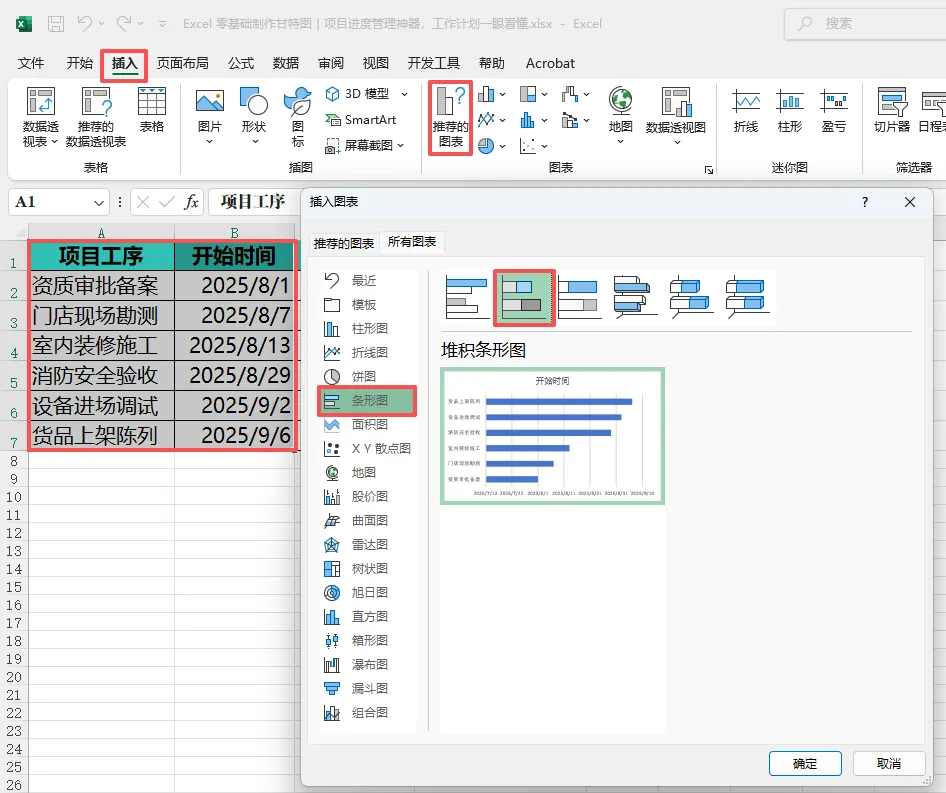

步骤 1:插入基础堆积条形图
全选表格中 【项目工序】列 + 【开始时间】列 两列数据;
单击顶部菜单栏【插入】→ 【推荐的图表】,在【插入图表】对话框中的【所有图表】分类中找到【条形图】→ 选择【堆积条形图】;
软件自动生成基础条形图表,纵向为项目工序,横向为时间轴。

步骤 2:添加工期数据系列,补全图表双层结构
单独选中表格里 【所需工期(天)】整列数据 ,按下快捷键 Ctrl+C 复制;
单击已经生成好的基础条形图,直接按下 Ctrl+V 粘贴;
此时图表新增一个数据系列,形成「开始时间底条 + 工期进度条」的双层堆积结构,甘特图基础雏形搭建完成。

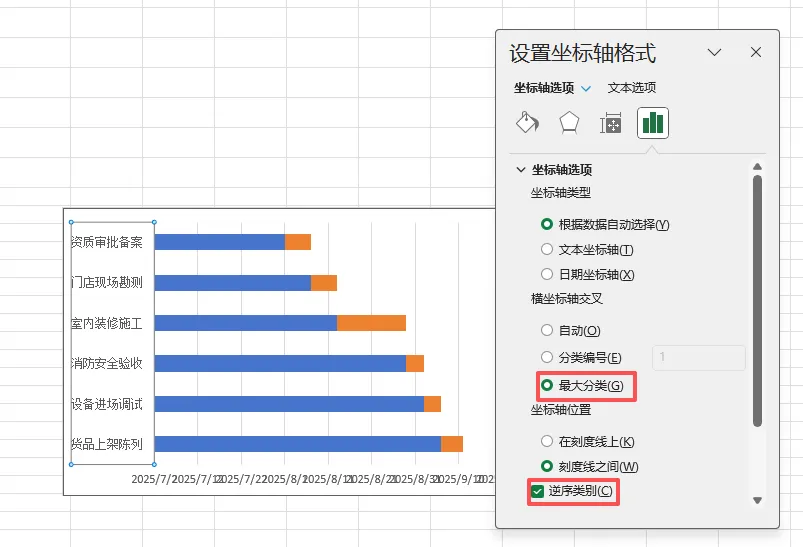

步骤 3:校准垂直工序轴,规范任务排序
Excel 条形图默认任务倒序展示,我们矫正阅读逻辑:
右键单击图表右侧纵向工序坐标轴,打开【设置坐标轴格式】面板;
在面板中找到设置项,勾选【逆序类别】;
坐标轴交叉选项,选择 【最大分类】;

✅ 修改效果:项目工序自动按照「前期筹备→中期施工→后期收尾」的正常流程,从上到下有序排列,完全符合项目阅读习惯。
步骤 4:校准水平时间坐标轴,锁定日期范围
Excel内所有日期本质是数字序列号,我们精准锁定时间轴边界:
右键单击图表底部水平时间坐标轴,打开【设置坐标轴格式】面板;

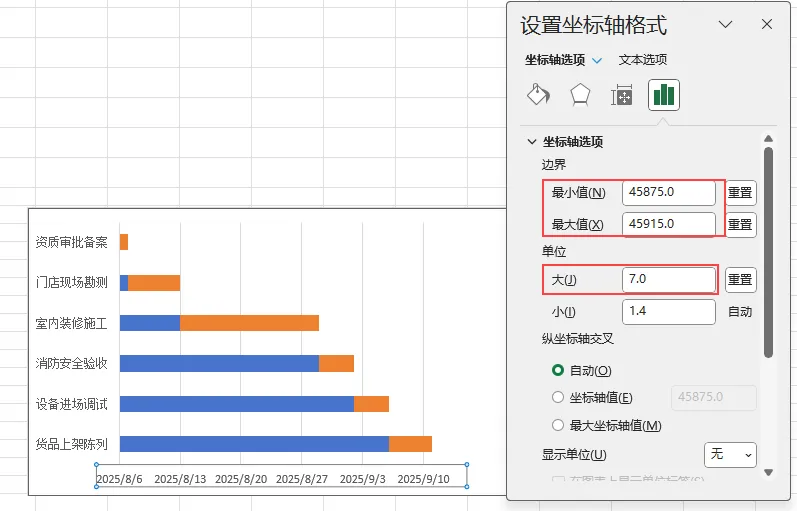

在【坐标轴选项 - 边界】中填写对应数值:
·最小值:填入项目最早日期序列号 ·45875(对应 2025/8/1)
最大值:填入项目最晚日期序列号 45915(对应 2025/9/10)
单位设置:主要刻度单位修改为 7(按周划分刻度),避免日期拥挤乱码。

💡 序列号获取小技巧:在空白单元格输入日期,右键设置单元格格式为「数值」,即可一键转换出日期对应的数字序列号。

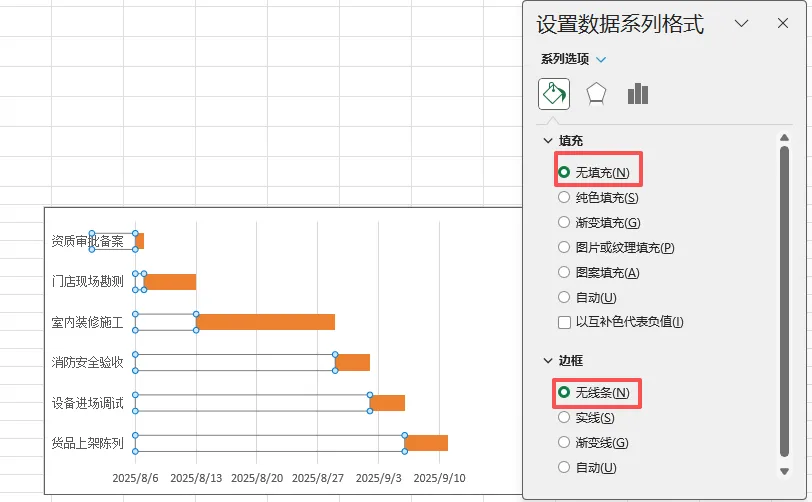

步骤 5:隐藏底层占位条形,只保留工期进度条
这是甘特图成型的核心关键步骤:
单击图表中蓝色的「开始时间」底层条形,选中该数据系列;
在右侧【设置数据系列格式】面板中依次设置:
填充:选择 【无填充】
边框:选择 【无线条】
设置完成后,底层占位条完全隐身,图表仅保留代表工期的进度条形。

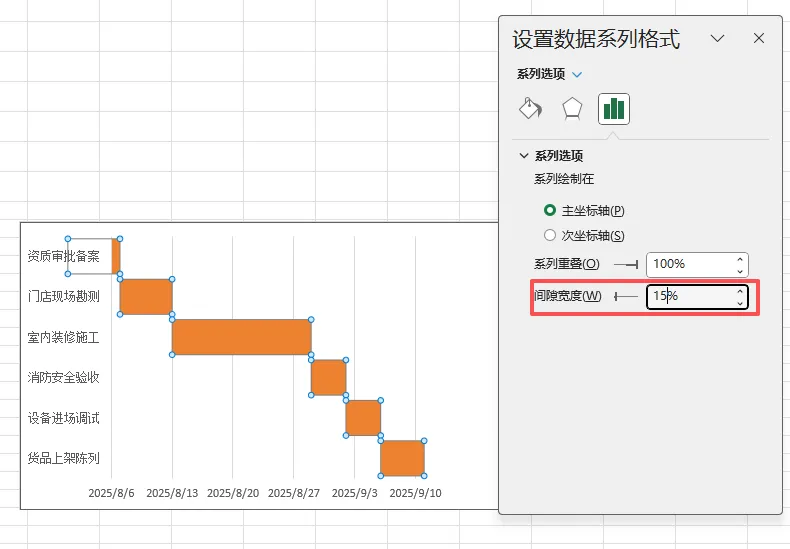

步骤 6:优化条形间距,排版紧凑规整
选中保留下来的工期进度条形数据系列;
在右侧面板点开【系列选项】;
将间隙宽度调整为 15%~20%;

✅ 数值说明:0% 会导致条形完全贴死版面压抑,15%-20% 是商务报表黄金间距,条形清爽不拥挤,完美贴合专业甘特图样式。

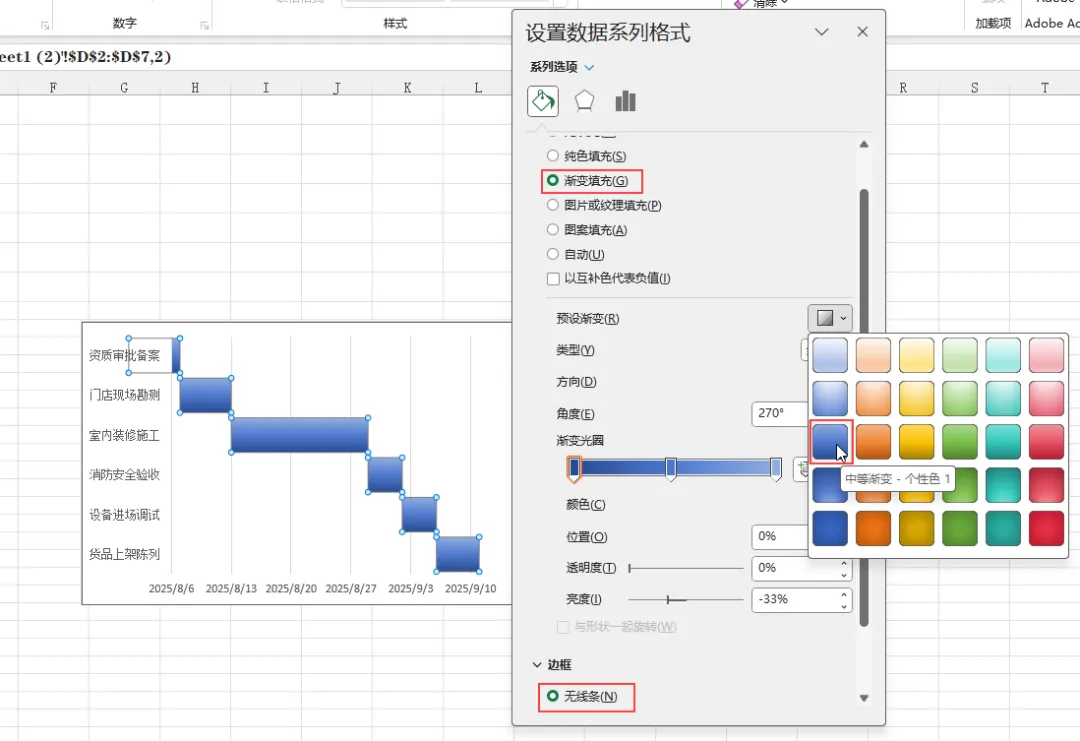

步骤 7:条形本体质感美化
选中工期进度条形,打开填充设置;
渐变填充:选择一款预设渐变效果,更换为职场配色,汇报展示不刺眼;
边框设置:统一选择 【无线条】,去除条形自带黑边,提升画面精致感。

步骤 8:版面精简美化,完成最终成品

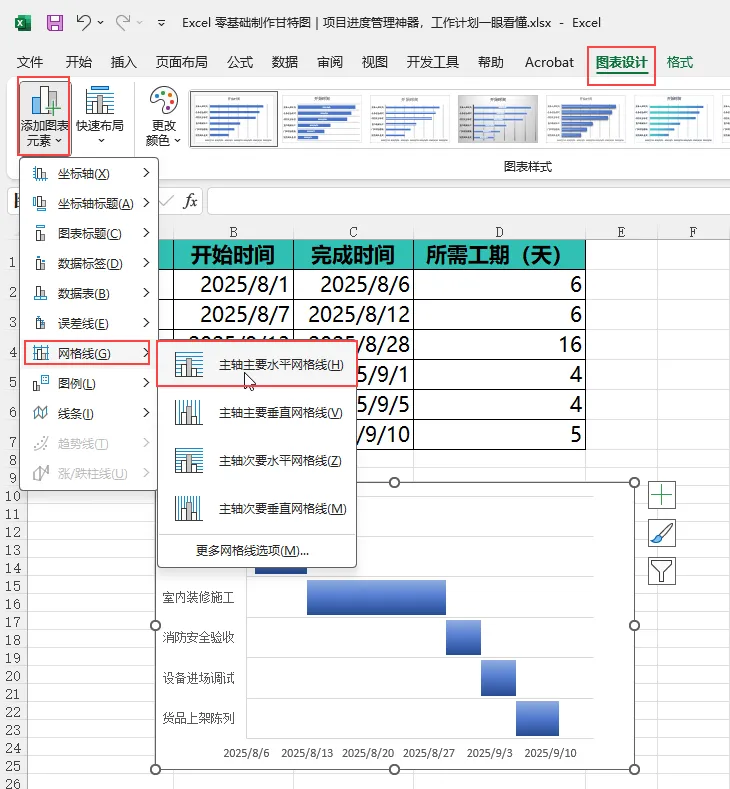

网格线优化:单击顶部【图表设计】→【添加图表元素】→【网格线】;仅保留 【主轴主要水平网格线】,关闭所有垂直网格线、次要网格线,弱化多余线条干扰;
完善标题信息:添加图表总标题 【新店开业全流程项目甘特图】,统一全图字体为微软雅黑,规范字号大小;
拖动图表边框,横向拉宽画布,让时间轴舒展协调,整体版面比例均衡。

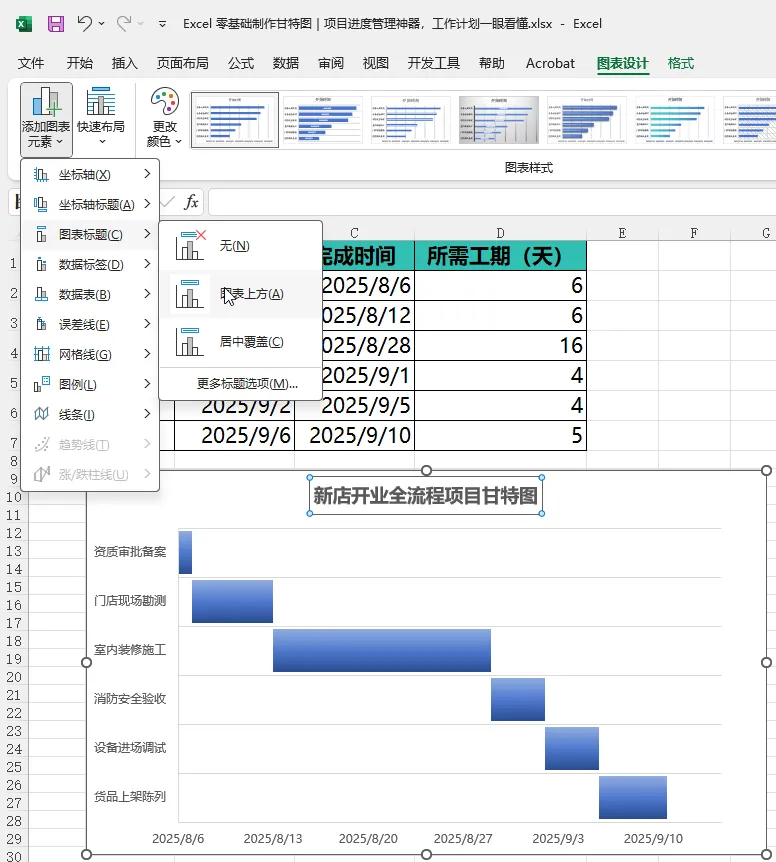

✨ 最终效果展示
制作完成的标准甘特图,实现以下效果:
纵向从上至下,完整对应项目全流程工序,逻辑顺序无误;
横向精准对应日期时间轴,条形长度完全匹配对应工序工期;
任务起止时间、工序衔接关系、项目总周期、进度节点全部一目了然;
版面干净商务、配色高级清爽,可直接用于工作汇报、项目方案、施工计划文档。

避坑小贴士 & 拓展用法
逆序类别必勾选:这是新手最容易遗漏的步骤,不勾选会导致项目流程上下颠倒,阅读逻辑混乱;
底层条形必须完全隐藏:未隐藏占位条会出现双层色块杂乱,务必设置「无填充 + 无线条」;
全版本通用:本套制作逻辑兼容 Excel 2016/2019/2021/365/2024 所有版本,WPS 表格操作完全一致;
数据联动自动更新:原始表格修改工序、时间、工期后,图表会自动同步更新,无需重新制作;
场景拓展:除了门店开业,还可用于工程施工、活动策划、学期计划、生产排期、人事项目管理等所有带时间周期的任务规划。
📌 总结
Excel 原生制作甘特图的核心逻辑:
堆积条形图打底 → 拆分「时间占位 + 实际工期」双数据系列 → 隐藏底层占位条形 → 双向坐标轴校准 → 版面格式精细化美化
全程无插件、无函数、零基础可上手,8 步就能做出职场专业级项目排期图表,轻松解决项目进度展示、工作计划排版难题,是职场行政、项目、运营岗必备的办公效率神器。
END

🔥 别让Excel拖垮你!这两本 “效率神书” 帮你反向卷赢职场
还在为数据杂乱、公式报错、重复劳动 熬夜加班?别挣扎了!这两本Excel实战圣经,直接把 “加班元凶” 按在地上摩擦👇
📌 第一本:《早做完,不加班:Excel 数据处理效率手册》
👉 打开链接抢购:https://item.jd.com/15122276.html
📌 第二本:《早做完,不加班:Excel 函数应用效率手册》
👉 打开链接抢购:https://item.jd.com/15122310.html
🚀 扫码秒购(京东自营,闪电送达)
长按识别下方二维码,直接跳转京东店铺,两本书一键加入购物车!

早一天掌握,早一天告别加班!
打开链接/扫码,让Excel从“职场累赘”变成你的升职加速器 ✨

— END —

全新的阅读模式
全方位技术指导
多媒体全景学习模式

长按二维码关注
点击【推荐💗】谢谢您~
夜雨聆风
