Excel高级进度条教程|带发光滑轮标记的项目进度图,汇报直接封神!

Excel高级进度条教程|带发光滑轮标记的项目进度图,汇报直接封神!

Excel高级进度条教程

带发光滑轮标记的项目进度图

汇报直接封神!

普通的条形进度条只能看个大概比例?今天教你做带发光滑轮标记的双向进度条,不仅能清晰区分「已完成/未完成」进度,还能用带高光效果的滑轮精准定位进度节点,搭配百分比标签,数据一眼看懂!

不管是工程进度、电商项目、运营计划还是员工目标,职场汇报直接套用,老板看了都夸专业!

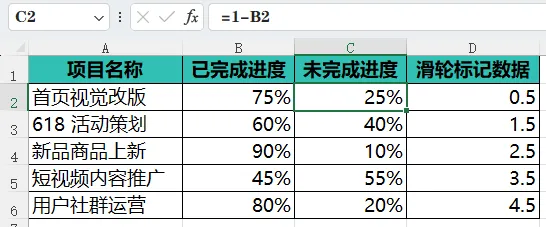

示例数据表

本例以「电商月度运营项目进度追踪」为案例,准备出下面的数据。

数据列说明(关键逻辑)

  1. 已完成进度:项目当前完成比例,直接填写百分比即可

  2. 未完成进度:剩余未完成比例,用公式自动生成,无需手动算

  3. 公式:=1-B2,下拉填充整列,自动计算1-已完成进度

  4. 滑轮标记数据:等差序列(0.5/1.5/2.5...),用来给散点图定位Y轴,让滑轮刚好落在每个进度条的中间位置

具体操作步骤

下面介绍的操作步骤,逻辑闭环,Excel版本通用度很高。

01

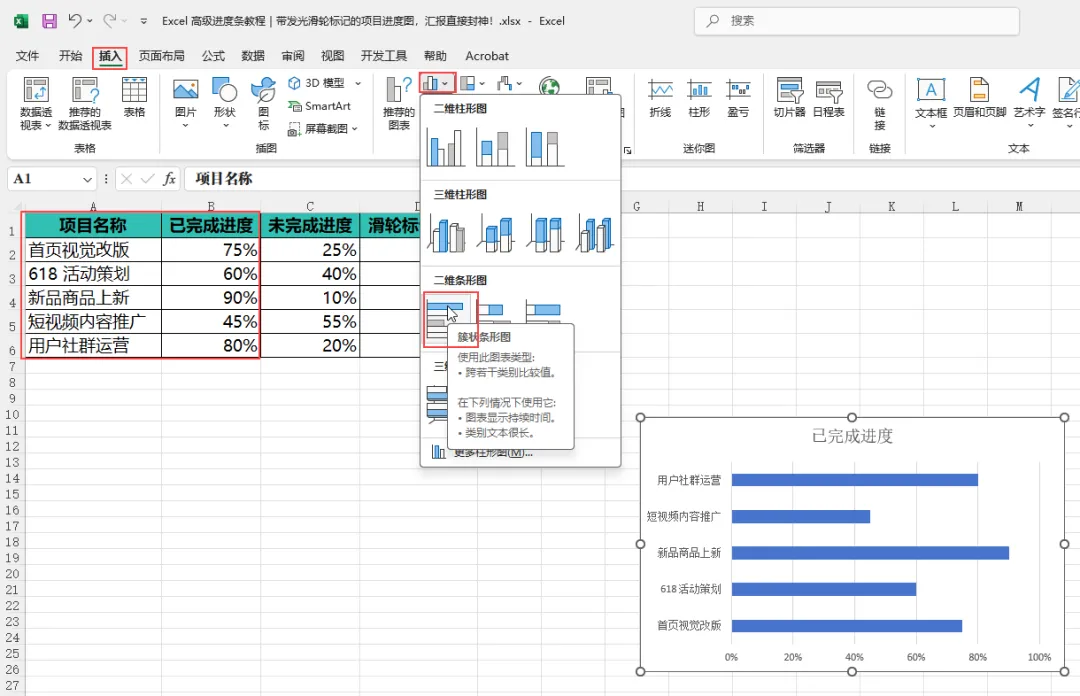

插入基础条形图,搭建进度条框架

  1. 选中表格中 【项目名称】+【已完成进度】 两列数据

  2. 单击顶部菜单栏【插入】→【图表】→【条形图】→ 簇状条形图

  3. Excel会自动生成基础条形图,Y 轴为项目名称,X 轴为进度百分比

02

添加「未完成进度」系列,制作双向进度条

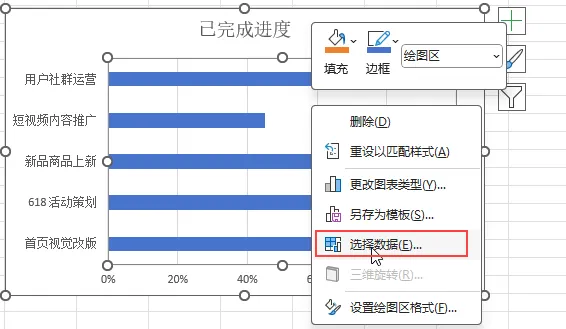

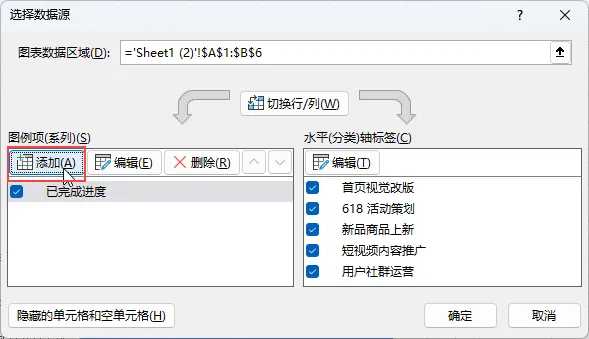

  1. 右键单击图表空白处 → 选择【选择数据】

  2. 在弹出的窗口中,单击【添加】:

  • 系列名称:选择 C1 单元格(“未完成进度”)

  • 系列值:选择 C2:C6 单元格(所有未完成进度数据)

  1. 单击【确定】,图表中会新增橙色的 “未完成进度” 条形,此时是并列显示,下一步调整类型

03

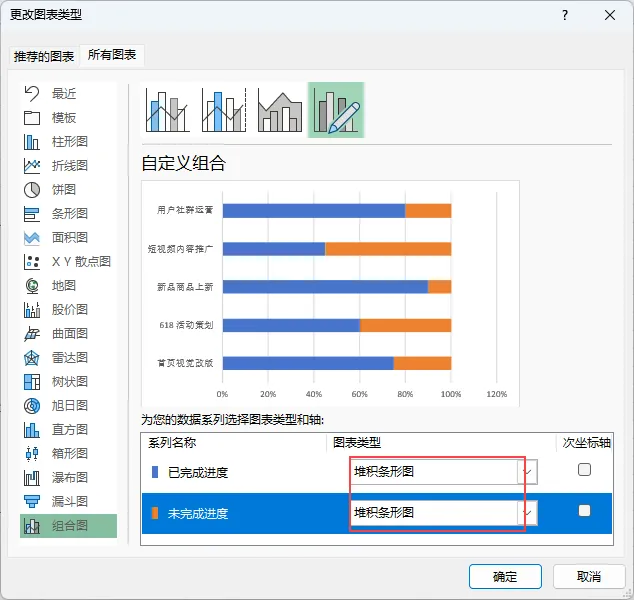

更改图表类型为「堆积条形图」

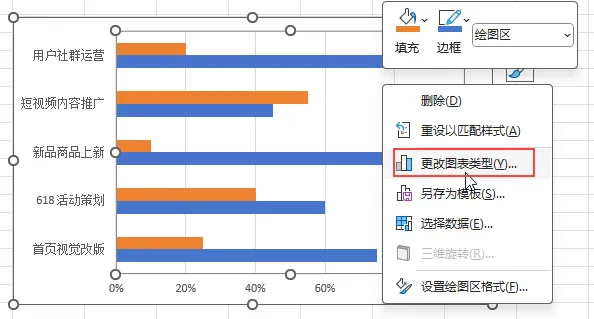

  • 右键单击图表 → 选择【更改图表类型】

  • 在窗口中,找到「已完成进度」和「未完成进度」两个系列,都设置为 堆积条形图

  • 单击【确定】,此时两个系列会合并成完整的双向进度条:蓝色为已完成,橙色为未完成,总长度 100%

04

添加「滑轮标记」系列,准备进度点

  1. 再次右击图表 →【选择数据】→【添加】:

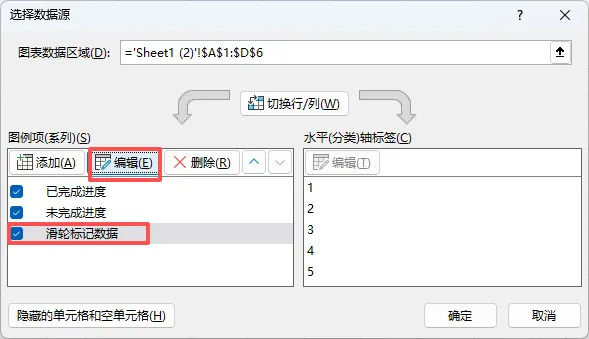

  • 系列名称:选择 D1 单元格(“滑轮标记数据”)

  • 系列值:选择 D2:D6 单元格(等差数据)

  1. 单击【确定】,此时图表会新增一个条形系列,下一步改成散点图

05

更改「滑轮标记」系列为散点图,定位进度点

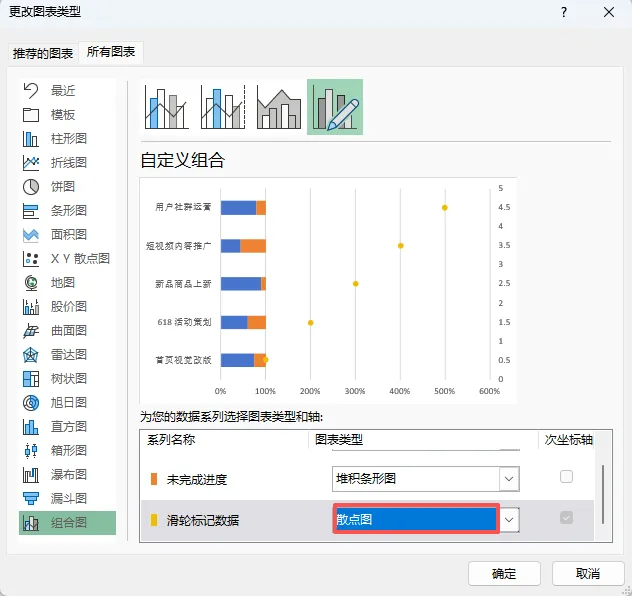

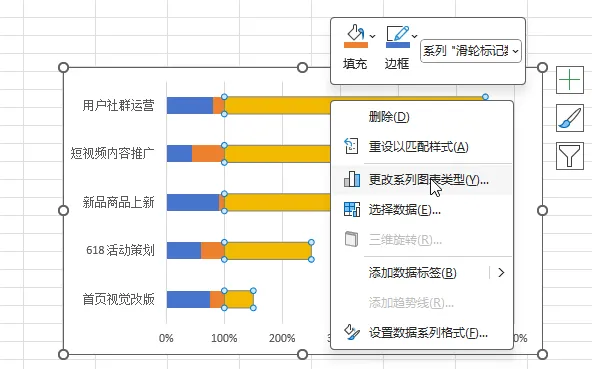

  1. 右击「滑轮标记」系列 →【更改图表类型】,切换到「组合图」视图

  2. 找到「滑轮标记数据」系列,图表类型选择 散点图

  3. 单击【确定】,此时图表会出现散点,接下来调整散点的 X/Y 轴数据

06

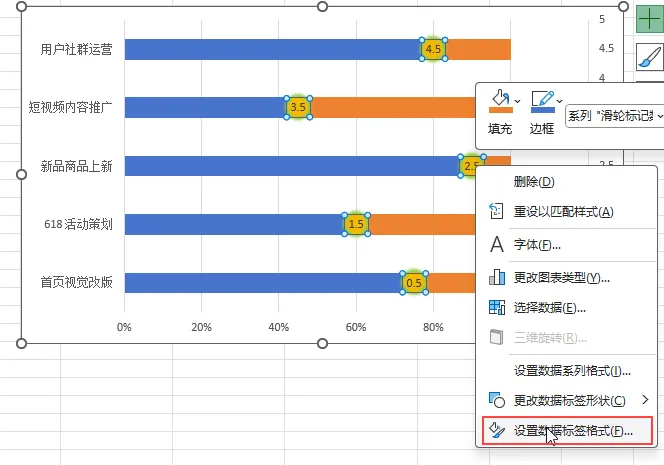

设置散点图数据,精准定位进度节点

  1. 右键图表 →【选择数据】,找到「滑轮标记数据」系列,单击【编辑】按钮

  2. 在编辑窗口中设置:

  • X 轴系列值:选择 B2:B6 单元格(已完成进度数据)

  • Y 轴系列值:选择 D2:D6 单元格(滑轮标记数据)

  1.  单击【确定】按钮,此时散点会自动移动到「已完成进度」的末端,刚好落在进度条的节点上

07

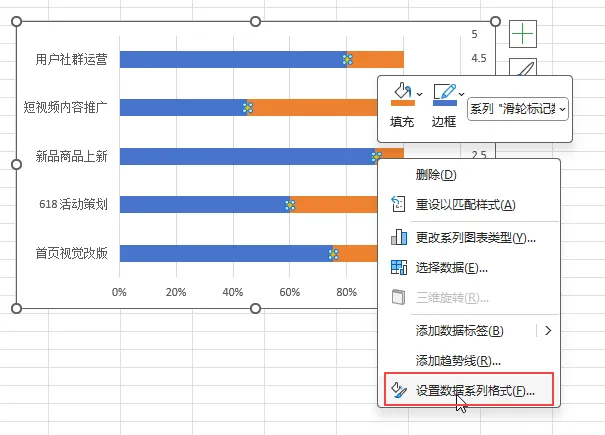

美化散点标记,制作发光滑轮效果

  1. 选中任意一个散点 → 右侧【设置数据系列格式】面板打开

  2. 选择【填充与线条】→【标记】→【标记选项】,设置:

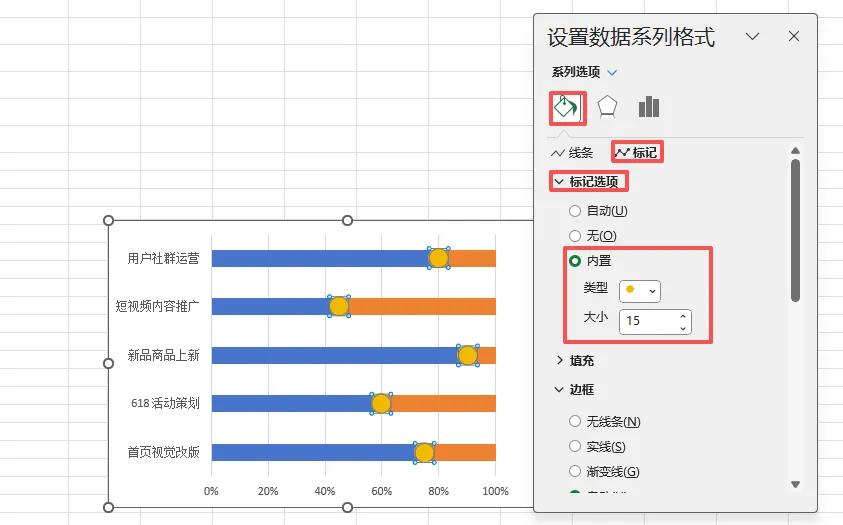

  • 标记类型:内置 → 圆形

  • 大小:15(根据图表尺寸调整)

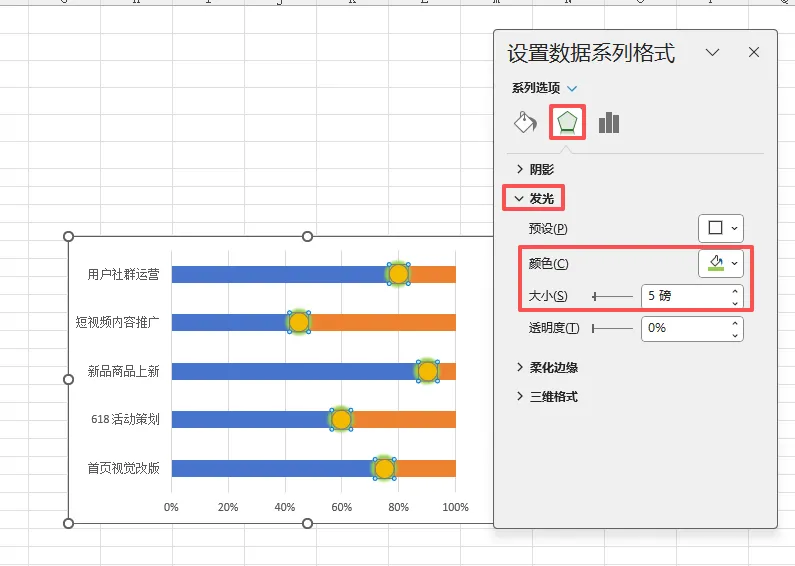

  1. 单击【效果】→【发光】,设置:

  • 预设:中等发光

  • 颜色:黄色 / 绿色(模拟高光效果)

  • 大小:5-10 磅,模拟滑轮的光晕质感

08

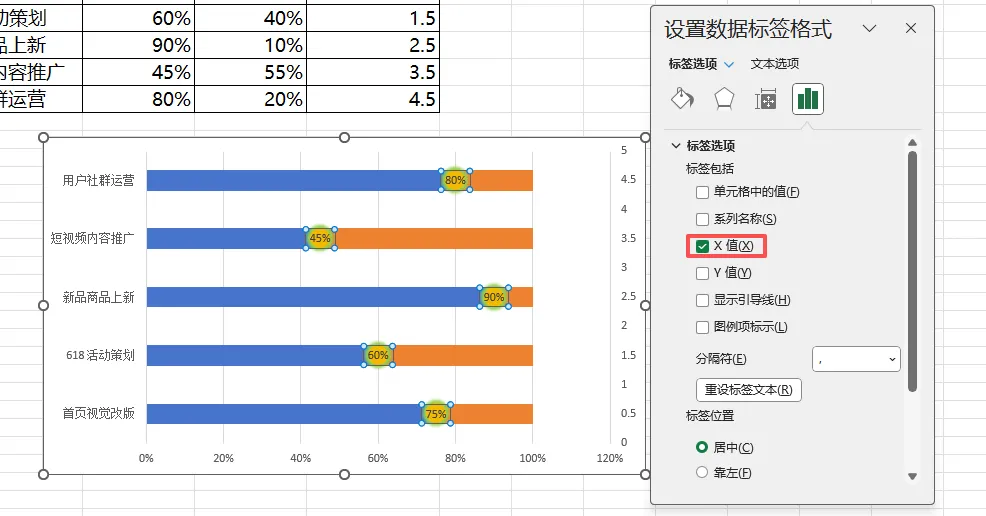

添加进度百分比标签,数据一目了然

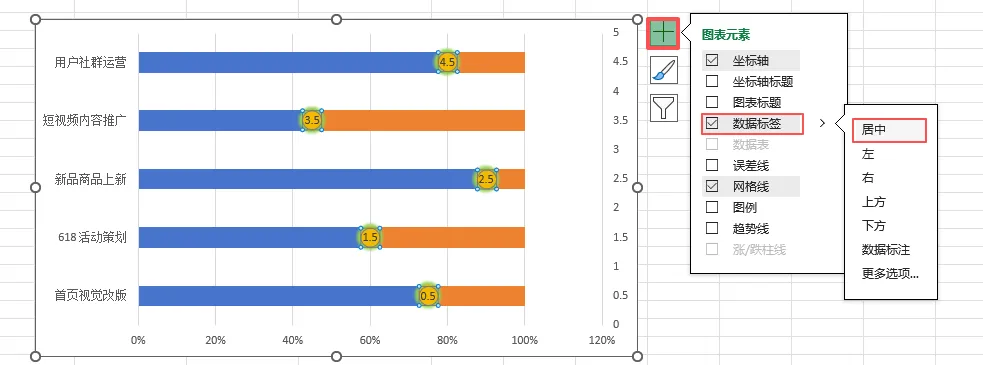

  1. 选中散点系列 → 单击图表右上角【图表元素】→【数据标签】→【居中】

  2. 右键单击数据标签 →【设置数据标签格式】,勾选:

  • 仅显示「X 值」(也就是已完成进度百分比)

  • 取消 Y 值、系列名称等多余选项

09

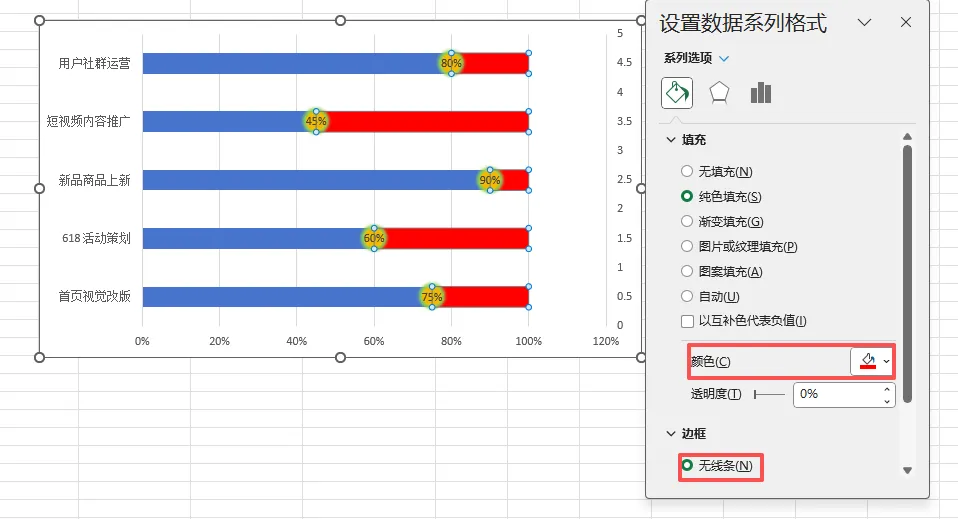

美化进度条,优化整体排版

  1. 选中「已完成进度」条形 → 右侧面板设置:

  • 填充:商务蓝色(或自定义品牌色)

  • 边框:无线条

  1. 选中「未完成进度」条形 → 设置:

  • 填充:浅红色(和已完成进度区分开)

  • 边框:无线条

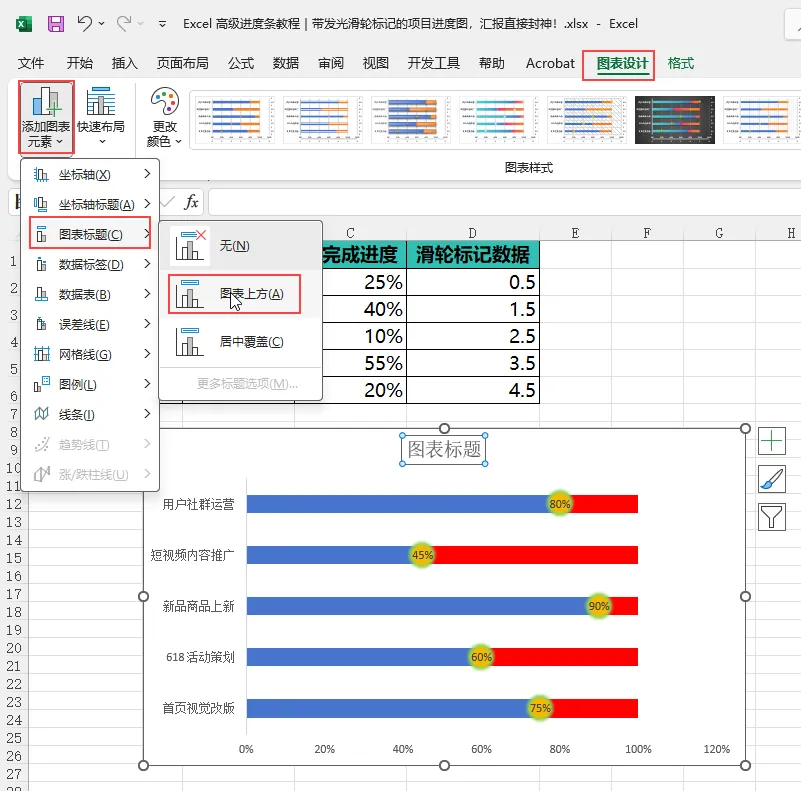

10

精简图表元素,成品完成

  1. 删除余的网格线、次坐标轴垂直(值)轴

  2. 添加图表标题在图表上方

  3. 修改图表标题为「电商月度运营项目进度追踪」,调整所有文本的字体、字号,整体排版协调

✨ 最终成品效果说明

制作完成后,图表效果:

  • 双向进度条:蓝色 = 已完成,红色 = 未完成,总长度100%,进度比例一眼看清

  • 发光滑轮标记:精准定位每个项目的已完成进度节点,带高光效果,高级感拉满

  • 百分比标签:滑轮上直接显示进度数值,不用额外对照表格

  • 极简排版:无多余元素,干净商务,直接用于工作汇报、项目方案

💡 避坑小贴士

  1. 滑轮数据必须是等差序列:从0.5开始,间隔为1(0.5/1.5/2.5...),这样散点才能精准落在每个条形的中间位置,不会偏移

  2. 散点图的X/Y轴不能搞反:X轴是 “已完成进度”,Y轴是 “滑轮标记数据”,否则标记会错位

  3. 数据标签只保留X值:Y值是滑轮的定位数据,不用显示,避免信息混乱

📌 拓展用法,不止进度追踪

这套方法不止能做项目进度条,还能套用在更多场景:

  • 员工月度目标达成率图表

  • 产品销售目标进度追踪

  • 学生学习计划完成度展示

  • 门店装修 / 开业倒计时进度表

只要把数据换成你的业务场景,就能直接套用,职场效率瞬间拉满!

END

🔥 别让Excel拖垮你!这两本 “效率神书” 帮你反向卷赢职场

还在为数据杂乱、公式报错、重复劳动 熬夜加班?别挣扎了!这两本Excel实战圣经,直接把 “加班元凶” 按在地上摩擦👇

📌 第一本:《早做完,不加班:Excel 数据处理效率手册》

👉 打开链接抢购:https://item.jd.com/15122276.html

📌 第二本:《早做完,不加班:Excel 函数应用效率手册》

👉 打开链接抢购:https://item.jd.com/15122310.html

🚀 扫码秒购(京东自营,闪电送达)

长按识别下方二维码,直接跳转京东店铺,两本书一键加入购物车!

早一天掌握,早一天告别加班!

打开链接/扫码,让Excel从“职场累赘”变成你的升职加速器 ✨

— END —
