2.1.2 桥梁结构施工通用施工技术
(2)验收要求
①锚具、夹具及连接器进场验收时,应按出厂合格证和质量证明书核查其锚固性能类别、型号、规格、数
量,确认无误后进行外观检查、硬度检验和静载锚固性能试验。
材料 验收批 静载锚固性能试验
锚具夹片 1000套 大桥、特大桥的锚具取6套组成3个预应力筋锚具组装件进行试验;
连接器 500套 中小桥生产厂提供试验报告。
5)预应力张拉施工
(1)基本要求
②预应力筋采用应力控制方法张拉时,应以伸长值进行校核。实际伸长值与理论伸长值之差应控制在6%以
内(2014.5/2023.5A)。否则应暂停张拉,待查明原因并采取措施后,方可继续张拉。
③预应力张拉时,应先调整到初应力,该初应力宜为张拉控制应力的10%~15%,伸长值应从初应力时开始
量测。( 2023.5B )
④预应力筋张拉时,应对张拉力、压力表读数、张拉伸长值、锚固回缩及异常情况处理等作出详细记录。
(潘老师口诀:张拉伸长回缩压力表异常)
⑥张拉设备的校准期限不得超过半年;且不得超过200次张拉作业。张拉设备应配套校准,配套使用。
(2024案例五)

(2)先张法预应力施工2017案例
①张拉台座应具有足够的强度和刚度,其抗倾覆安全系数不得小于1.5(2022.24A①),抗滑移安全系数不
得小于1.3。张拉横梁应有足够的刚度,受力后的最大挠度不得大于2mm。锚板受力中心应与预应力筋合力
中心一致。(2022.24E①)
②预应力筋连同隔离套管应在钢筋骨架完成后一并穿入就位2022.24B①。就位后,严禁使用电弧焊对梁体
钢筋及模板进行切割或焊接(2022.24C①)。隔离套管内端应堵严(2022.24D①)。
③同时张拉多根预应力筋时,各根预应力筋的初始应力应一致(2022.3①)。张拉过程中应使活动横梁与固
定横梁始终保持平行。
⑤张拉过程中,预应力筋不得断丝、断筋或滑丝。
⑥放张预应力筋时混凝土强度必须符合设计要求,设计未要求时,不得低于设计混凝土强度等级值的75%
(2023.5C)。放张顺序应符合设计要求,设计未要求时,应分阶段、对称、交错地放张。放张前,应将限制
位移的模板拆除。
(3)后张法预应力施工(2021案例四,先张后张区分,有粘结无粘结区分)

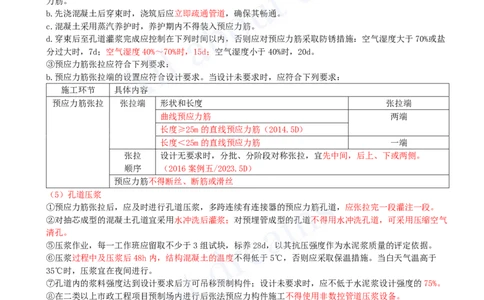

①预应力管道安装应符合下列要求:
c.管道应留压浆孔与溢浆孔;曲线孔道的波峰部位应留排气孔(2014.5C);在最低部位宜留排水孔
(2011.1)。[注:天一文化专有版权,未经许可不可转发或复印传播]
②预应力筋安装应符合下列要求:
a.先穿束后浇混凝土时,浇筑混凝土之前,必须检查管道并确认完好;浇筑混凝土时应定时抽动、转动预应
力筋。
b.先浇混凝土后穿束时,浇筑后应立即疏通管道,确保其畅通。
c.混凝土采用蒸汽养护时,养护期内不得装入预应力筋。
d.穿束后至孔道灌浆完成应控制在下列时间以内,否则应对预应力筋采取防锈措施:空气湿度大于70%或盐
分过大时,7d;空气湿度40%~70%时,15d;空气湿度小于40%时,20d。
③预应力筋张拉应符合下列要求:
b.预应力筋张拉端的设置应符合设计要求。当设计未要求时,应符合下列要求:
施工环节 具体内容
预应力筋张拉 张拉端 形状和长度 张拉端
曲线预应力筋 两端
长度≥25m的直线预应力筋(2014.5D)
长度<25m的直线预应力筋 一端
张拉 设计无要求时,分批、分阶段对称张拉,宜先中间,后上、下或两侧。
顺序 (2016案例五/2023.5D)
预应力筋不得断丝、断筋或滑丝
(5)孔道压浆
①预应力筋张拉后,应及时进行孔道压浆,多跨连续有连接器的预应力筋孔道,应张拉完一段灌注一段。
②对抽芯成型的混凝土孔道宜采用水冲洗后灌浆;对预埋管成型的孔道不得用水冲洗孔道,可采用压缩空气
清孔。
⑤压浆作业,每一工作班应留取不少于3组试块,标养28d,以其抗压强度作为水泥浆质量的评定依据。
⑥压浆过程中及压浆后48h内,结构混凝土的温度不得低于5℃,否则应采取保温措施。当白天气温高于
35℃时,压浆宜在夜间进行。
⑦孔道内的浆料强度达到设计要求后方可吊移预制构件;设计未要求时,应不低于水泥浆设计强度的75%。
⑧在二类以上市政工程项目预制场内进行后张法预应力构件施工不得使用非数控管道压浆设备。[注:天一文化专有版权,未经许可不可转发或复印传播]

(6)封锚
①后张法预应力筋锚固后的外露部分应采用机械切割工艺切除。预应力筋的外露长度不宜小于其直径的1.5
倍,且不应小于30mm。
②锚具封闭保护应符合设计要求。当设计无具体要求时,应符合下列要求:
a.凸出或内凹锚具应采用与预应力结构构件相同强度等级的细石混凝土或无收缩防水砂浆封闭保护。
b.外露锚具和预应力筋的混凝土保护层厚度:处于一类环境时,不应小于20mm;处于二类环境时,不应小
于50mm;处于三类环境时,不应小于80mm。(爱我吧)
c.锚具封闭前应将周围混凝土界面凿毛并冲洗干净,凸出式锚具封锚应配置钢筋网片。
d.后张无粘结预应力筋锚具封闭前,锚具和夹片应涂防腐蚀油脂,并设置封端塑料盖帽封闭。对处于二类、
三类环境条件下的无粘结预应力筋及其锚固系统应达到全封闭保护状态。
小试牛刀
后张法预应力施工中,预应力筋张拉后应及时进行孔道压浆,下列关于孔道压浆说法错误的是( )。
A.当白天气温高于35℃时,压浆宜在夜间进行
B.压浆完成24h以后,结构混凝土的温度可以低于5℃
C.压浆作业每一工作班应留取不少于3组试块,标养28d
D.孔道宜优先采用专用成品灌浆料进行灌浆
答案:B
