11.2 水利工程验收
验收分类 建设项目 (新) 水利发电工程验收
分部工程
单位工程
法人验收 阶段验收
水电站(泵站)中间机组启动
合同工程完工
阶段 (含首末台机组启动验收)
竣工验收
政府验收 专项
竣工
11.2.1 水利工程验收的分类及工作内容
考点1:水利工程验收的分类及工作内容★★
考点1 内容 考频指数

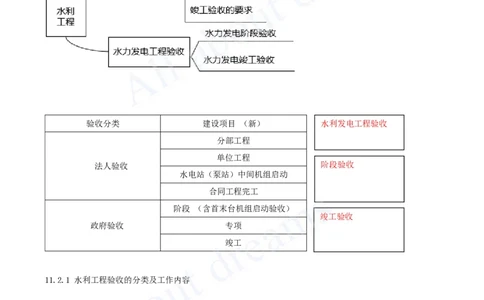

水利工程验收的分类及 一、水利工程验收分类 ※※
工作内容★★★ 二、水利工程验收的基本要求 ※
一、验收的分类★★
验收分类 建设项目(新)
法人验收 分部工程[注:天一文化专有版权,未经许可不可转发或复印传播]
单位工程
水电站(泵站)中间机组启动
合同工程完工
阶段
政府验收 专项
竣工

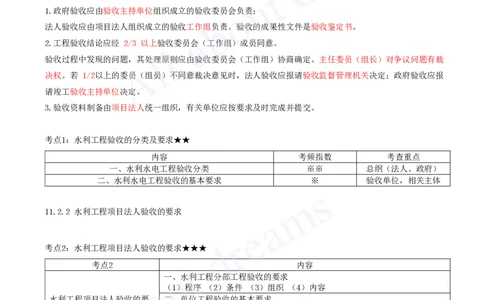

二、验收的基本要求★
1.政府验收应由验收主持单位组织成立的验收委员会负责;
法人验收应由项目法人组织成立的验收工作组负责。验收的成果性文件是验收鉴定书。
2.工程验收结论应经 2/3 以上验收委员会(工作组)成员同意。
验收过程中发现的问题,其处理原则应由验收委员会(工作组)协商确定。主任委员(组长)对争议问题有裁
决权。若 1/2以上的委员(组员)不同意裁决意见时,法人验收应报请验收监督管理机关决定;政府验收应报
请竣工验收主持单位决定。
3.验收资料制备由项目法人统一组织,有关单位应按要求及时完成并提交。
考点1:水利工程验收的分类及要求★★
内容 考频指数 考查重点
一、水利水电工程验收分类 ※※ 总纲(法人、政府)
二、水利水电工程验收的基本要求 ※ 验收单位,相关主体
11.2.2 水利工程项目法人验收的要求
考点2:水利工程项目法人验收的要求★★★
考点2 内容
一、水利工程分部工程验收的要求
(1)程序 (2)条件 (3)组织 (4)内容
水利工程项目法人验收的要 二、单位工程验收的基本要求
求★★★ (1)程序 (2)条件 (3)组织 (4)内容
三、合同工程完工验收的基本要求
(1)程序 (2)条件 (3)组织 (4)内容
考点2 内容 考频指数
一、验收程序 ※
水利工程项目法人验收的要求 二、验收条件 ※※※
★★★ 三、验收组织 ※※※
四、验收内容 ※※[注:天一文化专有版权,未经许可不可转发或复印传播]
一、验收程序★(单位工程)
二、验收条件★★★
②已完成单元工程施工 ③合
质量经评定全部合格, 同约
分部工 ①所有单元工
有关质量缺陷已处理完 定的
程 程已完成
毕或有监理机构批准的 其他
处理意见 条件
②分部工程验收遗留问 ③合 ①工程投入使用后,不影响其他工程正常
①所有分部工 题已处理完毕并通过验 同约 施工,且其他工程施工不影响该单位工程
单位工
程已完建并验 收,未处理的遗留问题 定的 安全运行;②已经初步具备运行管理条
程
收合格 不影响单位工程质量评 其他 件,需移交运行管理单位的项目法人与运
定并有处理意见 条件 行管理单位已签订提前使用协议书。
⑧合
①合同范围内 ②工程已按规定进行了 ③观测仪器和设备巳测得初始值及施工期
合同工 同约
的工程项目已 有关验收。 各项观测值。⑤工程完工结算已完成。⑥
程完工 定的
按合同约定完 ④工程质量缺陷已按要 施工现场已经进行清理。⑦需移交项目法
验收 其他
成 求进行处理。 人的档案资料巳按要求整理完毕。
条件
三、验收组织★★★
法人验收 主持单位 验收工作组 各单位人数 职称
项目法人 (委托 每个单位不宜超
分部工程(通6) 中级(大型)
监理单位) 项目法人、勘测、设 过2名
计、监理、施工、主要
每个单位不宜超
单位工程 (6+1) 设备制造(供应)商+ 中级
过3名
项目法人 运行管理单位(6+1)
合同工程(通6) --- ---
注1:项目法人组织单位工程验收时,应提前10个工作日通知质量和安全监督机构。主要建筑物单位工程验
收应通知法人验收监督管理机关。法人验收监督管理机关可视情况决定是否列席验收会议,质量和安全监督
机构应派员列席验收会议。
注2:质量监督机构宜派代表列席大型枢纽工程主要建筑物的分部工程验收会议[注:天一文化专有版权,未经许可不可转发或复印传播]
四、验收内容★★
(1)检查工程是否 (2)评定工
分部工 (3)对验收中发现的问题提
达到设计标准或合 程施工质量等
程 出处理意见
同约定标准的要求 级
(3)检查分部工程验收遗留
(1)检查工程是否 (2)评定工
单位工 问题处理情况及相关记录。 (5)工程是否具备安全
按批准的设计内容 程施工质量等
程 (4)对验收中发现的问题提 运行条件进行检查。
完成 级
出处理意见。
(2)现场清理(3)运行
(1)检查合同范围 (7)检查历次验收遗留问题
情况(4)资料整理(5)
合同工 内工程项目和工作 的处理情况。
施工质量(6)结算(9)
程 完成情况 (8)对验收中发现的问题提
完工日期(10)验收鉴定
出处理意见。
书
【例题·案例题节选】2009 年 9 月 6 日,合同工程完成后,施工单位向监理单位提出了合同工程完工验收申
请。随后,监理单位主持进行了验收。
问题:4.指出事件中的不妥之处并改正。
答案:4.向监理单位提出验收申请不妥,应向项目法人提出验收申请;监理单位主持验收不妥,应是项目法人
主持验收。
【案例题】背景:事件五:施工至 2013 年 5 月底,本合同段范围内容的工程项目已全部完成,所包括分部工
程已通过了验收,设计要求的变形观测点已测得初始值并在施工期进行了观测,施工中未发生质量缺陷。据
此, 施工单位向项目法人申请合同工程完工验收。
问题:5.根据《水利建设工程验收规程》(SL223—2008),除事件五所述内容外,合同工程完工验收还应具备
哪些条件?
答案:5.工程完工结算已完成。施工现场已经进行清理。
需移交项目法人的档案资料已按要求整理完毕。合同约定的其他条件。
【例题·案例题节选】某水库除险加固工程加固内容主要包括,均质土坝坝体灌浆,护坡修整,溢洪道拆除重建
等,工程建设过程中发生下列事件:溢洪道单位工程完工后,项目法人主持单位工程验收,并成立了有项目法
人、设计、施工、监理等单位组成的验收工作组。
问题:
溢洪道单位工程验收工作中,除事件所列单位外,还应包括哪些单位的代表? 单位工程验收时,有哪些单位可
以列席验收会议?
答案:
(1)单位工程验收工作中,除事件所列单位外,还应包括勘测、主要设备制造(供应)商、运行管理等单位的
代表。[注:天一文化专有版权,未经许可不可转发或复印传播]
(2)单位工程验收时,法人验收监督管理机关根据情况决定是否列席验收会议,质量和安全监督机构单位可以
列席验收会议。
【案例】
背景:工程完工后,项目法人主持进行单位工程验收,验收主收工作包括对验收中发现的问题提出处理意见等
内容。
问题:4.本工程进行单位验收,验收工作除背景材料中给出的内容除外,还应该进行哪些主要工作?
答案:4.单位工程验收内容:(1)检查工程是否按批准的设计内容完成;(2)评定工程施工质量等级;(3)
检查分部工程验收遗留问题处理情况及相关记录。
考点2:水利工程项目法人验收的要求★★★
内容 考频指数 考查重点
一、验收程序 ※ 人员、时间、流程
二、验收条件 ※※※ 单位、分部、合同(3块+细节)
三、验收组织 ※※※ 验收单位6+1,列席单位
四、验收内容 ※※ 单位、分部、合同(3块+细节)
