汽车制造业软件开发的项目管理,适合用V模型管理吗?还是用ASPICE管理?
核心结论先讲清:二者不是二选一,定位完全不同,汽车软件项目管理必须ASPICE做顶层流程管控 + V模型做开发技术主线搭配使用
一、先分清两个东西本质区别
1. V模型:软件/系统开发生命周期执行模型(技术流程骨架)

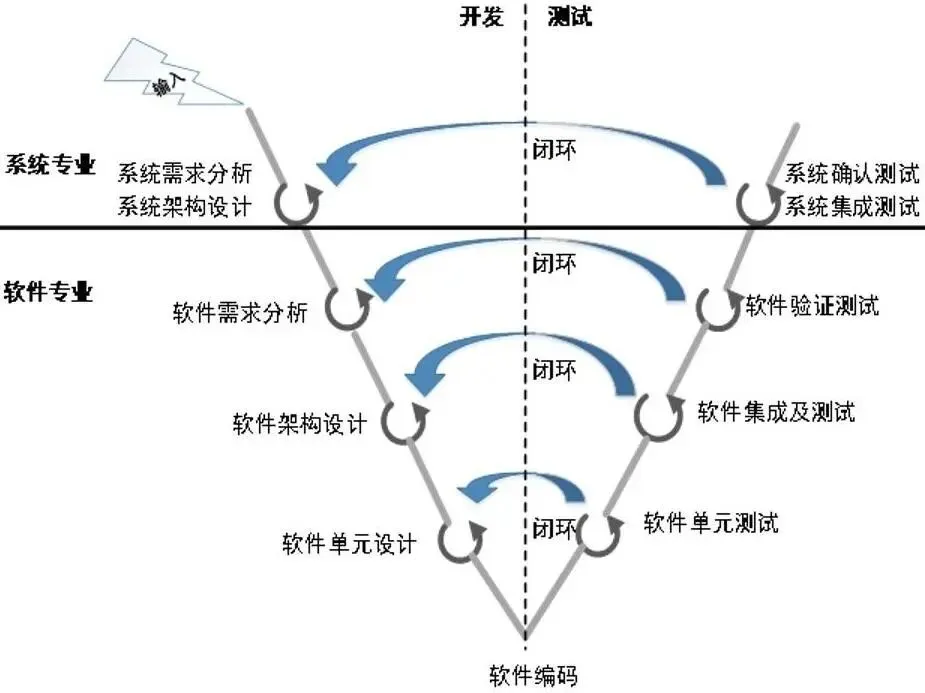

- 只管工程开发+测试这条主线:左半边自上而下分解(需求→架构→详细设计→编码),右半边自下而上验证(单元→集成→软件系统→整车验收)
- 核心价值:强制阶段一一对应、双向追溯,每个设计环节必须配套对应层级测试,适配车载功能安全ISO26262、高压控制器/BMS/电机MCU等安全类软件
- 短板:完全不管项目管理配套活动——风险管理、进度规划、资源协调、变更控制、配置管理、供应商管控、问题闭环,V模型没有任何规定
- 适用场景:所有车载嵌入式控制器(动力、底盘、电池BMS、电机驱动、车身电控)开发技术路线,是落地手段
2. ASPICE(Automotive SPICE):汽车软件全流程评估&管理标准框架(整套管理制度)

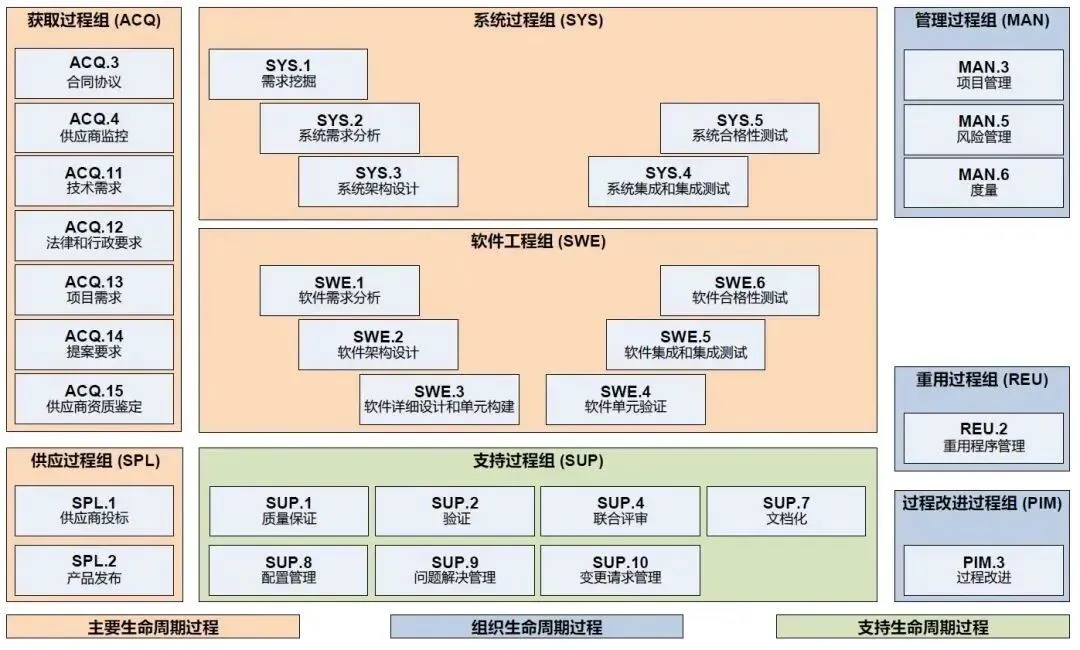

- 覆盖32个完整过程域,分四大类:
1)工程过程SYS/SWE:规定双V模型每一步要产出什么文档、评审、追溯;
2)项目管理过程MAN:纯项目管理模块(项目策划MAN.3、监控MAN.4、风险MAN.5、资源MAN.6);
3)支持过程SUP:配置管理、变更、缺陷、工具、质量保证;
4)采购ACQ:Tier1/供应商软件管控
- 核心价值:给整车厂/Tier1一套可审核、可打分(P0-P5级) 的标准化管理制度,主机厂招标、定点强制要求ASPICE合规
- 关系:ASPICE默认强制使用V模型作为工程落地载体,V模型是ASPICE工程过程的可视化执行路径
- 短板:本身不提供阶段划分可视化流程,必须靠V模型把抽象过程落地成可执行的开发计划
二、回答你的核心问题:项目管理用谁?
1. 只靠V模型做项目管理——完全不行
V模型只有开发测试阶段,缺失项目管理核心模块:
- 没法规范项目启动、范围规划、里程碑排期、成本资源管控;
- 无标准化风险识别/跟踪/关闭流程;
- 无统一变更影响分析、配置基线、交付物评审规则;
- 主机厂/客户做ASPICE评估、审厂时,单独V模型不满足准入门槛。
2. ASPICE才是汽车软件项目管理的官方标准体系
ASPICE内置完整项目管理过程域MAN系列,专门约束软件项目经理工作:
- MAN.3 项目策划:WBS拆解、里程碑、人力、软硬件资源、测试计划;
- MAN.4 项目监控:进度跟踪、偏差预警、阶段评审、状态汇报;
- MAN.5 风险管理:风险识别、定级、应对、闭环跟踪;
- MAN.6 资源与沟通:跨部门、客户、供应商协同管理
所有BMS、电机控制器、整车软件项目的项目管理流程、交付证据、审核依据全部来自ASPICE。
3. 行业标准落地组合(100%车企/Tier1通用)
ASPICE = 整套管理制度(含项目管理规范)
V模型 = ASPICE工程过程的执行主线/开发计划骨架
落地逻辑:
1. 项目管理层面:严格按ASPICE MAN过程做立项、规划、风险、监控、变更;
2. 工程开发层面:用双V模型拆分项目里程碑,把ASPICE每个过程域要求的交付物嵌入V模型对应阶段;
3. 交付审核:客户同时检查两点:①项目活动符合ASPICE MAN要求;②开发活动完整走完V模型、全链路需求追溯闭环。
三、分场景落地建议(对应你做BMS/电机软件项目)
场景1:安全类嵌入式软件(BMS、电机MCU、底盘、动力ASIL等级)
必须完整落地「ASPICE全流程 + 双V模型」
- 项目管理流程完全遵循ASPICE MAN;
- 项目计划按系统V+软件V双V拆里程碑;
- 追溯矩阵RTM、各级测试报告、安全分析同时满足ASPICE+ISO26262。
场景2:智能座舱、车机、非安全域交互软件
可轻量化:ASPICE基础流程(P2/P3)+简化V模型,部分迭代可结合敏捷,但项目管理主体框架仍以ASPICE为准,不能只用V模型管项目。
场景3:仅短期小改型、补丁迭代
流程裁剪,但项目变更、缺陷、配置管理仍遵循ASPICE支持过程,测试验证依旧匹配V模型对应层级。
四、极简总结方便记忆
1. ASPICE是管“怎么管理项目”的整套行业标准,自带完整项目管理规范,客户审核、定点刚需;
2. V模型是管“怎么开发、怎么测软件”的技术路线,只做工程执行,不具备项目管理能力;
3. 不存在二选一:汽车制造业软件项目管理以ASPICE为管理体系,V模型为开发执行载体,二者配套使用。
