很多施工单位验收仅简单核查“无漏水、能转动”,忽略软脚消除、管道应力管控、管道接驳后复测对中等强制工序。看似安装完工,轴系持续承受附加弯矩,长期运行设备使用寿命直接折损一半。
一、前期先决条件:基础、垫铁与机组就位
1、混凝土基础硬性要求
1)机组基础自重≥水泵总重量3倍,基础外缘超出底座100~150mm;顶面高于地面≥100mm,防止积水锈蚀地脚螺栓;
2)基础表面凿毛清理,无浮浆、空洞、油污,保证二次灌浆结合牢固;
3)预留地脚螺栓孔洞清理干净;混凝土强度达到设计强度75%以上,方可开展设备就位作业。
地脚螺栓底端不得触碰孔底;螺栓垂直,螺纹清理并涂防护油脂;螺母拧紧后,螺栓外露2~3个螺距;混凝土强度达标后方可终紧地脚。
验收合格标准:基础无裂缝、空鼓;地脚螺栓垂直无卡阻,丝扣完好。

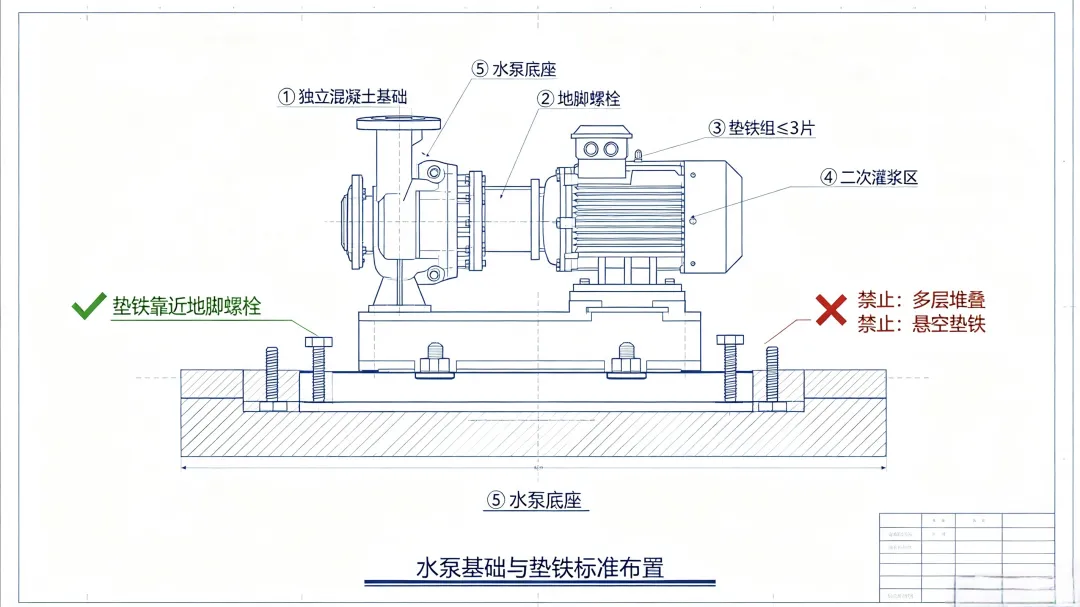

2、垫铁标准化工艺规范
1)地脚螺栓两侧成对布置垫铁组,相邻垫铁组间距控制500~1000mm;
2)单组垫铁数量≤3块,厚垫铁在下、薄垫铁居中,斜垫铁放置顶层;
3)斜垫铁相互搭接长度≥总长3/4;找平完成后层间点焊固定;
❌严禁垫铁与泵底座焊接、大量多层叠加、局部悬空布置。
✅验收标准:垫铁接触密实无松动,布置点位符合要求,点焊牢固。
3、吊装就位红线规范
仅允许使用设备原厂吊耳吊装;严禁直接捆绑泵轴、电机轴、联轴器,防止轴系弯曲变形。机组就位后,地脚螺栓临时穿入,不要一次性完全锁紧,预留水平微调余量。

二、机组找平、消除软脚(极易忽视的隐蔽质量控制点)

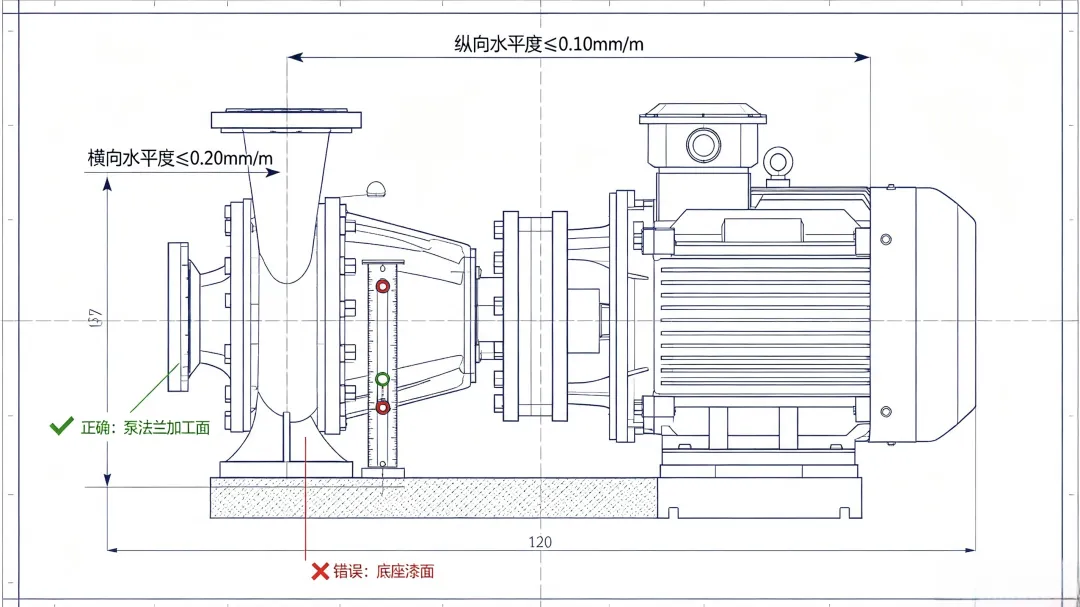

1、水平测量基准
水平仪禁止放置在底座漆面、非加工粗糙面。
正确基准:泵进出口法兰加工面、泵轴颈精加工面。
2、找平精度限值
依据 GB 50275-2010《风机、压缩机、泵安装工程施工及验收规范》4.2.2条款:
卧式整体出厂离心泵:
- 纵向水平度 ≤0.10mm/m
- 横向水平度 ≤0.20mm/m
实操要求:依靠增减垫铁调整水平,严禁强行拧紧地脚螺栓硬拉底座找平。
3、软脚排查工艺
全部地脚预紧完成后,对角逐一松开单颗地脚螺栓,观测底座抬升量;
任意点位底座抬升>0.05mm,判定存在软脚缺陷,必须增加垫铁消除。
软脚危害:运行振动持续放大、地脚螺栓反复松动、联轴器对中数据持续漂移,诱发机封渗漏。

✅本段验收标准
整机无软脚,底座贴合均匀;水平度偏差满足限值;不存在螺栓强制纠偏行为。
三、核心工序:联轴器轴系平衡找正
1、找正基本原则
以水泵本体为固定基准,所有偏差调整仅允许改动电机侧垫片;严禁移动泵体,破坏管路法兰对位。
2、精密对中验收指标(暖通1450r/min、2900r/min离心泵)
依据GB 50275-2010 4.2.2,无厂家特殊要求时执行以下标准:
1)两半联轴器径向位移(同轴度偏差)≤0.05mm
2)联轴器端面轴向张口(角向倾斜)≤0.05mm/100mm
3)联轴器端面间隙:2~4mm(优先遵循水泵厂家样本)

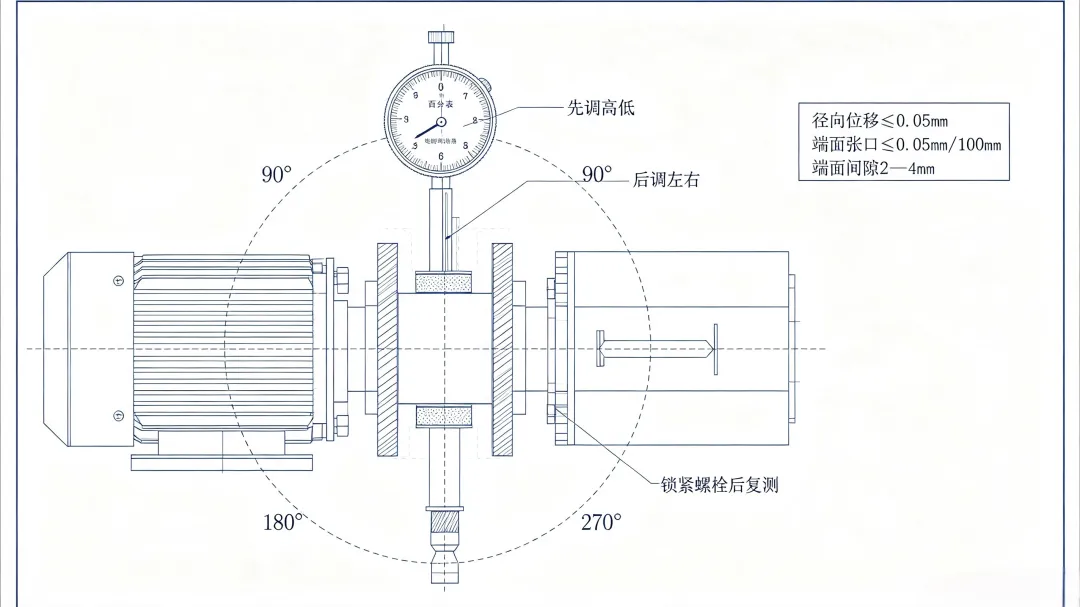

3、标准四点找正流程
沿圆周0°、90°、180°、270°匀速旋转轴,完整记录百分表读数;
调整顺序:先校正高低偏差,再校正左右偏移;每调整一次垫片,对角锁紧地脚螺栓,再次复测。

4、强制性关键条款
管道与泵连接完成后,应当复检泵原始找正精度。
管道接驳产生的外力会直接破坏轴系同轴度;只做初次对中、不复测,判定安装不合格。
✅本段验收标准
径向、角向偏差全部满足限值;手动盘车转动顺滑、无卡点、无摩擦异响;管道接驳后复测对中数据依然合格。
四、管道应力管控
1. 泵进出口管道必须设置独立支架,泵体不得承受管道、阀门自重;
2. 相互连接法兰端面保持平行,严禁借助法兰螺栓强行拉紧对口,防止泵壳体承受扭力变形;
3. 管道与泵连接完成后,禁止在管道上直接焊接、气割作业。
现场常见违规行为
1)利用橡胶软接消除管道错位、强行纠偏;
2)管路无独立支架,管道重量压在水泵法兰;
3)法兰不同心,依靠螺栓外力硬拉合拢。
无应力配管合格判定方法
松开进出口全部法兰连接螺栓,复测联轴器对中数据;数据无明显偏移,代表无附加管道应力。
✅验收标准:管路独立支架齐全;橡胶软接无扭曲、拉伸、挤压;法兰自由对中,无强制对口。
五、二次灌浆施工验收标准
1)灌浆前底座内部清理干净,无杂物、油污;
2)灌浆料密实饱满,无蜂窝、空洞、裂缝;
3)养护达到强度要求,方可对角分次均匀终紧地脚螺栓,禁止单边一次性锁紧。
✅验收标准:灌浆结合密实,底座与基础无空鼓;螺栓紧固力矩均匀。

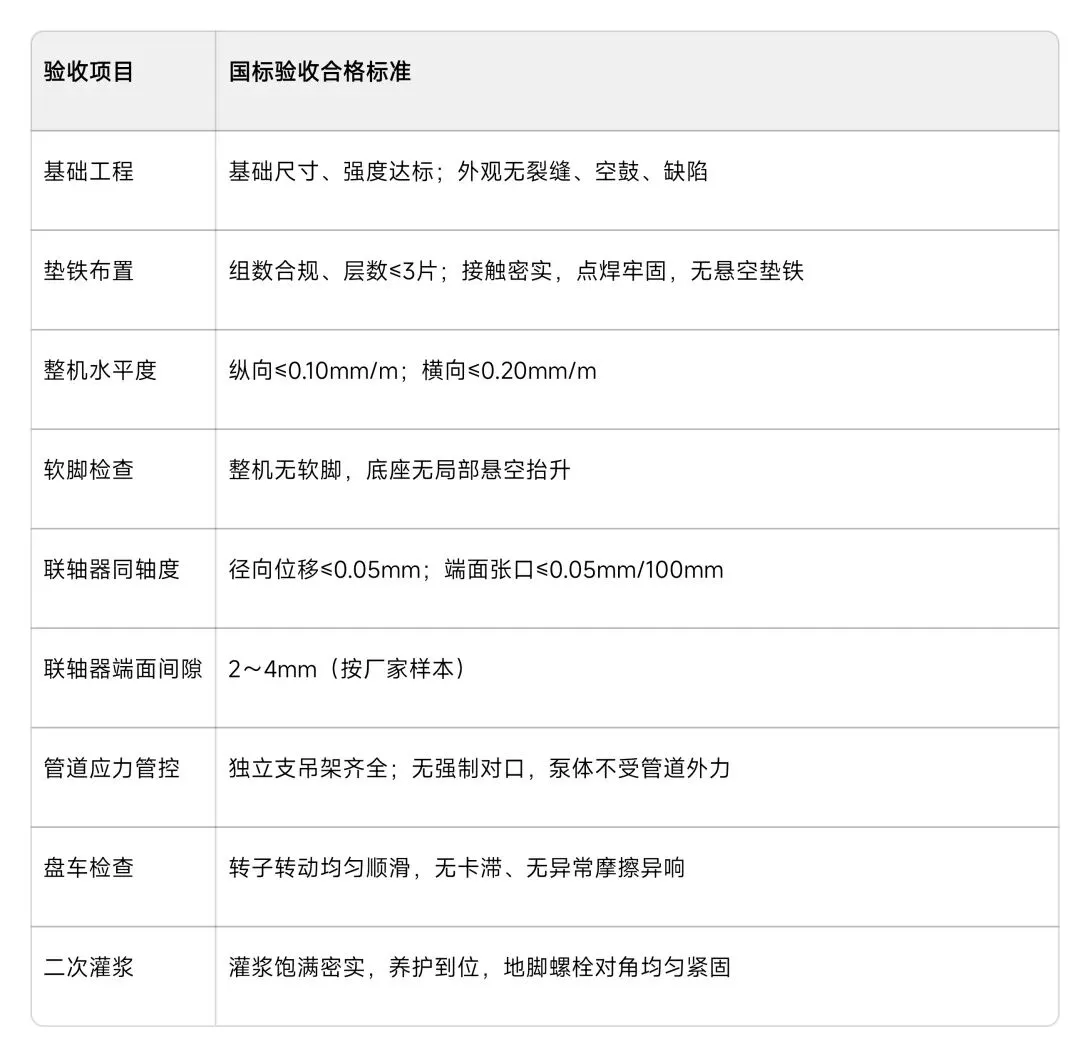

六、水泵安装工程 竣工验收汇总表
验收项目


基础工程 基础尺寸、强度达标;外观无裂缝、空鼓、缺陷
垫铁布置 组数合规、层数≤3片;接触密实,点焊牢固,无悬空垫铁
整机水平度 纵向≤0.10mm/m;横向≤0.20mm/m
软脚检查 整机无软脚,底座无局部悬空抬升
联轴器同轴度 径向位移≤0.05mm;端面张口≤0.05mm/100mm
联轴器端面间隙 2~4mm(按厂家样本)
管道应力管控 独立支吊架齐全;无强制对口,泵体不受管道外力
盘车检查 转子转动均匀顺滑,无卡滞、无异常摩擦异响
二次灌浆 灌浆饱满密实,养护到位,地脚螺栓对角均匀紧固
