城市给水排水处理厂站工程
章节习题练习
第一节给水与污水处理工艺 考点 1给水处理工艺 1.给水处理工艺流程中的混凝沉淀是为了去除水中的()。 A.颗粒杂质B. 悬浮杂质 C.病菌D.金属离子 E.胶体 2.一般地表水处理厂采用的常规处理流程为()。 A.原水→沉淀→混凝→过滤→消毒 B. 原水→混凝→沉淀→过滤→消毒 C. 原水→过滤→混凝→沉淀→消毒 D. 原水→混凝→消毒 →过滤→沉淀 3.给水处理目的是去除或降低原水中的()。 A.悬浮物B. 胶体 C.有害细菌生物D. 钙、镁离子含量 E.溶解氧 4.饮用水的深度处理技术包括()。 A. 活性炭吸附法 B.臭氧—活性炭联用法 C. 氯气预氧化法 D. 光催化氧化法 E.高锰酸钾氧化法 5.下列属于给水的化学氧化法预处理技术的是( )。 考点2污水处理工艺【重要】 1.采用重力分离的污水处理属于()处理法。 A.物理B. 生物 C.化学D.生物化学 2.下列污水处理方法中,属于生物化学处理法的有()。 A.重力分离法B. 活性污泥法 C.生物膜法D.氧化塘法 E.紫外线法 3.城市污水处理按原理分为( )种处理方法,它们分别是( )。 A.三;物理处理法,化学处理法,活性污泥法 B.三;物理处理法,生物处理法,混凝沉淀法 C.三;物理处理法,生物处理法,化学处理法 D.二;化学处理法,生物处理法 4.常规污水处理工艺流程是( )。 A.污水→格栅→沉砂池→二沉池→生物处理池→ 出水 B.污水→格栅→沉砂池→初沉池→生物处理池→二沉池→ 出水 C.污水→格栅→ 混凝→沉淀→过滤→ 消毒 D. 污水→格栅→曝气氧化→混凝沉淀→消毒→ 出水 5.污水处理工艺中,关于一、二级处理正确的说法有( )。 A.一级处理主要采用物理处理法 B. 一级处理后的污水BOD₅一般可去除40%左右 C. 二级处理主要去除污水中呈胶体和溶解性状态的有机污染物 D.二级处理通常采用生物处理法 E.二次沉淀池是一级处理的主要构筑物之一 6.污水深度处理是在一级处理、二级处理之后,进一步处理哪些物质( )。 A.铁锰等络合物 B.难降解的有机物 C.病原菌 D.钙镁等离子 E. 氮磷等无机物 第二节厂站工程施工 考点1地基与基础 1. 设置压力控制系统降低水压力的抗浮治理方法是( )。 A.排水限压法B. 泄水降压法 C.隔水控压法D. 压重抗浮法 2.下列不属于厂站工程的地基处理方法的是( )。 A.预压地基B. 换填垫层 C. 注浆加固D. 铺加土工织物 3.水处理场站施工时,注浆加固地基时,地基承载力、注浆体强度合格率达不到 ( )时,应进行二次注浆。 A.65% B.70%C.80% D.100% 4.下列关于复合地基施工的相关要求,说法正确的是( )。 A.应按设计要求进行工艺性试桩 B.水泥土搅拌桩停浆面宜比设计桩顶高400~500mm C.水泥粉煤灰碎石桩成桩顶标高宜高于设计标高350mm以上 D.灰土挤密桩成桩预留覆盖土层厚度沉管(锤击、振动)成孔宜为0.50~0.70m E.复合地基桩施工完成后,应检验桩体强度和地基承载力 5.水处理构筑物基坑肥槽回填应采用( )等材料。 A.砂土 B.黏性土C.灰土 D.流态固化土E.素混凝土 考点 2构筑物施工技术【重要】 1.根据钢筋直径、钢材、现场条件确定钢筋()。 A.计量数目B. 切断方法 C.弯曲程度D. 连接方式 2.关于直径50m的无粘结预应力混凝土沉淀池施工技术的说法,正确的有()。 A. 无粘结预应力筋不允许有接头 B.封锚外露预应力筋保护层厚度不应小于50mm C. 封锚混凝土强度等级不得低于C40 D. 安装时,每段预应力筋计算长度为两端张拉工作长度和锚具长度 E. 封锚前无粘结预应力筋应切断,外露长度不大于50mm 3.下列施工工序中,属于无粘结预应力筋施工工序的有()。 A.预留管道B. 安装锚具 C.张拉D.压浆 E.封锚混凝土 4.水池变形缝橡胶止水带现场接头应采用()方式。 A. 粘接B.插接 C.热接D. 搭接 5.关于水池变形缝中止水带安装的说法,错误的有()。 A.金属止水带搭接长度不小于20mm B.塑料止水带接头采用叠接 C. 止水带用铁钉固定就位 D. 金属止水带在伸缩缝中的部分不涂刷防腐涂料 E.塑料或橡胶止水带应无裂纹、无气泡 6.水处理场站施工时,具有结构受力合理,不影响建筑功能,后期维护简单等特点的抗浮措施是( )。 A.压重抗浮法 B. 结构抗浮法 C.锚固抗浮法 D.隔水抗浮法7.水处理场站施工时,预埋件、预埋螺栓及插筋等,其埋入部分不得超过混凝土结构厚度的( )。 A.1/4 B.1/2 C.2/3 D.3/4 8.混凝土浇筑后要及时进行养护,下列有关养护的要求中,正确的有( )。 A.洒水养护绝对禁止采用直接洒水、蓄水的养护方式 B.后浇带浇筑应在两侧混凝土养护不少于30d后进行 C.大体积混凝土养护,控制浇筑混凝土内外温差不大于25℃ D.混凝土强度达到1.5MPa前,不得在其上踩踏、堆放物料 9.关于整体式现浇混凝土施工,下列说法正确的是( )。 A.当池壁高度大(12~18m) 时宜采用整体现浇施工 B.池壁高度不小于15m 时采用满堂支模法 C.采用平板振动器进行振捣时,混凝土分层振捣最大厚度≤500mm D.浇筑预留孔洞、止水带等周边混凝土时,应辅以人工插捣 E.卵形消化池,通常采用有粘结预应力筋、曲面异形大模板 10.宜采用单元组合式现浇混凝土结构的构筑物有( )。 A.沉砂池 B. 生物反应池 C.清水池 D.进水渠道 E.卵形消化池 11.整体式现浇钢筋混凝土池体结构施工流程中,防水层施工后、功能性试验前的工序有 ( )。 A.底板浇筑 B.底板嵌缝 C.池壁及柱浇筑 D.顶板浇筑 E.垫层施工 12.选用两端能拆卸的螺栓或在拆模板时可拔出的螺栓时,应符合的规定包括( )。 A.螺栓中部应加焊止水环,止水环宜采用圆形 B.螺栓拆卸后混凝土壁面应留有40~50mm深的锥形槽 C.对跨度不小于4m 的现浇钢筋混凝土梁、板,其模板应按设计要求起拱,起拱高度 宜为跨度的1/1000~3/1000 D.分层安装模板,每层层高不宜超过1.5m E.分层留置的窗口其层高不宜超过3m, 水平净距不宜超过1.5m 13.无粘结预应力施工后要进行封锚,下列有关封锚要求中,正确的是( )。 A.凸出式锚固端锚具的保护层厚度不应小于30mm B.外露预应力筋的保护层厚度不应小于50mm C.外露预应力筋的保护层厚度不应小于30mm D.封锚混凝土强度等级不得低于相应结构混凝土强度等级,且不得低于C40 E.凸出式锚固端锚具的保护层厚度不应小于50mm 考点3功能性试验【重要】 1.下列表述中,属于水池气密性试验合格标准的有()。 A.试验压力宜为池体工作压力的1.5倍 B. 试验压力宜为池体工作压力的1.2倍C.24h的气压降不超过工作压力的20%D.24h的气压降不超过试验压力的20%E.24h 的气压降不超过试验压力的10% 2.现浇混凝土水池满水试验应具备的条件有()。 A.混凝土强度达到设计强度的75% B. 池体防水层施工完成后 C. 池体抗浮稳定性满足要求D. 试验仪器已检验合格 E. 预留孔洞进出水口等已封堵 3.构筑物满水试验时,正确的注水方法是( )。 A.相邻两次注水时间间隔不少于48h B.注水分4次进行,每次注水为设计水深的1/4,水位上升速度每天不超过1m/d C. 注水分3次进行,每次注水为设计水深的1/3,水位上升速度每天不超过2m/d D. 注水分3次进行,每次注水为设计水深的1/3,水位上升速度每天不超过1m/d 4.水池满水试验时,下列做法符合要求的有( )。 A.设计预留孔洞、预埋管口及进出水口等已做临时封堵,且经验算能安全承受试验压力 B. 向池内注水宜分3次进行,每次注水高度为设计水深的1/3 C. 相邻两次注水的间隔时间不应小于24h D. 注水时水位上升速度不宜超过2m/d E. 注水至设计水位12h后,开始测读水位测针的初读数 考点4联合试运行 1. 污水处理厂试运行程序有:①单机试车;②设备机组空载试运行;③设备机组充水试验;④设备机组自动开停机试运行;⑤设备机组负荷试运行。正确的试运行流程是()。
2.水处理厂正式运行前必须进行全厂()。 A. 封闭B.检测 C.试运行D.大扫除 3.关于污水处理厂试运行的规定,错误的有()。 A.参加试运行人员须经过培训考试合格 B. 单机试车后再进行设备机组试运行 C. 全厂联机运行时间为12h D. 试运行前,所有单项工程验收合格 E. 联合试运转持续时间不应小于24h 4.下列说法中不符合设备及泵站负荷运行要求的是( )。 A.用手动或自动启动负荷运行 B.检查、监视各构筑物负荷运行状况 C.不通水情况下,运行6~8h, 一切正常后停机 D.抽查设备是否出现过热、过流、噪声等异常现象 5.给水与污水处理构筑物和设备安装、试验、验收完成后,正式运行前必须进行全厂试运行,试运行的内容( )。 A.检验设备的稳定性 B.检验设备的联动性 C.检验、试验和监视运行,通过试验掌握运行性能 D.按规定全面详细记录试验情况,整理成技术资料 E.正确评估试运行资料、质量检查和鉴定资料等,并建立档案 |
城市给水排水处理厂站工程
章节习题答案解析
考点1给水处理工艺 1.【答案】BE 【解析】混凝沉淀:使用混凝药剂沉淀或澄清去除水中胶体和悬浮杂质等。

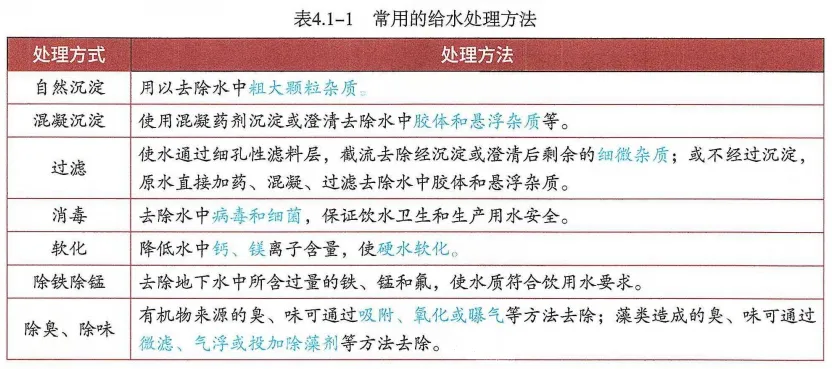

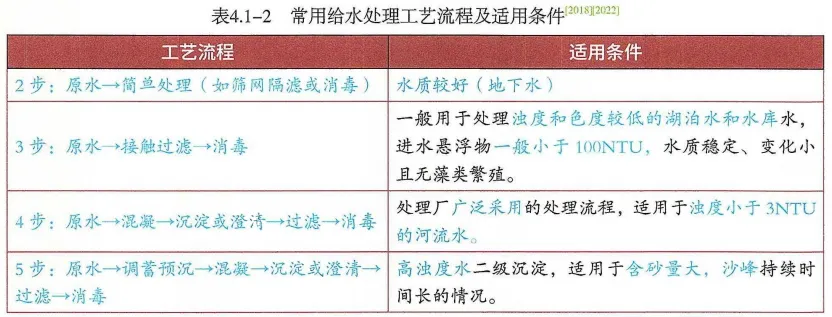

2.【答案】B 【解析】常用给水处理工艺流程及适用条件见下表。
3.【答案】ABC 【解析】给水处理目的是去除或降低原水中的悬浮物质、胶体、有害细菌生物以及水中含有的其他有害杂质,使处理后的水质满足用户需求。 4.【答案】ABD 【解析】目前,应用较广泛的深度处理技术主要有活性炭(生物炭)吸附法、臭氧氧化法、膜滤法(超滤、纳滤)、光催化氧化法以及臭氧—活性炭、高锰酸钾—活性炭联用法等。

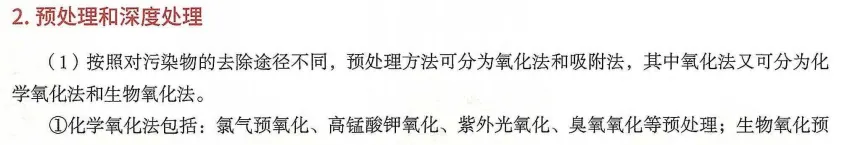

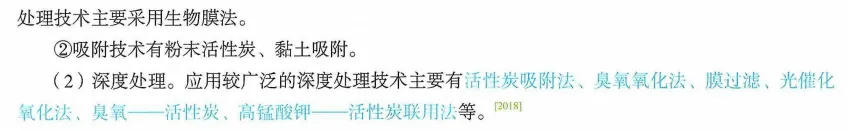

5.【答案】ABCD 【解析】按照对污染物的去除途径不同可分为氧化法和吸附法。其中,氧化法又可分为化学氧化法和生物氧化法。化学氧化法预处理技术主要有氯气预氧化、高锰酸钾氧化、紫外光氧化以及臭氧氧化等预处理;吸附预处理技术则主要包括粉末活性炭吸附、黏土吸附等。

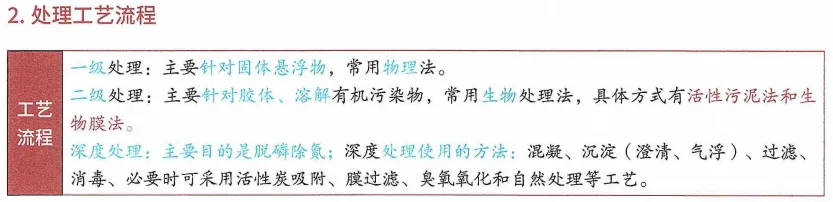

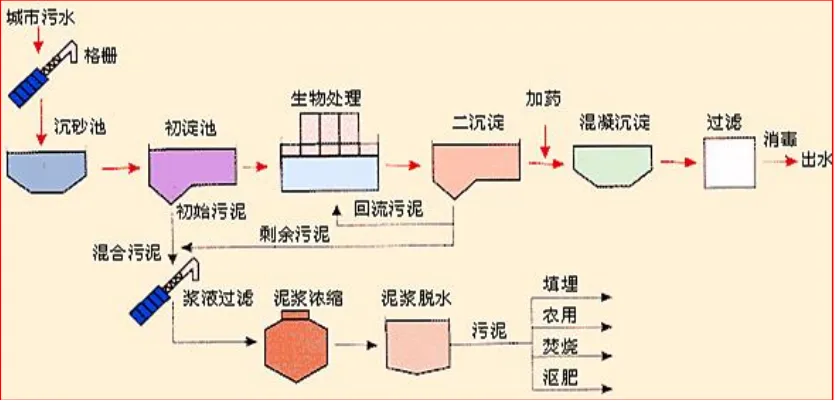

考点 2污水处理工艺

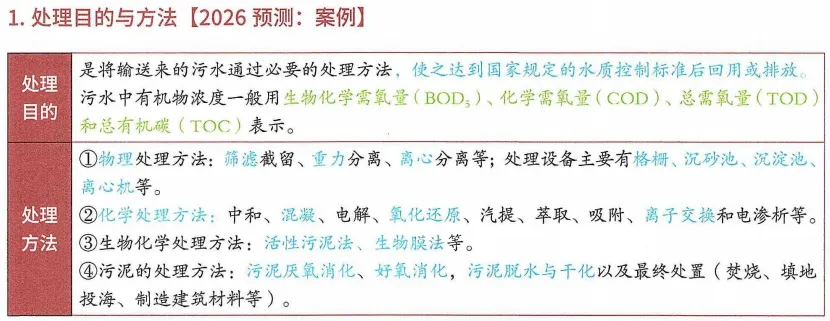

1.【答案】A 【解析】物理处理法是利用物理作用分离和去除污水中呈悬浮固体状态污染物质的方法。常用方法有筛滤截留、重力分离、离心分离等,相应处理设备主要有格栅、沉砂池、沉淀池及离心机等。 2.【答案】BC 【解析】生物化学处理法是利用微生物的代谢作用,去除污水中呈溶解、胶体状态的有机物质的方法,常用的有活性污泥法、生物膜法等。 3.【答案】C 【解析】污水处理方法根据原理可分为物理处理法、化学处理法及生物化学处理法三类。 4.【答案】B 【解析】

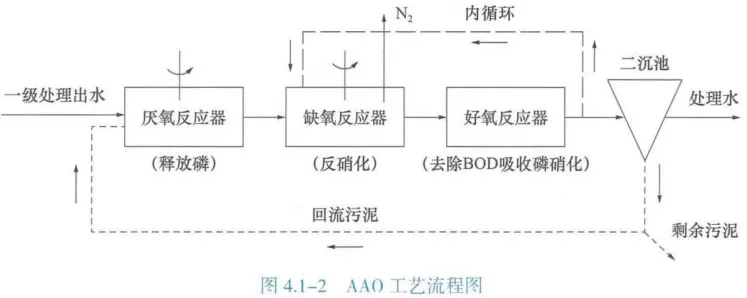

5.【答案】ACD 【解析】一级处理主要针对水中固体悬浮物质,常采用物理处理的方法。经 过处理后,污水中固体悬浮物可去除35%~60%,附着于固体悬浮物的有机物也可去除 10%~30%(与悬浮物的去除率有关)。二级处理是城镇污水处理厂的核心,主要去除污水中呈胶体和溶解状态的有机污染物质(以BOD 或COD表示),常采用的方法是生物处理方法,具体方式有活性污泥法和生物膜法等。经过二级处理后,污水中的BOD₅ 、固 体 悬 浮物去除率可达85%~95%,二沉池出水可实现达标排放。 6.【答案】BE 【解析】深度处理是在一级处理、二级处理之后的处理单元,以进一步改善水质和达到国家有关排放标准为目的,用以进一步处理难降解的有机物以及可导致水体富营养化的氮、磷等可溶性无机物等。

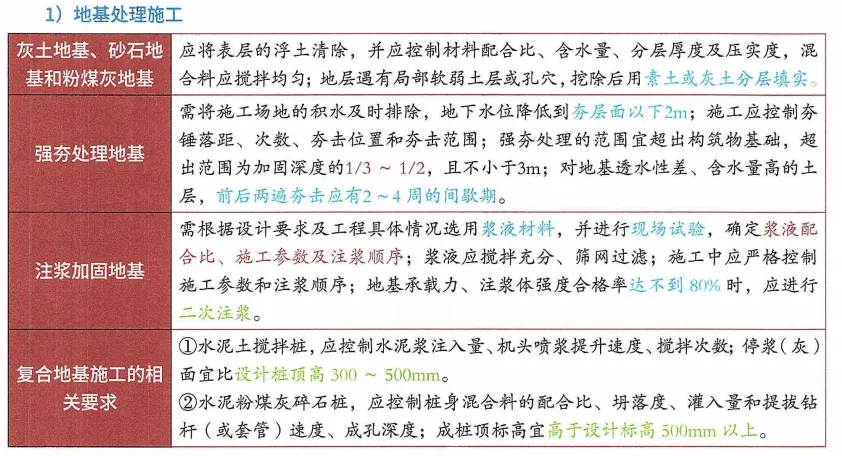

考点1地基与基础

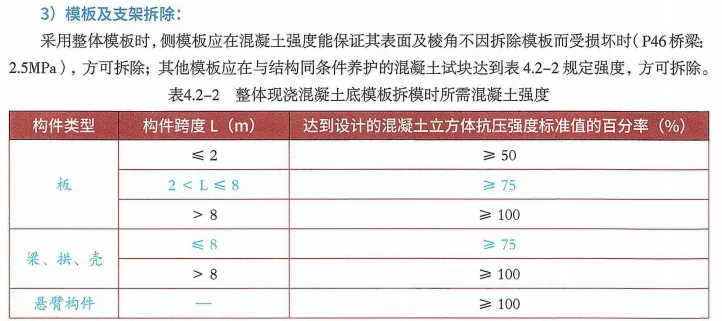

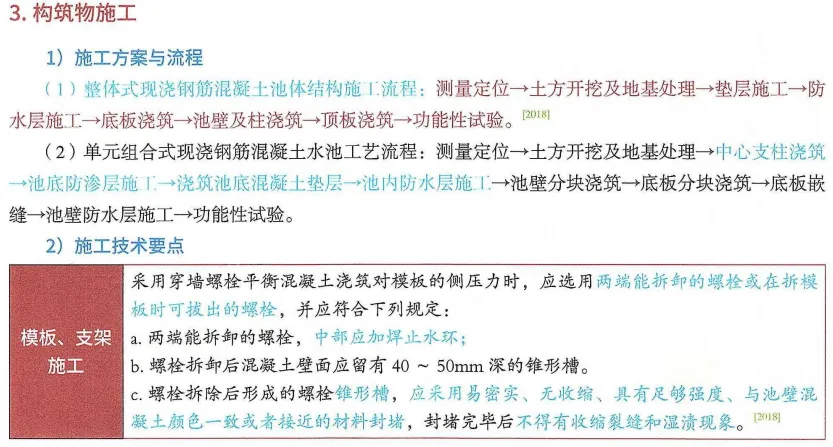

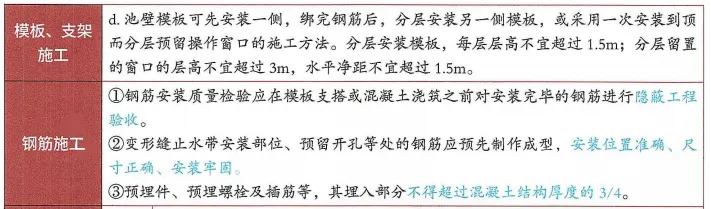

1.【答案】B 【解析】泄水降压法主要是设置压力控制系统降低水压力的抗浮治理方法。 2.【答案】D 【解析】本题考查的是地基处理。地基处理的方法有换填垫层、预压地基、压实地基、夯实地基、复合地基、注浆加固等。复合地基包括振冲碎石桩和沉管砂石桩复合地基、水泥土搅拌桩复合地基、旋喷桩复合地基、灰土挤密桩和土挤密桩复合地基、夯实水泥土桩复合地基、水泥粉煤灰碎石桩复合地基、柱锤冲扩桩复合地基、多桩型复合地基等。 3.【答案】C 【解析】地基承载力、注浆体强度合格率达不到80%时,应进行二次注浆。 4.【答案】ADE 【解析】水泥土搅拌桩,应控制水泥浆注入量、机头喷浆提升速度、搅拌次数;停浆(灰)面宜比设计桩顶高300~500mm。水泥粉煤灰碎石桩,应控制桩身混合料的配合比、坍落度、灌入量和提拔钻杆(或套 管)速度、成孔深度;成桩顶标高宜高于设计标高500mm以上。5.【答案】BCDE 【解析】基坑肥槽回填应采用分层夯实的黏性土、灰土或浇筑预拌流态固化土、素混凝土等弱透水材料。考点 2构筑物施工技术

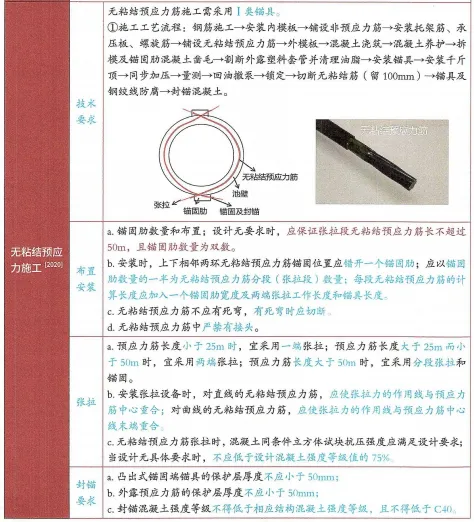

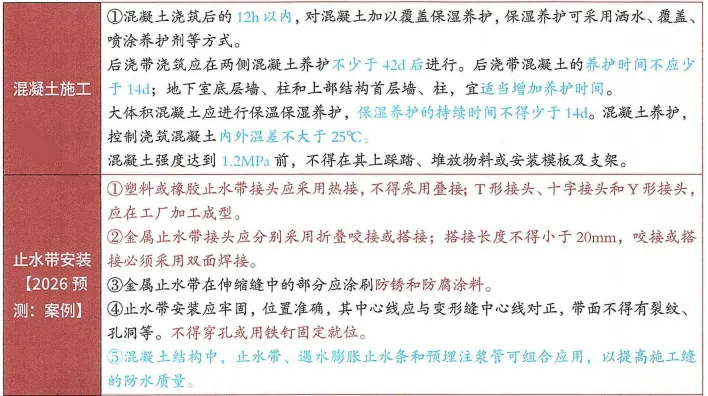

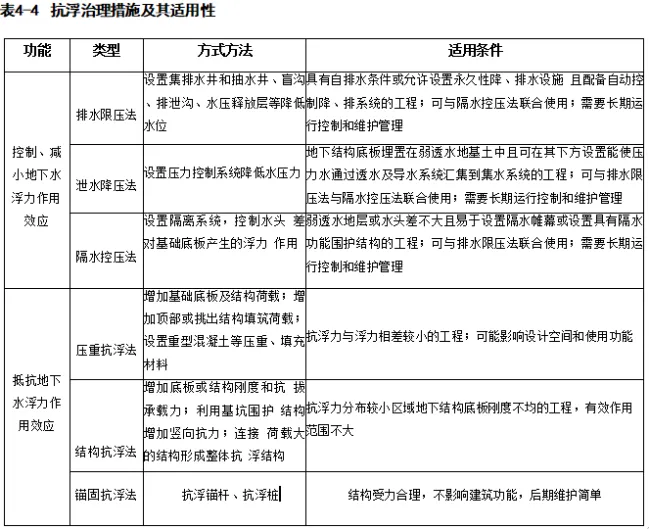

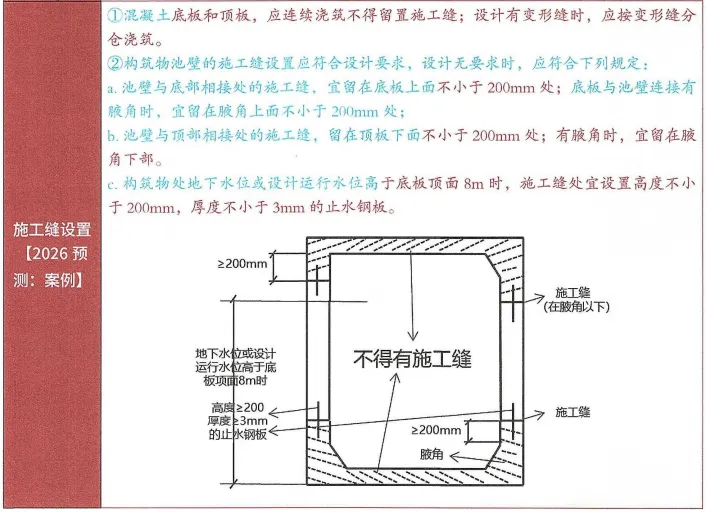

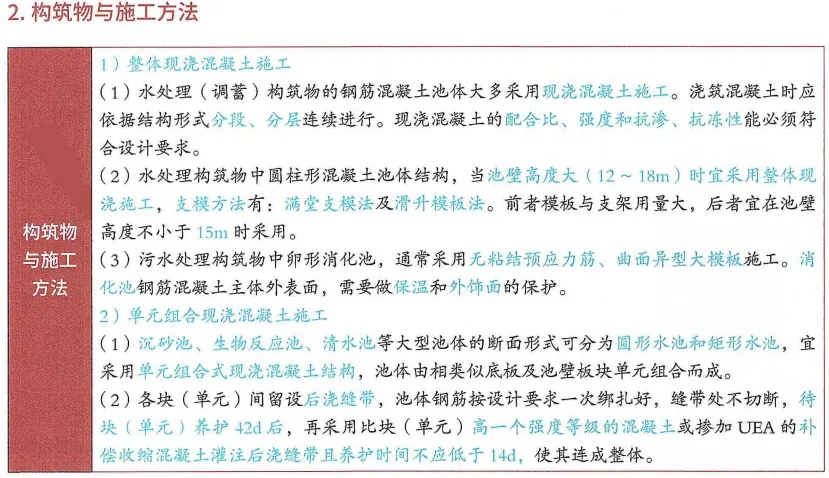

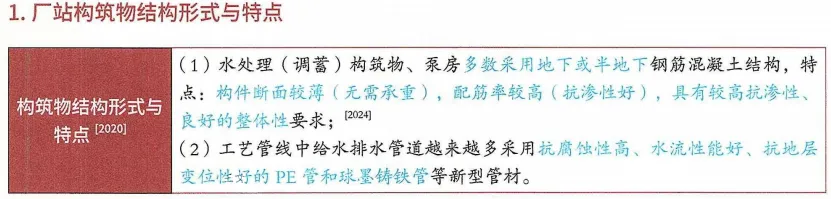

1.【答案】D 【解析】根据钢筋直径、钢材、现场条件确定钢筋连接的方式。主要采取机械连接、焊接、绑扎方式。 2.【答案】AB 【解析】选项A正确,无粘结预应力筋中严禁有接头。 选项B正确,外露预应力筋的保护层厚度不应小于50mm。 选项C错误,封锚混凝土强度等级不得低于相应结构混凝土强度等级,且不得低于C40。 选项D 错误,安装时,上下相邻两环无粘结预应力筋锚固位置应错开一个锚固肋;应以锚固肋数量的一半为无粘结预应力筋分段(张拉段)数量;每段无粘结预应力筋的计算长度应加入一个锚固肋宽度及两端张拉工作长度和锚具长度。 选项E 错误,切断无粘结筋时,应留100mm。 3.【答案】BCE 【解析】无粘结预应力筋施工工艺流程:钢筋施工→安装内模板→铺设非预应力筋→安装托架筋、承压板、螺旋筋→铺设无粘结预应力筋→外模板→混凝土浇筑→混凝土养护→拆模及锚固肋混凝土凿毛→割断外露塑料套管并清理油脂→安装锚具→安装千斤顶→同步加压→量测→回油撤泵→锁定→切断无粘结筋 ( 留 100mm)→锚具及钢绞线防腐→封锚混凝土。 4.【答案】C 【解析】塑料或橡胶止水带接头应采用热接,不得叠接;接缝应平整牢固,不得有裂口、脱胶现象;T 形接头、十字接头和Y形接头,应在工厂加工成型。 5.【答案】BCD 【解析】选项B错误,塑料或橡胶止水带接头应采用热接,不得叠接;接缝应平整牢固,不得有裂口、脱胶现象;T 形接头、十字接头和Y形接头,应在工厂加工成型。 选项C错误,不得在止水带上穿孔或用铁钉固定就位。 选项D 错误,金属止水带在伸缩缝中的部分应涂防锈和防腐涂料。 6.【答案】C 【解析】抗浮治理措施及其适用性见表4-4。
7.【答案】D 【解析】预埋件、预埋螺栓及插筋等,其埋入部分不得超过混凝土结构厚度的3/4。8.【答案】C 【解析】洒水养护宜在混凝土裸露表面覆盖麻袋或草帘后进行,也可采用直接洒水、蓄水等养护方式。当日最低温度低于5℃时,不应采用洒水养护。后浇带浇筑应在 两侧混凝土养护不少于42d后进行。后浇带混凝土的养护时间不应少于14d; 地下室底层 墙、柱和上部结构首层墙、柱,宜适当增加养护时间。混凝土强度达到1.2MPa前,不得在 其上踩踏、堆放物料或安装模板及支架。 9.【答案】AD 【解析】支模方法:满堂支模法及滑升模板法,前者模板与支架用量大,后者宜在池壁高度不小于15m时采用。采用插入式振动器进行振捣时,混凝土分层振捣最大厚 度≤插入式振动器作用部分长度的1.25倍,且最大不超过500mm。采用平板振动器进行振 捣时,混凝土分层振捣最大厚度≤200mm。污水处理构筑物中卵形消化池,通常采用无粘 结预应力筋、曲面异形大模板施工。10.【答案】ABC 【解析】沉砂池、生物反应池、清水池等大型池体的断面形式可分为圆形水池和矩形水池,宜采用单元组合式现浇混凝土结构,池体由相类似底板及池壁板块单元组合而成。 11.【答案】ACD 【解析】整体式现浇钢筋混凝土池体结构施工流程:测量定位→土方开挖及地基处理→垫层施工→ 防水层施工→底板浇筑→池壁及柱浇筑→顶板浇筑→功能性试验。 12.【答案】BCDE 【解析】两端能拆卸的螺栓中部应加焊止水环,止水环不宜采用圆形,且与螺栓满焊牢固。13.【答案】BDE 【解析】封锚要求:(1)凸出式锚固端锚具的保护层厚度不应小于50mm;(2)外露预应力筋的保护层厚度不应小于50mm;(3)封锚混凝土强度等级不得低于相应结构混凝土强度等级,且不得低于C40。考点3功能性试验

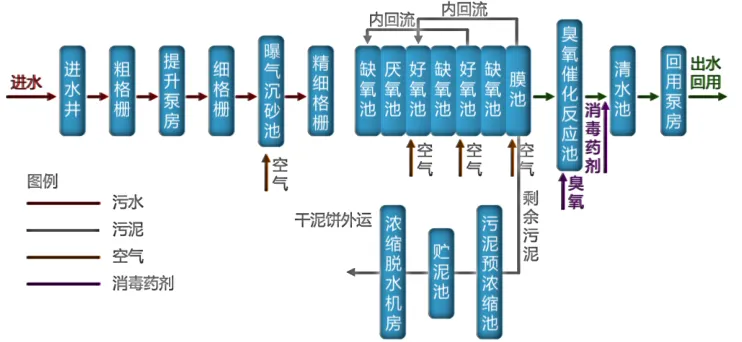

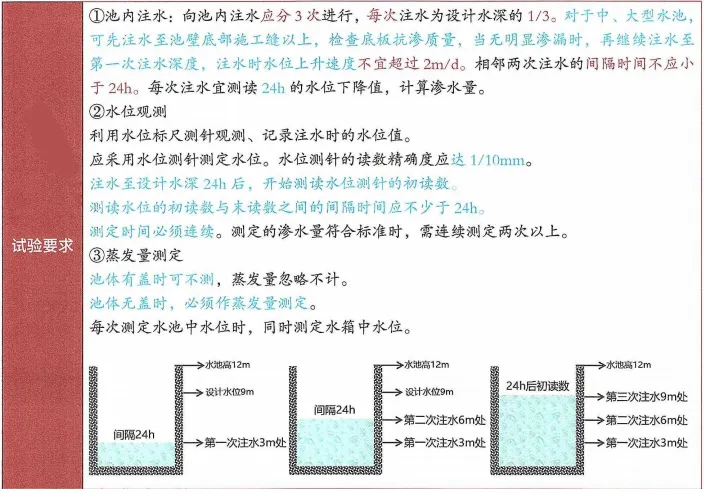

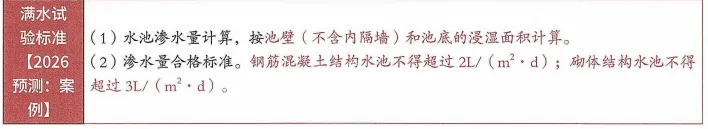

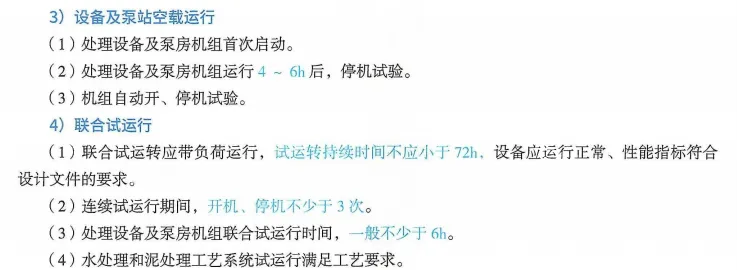

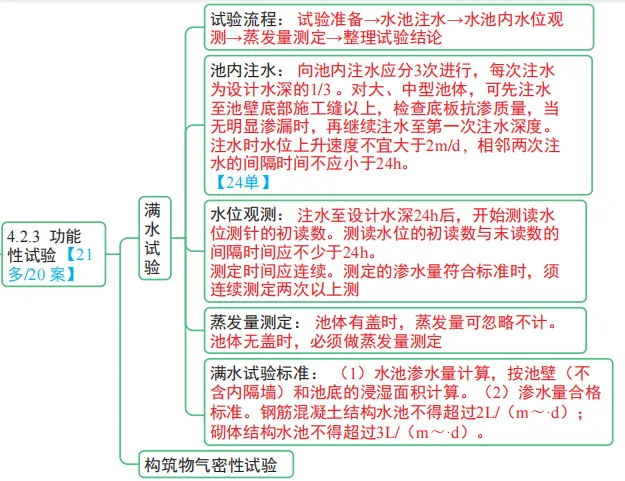

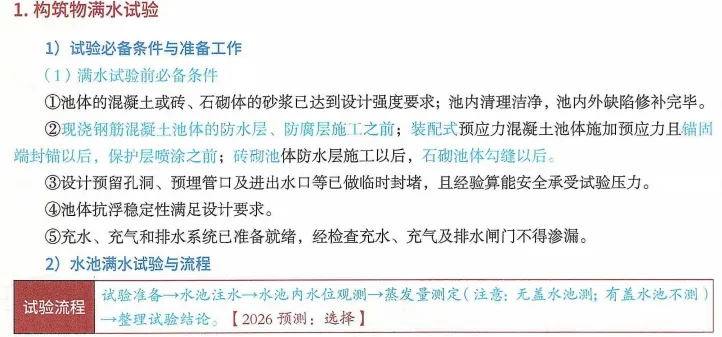

1.【答案】AD 【解析】水池气密性试验合格标准: (1)试验压力宜为池体工作压力的1.5倍。 (2)24h的气压降不超过试验压力的20%。 2.【答案】CDE 【解析】本题考查的是构筑物满水试验的规定。满水试验应具备的条件: (1)池体的混凝土或砖、石砌体的砂浆已达到设计强度要求;池内清理洁净,池内外缺陷修补完毕。 (2)现浇钢筋混凝土池体的防水层、防腐层施工之前;装配式预应力混凝土池体施加预应力且锚固端封锚以后,保护层喷涂之前;砖砌池体防水层施工以后,石砌池体勾缝以后。 (3)设计预留孔洞、预埋管口及进出水口等已做临时封堵,且经验算能安全承受试验压力。 (4)池体抗浮稳定性满足设计要求。 (5)试验用的充水、充气和排水系统已准备就绪,经检查充水、充气及排水闸门不得渗漏。 (6)各项保证试验安全的措施已满足要求;满足设计的其他特殊要求。 (7)试验所需的各种仪器设备应为合格产品,并经具有合法资质的相关部门检验合格。 3.【答案】C 【解析】本题考查的是构筑物满水试验的规定。向池内注水应分3次进行,每次注水为设计水深的1/3。对大、中型池体,可先注水至池壁底部施工缝以上,检查底板抗渗质量,当无明显渗漏时,再继续注水至第一次注水深度。注水时水位上升速度不宜大于2m/d, 相邻两次注水的间隔时间不应小于24h。 4.【答案】ABCD 【解析】池内注水的要求包括: (1)向池内注水宜分3次进行,每次注水为设计水深的1/3。对大、中型池体,可先注水至池壁底部施工缝以上,检查底板抗渗质量,当无明显渗漏时,再继续注水至第一次注水深度。 (2) 注水时水位上升速度不宜超过2m/d。相邻两次注水的间隔时间不应小于24h。 (3)每次注水宜测读24h的水位下降值,计算渗水量,在注水过程中和注水以后,应对池体做外观检查。当发现渗水量过大时,应停止注水。待做出妥善处理后方可继续注水。 (4) 当设计有特殊要求时,应按设计要求执行。 选项E错误,注水至设计水深24h后,开始测读水位测针的初读数。 考点 4联合试运行
1.【答案】D 【解析】试运行基本程序: (1)单机试车。 (2)设备机组充水试验。 (3)设备机组空载试运行。 (4)设备机组负荷试运行。 (5)设备机组自动开停机试运行。 2.【答案】C 【解析】给水与污水处理构筑物土建工程和设备、电气安装、试验、验收完成后,正式运行前必须进行全厂试运行。 3.【答案】CE 【解析】选项C错误,全厂联机运行应不少于24h。 选项E错误,联合试运转应带负荷运行,持续时间不应小于72h。 4.【答案】D 【解析】设备及泵站负荷运行:(1)用手动或自动启动负荷运行;(2)检查、 监视各构筑物负荷运行状况;(3)不通水情况下,运行6~8h, 一切正常后停机;(4)停机 前应抄表一次;(5)检查各台设备是否出现过热、过流、噪声等异常现象。 5.【答案】CDE 【解析】主要内容:(1)检验、试验和监视运行,通过试验掌握运行性能;(2) 按规定全面详细记录试验情况,整理成技术资料;(3)正确评估试运行资料、质量检查和鉴定资料等,并建立档案。 |
