平安金融中心南塔项目总控进度计划
标识号任务名称 工期 开始时间 完成时间 2016 2018
5 7 9 11 1 3 5 7 9 11 1 3 5 7 9 11 1 3 5 7 9 11 1
1 平安金融中心南塔项目总控进度计划 1243 个工作日 2015年8月5日 2019年2月28日
2 项目开工 1 个工作日 2015年8月5日 2015年8月5日
3 大型设备安拆 751 个工作日 2015年8月6日 2017年10月5日
4 主楼区塔吊安装与拆除 636 个工作日 2015年8月6日 2017年6月12日
5 塔吊(TC7030B) 56 个工作日 2015年8月6日 2015年9月30日
6 塔吊基础 3 个工作日 2015年8月6日 2015年8月8日
7 塔吊安装及备案 5 个工作日 2015年8月9日 2015年8月13日
8 塔吊拆除 2 个工作日 2015年9月29日 2015年9月30日
9 1#塔吊(ZSL750) 520 个工作日 2015年8月16日 2017年2月26日
10 塔吊基础 30 个工作日 2015年8月16日 2015年9月14日
11 塔吊安装及备案 7 个工作日 2015年9月22日 2015年9月28日
12 塔吊拆除 7 个工作日 2017年2月20日 2017年2月26日
13 2#塔吊(ZSL850) 542 个工作日 2015年8月16日 2017年3月20日
14 塔吊基础 30 个工作日 2015年8月16日 2015年9月14日
15 塔吊安装及备案 7 个工作日 2015年9月29日 2015年10月5日
16 塔吊拆除 7 个工作日 2017年3月14日 2017年3月20日
17 拆除塔吊辅助设备 106 个工作日 2017年2月27日 2017年6月12日
18 R250塔吊 95 个工作日 2017年2月27日 2017年6月1日
19 塔吊安装及备案 7 个工作日 2017年2月27日 2017年3月5日
20 塔吊拆除 3 个工作日 2017年5月30日 2017年6月1日
21 WQ16 19 个工作日 2017年5月22日 2017年6月9日
22 塔吊安装及备案 5 个工作日 2017年5月22日 2017年5月27日
23 塔吊拆除 3 个工作日 2017年6月7日 2017年6月9日
24 WQ6 11 个工作日 2017年6月2日 2017年6月12日
25 安装 5 个工作日 2017年6月2日 2017年6月6日
26 人工解体 3 个工作日 2017年6月10日 2017年6月12日
27 施工电梯安装与拆除 612 个工作日 2015年12月23日 2017年10月5日
28 1#施工电梯(供核心筒爬模) 344 个工作日 2015年12月23日 2016年12月20日
29 (安装及)验收 10 个工作日 2015年12月23日 2016年1月1日
30 拆除 7 个工作日 2016年12月14日 2016年12月20日
31 2#施工电梯(供外框钢结构)(B1-L49) 334 个工作日 2016年1月2日 2016年12月20日
32 安装及验收 10 个工作日 2016年1月2日 2016年1月11日
33 拆除 7 个工作日 2016年12月14日 2016年12月20日
34 3#施工电梯(B1-L32) 287 个工作日 2016年12月2日 2017年10月5日
35 安装及验收 10 个工作日 2016年12月2日 2016年12月12日
36 拆除 7 个工作日 2017年9月29日 2017年10月5日
37 4#施工电梯(B1-L32) 277 个工作日 2016年12月12日 2017年10月5日
38 安装及验收 10 个工作日 2016年12月12日 2016年12月22日
39 拆除 7 个工作日 2017年9月29日 2017年10月5日
40 5#施工电梯 281 个工作日 2016年9月26日 2017年7月24日
41 安装及验收 13 个工作日 2016年9月26日 2016年10月8日
42 拆除 7 个工作日 2017年7月18日 2017年7月24日
43 6#施工电梯(幕墙及装修大宗材料大 269 个工作日 2016年10月8日 2017年7月24日
44 电梯安)装及验收 10 个工作日 2016年10月8日 2016年10月17日
45 拆除 7 个工作日 2017年7月18日 2017年7月24日

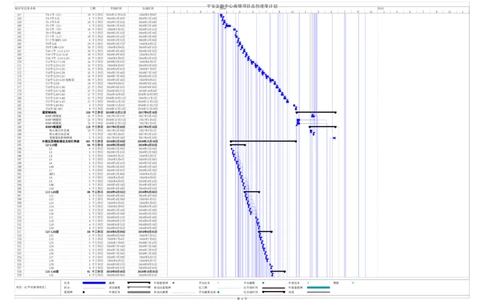

46 塔楼结构工程 1155 个工作日 2015年8月5日 2018年12月2日
47 主体结构工程 643 个工作日 2015年8月5日 2017年6月18日
48 底板工程 41 个工作日 2015年8月5日 2015年9月14日
49 土方开挖及承台支护施工 18 个工作日 2015年8月5日 2015年8月22日
50 垫层施工 15 个工作日 2015年8月10日 2015年8月24日
51 桩头剔凿、清渣 15 个工作日 2015年8月13日 2015年8月27日
52 防水施工 15 个工作日 2015年8月17日 2015年8月31日
53 保护层浇筑 15 个工作日 2015年8月20日 2015年9月3日
54 钢筋绑扎(包含钢筋支撑施工) 20 个工作日 2015年8月23日 2015年9月11日
55 钢结构地脚螺栓安装 20 个工作日 2015年8月23日 2015年9月11日
56 模板安装 3 个工作日 2015年9月9日 2015年9月11日
57 混凝土浇筑 3 个工作日 2015年9月12日 2015年9月14日
58 地下室结构施工 378 个工作日 2015年9月25日 2016年10月26日
59 钢结构安装 51 个工作日 2015年9月25日 2015年11月14日
60 核心筒钢结构 39 个工作日 2015年9月25日 2015年11月2日
61 TN1节(B5-B4M) 5 个工作日 2015年9月25日 2015年9月29日
62 TN2节(B3-B2) 5 个工作日 2015年10月9日 2015年10月13日
63 TN3节(B2M-B1) 5 个工作日 2015年10月29日 2015年11月2日
64 外框钢结构 47 个工作日 2015年9月29日 2015年11月14日
65 T1节(B5-B4) 7 个工作日 2015年9月29日 2015年10月5日
66 T2-1节(B4M-B3) 10 个工作日 2015年10月6日 2015年10月15日
67 T2-2节(B2) 10 个工作日 2015年10月16日 2015年10月25日
68 T3-1节(B2M-B1) 10 个工作日 2015年10月26日 2015年11月4日
69 T3-2节(L1) 10 个工作日 2015年11月5日 2015年11月14日

70 土建结构 373 个工作日 2015年9月30日 2016年10月26日
71 核心筒墙体 56 个工作日 2015年9月30日 2015年11月24日
72 B5层墙体 9 个工作日 2015年9月30日 2015年10月8日
73 核心筒爬模安装 15 个工作日 2015年10月9日 2015年10月23日
任务 摘要 外部里程碑 手动任务 手动摘要 外部任务 期限
项目: &[平安南塔项目] 拆分 项目摘要 非活动里程碑 仅工期 仅开始时间 外部里程碑
里程碑 外部任务 非活动摘要 手动摘要总成 仅完成时间 进度
第 1 页平安金融中心南塔项目总控进度计划
标识号任务名称 工期 开始时间 完成时间 2016 2018
5 7 9 11 1 3 5 7 9 11 1 3 5 7 9 11 1 3 5 7 9 11 1
74 B4-B4M墙体施工 5 个工作日 2015年10月24日 2015年10月28日
75 爬模第1次爬升(B4M-B3) 7 个工作日 2015年10月29日 2015年11月4日
76 爬模第2次爬升(B3-B2) 6 个工作日 2015年11月5日 2015年11月10日
77 爬模第3次爬升(B2-B2M) 6 个工作日 2015年11月11日 2015年11月16日
78 爬模第4次爬升(B1) 8 个工作日 2015年11月17日 2015年11月24日 加高900
79 地下室结构 339 个工作日 2015年11月3日 2016年10月26日
80 A1区地下室结构(核心筒内 42 个工作日 2015年11月11日 2015年12月22日
81 梁板B4)层 7 个工作日 2015年11月11日 2015年11月17日 第1次爬模爬升完成后
82 B3层 7 个工作日 2015年11月18日 2015年11月24日 第2次爬模爬升完成后
83 B2层 7 个工作日 2015年11月25日 2015年12月1日
84 B2M层 7 个工作日 2015年12月2日 2015年12月8日
85 B1层 7 个工作日 2015年12月9日 2015年12月15日
86 L1层 7 个工作日 2015年12月16日 2015年12月22日
87 A2区地下室结构(外框楼板 118 个工作日 2015年11月3日 2016年3月19日
88 区域B5)~B4施工 22 个工作日 2015年11月3日 2015年11月24日
89 B5层竖向结构 7 个工作日 2015年11月3日 2015年11月10日
90 B4层梁板 14 个工作日 2015年11月11日 2015年11月24日
91 南侧 85 个工作日 2015年11月25日 2016年3月8日
92 B4~B3施工(B4M为空洞 13 个工作日 2015年11月25日 2015年12月7日
95 B3~B2层施工 13 个工作日 2015年12月8日 2015年12月20日
98 B2~B2M层施工 13 个工作日 2015年12月21日 2016年1月2日
101 B2~B1层施工 28 个工作日 2016年1月3日 2016年2月19日
104 B1~L1层施工 18 个工作日 2016年2月20日 2016年3月8日
107 北侧 40 个工作日 2016年1月20日 2016年3月19日
108 B3-B2层 13 个工作日 2016年1月20日 2016年2月1日
109 B2-B2M层 13 个工作日 2016年2月2日 2016年2月18日
110 B2-B1层 18 个工作日 2016年2月19日 2016年3月7日
111 B1-L1层 12 个工作日 2016年3月8日 2016年3月19日
112 A3-A6区(支撑影响区域 205 个工作日 2015年11月7日 2016年6月18日
113 B5~层B4地施下工室结构) 16 个工作日 2015年11月7日 2015年11月22日
114 B5层竖向结构 7 个工作日 2015年11月7日 2015年11月14日
115 B4层梁板 9 个工作日 2015年11月14日 2015年11月22日
116 第四道支撑拆除(包含清 20 个工作日 2015年11月25日 2015年12月14日
117 渣B4)~B3(B4M仅在A4区有) 28 个工作日 2015年12月15日 2016年1月11日
118 B4层竖向结构 7 个工作日 2015年12月15日 2015年12月21日
119 B4M梁板 12 个工作日 2015年12月18日 2015年12月29日
120 B4M竖向 6 个工作日 2015年12月30日 2016年1月4日
121 B3梁板 10 个工作日 2016年1月2日 2016年1月11日
122 第三道支撑拆除(包含清 20 个工作日 2016年1月15日 2016年2月23日
123 渣B3~)B2层施工 30 个工作日 2016年2月24日 2016年3月24日
124 B2~B2M层施工 31 个工作日 2016年3月25日 2016年4月24日
125 第二道支撑拆除 21 个工作日 2016年4月25日 2016年5月15日
126 B2~B1层施工 34 个工作日 2016年5月16日 2016年6月18日
127 第一道支撑拆除 115 个工作日 2016年6月19日 2016年10月11日
128 东北角支撑拆除(A3区) 20 个工作日 2016年6月19日 2016年7月8日
129 东南角支撑拆除(A4区) 14 个工作日 2016年7月26日 2016年8月8日
130 西南角支撑拆除(A5区) 14 个工作日 2016年8月21日 2016年9月3日
131 西北角支撑拆除(A6区) 12 个工作日 2016年9月30日 2016年10月11日
132 B1~L1层施工 110 个工作日 2016年7月9日 2016年10月26日
133 A3区 17 个工作日 2016年7月9日 2016年7月25日
134 A4区 12 个工作日 2016年8月9日 2016年8月20日
135 A5区 14 个工作日 2016年9月4日 2016年9月17日
136 A6区 15 个工作日 2016年10月12日 2016年10月26日

137 地上结构工程 553 个工作日 2015年11月3日 2017年6月18日
138 钢结构工程 553 个工作日 2015年11月3日 2017年6月18日
139 核心筒钢结构安装 333 个工作日 2015年11月3日 2016年10月20日
140 TN4节(L2-L3) 5 个工作日 2015年11月3日 2015年11月7日
141 TN5节(L4-L5) 5 个工作日 2015年12月1日 2015年12月5日
142 TN6节(L6-L6M) 5 个工作日 2015年12月19日 2015年12月23日
143 TN7节(L7-L8) 5 个工作日 2016年1月8日 2016年1月12日
144 TN8节(L9-L9M) 5 个工作日 2016年1月23日 2016年1月27日
145 TN9节(L10-L12) 5 个工作日 2016年3月7日 2016年3月11日
146 TN10节(L31-L32) 4 个工作日 2016年6月29日 2016年7月2日
147 TN11-1/-2节(L32-L33) 4 个工作日 2016年7月3日 2016年7月6日
148 TN11节(L32M-L33) 8 个工作日 2016年7月7日 2016年7月14日
149 TN12节(L34-L35) 8 个工作日 2016年7月15日 2016年7月22日
150 TN13节(L36) 4 个工作日 2016年8月12日 2016年8月15日
151 L37-L39 12 个工作日 2016年8月16日 2016年8月27日
152 L40-L42 12 个工作日 2016年8月28日 2016年9月8日
153 L43-L44 8 个工作日 2016年9月9日 2016年9月16日
154 TN14节(L45-L48) 16 个工作日 2016年9月23日 2016年10月8日
155 TN15节(M1-BMU) 12 个工作日 2016年10月9日 2016年10月20日
156 外框钢结构安装 336 个工作日 2015年12月31日 2016年12月20日

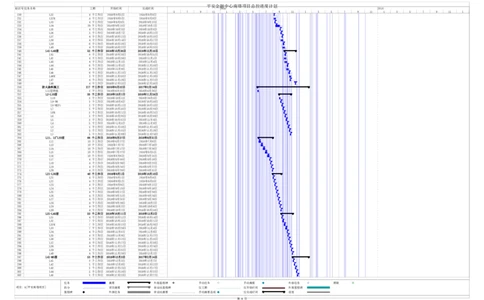

任务 摘要 外部里程碑 手动任务 手动摘要 外部任务 期限
项目: &[平安南塔项目] 拆分 项目摘要 非活动里程碑 仅工期 仅开始时间 外部里程碑
里程碑 外部任务 非活动摘要 手动摘要总成 仅完成时间 进度
第 2 页平安金融中心南塔项目总控进度计划
标识号任务名称 工期 开始时间 完成时间 2016 2018
5 7 9 11 1 3 5 7 9 11 1 3 5 7 9 11 1 3 5 7 9 11 1
157 T4-1节(L2) 10 个工作日 2015年12月31日 2016年1月9日
158 T4-2节(L3) 5 个工作日 2016年1月10日 2016年1月14日
159 T5-1节(L4) 10 个工作日 2016年1月15日 2016年1月24日
160 T5-2节(L5) 5 个工作日 2016年1月25日 2016年2月18日
161 T6-1节(L6) 10 个工作日 2016年3月2日 2016年3月11日
162 T6-2节(L6M) 3 个工作日 2016年3月12日 2016年3月14日
163 T7-1节(L7) 10 个工作日 2016年3月11日 2016年3月20日
164 T7-2节(MEP1-L8) 6 个工作日 2016年3月21日 2016年3月26日
165 T8节(L9) 10 个工作日 2016年3月27日 2016年4月5日
166 T9节(L9M-L10) 10 个工作日 2016年4月6日 2016年4月15日
167 T10-1节(L11-L12) 10 个工作日 2016年4月16日 2016年4月25日
168 T10-2节(L13-L14) 10 个工作日 2016年4月26日 2016年5月5日
169 T10-3节(L15-L16) 10 个工作日 2016年5月6日 2016年5月15日
170 T11节(L17-L19) 15 个工作日 2016年5月22日 2016年6月5日
171 T12节(L20-L22) 15 个工作日 2016年6月9日 2016年6月23日
172 T13节(L23-L25) 15 个工作日 2016年6月25日 2016年7月9日
173 T14节(L26-L28) 15 个工作日 2016年7月10日 2016年7月24日
174 T15节(L29-L31) 15 个工作日 2016年7月29日 2016年8月12日
175 T16节(L32-L33)桁架层 20 个工作日 2016年8月16日 2016年9月4日
176 T17节(L34) 10 个工作日 2016年9月5日 2016年9月14日
177 T18节(L35-L36) 12 个工作日 2016年9月15日 2016年9月26日
178 T19节(L37-L39) 12 个工作日 2016年9月27日 2016年10月8日
179 T20节(L40-L41) 12 个工作日 2016年10月9日 2016年10月20日
180 T21节(L42-L44) 12 个工作日 2016年10月21日 2016年11月1日
181 T22节(L45-L47) 12 个工作日 2016年11月2日 2016年11月13日
182 T23节(L48-M1) 8 个工作日 2016年12月5日 2016年12月12日
183 T24节(M2-M3) 8 个工作日 2016年12月13日 2016年12月20日
184 屋面钢结构 159 个工作日 2016年12月21日 2017年6月18日
185 ROOF1钢屋面 15 个工作日 2017年2月27日 2017年3月13日
186 ROOF2钢屋面 15 个工作日 2016年12月21日 2017年1月4日

187 ROOF3钢屋面 15 个工作日 2016年12月21日 2017年1月4日
188 ROOF4钢屋面 119 个工作日 2017年2月20日 2017年6月18日
189 核心筒以外区域 10 个工作日 2017年2月20日 2017年3月1日
190 核心筒以内区域 7 个工作日 2017年3月6日 2017年3月12日
191 受擦窗机影响钢梁 5 个工作日 2017年6月14日 2017年6月18日
192 外框压型钢板铺设及栓钉焊接 301 个工作日 2016年2月20日 2016年12月16日
193 L2-L10层 64 个工作日 2016年2月20日 2016年4月23日
194 L2 5 个工作日 2016年2月20日 2016年2月24日
195 L3 5 个工作日 2016年2月25日 2016年2月29日
196 L4 5 个工作日 2016年3月1日 2016年3月5日
197 L5 5 个工作日 2016年3月6日 2016年3月10日
198 L6 5 个工作日 2016年3月15日 2016年3月19日
199 L6M 5 个工作日 2016年3月20日 2016年3月24日
200 L7 5 个工作日 2016年3月25日 2016年3月29日
201 MEP1 5 个工作日 2016年3月30日 2016年4月3日
202 L8 5 个工作日 2016年4月4日 2016年4月8日
203 L9 5 个工作日 2016年4月9日 2016年4月13日
204 L9M 5 个工作日 2016年4月14日 2016年4月18日
205 L10 5 个工作日 2016年4月19日 2016年4月23日
206 L11-L20层 66 个工作日 2016年4月24日 2016年6月28日
207 L11 5 个工作日 2016年4月24日 2016年4月28日
208 L12 5 个工作日 2016年4月29日 2016年5月3日
209 L13 5 个工作日 2016年5月4日 2016年5月8日
210 L14 5 个工作日 2016年5月9日 2016年5月13日
211 L15 5 个工作日 2016年5月14日 2016年5月18日

212 L16 5 个工作日 2016年5月19日 2016年5月23日
213 L17 5 个工作日 2016年6月12日 2016年6月16日
214 L18 4 个工作日 2016年6月17日 2016年6月20日
215 L19 4 个工作日 2016年6月21日 2016年6月24日
216 L20 4 个工作日 2016年6月25日 2016年6月28日
217 L21-L30层 58 个工作日 2016年6月29日 2016年8月25日
218 L21 5 个工作日 2016年6月29日 2016年7月3日
219 L22 5 个工作日 2016年7月4日 2016年7月8日
220 L23 5 个工作日 2016年7月9日 2016年7月13日
221 L24 5 个工作日 2016年7月14日 2016年7月18日
222 L25 5 个工作日 2016年7月19日 2016年7月23日
223 L26 5 个工作日 2016年7月24日 2016年7月28日
224 L27 5 个工作日 2016年7月29日 2016年8月2日
225 L28 5 个工作日 2016年8月3日 2016年8月7日
226 L29 5 个工作日 2016年8月17日 2016年8月21日
227 L30 4 个工作日 2016年8月22日 2016年8月25日
228 L31-L40层 61 个工作日 2016年8月26日 2016年10月25日
229 L31 6 个工作日 2016年8月26日 2016年8月31日
任务 摘要 外部里程碑 手动任务 手动摘要 外部任务 期限
项目: &[平安南塔项目] 拆分 项目摘要 非活动里程碑 仅工期 仅开始时间 外部里程碑
里程碑 外部任务 非活动摘要 手动摘要总成 仅完成时间 进度
第 3 页平安金融中心南塔项目总控进度计划
标识号任务名称 工期 开始时间 完成时间 2016 2018
5 7 9 11 1 3 5 7 9 11 1 3 5 7 9 11 1 3 5 7 9 11 1
230 L32 4 个工作日 2016年9月5日 2016年9月8日
231 L32M 4 个工作日 2016年9月5日 2016年9月8日
232 L33 4 个工作日 2016年9月9日 2016年9月12日
233 L34 20 个工作日 2016年9月13日 2016年10月2日
234 L35 4 个工作日 2016年10月3日 2016年10月6日
235 L36 5 个工作日 2016年10月7日 2016年10月11日
236 L37 4 个工作日 2016年10月12日 2016年10月15日
237 L38 4 个工作日 2016年10月14日 2016年10月17日
238 L39 6 个工作日 2016年10月18日 2016年10月23日

239 L40 4 个工作日 2016年10月22日 2016年10月25日
240 L41-L48层 52 个工作日 2016年10月26日 2016年12月16日
241 L41 6 个工作日 2016年10月26日 2016年10月31日
242 L42 4 个工作日 2016年10月29日 2016年11月1日
243 L43 4 个工作日 2016年11月1日 2016年11月4日
244 L44 6 个工作日 2016年11月5日 2016年11月10日
245 L45 4 个工作日 2016年11月9日 2016年11月12日
246 L46 6 个工作日 2016年11月13日 2016年11月18日
247 L46M 3 个工作日 2016年11月16日 2016年11月18日
248 L47 4 个工作日 2016年11月19日 2016年11月22日
249 L48 4 个工作日 2016年12月13日 2016年12月16日
250 防火涂料施工 217 个工作日 2016年6月22日 2017年2月14日
251 L12层样板 5 个工作日 2016年6月22日 2016年6月26日
252 L2-L10层 55 个工作日 2016年10月1日 2016年11月24日
253 L10 5 个工作日 2016年10月1日 2016年10月5日
254 L9-9M 5 个工作日 2016年10月6日 2016年10月10日
255 L8-MEP1 5 个工作日 2016年10月11日 2016年10月15日
256 L7 5 个工作日 2016年10月16日 2016年10月20日
257 L6M 5 个工作日 2016年10月21日 2016年10月25日
258 L6 5 个工作日 2016年10月26日 2016年10月30日
259 L5 5 个工作日 2016年10月31日 2016年11月4日
260 L4 5 个工作日 2016年11月5日 2016年11月9日
261 L3 5 个工作日 2016年11月10日 2016年11月14日
262 L2 5 个工作日 2016年11月15日 2016年11月19日
263 L1 5 个工作日 2016年11月20日 2016年11月24日
264 L11、13~L20层 66 个工作日 2016年6月27日 2016年8月31日
265 L11 10 个工作日 2016年6月27日 2016年7月6日
266 L13 10 个工作日 2016年7月7日 2016年7月16日
267 L14 10 个工作日 2016年7月17日 2016年7月26日
268 L15 10 个工作日 2016年7月27日 2016年8月5日
269 L16 10 个工作日 2016年8月6日 2016年8月15日
270 L17 4 个工作日 2016年8月16日 2016年8月19日
271 L18 4 个工作日 2016年8月20日 2016年8月23日
272 L19 4 个工作日 2016年8月24日 2016年8月27日
273 L20 4 个工作日 2016年8月28日 2016年8月31日
274 L21-L30层 40 个工作日 2016年9月1日 2016年10月10日
275 L21 4 个工作日 2016年9月1日 2016年9月4日
276 L22 4 个工作日 2016年9月5日 2016年9月8日
277 L23 4 个工作日 2016年9月9日 2016年9月12日
278 L24 4 个工作日 2016年9月13日 2016年9月16日
279 L25 4 个工作日 2016年9月17日 2016年9月20日
280 L26 4 个工作日 2016年9月21日 2016年9月24日
281 L27 4 个工作日 2016年9月25日 2016年9月28日
282 L28 4 个工作日 2016年9月29日 2016年10月2日
283 L29 4 个工作日 2016年10月3日 2016年10月6日
284 L30 4 个工作日 2016年10月7日 2016年10月10日
285 L31-L40层 53 个工作日 2016年10月11日 2016年12月2日
286 L31 4 个工作日 2016年10月11日 2016年10月14日
287 L32 7 个工作日 2016年10月15日 2016年10月21日
288 L32M 7 个工作日 2016年10月22日 2016年10月28日
289 L33 7 个工作日 2016年10月29日 2016年11月4日
290 L34 4 个工作日 2016年11月5日 2016年11月8日
291 L35 4 个工作日 2016年11月9日 2016年11月12日
292 L36 4 个工作日 2016年11月13日 2016年11月16日
293 L37 4 个工作日 2016年11月17日 2016年11月20日
294 L38 4 个工作日 2016年11月21日 2016年11月24日
295 L39 4 个工作日 2016年11月25日 2016年11月28日
296 L40 4 个工作日 2016年11月29日 2016年12月2日
297 L41-M3层 53 个工作日 2016年12月3日 2017年2月14日
298 L41 5 个工作日 2016年12月3日 2016年12月7日
299 L42 5 个工作日 2016年12月8日 2016年12月12日
300 L43 5 个工作日 2016年12月13日 2016年12月17日
301 L44 5 个工作日 2016年12月18日 2016年12月22日
302 L45 5 个工作日 2016年12月23日 2016年12月27日
任务 摘要 外部里程碑 手动任务 手动摘要 外部任务 期限
项目: &[平安南塔项目] 拆分 项目摘要 非活动里程碑 仅工期 仅开始时间 外部里程碑
里程碑 外部任务 非活动摘要 手动摘要总成 仅完成时间 进度
第 4 页平安金融中心南塔项目总控进度计划
标识号任务名称 工期 开始时间 完成时间 2016 2018
5 7 9 11 1 3 5 7 9 11 1 3 5 7 9 11 1 3 5 7 9 11 1
303 L46 5 个工作日 2016年12月28日 2017年1月1日
304 L47 5 个工作日 2017年1月2日 2017年1月6日
305 L47M 5 个工作日 2017年1月7日 2017年1月11日
306 L48 5 个工作日 2017年1月12日 2017年1月16日
307 L49 2 个工作日 2017年2月7日 2017年2月8日
308 M1 2 个工作日 2017年2月9日 2017年2月10日
309 M2 2 个工作日 2017年2月11日 2017年2月12日
310 M3 2 个工作日 2017年2月13日 2017年2月14日
311 土建工程 412 个工作日 2015年11月25日 2017年2月19日
312 核心筒墙体爬模 313 个工作日 2015年11月25日 2016年10月22日
313 L1-L10层核心筒墙体爬模 90 个工作日 2015年11月25日 2016年3月13日
314 爬模第5次爬升(L1) 6 个工作日 2015年11月25日 2015年11月30日
315 爬模第6次爬升(L1-L2) 6 个工作日 2015年12月1日 2015年12月6日
316 爬模第7次爬升(L2-L3) 6 个工作日 2015年12月7日 2015年12月12日
317 爬模第8次爬升(L3-L4) 6 个工作日 2015年12月13日 2015年12月18日
318 爬模第9次爬升(L4) 6 个工作日 2015年12月19日 2015年12月24日
319 爬模第10次爬升(L4-L5) 6 个工作日 2015年12月25日 2015年12月30日
320 爬模第11次爬升(L5-L6) 5 个工作日 2015年12月31日 2016年1月4日
321 爬模第12次爬升(L6-L6M) 5 个工作日 2016年1月5日 2016年1月9日
322 爬模第13次爬升(L6M-L7) 5 个工作日 2016年1月10日 2016年1月14日
323 爬模第14次爬升(L7-MEP1 5 个工作日 2016年1月15日 2016年1月19日
324 爬模第15次爬升(MEP1-L8 7 个工作日 2016年1月20日 2016年1月26日
325 爬模第16次爬升(L8-L9) 5 个工作日 2016年1月27日 2016年2月20日
326 爬模第17次爬升(L9) 5 个工作日 2016年2月21日 2016年2月25日
327 爬模第18次爬升(L9-L9M) 7 个工作日 2016年2月26日 2016年3月3日
328 爬模第19次爬升(L9M) 5 个工作日 2016年3月4日 2016年3月8日
329 爬模第20次爬升(L10) 5 个工作日 2016年3月9日 2016年3月13日
330 L11-L20层核心筒墙体爬模 57 个工作日 2016年3月14日 2016年5月9日
331 爬模第21次爬升(L11) 5 个工作日 2016年3月14日 2016年3月18日
332 爬模第22次爬升(L12) 5 个工作日 2016年3月19日 2016年3月23日
333 爬模第23次爬升(L13) 5 个工作日 2016年3月24日 2016年3月28日
334 爬模第24次爬升(L14) 6 个工作日 2016年3月29日 2016年4月3日
335 爬模第25次爬升(L15) 6 个工作日 2016年4月4日 2016年4月9日
336 爬模第26次爬升(L16) 6 个工作日 2016年4月10日 2016年4月15日
337 爬模第27次爬升(L17) 6 个工作日 2016年4月16日 2016年4月21日
338 爬模第28次爬升(L18) 6 个工作日 2016年4月22日 2016年4月27日
339 爬模第29次爬升(L19) 6 个工作日 2016年4月28日 2016年5月3日
340 爬模第30次爬升(L20) 6 个工作日 2016年5月4日 2016年5月9日
341 L21-L30层核心筒墙体爬模 56 个工作日 2016年5月10日 2016年7月4日
342 爬模第31次爬升(L21) 6 个工作日 2016年5月10日 2016年5月15日
343 爬模第32次爬升(L22) 6 个工作日 2016年5月16日 2016年5月21日
344 爬模第33次爬升(L23) 6 个工作日 2016年5月22日 2016年5月27日
345 爬模第34次爬升(L24) 6 个工作日 2016年5月28日 2016年6月2日
346 爬模第35次爬升(L25) 6 个工作日 2016年6月3日 2016年6月8日
347 爬模第36次爬升(L26) 6 个工作日 2016年6月9日 2016年6月14日
348 爬模第37次爬升(L27) 5 个工作日 2016年6月15日 2016年6月19日
349 爬模第38次爬升(L28) 5 个工作日 2016年6月20日 2016年6月24日
350 爬模第39次爬升(L29) 5 个工作日 2016年6月25日 2016年6月29日
351 爬模第40次爬升(L30) 5 个工作日 2016年6月30日 2016年7月4日
352 L31-L40层核心筒墙体爬模 62 个工作日 2016年7月5日 2016年9月4日
353 爬模第41次爬升(L31) 5 个工作日 2016年7月5日 2016年7月9日
354 爬模第42次爬升(L32) 5 个工作日 2016年7月10日 2016年7月14日
355 爬模第43次爬升(L32M) 5 个工作日 2016年7月15日 2016年7月19日
356 爬模第44次爬升(L33) 9 个工作日 2016年7月20日 2016年7月28日
357 爬模第45次爬升(L33-34) 7 个工作日 2016年7月29日 2016年8月4日
358 爬模第46次爬升(L34) 7 个工作日 2016年8月5日 2016年8月11日
359 爬模第47次爬升(L35) 4 个工作日 2016年8月12日 2016年8月15日
360 爬模第48次爬升(L36) 4 个工作日 2016年8月16日 2016年8月19日
361 爬模第49次爬升(L37) 4 个工作日 2016年8月20日 2016年8月23日
362 爬模第50次爬升(L38) 4 个工作日 2016年8月24日 2016年8月27日
363 爬模第51次爬升(L39) 4 个工作日 2016年8月28日 2016年8月31日
364 爬模第52次爬升(L40) 4 个工作日 2016年9月1日 2016年9月4日
365 L41-BMU层核心筒墙体爬模 48 个工作日 2016年9月5日 2016年10月22日
366 爬模第53次爬升(L41) 4 个工作日 2016年9月5日 2016年9月8日
367 爬模第54次爬升(L42) 4 个工作日 2016年9月9日 2016年9月12日
368 爬模第55次爬升(L43) 5 个工作日 2016年9月13日 2016年9月17日
369 爬模第56次爬升(L44) 5 个工作日 2016年9月18日 2016年9月22日
370 爬模第57次爬升(L45) 5 个工作日 2016年9月23日 2016年9月27日
371 爬模第58次爬升(L46) 5 个工作日 2016年9月28日 2016年10月2日
372 爬模第59次爬升(L47) 4 个工作日 2016年10月3日 2016年10月6日
373 爬模第60次爬升(L48) 4 个工作日 2016年10月7日 2016年10月10日
374 爬模第61次爬升(M1) 4 个工作日 2016年10月11日 2016年10月14日
375 爬模第62次爬升(M2) 4 个工作日 2016年10月15日 2016年10月18日
任务 摘要 外部里程碑 手动任务 手动摘要 外部任务 期限
项目: &[平安南塔项目] 拆分 项目摘要 非活动里程碑 仅工期 仅开始时间 外部里程碑
里程碑 外部任务 非活动摘要 手动摘要总成 仅完成时间 进度
第 5 页平安金融中心南塔项目总控进度计划
标识号任务名称 工期 开始时间 完成时间 2016 2018
5 7 9 11 1 3 5 7 9 11 1 3 5 7 9 11 1 3 5 7 9 11 1
376 爬模第63次爬升(M3) 4 个工作日 2016年10月19日 2016年10月22日
377 爬模拆除 15 个工作日 2016年10月23日 2016年11月6日
378 外框梁柱、外框及核心筒楼板 316 个工作日 2016年3月20日 2017年2月19日
379 L1-L10层 74 个工作日 2016年3月20日 2016年6月1日
380 L1 5 个工作日 2016年3月20日 2016年3月24日
381 L2 5 个工作日 2016年3月25日 2016年3月29日
382 L3 4 个工作日 2016年3月30日 2016年4月2日
383 L4 4 个工作日 2016年4月3日 2016年4月6日
384 爬架安装 5 个工作日 2016年4月7日 2016年4月11日
385 L5 4 个工作日 2016年4月12日 2016年4月15日
386 L6 4 个工作日 2016年4月16日 2016年4月19日
387 L6M 4 个工作日 2016年4月29日 2016年5月2日
388 L7 4 个工作日 2016年5月1日 2016年5月4日
389 MEP1 4 个工作日 2016年5月5日 2016年5月8日
390 L8 4 个工作日 2016年5月9日 2016年5月12日
391 L9 4 个工作日 2016年5月13日 2016年5月16日
392 L9M 9 个工作日 2016年5月17日 2016年5月25日
393 L10 7 个工作日 2016年5月26日 2016年6月1日
394 L11-L20层 43 个工作日 2016年6月2日 2016年7月14日
395 L11 6 个工作日 2016年6月2日 2016年6月7日
396 L12 5 个工作日 2016年6月8日 2016年6月12日
397 L13 4 个工作日 2016年6月13日 2016年6月16日
398 L14 4 个工作日 2016年6月17日 2016年6月20日
399 L15 4 个工作日 2016年6月21日 2016年6月24日
400 L16 4 个工作日 2016年6月25日 2016年6月28日
401 L17 4 个工作日 2016年6月29日 2016年7月2日
402 L18 4 个工作日 2016年7月3日 2016年7月6日
403 L19 4 个工作日 2016年7月7日 2016年7月10日
404 L20 4 个工作日 2016年7月11日 2016年7月14日
405 L21-L30层 46 个工作日 2016年7月15日 2016年8月29日
406 L21 4 个工作日 2016年7月15日 2016年7月18日
407 L22 4 个工作日 2016年7月19日 2016年7月22日
408 L23 4 个工作日 2016年7月23日 2016年7月26日
409 L24 5 个工作日 2016年7月27日 2016年7月31日
410 L25 5 个工作日 2016年8月1日 2016年8月5日
411 L26 4 个工作日 2016年8月6日 2016年8月9日
412 L27 4 个工作日 2016年8月10日 2016年8月13日
413 L28 4 个工作日 2016年8月17日 2016年8月20日
414 L29 4 个工作日 2016年8月22日 2016年8月25日
415 L30 4 个工作日 2016年8月26日 2016年8月29日
416 L31-L40层 61 个工作日 2016年9月1日 2016年10月31日
417 L31 4 个工作日 2016年9月1日 2016年9月4日
418 L32 4 个工作日 2016年9月9日 2016年9月12日
419 L32M 5 个工作日 2016年9月13日 2016年9月17日
420 L33 5 个工作日 2016年9月18日 2016年9月22日
421 L34 9 个工作日 2016年9月26日 2016年10月4日
422 L35 4 个工作日 2016年10月7日 2016年10月10日
423 L36 4 个工作日 2016年10月12日 2016年10月15日
424 L37 4 个工作日 2016年10月16日 2016年10月19日
425 L38 4 个工作日 2016年10月20日 2016年10月23日
426 L39 4 个工作日 2016年10月24日 2016年10月27日
427 L40 4 个工作日 2016年10月28日 2016年10月31日
428 L41-ROOF层 90 个工作日 2016年11月1日 2017年2月19日
429 L41 4 个工作日 2016年11月1日 2016年11月4日
430 L42 4 个工作日 2016年11月5日 2016年11月8日
431 L43 4 个工作日 2016年11月9日 2016年11月12日
432 L44 4 个工作日 2016年11月13日 2016年11月16日
433 L45 4 个工作日 2016年11月17日 2016年11月20日
434 L46 4 个工作日 2016年11月21日 2016年11月24日
435 L46M 2 个工作日 2016年11月25日 2016年11月26日
436 L47 4 个工作日 2016年11月27日 2016年11月30日
437 L48 5 个工作日 2016年12月17日 2016年12月21日
438 M1 10 个工作日 2016年12月1日 2016年12月10日
439 M2 10 个工作日 2016年12月11日 2016年12月20日
440 M3(4.5m) 10 个工作日 2016年12月21日 2016年12月30日
441 BMU(4.5m) 10 个工作日 2016年12月31日 2017年1月9日
442 ROOF-1(4.5m) 10 个工作日 2017年1月10日 2017年2月9日
443 ROOF-2(4.5m) 10 个工作日 2017年2月10日 2017年2月19日
444 爬架拆除 10 个工作日 2016年12月1日 2016年12月10日
445 塔吊拆除处结构施工 92 个工作日 2017年2月27日 2017年5月29日
446 1#塔吊(ZSL750)处A3筒 36 个工作日 2017年2月27日 2017年4月3日
447 L25~L33层(9层) 36 个工作日 2017年2月27日 2017年4月3日
448 2#塔吊(ZSL850)处C1筒及屋面 70 个工作日 2017年3月21日 2017年5月29日
墙体
任务 摘要 外部里程碑 手动任务 手动摘要 外部任务 期限
项目: &[平安南塔项目] 拆分 项目摘要 非活动里程碑 仅工期 仅开始时间 外部里程碑
里程碑 外部任务 非活动摘要 手动摘要总成 仅完成时间 进度
第 6 页平安金融中心南塔项目总控进度计划
标识号任务名称 工期 开始时间 完成时间 2016 2018
5 7 9 11 1 3 5 7 9 11 1 3 5 7 9 11 1 3 5 7 9 11 1
449 L44层 7 个工作日 2017年3月21日 2017年3月27日
450 L45层 7 个工作日 2017年3月28日 2017年4月3日
451 L46层 7 个工作日 2017年4月4日 2017年4月10日
452 L46M层 7 个工作日 2017年4月11日 2017年4月17日
453 L47层 7 个工作日 2017年4月18日 2017年4月24日
454 L48层 7 个工作日 2017年4月25日 2017年5月1日
455 M1层 7 个工作日 2017年5月2日 2017年5月8日
456 M2层 7 个工作日 2017年5月9日 2017年5月15日
457 M3层 7 个工作日 2017年5月16日 2017年5月22日
458 BMU层 7 个工作日 2017年5月23日 2017年5月29日
459 塔吊爬升 298 个工作日 2015年12月13日 2016年10月25日
460 第1次爬升 3 个工作日 2015年12月13日 2015年12月15日
461 第2次爬升 3 个工作日 2016年1月5日 2016年1月7日
462 第3次爬升 3 个工作日 2016年1月20日 2016年1月22日
463 第4次爬升 3 个工作日 2016年3月4日 2016年3月6日
464 第5次爬升 3 个工作日 2016年3月29日 2016年3月31日
465 第6次爬升 3 个工作日 2016年4月22日 2016年4月24日
466 第7次爬升 3 个工作日 2016年5月16日 2016年5月18日
467 第8次爬升 3 个工作日 2016年6月9日 2016年6月11日
468 第9次爬升 3 个工作日 2016年6月30日 2016年7月2日
469 第10次爬升 3 个工作日 2016年7月20日 2016年7月22日
470 第11次爬升 3 个工作日 2016年8月16日 2016年8月18日
471 第12次爬升 3 个工作日 2016年9月1日 2016年9月3日
472 第13次爬升 3 个工作日 2016年9月18日 2016年9月20日
473 第14次爬升 3 个工作日 2016年10月7日 2016年10月9日
474 第15次爬升 3 个工作日 2016年10月23日 2016年10月25日
475 裙楼结构工程 76 个工作日 2016年11月7日 2017年2月11日
476 钢结构工程 76 个工作日 2016年11月7日 2017年2月11日
477 裙楼地上钢结构安装 61 个工作日 2016年11月7日 2017年1月6日
478 T1节(L1) 5 个工作日 2016年11月7日 2016年11月11日
479 T2节(L2-L3) 12 个工作日 2016年11月12日 2016年11月23日
480 T3节(L4-L5) 12 个工作日 2016年11月24日 2016年12月5日
481 T4节(L6-7) 9 个工作日 2016年12月6日 2016年12月14日
482 T5节(MEP1-L8) 8 个工作日 2016年12月15日 2016年12月22日
483 屋顶天窗 15 个工作日 2016年12月23日 2017年1月6日
484 压型钢板铺设及栓钉焊接 44 个工作日 2016年11月19日 2017年1月1日
485 L2-L5层 25 个工作日 2016年11月19日 2016年12月13日
486 L2 5 个工作日 2016年11月19日 2016年11月23日
487 L3 8 个工作日 2016年11月24日 2016年12月1日
488 L4 8 个工作日 2016年11月28日 2016年12月5日
489 L5 8 个工作日 2016年12月6日 2016年12月13日
490 L6-L8层 26 个工作日 2016年12月7日 2017年1月1日
491 L6 8 个工作日 2016年12月7日 2016年12月14日
492 L7 5 个工作日 2016年12月18日 2016年12月22日
493 MEP1 5 个工作日 2016年12月23日 2016年12月27日
494 L8 5 个工作日 2016年12月28日 2017年1月1日
495 防火涂料施工 42 个工作日 2016年12月11日 2017年2月11日
496 L2-L5层 27 个工作日 2016年12月11日 2017年1月6日
497 L2 5 个工作日 2016年12月11日 2016年12月15日
498 L3 10 个工作日 2016年12月19日 2016年12月28日
499 L4 10 个工作日 2016年12月20日 2016年12月29日
500 L5 10 个工作日 2016年12月28日 2017年1月6日
501 L6-L8层 20 个工作日 2017年1月2日 2017年2月11日
502 L6 10 个工作日 2017年1月2日 2017年1月11日
503 L7 5 个工作日 2017年1月7日 2017年1月11日
504 MEP1 5 个工作日 2017年1月12日 2017年1月16日
505 L8 5 个工作日 2017年2月7日 2017年2月11日
506 土建工程 44 个工作日 2016年11月24日 2017年1月6日
507 L2-L5层 25 个工作日 2016年11月24日 2016年12月18日
508 L2 5 个工作日 2016年11月24日 2016年11月28日
509 L3 5 个工作日 2016年12月2日 2016年12月6日
510 L4 5 个工作日 2016年12月6日 2016年12月10日
511 L5 5 个工作日 2016年12月14日 2016年12月18日
512 L6-L8层 23 个工作日 2016年12月15日 2017年1月6日
513 L6 5 个工作日 2016年12月15日 2016年12月19日
514 L7 5 个工作日 2016年12月23日 2016年12月27日
515 MEP1 5 个工作日 2016年12月28日 2017年1月1日
516 L8 5 个工作日 2017年1月2日 2017年1月6日
517 裙楼屋面工程 20 个工作日 2018年11月13日 2018年12月2日
518 二次结构砌筑及设备基础施工 556 个工作日 2016年4月30日 2017年11月27日
519 新型样板施工 15 个工作日 2016年4月30日 2016年5月14日
520 评估、报告、考察及各方确认 45 个工作日 2016年5月15日 2016年6月28日
521 地下室墙体砌筑、设备基础施工 238 个工作日 2016年6月14日 2017年2月27日
任务 摘要 外部里程碑 手动任务 手动摘要 外部任务 期限
项目: &[平安南塔项目] 拆分 项目摘要 非活动里程碑 仅工期 仅开始时间 外部里程碑
里程碑 外部任务 非活动摘要 手动摘要总成 仅完成时间 进度

第 7 页平安金融中心南塔项目总控进度计划
标识号任务名称 工期 开始时间 完成时间 2016 2018
5 7 9 11 1 3 5 7 9 11 1 3 5 7 9 11 1 3 5 7 9 11 1
522 深化设计 165 个工作日 2016年6月14日 2016年11月25日
523 B4层 45 个工作日 2016年6月14日 2016年7月28日
524 B4M层 45 个工作日 2016年6月14日 2016年7月28日
525 B3层 45 个工作日 2016年7月29日 2016年9月11日
526 B2层 30 个工作日 2016年7月29日 2016年8月27日
527 B2M层 30 个工作日 2016年8月28日 2016年9月26日
528 B1层 30 个工作日 2016年7月26日 2016年8月25日
529 B5层 30 个工作日 2016年10月27日 2016年11月25日
530 现场施工(一次施工) 136 个工作日 2016年9月24日 2017年2月27日
531 B4层施工 45 个工作日 2016年10月10日 2016年11月23日
532 B4M层施工 10 个工作日 2016年10月10日 2016年10月19日
533 B3层施工 60 个工作日 2016年10月25日 2016年12月23日
534 B2层施工 60 个工作日 2016年11月9日 2017年1月7日
535 B2M层施工 60 个工作日 2016年11月24日 2017年2月12日
536 B1层施工 83 个工作日 2016年9月24日 2016年12月15日
537 A3区 30 个工作日 2016年9月24日 2016年10月23日
538 A4区 30 个工作日 2016年10月5日 2016年11月3日
539 A5区 30 个工作日 2016年10月18日 2016年11月16日
540 A6区 30 个工作日 2016年11月16日 2016年12月15日
541 B5层施工 60 个工作日 2016年12月9日 2017年2月27日
542 机电洞口和收尾施工 90 个工作日 2017年2月13日 2017年5月13日
543 地上墙体砌筑、设备基础施工 357 个工作日 2016年11月15日 2017年11月27日
544 深化设计 145 个工作日 2016年11月15日 2017年4月29日
545 L11-L25层施工(15层) 30 个工作日 2016年11月15日 2016年12月15日
546 L26-L32M层施工(8层) 30 个工作日 2016年12月15日 2017年1月13日
547 L2-L10层施工(10层) 30 个工作日 2017年1月14日 2017年3月5日
548 L33-L42层施工(10层) 25 个工作日 2017年3月6日 2017年3月30日
549 L43-M3层施工(9层) 30 个工作日 2017年3月31日 2017年4月29日
550 L1层 20 个工作日 2017年4月10日 2017年4月29日
551 现场施工 320 个工作日 2016年12月22日 2017年11月27日
552 L11-L25层施工(15层) 90 个工作日 2016年12月22日 2017年4月11日
553 L26-L32M层施工(8层) 60 个工作日 2017年3月28日 2017年5月26日
554 L33-L42层施工(10层) 70 个工作日 2017年7月11日 2017年9月18日
555 L43-M3层施工(9层) 70 个工作日 2017年9月19日 2017年11月27日
556 L2-L10层核心筒内施工(10层) 60 个工作日 2017年5月12日 2017年7月10日
557 首层核心筒内施工 30 个工作日 2017年6月11日 2017年7月10日
558 裙楼地上墙体砌筑、设备基础施工 90 个工作日 2016年12月11日 2017年3月31日
559 L2-L5层(4层) 45 个工作日 2016年12月11日 2017年2月14日
560 L6-L8层(4层) 45 个工作日 2017年2月15日 2017年3月31日
561 结构验收 106 个工作日 2016年11月30日 2017年4月5日
562 主楼地上第一次结构验收(L1-L25) 1 个工作日 2016年11月30日 2016年11月30日
563 主楼地上第二次结构验收(L26-L48)/ 1 个工作日 2017年1月16日 2017年1月31日
564 裙塔冠楼等/地结下构室验结收构验收 1 个工作日 2017年4月5日 2017年4月5日
565 装修工程 404 个工作日 2016年12月9日 2018年2月26日
566 地下室装修工程施工 231 个工作日 2016年12月9日 2017年8月17日
567 墙、顶腻子涂料施工 105 个工作日 2016年12月9日 2017年4月13日
568 B4、B4M层施工 45 个工作日 2016年12月9日 2017年2月12日
569 B3层施工 45 个工作日 2016年12月24日 2017年2月27日
570 B2层施工 45 个工作日 2017年1月8日 2017年3月14日
571 B2M层施工 45 个工作日 2017年2月13日 2017年3月29日
572 B1层施工 45 个工作日 2016年12月16日 2017年2月19日
573 B5层施工 45 个工作日 2017年2月28日 2017年4月13日
574 设备机房装修施工 120 个工作日 2016年12月9日 2017年4月28日
575 B4层 60 个工作日 2016年12月9日 2017年2月27日
576 中央冷冻站(商业+办公) 60 个工作日 2016年12月9日 2017年2月27日
577 中央冷冻站(酒店) 60 个工作日 2016年12月9日 2017年2月27日
578 制冷机变压器房(酒店) 60 个工作日 2016年12月9日 2017年2月27日
579 制冷机配电房(办公及商业) 60 个工作日 2016年12月9日 2017年2月27日
580 B3层 60 个工作日 2016年12月24日 2017年3月14日
581 低压配电制房(酒店) 60 个工作日 2016年12月24日 2017年3月14日
582 隔油池房(商业) 60 个工作日 2016年12月24日 2017年3月14日
583 隔油池房(酒店) 60 个工作日 2016年12月24日 2017年3月14日
584 洗衣房污水提升泵房 60 个工作日 2016年12月24日 2017年3月14日
585 B2层 60 个工作日 2017年1月8日 2017年3月29日
586 变压器室 60 个工作日 2017年1月8日 2017年3月29日
587 B1层 60 个工作日 2016年12月16日 2017年3月6日
588 锅炉房 60 个工作日 2016年12月16日 2017年3月6日
589 发电机房(酒店) 60 个工作日 2016年12月16日 2017年3月6日
590 柴油发电机组机房(办公楼/商 60 个工作日 2016年12月16日 2017年3月6日
591 业酒店/车消库防)水泵房 60 个工作日 2016年12月16日 2017年3月6日
592 办公及商业消防水泵房 60 个工作日 2016年12月16日 2017年3月6日
593 高压配电房 60 个工作日 2016年12月16日 2017年3月6日
594 B5层 60 个工作日 2017年2月28日 2017年4月28日
任务 摘要 外部里程碑 手动任务 手动摘要 外部任务 期限
项目: &[平安南塔项目] 拆分 项目摘要 非活动里程碑 仅工期 仅开始时间 外部里程碑
里程碑 外部任务 非活动摘要 手动摘要总成 仅完成时间 进度

第 8 页平安金融中心南塔项目总控进度计划
标识号任务名称 工期 开始时间 完成时间 2016 2018
5 7 9 11 1 3 5 7 9 11 1 3 5 7 9 11 1 3 5 7 9 11 1
595 冰蓄冷机房 60 个工作日 2017年2月28日 2017年4月28日
596 生活水泵房(办公) 60 个工作日 2017年2月28日 2017年4月28日
597 生活水泵房(酒店) 60 个工作日 2017年2月28日 2017年4月28日
598 防火门及防火卷帘施工 105 个工作日 2017年2月13日 2017年5月28日
599 B4层施工 45 个工作日 2017年2月13日 2017年3月29日
600 B3层施工 45 个工作日 2017年2月28日 2017年4月13日
601 B2层施工 45 个工作日 2017年3月15日 2017年4月28日
602 B2M层施工 45 个工作日 2017年3月30日 2017年5月13日
603 B1层施工 45 个工作日 2017年2月20日 2017年4月5日
604 B5层施工 45 个工作日 2017年4月14日 2017年5月28日
605 电梯厅装修施工(含机电末端追位) 90 个工作日 2017年2月13日 2017年5月13日
606 B4层施工 30 个工作日 2017年2月13日 2017年3月14日
607 B3层施工 30 个工作日 2017年2月28日 2017年3月29日
608 B2层施工 30 个工作日 2017年3月15日 2017年4月13日
609 B2M层施工 30 个工作日 2017年3月30日 2017年4月28日
610 B1层施工 30 个工作日 2017年2月20日 2017年3月21日
611 B5层施工 30 个工作日 2017年4月14日 2017年5月13日
612 停车场及汽车坡道地面施工 105 个工作日 2017年3月15日 2017年6月27日
613 B4层施工 45 个工作日 2017年3月15日 2017年4月28日
614 B3层施工 45 个工作日 2017年3月30日 2017年5月13日
615 B2层施工 45 个工作日 2017年4月14日 2017年5月28日
616 B2M层施工 45 个工作日 2017年4月29日 2017年6月12日
617 B1层施工 45 个工作日 2017年3月22日 2017年5月5日
618 B5层施工 45 个工作日 2017年5月14日 2017年6月27日
619 停车管理系统 21 个工作日 2017年6月28日 2017年7月18日
620 交通标志及辅助停车设施 30 个工作日 2017年7月19日 2017年8月17日
621 主楼地上粗装修 316 个工作日 2017年3月28日 2018年2月26日
622 墙、顶腻子涂料施工 270 个工作日 2017年3月28日 2017年12月22日
623 L11-L25层施工(15层) 60 个工作日 2017年3月28日 2017年5月26日
624 L26-L32M层施工(8层) 75 个工作日 2017年5月27日 2017年8月9日
625 L2-L10层施工(10层) 50 个工作日 2017年7月11日 2017年8月29日
626 L33-L42层施工(10层) 70 个工作日 2017年8月30日 2017年11月7日
627 L43-M3层施工(9层) 25 个工作日 2017年11月28日 2017年12月22日
628 首层施工 20 个工作日 2017年7月11日 2017年7月30日
629 防火门施工 226 个工作日 2017年6月26日 2018年2月26日
630 L11-L25层施工(15层) 75 个工作日 2017年6月26日 2017年9月8日
631 L26-L32M层施工(8层) 40 个工作日 2017年8月25日 2017年10月3日
632 L2-L10层施工(10层) 40 个工作日 2017年9月14日 2017年10月23日
633 L33-L42层施工(10层) 40 个工作日 2017年11月8日 2017年12月17日
634 L43-M3层施工(9层) 36 个工作日 2017年12月23日 2018年1月27日
635 首层施工 10 个工作日 2018年1月28日 2018年2月26日
636 裙楼粗装修(不受福华三路影响区域) 165 个工作日 2016年12月26日 2017年6月29日
637 墙、顶腻子涂料施工 120 个工作日 2016年12月26日 2017年5月15日
638 L2-L5层(4层) 60 个工作日 2016年12月26日 2017年3月16日
639 L6-L8层(4层) 60 个工作日 2017年3月17日 2017年5月15日
640 防火门及门窗安装 105 个工作日 2017年3月17日 2017年6月29日
641 L2-L5层(4层) 45 个工作日 2017年3月17日 2017年4月30日
642 L6-L8层(4层) 45 个工作日 2017年5月16日 2017年6月29日
643 外幕墙施工 770 个工作日 2016年8月24日 2018年11月12日
644 主楼幕墙工程 653 个工作日 2016年8月24日 2018年7月18日
645 防护棚施工 14 个工作日 2016年8月24日 2016年9月6日
646 防护棚施工(L25层) 14 个工作日 2016年8月24日 2016年9月6日
647 轨道吊施工 96 个工作日 2016年8月31日 2016年12月4日
648 幕墙L23层轨道吊安装 10 个工作日 2016年8月31日 2016年9月10日
649 幕墙L34层轨道吊安装 9 个工作日 2016年11月26日 2016年12月4日
650 主楼幕墙单元板块施工 227 个工作日 2016年9月10日 2017年5月15日
651 L4-L8层(主要为南面5层) 15 个工作日 2016年9月10日 2016年9月24日
652 L9-L15层(8层) 38 个工作日 2016年9月25日 2016年11月1日
653 L9层 5 个工作日 2016年9月25日 2016年9月29日
654 L9M层 5 个工作日 2016年9月30日 2016年10月4日
655 L10层 5 个工作日 2016年10月5日 2016年10月9日
656 L11层 5 个工作日 2016年10月10日 2016年10月14日
657 L12层 5 个工作日 2016年10月15日 2016年10月19日
658 L13层 5 个工作日 2016年10月20日 2016年10月24日
659 L14层 4 个工作日 2016年10月25日 2016年10月28日
660 L15层 4 个工作日 2016年10月29日 2016年11月1日
661 L16-L30层(15层) 60 个工作日 2016年11月2日 2016年12月31日
662 L16层 4 个工作日 2016年11月2日 2016年11月5日
663 L17层 4 个工作日 2016年11月6日 2016年11月9日
664 L18层 4 个工作日 2016年11月10日 2016年11月13日
665 L19层 4 个工作日 2016年11月14日 2016年11月17日
666 L20层 4 个工作日 2016年11月18日 2016年11月21日
667 L21层 4 个工作日 2016年11月22日 2016年11月25日
任务 摘要 外部里程碑 手动任务 手动摘要 外部任务 期限
项目: &[平安南塔项目] 拆分 项目摘要 非活动里程碑 仅工期 仅开始时间 外部里程碑
里程碑 外部任务 非活动摘要 手动摘要总成 仅完成时间 进度
第 9 页平安金融中心南塔项目总控进度计划
标识号任务名称 工期 开始时间 完成时间 2016 2018
5 7 9 11 1 3 5 7 9 11 1 3 5 7 9 11 1 3 5 7 9 11 1
668 L22层 3 个工作日 2016年12月5日 2016年12月7日
669 L23层 3 个工作日 2016年12月8日 2016年12月10日
670 L24层 3 个工作日 2016年12月11日 2016年12月13日
671 L25层 3 个工作日 2016年12月14日 2016年12月16日
672 L26层 3 个工作日 2016年12月17日 2016年12月19日
673 L27层 3 个工作日 2016年12月20日 2016年12月22日
674 L28层 3 个工作日 2016年12月23日 2016年12月25日
675 L29层 3 个工作日 2016年12月26日 2016年12月28日
676 L30层 3 个工作日 2016年12月29日 2016年12月31日
677 L31-L45层(16层) 78 个工作日 2017年1月1日 2017年4月9日
678 L31层 5 个工作日 2017年1月1日 2017年1月5日
679 L32层 5 个工作日 2017年1月6日 2017年1月10日
680 L32M层 5 个工作日 2017年1月11日 2017年1月15日
681 L33层 5 个工作日 2017年1月16日 2017年2月10日
682 L34层 5 个工作日 2017年2月11日 2017年2月15日
683 L35层 5 个工作日 2017年2月16日 2017年2月20日
684 L36层 5 个工作日 2017年2月21日 2017年2月25日
685 L37层 5 个工作日 2017年2月26日 2017年3月2日
686 L38层 5 个工作日 2017年3月3日 2017年3月7日
687 L39层 5 个工作日 2017年3月8日 2017年3月12日
688 L40层 5 个工作日 2017年3月13日 2017年3月17日
689 L41层 5 个工作日 2017年3月18日 2017年3月22日
690 L42层 5 个工作日 2017年3月23日 2017年3月27日
691 L43层 5 个工作日 2017年3月28日 2017年4月1日
692 L44层 4 个工作日 2017年4月2日 2017年4月5日
693 L45层 4 个工作日 2017年4月6日 2017年4月9日
694 L46-BMU层(9层) 36 个工作日 2017年4月10日 2017年5月15日
695 L46层 4 个工作日 2017年4月10日 2017年4月13日
696 L47层 4 个工作日 2017年4月14日 2017年4月17日
697 L47M层 4 个工作日 2017年4月18日 2017年4月21日
698 L48层 4 个工作日 2017年4月22日 2017年4月25日
699 L49层 4 个工作日 2017年4月26日 2017年4月29日
700 M1 4 个工作日 2017年4月30日 2017年5月3日
701 M2 4 个工作日 2017年5月4日 2017年5月7日
702 M3 4 个工作日 2017年5月8日 2017年5月11日
703 BMU 4 个工作日 2017年5月12日 2017年5月15日
704 幕墙屋面施工 457 个工作日 2017年3月29日 2018年7月18日
705 ROOF1屋面幕墙 360 个工作日 2017年3月29日 2018年4月12日
706 ROOF2屋面幕墙 360 个工作日 2017年5月8日 2018年5月22日
707 ROOF3屋面幕墙 360 个工作日 2017年5月12日 2018年5月26日
708 ROOF4屋面幕墙 360 个工作日 2017年7月4日 2018年7月18日
709 L9层框架幕墙 180 个工作日 2017年4月30日 2017年10月26日
710 施工电梯影响处幕墙施工 80 个工作日 2017年7月25日 2017年10月12日
711 L4-L20层(19层) 20 个工作日 2017年7月25日 2017年8月13日
712 L21-L34层(14层) 20 个工作日 2017年8月14日 2017年9月2日
713 L35-L48层(14层) 20 个工作日 2017年9月3日 2017年9月22日
714 L48层以上幕墙 20 个工作日 2017年9月23日 2017年10月12日
715 L4层以下框架式幕墙(含L2层雨 34 个工作日 2017年8月14日 2017年9月16日
716 裙楼L1棚-L)8层幕墙施工 600 个工作日 2017年3月3日 2018年11月12日
717 机电工程 742 个工作日 2016年8月17日 2018年10月8日
718 机电样板 20 个工作日 2016年8月17日 2016年9月5日
719 地下室机电工程 249 个工作日 2016年10月16日 2017年7月12日
720 暖通工程 210 个工作日 2016年11月24日 2017年7月12日
721 设备及管道安装 120 个工作日 2016年11月24日 2017年4月13日
722 管井安装施工 68 个工作日 2016年11月24日 2017年2月20日
723 平层管线安装 90 个工作日 2016年12月24日 2017年4月13日
724 主要机房安装 165 个工作日 2016年12月1日 2017年6月4日
725 制冷机房、采暖换热机房 165 个工作日 2016年12月1日 2017年6月4日
726 设备进场运输、就位 45 个工作日 2016年12月1日 2017年1月14日
727 管线安装敷设 60 个工作日 2017年1月15日 2017年4月5日
728 附属设备就位安装 20 个工作日 2017年4月6日 2017年4月25日
729 管道安装收尾 20 个工作日 2017年4月26日 2017年5月15日
730 站内系统调试检测 20 个工作日 2017年5月16日 2017年6月4日
731 系统试验检验、打压 30 个工作日 2017年4月14日 2017年5月13日
732 保温 60 个工作日 2017年5月14日 2017年7月12日
733 末端设备及饰面器具安装 90 个工作日 2017年1月8日 2017年4月28日
734 给排水及消防系统工程 196 个工作日 2016年11月24日 2017年6月28日
735 设备及管道安装 120 个工作日 2016年11月24日 2017年4月13日
736 管井安装施工 68 个工作日 2016年11月24日 2017年2月20日
737 平层管线安装 90 个工作日 2016年12月24日 2017年4月13日
738 主要机房安装 166 个工作日 2016年12月24日 2017年6月28日
739 给排水泵房 166 个工作日 2016年12月24日 2017年6月28日
740 设备进场运输、就位 25 个工作日 2016年12月24日 2017年2月7日
任务 摘要 外部里程碑 手动任务 手动摘要 外部任务 期限
项目: &[平安南塔项目] 拆分 项目摘要 非活动里程碑 仅工期 仅开始时间 外部里程碑
里程碑 外部任务 非活动摘要 手动摘要总成 仅完成时间 进度

第 10 页平安金融中心南塔项目总控进度计划
标识号任务名称 工期 开始时间 完成时间 2016 2018
5 7 9 11 1 3 5 7 9 11 1 3 5 7 9 11 1 3 5 7 9 11 1
741 管线安装敷设 60 个工作日 2017年2月8日 2017年4月8日
742 附属设备就位安装 30 个工作日 2017年4月9日 2017年5月8日
743 管道安装收尾 30 个工作日 2017年5月9日 2017年6月7日
744 站内系统调试检测 20 个工作日 2017年6月8日 2017年6月27日
745 正式水源进户完成并通水 1 个工作日 2017年6月28日 2017年6月28日
746 消防水泵房 165 个工作日 2016年12月24日 2017年6月27日
747 设备进场运输、就位 25 个工作日 2016年12月24日 2017年2月7日
748 管线安装敷设 60 个工作日 2017年2月8日 2017年4月8日
749 附属设备就位安装 30 个工作日 2017年4月9日 2017年5月8日
750 管道安装收尾 30 个工作日 2017年5月9日 2017年6月7日
751 站内系统调试检测 20 个工作日 2017年6月8日 2017年6月27日
752 正式水源进户完成并通水 1 个工作日 2017年6月28日 2017年6月28日
753 系统试验检验、打压 30 个工作日 2017年4月14日 2017年5月13日
754 保温 30 个工作日 2017年5月14日 2017年6月12日
755 末端设备及饰面器具安装 90 个工作日 2017年1月8日 2017年4月28日
756 强弱电系统 222 个工作日 2016年10月16日 2017年6月15日
757 桥架线管安装敷设 120 个工作日 2016年11月24日 2017年4月13日
758 主要机房安装 203 个工作日 2016年10月16日 2017年5月27日
759 变配电室 130 个工作日 2016年10月16日 2017年3月15日
760 设备进场运输、就位 10 个工作日 2016年10月16日 2016年10月25日
761 管线安装敷设 45 个工作日 2016年10月26日 2016年12月9日
762 附属设备就位安装 30 个工作日 2016年12月10日 2017年1月8日
763 管线安装收尾 20 个工作日 2017年1月9日 2017年2月18日
764 站内系统调试检测 25 个工作日 2017年2月19日 2017年3月15日
765 正式高压电源进户完成并通电 0 个工作日 2017年3月15日 2017年3月15日 3/15
766 发电机房 112 个工作日 2017年1月15日 2017年5月27日
767 设备进场运输、就位 10 个工作日 2017年1月15日 2017年2月14日
768 管线安装敷设 21 个工作日 2017年2月15日 2017年3月7日
769 附属设备就位安装 30 个工作日 2017年3月8日 2017年4月6日
770 管线安装收尾 21 个工作日 2017年4月7日 2017年4月27日
771 站内系统调试检测 30 个工作日 2017年4月28日 2017年5月27日
772 电线电缆敷设 90 个工作日 2017年2月13日 2017年5月13日
773 设备机房供正式电 33 个工作日 2017年5月14日 2017年6月15日
774 末端设备及饰面器具安装 90 个工作日 2017年1月8日 2017年4月28日
775 主楼地上机电工程 686 个工作日 2016年10月12日 2018年10月8日
776 机电管井内及平层主管线施工 340 个工作日 2017年2月11日 2018年1月16日
777 空调系统施工 340 个工作日 2017年2月11日 2018年1月16日
778 L11-L25层施工(15层) 120 个工作日 2017年2月11日 2017年6月10日
779 L26-L32M层施工(8层) 80 个工作日 2017年4月27日 2017年7月15日
780 L1-L10层施工(10层) 120 个工作日 2017年6月11日 2017年10月8日
781 L33-L42层施工(10层) 100 个工作日 2017年8月10日 2017年11月17日
782 L43-M3层施工(9层) 90 个工作日 2017年10月19日 2018年1月16日
783 给排水及消防系统施工 340 个工作日 2017年2月11日 2018年1月16日
784 L11-L25层施工(15层) 120 个工作日 2017年2月11日 2017年6月10日
785 L26-L32M层施工(8层) 80 个工作日 2017年4月27日 2017年7月15日
786 L1-L10层施工(10层) 120 个工作日 2017年6月11日 2017年10月8日
787 L33-L42层施工(10层) 100 个工作日 2017年8月10日 2017年11月17日
788 L43-M3层施工(9层) 90 个工作日 2017年10月19日 2018年1月16日
789 强弱电系统施工 340 个工作日 2017年2月11日 2018年1月16日
790 L11-L25层施工(15层) 120 个工作日 2017年2月11日 2017年6月10日
791 L26-L32M层施工(8层) 80 个工作日 2017年4月27日 2017年7月15日
792 L1-L10层施工(10层) 120 个工作日 2017年6月11日 2017年10月8日
793 L33-L42层施工(10层) 100 个工作日 2017年8月10日 2017年11月17日
794 L43-M3层施工(9层) 90 个工作日 2017年10月19日 2018年1月16日
795 机电支路管线安装、配合装修施工及 516 个工作日 2016年11月16日 2018年5月26日
796 试验L11-L25层施工(15层) 150 个工作日 2016年11月16日 2017年5月5日
797 L26-L32M层施工(8层) 80 个工作日 2017年5月6日 2017年7月24日
798 L1-L10层施工(10层) 100 个工作日 2017年4月13日 2017年7月21日
799 L33-L42层施工(10层) 90 个工作日 2017年11月18日 2018年3月7日
800 L43-M3层施工(9层) 80 个工作日 2018年3月8日 2018年5月26日
801 楼层机房设备安装 631 个工作日 2016年10月12日 2018年8月14日
802 变配电室 92 个工作日 2016年10月16日 2017年1月15日
803 L11-L25层施工(15层) 180 个工作日 2016年10月12日 2017年4月30日
804 L26-L32M层施工(8层) 150 个工作日 2017年2月20日 2017年7月19日
805 L1-L10层施工(10层) 150 个工作日 2017年2月17日 2017年7月16日
806 L33-L42层施工(10层) 110 个工作日 2018年3月8日 2018年6月25日
807 L43-M3层施工(9层) 80 个工作日 2018年5月27日 2018年8月14日
808 分段单机调试 476 个工作日 2017年4月16日 2018年8月24日
809 L11-L25层施工(15层) 25 个工作日 2017年4月16日 2017年5月10日
810 L26-L32M层施工(8层) 25 个工作日 2017年7月5日 2017年7月29日
811 L2-L10层施工(10层) 25 个工作日 2017年7月2日 2017年7月26日
812 L33-L42层施工(10层) 25 个工作日 2018年6月11日 2018年7月5日
813 L43-M3层施工(9层) 25 个工作日 2018年7月31日 2018年8月24日
任务 摘要 外部里程碑 手动任务 手动摘要 外部任务 期限
项目: &[平安南塔项目] 拆分 项目摘要 非活动里程碑 仅工期 仅开始时间 外部里程碑
里程碑 外部任务 非活动摘要 手动摘要总成 仅完成时间 进度
第 11 页平安金融中心南塔项目总控进度计划
标识号任务名称 工期 开始时间 完成时间 2016 2018
5 7 9 11 1 3 5 7 9 11 1 3 5 7 9 11 1 3 5 7 9 11 1
814 裙楼商业及塔楼办公区联合调试 48 个工作日 2017年7月27日 2017年9月12日
815 酒店公共区联合调试 45 个工作日 2018年8月25日 2018年10月8日
816 裙房机电工程施工 400 个工作日 2016年12月21日 2018年3月6日
817 精装修工程 732 个工作日 2016年9月1日 2018年10月13日
818 L12层精装修样板施工 91 个工作日 2016年9月1日 2016年11月30日
819 首层精装修样板施工 90 个工作日 2016年12月1日 2017年3月21日
820 塔楼办公区精装修工程 641 个工作日 2016年12月1日 2018年10月13日
821 卫生间装修 230 个工作日 2016年12月1日 2017年8月8日
822 L11-L25层施工(15层) 150 个工作日 2016年12月1日 2017年5月20日
823 L26-L32M层施工(8层) 80 个工作日 2017年5月1日 2017年7月19日
824 L2-L10层施工(10层) 100 个工作日 2017年5月1日 2017年8月8日
825 电梯厅装修 230 个工作日 2016年12月11日 2017年8月18日
826 L11-L25层施工(15层) 150 个工作日 2016年12月11日 2017年5月30日
827 L26-L32M层施工(8层) 80 个工作日 2017年5月11日 2017年7月29日
828 L2-L10层施工(10层) 100 个工作日 2017年5月11日 2017年8月18日
829 室内及走廊装修 227 个工作日 2016年12月16日 2017年8月20日
830 L11-L25层施工(15层) 150 个工作日 2016年12月16日 2017年6月4日
831 L26-L32M层施工(8层) 80 个工作日 2017年5月13日 2017年7月31日
832 L2-L10层施工(10层) 100 个工作日 2017年5月13日 2017年8月20日
833 表面器具安装及收尾 110 个工作日 2017年5月11日 2017年8月28日
834 L11-L25层施工(15层) 45 个工作日 2017年5月11日 2017年6月24日
835 L26-L32M层施工(8层) 22 个工作日 2017年7月30日 2017年8月20日
836 L2-L10层施工(10层) 33 个工作日 2017年7月27日 2017年8月28日
837 首层精装修 150 个工作日 2017年3月22日 2017年8月18日
838 酒店精装修 370 个工作日 2017年9月19日 2018年10月13日
839 L33、L34层 300 个工作日 2017年9月19日 2018年8月4日
840 L36-L41层 300 个工作日 2017年11月28日 2018年10月13日
841 L42~L44层 300 个工作日 2017年11月28日 2018年10月13日
842 L45层 300 个工作日 2017年11月28日 2018年10月13日
843 L47、L48层 300 个工作日 2017年11月28日 2018年10月13日
844 裙楼区精装修工程施工 183 个工作日 2017年4月1日 2017年9月30日
845 外用电梯处精装修及机电收尾 49 个工作日 2017年10月13日 2017年11月30日
846 电梯工程 484 个工作日 2017年1月7日 2018年6月15日
847 商业电梯安装及调试 66 个工作日 2017年4月6日 2017年6月10日
848 RL-01/02/03(B4M~L5) 60 个工作日 2017年4月6日 2017年6月4日
849 RF-01/02/03(B2-L6) 60 个工作日 2017年4月12日 2017年6月10日
850 办公区电梯安装及调试 338 个工作日 2017年4月1日 2018年3月24日
851 载客电梯 338 个工作日 2017年4月1日 2018年3月24日
852 O1-1~6(低区电梯)(L1-L21) 120 个工作日 2017年6月26日 2017年10月23日
853 02-4~6(高区电梯)(L1-L32M) 130 个工作日 2017年7月16日 2017年11月22日
854 02-1~3(高区电梯)(L1-L32M) 120 个工作日 2017年11月5日 2018年3月24日
855 OP-01/02(转换电梯)(B5-L1) 60 个工作日 2017年4月1日 2017年5月30日
856 货运电梯 120 个工作日 2017年6月1日 2017年9月28日
857 OF-01~02(B1-L32M) 120 个工作日 2017年6月1日 2017年9月28日
858 酒店区电梯安装及调试 474 个工作日 2017年1月29日 2018年6月15日
859 载客电梯 431 个工作日 2017年3月22日 2018年6月15日
860 HS-01/02(穿梭电梯) 170 个工作日 2017年3月22日 2017年9月7日
861 HS-03/04(穿梭电梯) 180 个工作日 2017年11月28日 2018年6月15日
862 HP-01/02/03(裙楼电梯)(B3~L4) 60 个工作日 2017年4月12日 2017年6月10日
863 HL-01/02/03(客梯)(L33-L48) 60 个工作日 2017年5月27日 2017年7月25日
864 HC-01/02(L47-48) 60 个工作日 2017年11月28日 2018年1月26日
865 货运电梯 142 个工作日 2017年1月29日 2017年6月28日
866 HF-01(消防电梯) 151 个工作日 2017年1月29日 2017年6月28日
867 HF-02/03(B2M-LM2) 151 个工作日 2017年1月29日 2017年6月28日
868 HF-04/05(宴会厅电梯)(B2-L5) 60 个工作日 2017年4月6日 2017年6月4日
869 VIP电梯安装 170 个工作日 2017年3月22日 2017年9月7日
870 扶梯安装(FT-03A~03B) 45 个工作日 2017年1月7日 2017年3月13日
871 擦窗机施工 228 个工作日 2016年11月7日 2017年7月13日
872 L33层擦窗机安装 60 个工作日 2016年11月7日 2017年1月5日
873 屋顶BMU擦窗机安装(设备塔吊拆除前吊 45 个工作日 2017年5月30日 2017年7月13日
874 室外装市到政楼管层线)施工 90 个工作日 2017年4月28日 2017年7月27日
875 主楼区室外园林及场区道路 150 个工作日 2017年5月1日 2017年9月27日
876 消防验收 28 个工作日 2018年10月14日 2018年11月10日
877 竣工验收 60 个工作日 2018年11月11日 2019年1月9日
878 竣工备案 50 个工作日 2019年1月10日 2019年2月28日
