AI真正先改变的,不是会议,而是团队协作里的接口层

AI真正先改变的,不是会议,而是团队协作里的接口层

AI真正先改变的,不是会议,而是团队协作里的接口层

周三下午两点半,评审会还没开始,返工已经注定。

产品经理在飞书群里发起需求评审,会议定在下午三点。研发负责人要补技术方案,运营要补用户反馈,数据分析师要补核心指标,项目经理负责在会前半天把所有资料合成一份评审包。资料分散在飞书文档里的需求草案、Jira 历史单、群聊截图、上周复盘表,以及埋点面板导出的几张截图里。到上午十一点,项目经理开始逐个私聊催补;到下午一点,版本开始混乱;到两点半,最危险的事发生了:资料看似齐了,但口径已经不一致。

这类场景里,会议并不是问题本身。真正坍塌的是组织协作中的“接口层”:背景没有统一摘要,目标没有字段化表达,风险边界缺失,版本说明含混,待决策问题混在大段描述里。于是三点钟坐进会议室后,团队讨论的不是“这个需求是否成立”,而是“这张图是哪一版”“这个指标是谁给的”“研发刚才说的依赖为什么文档里没有”。

这篇文章的判断很简单:当前最该先跟进的,不是让 AI 直接替团队做决策,也不是把整场会议交给所谓全自动 Agent,而是优先替换组织协作里最脆弱、最高频、最容易丢失上下文的单一劳动对象——会前/会后摘要与字段化回填

因为多数团队卡住,不是因为人不会干活,而是事项卡在等待确认、资料补齐、上下游反馈和上下文重建中。AI 第一轮真正有价值的改造,不在宏大的战略层,而在这些长期被忽视的交接层:会议纪要、需求摘要、评审资料包、客户沟通记录、状态回填。

它们过去靠人脑搬运,现在开始被机器压缩成可判断、可检查、可流转的接口对象。


一、周三下午两点半:一个评审包如何提前失败

先看一条真实的跨部门需求评审链条。

角色链通常是这样的:

  • 产品经理:发起需求评审,提供 PRD 和业务背景;
  • 研发负责人:补技术方案、接口依赖、资源评估;
  • 运营同事:补用户反馈、活动场景、影响范围;
  • 数据分析师:补核心指标、埋点截图、历史趋势;
  • 项目经理:会前半天统一合包,检查材料完整性并推动进入评审。

资料渠道则更分散:

  • 飞书文档中的需求草案;
  • Jira 里的历史需求单和子任务;
  • 群聊里几段关键讨论截图;
  • 上周复盘表中的问题记录;
  • 数据面板导出的转化率、留存、投诉量截图;
  • 上一次评审纪要里的遗留问题。

时间点也有固定的脆弱区间:会议定在周三下午三点,周三上午才开始集中催补材料;午后版本快速变化;临会前 30 分钟,口径最容易失真。

项目经理此时做的不是管理,而是一种人工路由:对着评审模板逐项检查是否有背景、目标、风险、资源评估、依赖项、版本说明;发现缺项后再去私聊对应责任人;等新材料发来,又要手工复制、改格式、调整标题、补链接;如果研发说“这不是最新方案”,还要倒回去追问哪个版本可用。

这条链条的返工原因,通常并不是“没有内容”。

恰恰相反,内容太多,只是没有形成一个可交接的对象。

缺的是四件事:

  1. 缺统一摘要:每个人都写了自己的部分,但没有一个能让评审者在 3 分钟内进入上下文的总览;
  2. 缺字段完整性:背景、目标、指标、风险、依赖、资源评估、待决策问题并不齐;
  3. 缺版本说明:文档、截图、Jira 单、群聊结论不在同一时间线上;
  4. 缺风险边界:哪些是已确认事实,哪些是假设,哪些需要会上拍板,混在一起。

于是团队开会时,表面上是在评审需求,实际上是在抢救接口。

这也是许多组织低效的真实形态:不是人不努力,而是上下游之间没有稳定的信息接口。每一次交接都像重新建立一座临时桥梁;每一个接手的人都要重新理解“发生了什么、为什么这样做、现在卡在哪里、下一步谁负责”。

这种上下文重建,本身就是成本。只是它不像人力成本和云服务账单那样被看见。


二、趋势判断:工具演化证明,AI先进入的是信息交接链条

AI 对组织的第一轮影响,常被夸大成“替代岗位”,也常被缩小成“帮人写字”。这两种说法都遮住了更实际的变化。

它首先重写的,是团队之间的信息接口。这一判断并非空想,而是由近两年协作工具的能力演化路径所锚定。

过去,团队协作依赖大量“人肉转述器”:项目经理转述产品意图,产品转述客户反馈,销售转述客户需求。组织越大,转述越多;转述越多,信息衰减越严重。

工具栈的演化方向已经清晰地转向“摘要 + 行动项 + 字段抽取 + 系统回填”。无论是 Notion AI 对文档的即时摘要与行动项提取,飞书智能纪要将会议录音转化为待办并@责任人,还是以 OpenClaw 为代表的现代自动化工作流,将散落在聊天、文档、工单中的信息编排成可执行链条——它们的核心都不是多一个笔记本,而是缩短信息从产生到进入下一步动作之间的距离。

这背后是组织协作的两个常识性事实:

第一,知识工作里的低效,常常不是执行慢,而是等待多。麦肯锡曾有分析指出,知识工作者近三分之一的时间花在搜索、整理信息和内部沟通上。待办清单如果不区分“正在做”和“正在等”,人会把等待误认为自己没有推进,焦虑持续累积,组织却看不见真正的阻塞点。

第二,上下文重建是隐性成本。重新打开一个任务,不是简单继续做,而是要先想起:上次做到哪里、为什么这样判断、谁反对过、下一步接什么。每一次信息转手都要重新加载上下文,这比单次写文档更耗组织能量。

因此,AI 现在最先接手的,不是判断本身,而是把分散信息压缩成可交接对象。会议纪要、需求摘要、评审包、客户沟通记录,正在从“事后归档材料”变成“事中压缩、事后回填”的组织接口。

这就像飞船的对接舱:它不负责决定航向,却决定各个舱段能否安全连接。接口稳定了,组织才会少一点盲目等待。


三、首替节点:为什么是评审包摘要,而非版本合并或风险判断

如果在组织协作中选择第一个 AI 改造点,不建议先选“全自动会议”,也不建议先选“让 Agent 管项目”。

更合理的首替节点是:会前评审包的摘要生成与字段完整性检查

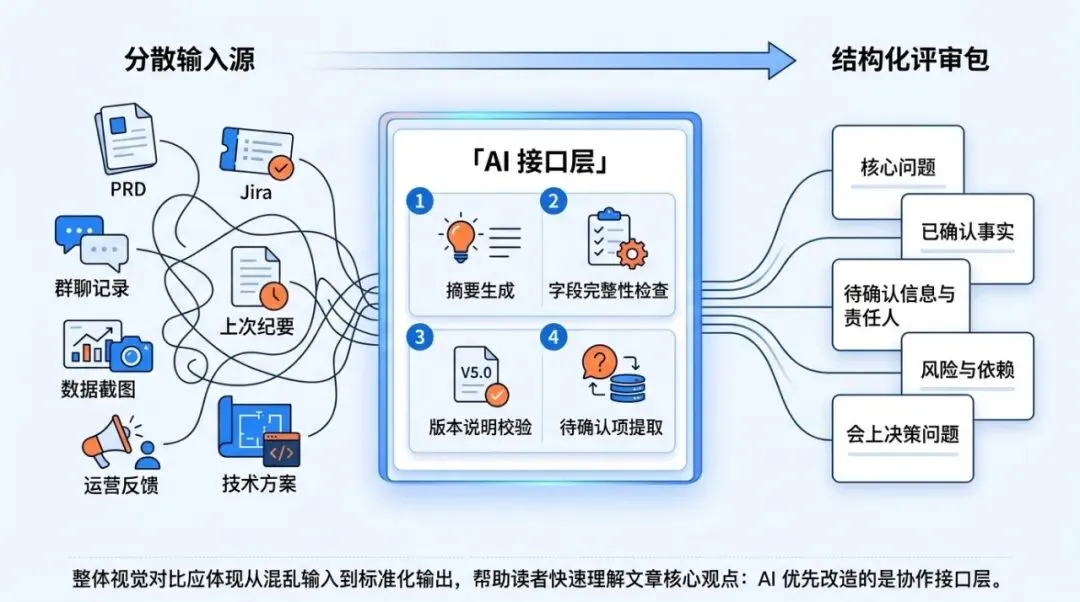

原因很现实:它高频、重复、标准相对清晰、返工成本高,同时又不直接替代人的判断。AI 在这里不是管理者,而是接口压缩器和缺口探测器。

一条可执行路径可以这样设计。

1. 触发者:项目经理在评审前 4 小时发起

周三下午三点评审,项目经理在上午十一点触发流程。资料入口包括:

  • PRD 或需求草案;
  • Jira 历史单和子任务链接;
  • 群聊关键讨论记录;
  • 上次评审纪要;
  • 数据面板截图或指标导出;
  • 运营反馈表;
  • 研发补充的技术方案。

这一步不要求 AI 判断需求对错,只要求它完成整理、抽取和检查。

2. AI 检查项:先看字段是否完整

标准评审包至少应检查这些字段:

  • 背景:为什么现在要做;
  • 目标:希望改变什么业务结果;
  • 核心指标:用什么数据判断成败;
  • 用户或客户反馈:问题来自哪里;
  • 风险:可能失败或引发副作用的点;
  • 资源评估:研发、测试、运营、交付需要多少投入;
  • 依赖项:上游接口、下游系统、外部团队;
  • 版本说明:当前文档、截图、Jira 单是否对应同一版本。

AI 逐项扫描,生成“字段完整性报告”,标红缺失项,并提示应由谁补充。

3. 输出物:结构化摘要与待确认清单

AI 生成一份三分钟可读完的摘要,包含:

  • 本次评审要解决的核心问题(一句话);
  • 已确认事实(列表);
  • 待确认信息与责任人(列表);
  • 主要风险与依赖(列表);
  • 需要会上决策的问题(列表)。

项目经理的工作从“逐条搬运材料”变成“按缺口追责和复核关键判断”。

为什么不先做版本合并、风险提取,或者直接上全能 Agent?

因为版本合并往往涉及事实优先级和责任归属(“以研发最新方案为准,还是以产品原始需求为准?”),容易引入争议;风险提取需要较强业务判断(“这个技术债务算本次风险吗?”),AI 可以辅助但不宜首替;全能 Agent 则会把纪要、分发、提醒、多系统同步、权限、责任归属打包在一起,一旦出错,很难定位问题,失败成本高。

相比之下,评审包摘要与字段完整性检查边界清楚:输入是分散资料,输出是标准格式的摘要和缺项列表。它不决定“做什么”,只确保“要决定的事,信息齐了”。这最容易让组织看到收益:会议从“补材料”回到“做判断”。


四、边界与顺序:不是全自动组织,而是先把单一接口做稳定

AI 会重写组织协作的接口,但它不会在当前阶段替代组织意志。采用需要明确的边界和顺序。

首先,高冲突、低标准化场景,不要高估 AI。 战略讨论、关键客户谈判、跨部门利益博弈,并不是摘要问题,而是判断权问题。AI 可以整理观点,但不能替组织决定谁让步。

其次,小团队、低频协作,不必急着上复杂工具链。 如果团队只有三五个人,资料集中,人工模板可能更便宜、更稳定。AI 工作流也有维护成本,没有足够频率和复杂度,自动化本身可能变成新负担。

最后,不要一开始追求“全员 Agent 协作”。 没有统一字段模板和责任人机制,AI 只会更快地产生格式整齐的混乱。

因此,当前阶段,成熟的采用顺序应是:

  1. 选对象:先选一个高频交接对象,如评审包摘要或会后行动项;
  2. 定模板:建立字段模板、明确责任人、设定截止点;
  3. 让AI做:让 AI 做摘要、抽取、缺项检查和回填;
  4. 人来复核:人负责事实复核、边界确认和最终判断;
  5. 再扩展:稳定后再扩展到更多系统和更多场景。

这比一开始追求全自动组织更慢,却更接近真实收益。


结尾:先固定一个接口,再让AI压缩它

不必等待一个全自动的未来组织。当前最该采用的,是接口压缩,而不是管理替身。

先选一个高频的交接对象——无论是会前评审包、会后行动项,还是销售方案的素材拼装。先把字段、责任人、截止点固定下来。 然后,让 AI 接管资料汇总、摘要生成、缺项提示和系统回填。人保留事实复核、风险边界和最终判断。

最直接的组织收益可以量化为:少返工、少等信息。

当团队不再把时间耗在“追补材料”和“重建上下文”上,真正的判断与创造,才有发生的空间。接口层的稳定,是组织进化的第一个静默而坚实的台阶。
