AI项目管理:和传统软件项目管理有什么区别
做了十几年传统软件项目管理,又做了两年AI项目管理,我最大的感受是:这两件事看起来像,实际上完全是两套逻辑。
用传统软件项目管理的方法去管AI项目,就像用足球教练的方式去带篮球队——规则不同、场地不同、球员能力不同、战术完全不同。你按足球的套路排兵布阵,到了篮球场上全是错的。

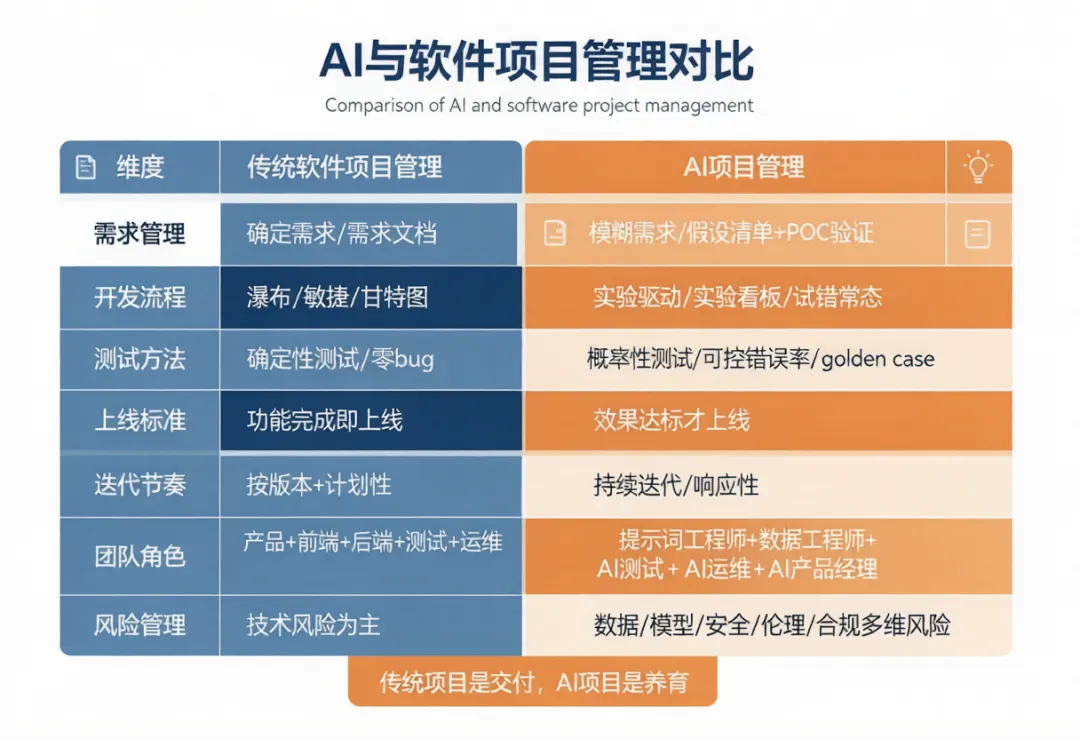

这篇文章把两者的区别讲透,分七个维度。
区别一:需求管理
传统软件:需求是确定的。
业务方说”我要一个合同审批流程,提交→部门经理审批→法务审批→总经理审批”,需求清清楚楚。你把它拆成需求文档、设计文档、开发任务,照着做就行。
AI项目:需求是模糊的。
业务方说”我要一个智能合同审核系统”。然后呢?什么叫”智能”?审核什么内容?审什么维度的风险?输出什么格式?准确率要多少?业务方说不清——因为他们也不知道AI能做到什么程度。
所以AI项目的需求管理不是”收集需求”,是”探索需求”。你需要跟业务方一起做实验——先拿几份合同试试,看看AI能发现什么问题,业务方觉得有没有用,然后再逐步明确需求。
我的做法是:传统项目用需求文档,AI项目用”假设清单”——我们假设AI能做A、B、C,每个假设用一个POC去验证。验证通过的就是真需求,验证失败的就划掉。需求是在验证中浮出来的,不是一开始就定好的。
区别二:开发流程
传统软件:瀑布或敏捷,但流程固定。
需求→设计→开发→测试→上线。不管用瀑布还是敏捷,每个阶段做的事情是固定的。开发人员写代码,测试人员写测试用例,按部就班。
AI项目:实验驱动,试错是常态。
AI项目的开发更像是做实验——提出假设→设计实验→跑实验→分析结果→调整假设。你可能花了一周调提示词,效果从75%到78%。也可能花了一个月换了个模型,效果反而掉了5个百分点。
传统项目可以排甘特图——第一周做模块A,第二周做模块B。AI项目排不了——你不知道调到什么时候效果才达标。可能两周就行,也可能两个月还不行。
我的做法是:AI项目不用传统甘特图,用”实验看板”。每张卡片是一个实验——假设是什么、用什么方法、预期效果、实际效果、结论。实验看板的好处是,团队的关注点从”做完了没有”变成了”效果达标了没有”。
区别三:测试方法
传统软件:确定性测试。
输入A,期望输出B。测试用例覆盖所有边界条件,pass了就算合格。一个功能100个测试用例,全pass就是100%通过率。
AI项目:概率性测试。
同样的输入,这次输出对了,下次可能输出错。你不能用”单次测试”来评判,需要用”统计测试”——同一个输入跑100次,正确90次以上算pass。
而且AI的测试用例不是”固定”的——随着业务场景变化,新的case类型不断出现。你今天覆盖了100种case,明天业务方说”还有一种新情况你没测”。
传统测试追求”零bug”,AI测试追求”可控的错误率”。AI项目不可能零错误——如果你要求零错误,那项目永远上不了线。
区别四:上线标准
传统软件:功能做完了就上线。
需求清单上的功能都开发完了,测试通过了,系统部署了,就算上线。
AI项目:效果达标了才能上线。
功能做完了不代表能上线——如果准确率只有60%,上去了用户骂死你。AI项目的上线标准是”效果指标达标”——准确率、采纳率、响应速度等指标达到预定的阈值。
而且AI项目的”上线”概念不同——传统软件上线了就稳了,AI项目上线了才开始真正的挑战。因为真实环境的数据跟测试环境不一样,效果可能掉。上线后需要持续监控、持续调优。所以AI项目中,针对已上线的功能,一定要持续收集用户使用成果,组织定期会议。
区别五:迭代节奏
传统软件:按版本迭代,节奏固定。
V1.0、V1.1、V2.0……每个版本周期固定(两周一个sprint),每个版本包含若干需求。
AI项目:持续迭代,节奏不固定。
AI项目的迭代不是”加功能”,是”调效果”。可能今天发现一个bad case,明天就迭代一版提示词修掉。也可能连续两周效果没有提升,需要换一个技术方案。
传统项目的迭代是”计划性的”——提前规划做什么。AI项目的迭代是”响应性的”——根据线上效果和用户反馈来决定下一步做什么。

区别六:团队角色
传统软件:产品经理+前端+后端+测试+运维。
角色分工清晰,各管各的。产品经理写需求,前端做界面,后端写API,测试找bug,运维管部署。
AI项目:角色完全不同。
-
提示词工程师:负责设计、测试、优化提示词。这个角色在传统项目里不存在。 -
数据工程师:负责数据采集、清洗、标注、质量保障。传统项目的数据是”存在数据库里的”,AI项目的数据是”要喂给模型的”,要求完全不同。 -
AI测试工程师:负责设计测试集、评估模型效果、分析bad case。不是传统的”点界面找bug”,而是”分析AI输出找规律”。 -
AI运维工程师:负责模型部署、性能监控、效果监控、模型更新。传统运维管的是”服务器别挂”,AI运维管的是”模型别退化”。 -
AI产品经理:不同于传统产品经理。需要理解AI能力边界、设计AI交互流程、定义效果指标。这个角色最难招——既要懂产品又要懂AI。
传统团队转型做AI项目,最大的挑战不是学技术,是角色重组——有些人要转岗,有些人要新增,有些人原来的技能不那么重要了。
区别七:风险管理
传统软件:技术风险为主。
系统能不能扛住高并发?接口会不会超时?数据库会不会锁死?这些是传统项目的主要风险。解决方案也很成熟——压测、扩容、优化SQL。
AI项目:风险维度多得多。
-
数据风险:数据不够、数据质量差、数据有偏见。传统项目数据是”存储问题”,AI项目数据是”效果问题”——数据不好AI就不行。 -
模型风险:模型幻觉、模型退化、模型偏见。AI可能编造不存在的信息,可能上线后效果逐渐变差,可能对某些群体有系统性偏见。 -
安全风险:提示词注入攻击(用户故意输入恶意提示词让AI做不该做的事)、信息泄露(AI把训练数据里的敏感信息输出出来)。 -
伦理风险:AI的决策是否公平?是否透明?是否可解释?传统软件的决策逻辑是代码写死的,可审计。AI的决策逻辑是”黑箱”,出了问题难以追溯。 -
合规风险:数据能不能出境?AI生成的内容是否合规?模型决策能否通过监管审查?
传统项目的风险管理是”防系统故障”,AI项目的风险管理是”防AI犯错+防数据泄露+防合规违规+防伦理问题”。复杂度高了一个量级。
怎么管好AI项目
说了七个区别,不是要把AI项目管理说得多难,而是要让大家知道——用对方法比用蛮力重要。
我的经验是管好AI项目,核心就三件事:
第一,管预期。 跟老板、业务方、团队三方对齐预期——AI不是万能的,效果是迭代出来的,上线只是开始。预期管理做不好,项目再成功也会被判定为失败。
第二,管数据。 数据质量是AI效果的天花板。项目启动前先做数据评估,项目过程中持续保证数据质量,项目上线后持续更新数据。数据不行就别急着做AI——先做数据治理。
第三,管迭代。 AI项目的价值是在迭代中释放的。上线第一版只是起点,持续迭代才是主战场。建好反馈机制——用户反馈→bad case分析→迭代优化→效果验证——这个循环跑起来,AI才会越用越好。
传统项目管理的很多方法论——需求管理、进度管理、质量管理——在AI项目里依然有用,但用法不同。核心不是抛弃传统方法,而是理解AI项目的特殊性,在传统方法上做调整。
管AI项目,与其说是在管项目,不如说是在管一个”会学习的东西”。它不像传统软件是静态的——做完就完了。AI是动态的,它会变好也会变差,需要你持续关注、持续调优。
这是AI项目管理与传统软件项目管理最本质的区别:传统项目是”交付”,AI项目是”养育”。
