煤矿综采工作面安装拆除工作指南
近年来,全省煤矿发生多起因综采工作面安装拆除期间管理不到位导致的生产安全事故,暴露出煤矿企业对综采工作面安装拆除风险辨识不足,操作流程不规范、安全管控措施不到位等问题。为深刻吸取事故教训,加强和规范煤矿综采工作面安装拆除工作,制定本工作指南。
一、安装拆除流程
(一)安装流程。
煤矿综采工作面安装流程:
①组织现场勘查→②编审技术措施→③做好安装准备→④现场安全确认→⑤组织安装施工→⑥系统调试→⑦检查验收。
1.组织现场勘查。采煤工作面切眼施工完毕后,由矿主要负责人组织安全、技术、机电、通风、物资供应等相关职能部门和施工区队相关负责人实地勘
察,了解安装地点地质条件、巷道支护情况,测量运输线路的长度、坡度及弯道曲率等参数,分析研判作业可能遇到的安全风险,确定安装的整体方案,明确设备运输路线、安装位置、安装顺序。
2.编审技术措施。根据现场勘查情况,编制综采工作面安装安全技术措施,明确运输路线、主要运输设备、大件运输起吊安全技术措施、各环节任务及责任分工等,由矿技术负责人组织技术、机电、安全、通防、地测等部门会审通过后,经矿技术负责人审批同意后,印发相关部门及施工区队,组织所有参与安装和管理的人员集中传达学习。
3.做好安装准备。由施工区队负责人根据安全技术措施要求,组织对现场运输线路、巷道支护进行整改清理,安装绞车和单轨吊等提升运输设备,完善安全防护设施,查验清点待安装设备材料等。
4.现场安全确认。由负责安装综采工作面的矿级领导组织相关专业人员进行现场开工安全条件确认,按照安全技术措施各项工作要求和《采煤工作面安装前验收表》进行验收确认,确认合格后报上级公司(没有上级公司的由矿主要负责人,下同)组织验收,验收合格后,下达同意安装的意见,方准开工。
5.组织安装施工。施工队伍按照安全技术措施规定的流程,在安全监督下规范安装液压支架、刮板运输机、采煤机等设备。首次作业时,至少由副总工程师及以上管理人员现场全程跟班,及时处置发现的问题,确保作业环境安全可靠。
6.系统调试。对采煤机、刮板运输机、液压支架等设备分别进行单独调试,检查设备运行状况,调整参数。各个设备单独调试正常后,对整个综采工作面进行联合调试及试运转。
7.检查验收。系统调试合格后,由煤矿上级公司组织安全、机电、通风、技术等部门人员组成验收小组,对设备安装质量、运行性能等进行检查验收,验收合格出具意见。
(二)拆除流程。

3.实施无监控不作业。采面支架安装、拆除、调向、装运等地点必须照明充足、安装摄像头进行全流程、全方位监控。切眼内每隔50米安装一组摄像头,全程监视支架运输情况;安装拆除线路上所有车辆转载点必须照明充足、通讯畅通,并安设摄像头。上级公司、煤矿要明确专人管理视频监控,对安装拆除全过程进行动态抽查;监管主体部门值班人员每天要对安装拆除过程视频抽查,发现问题隐患的严格依法查处。
4.加强监督指导。煤矿上级公司要加强对采面安装拆除工程的指导,对有安装拆除工程的煤矿宜派专业人员驻矿盯守;安装拆除施工前、安装拆除过程中,要组织各开展至少一次专项检查。未达到安全作业条件的,不得同意煤矿施工作业。发现煤矿擅自组织作业的,要严肃处理有关人员。

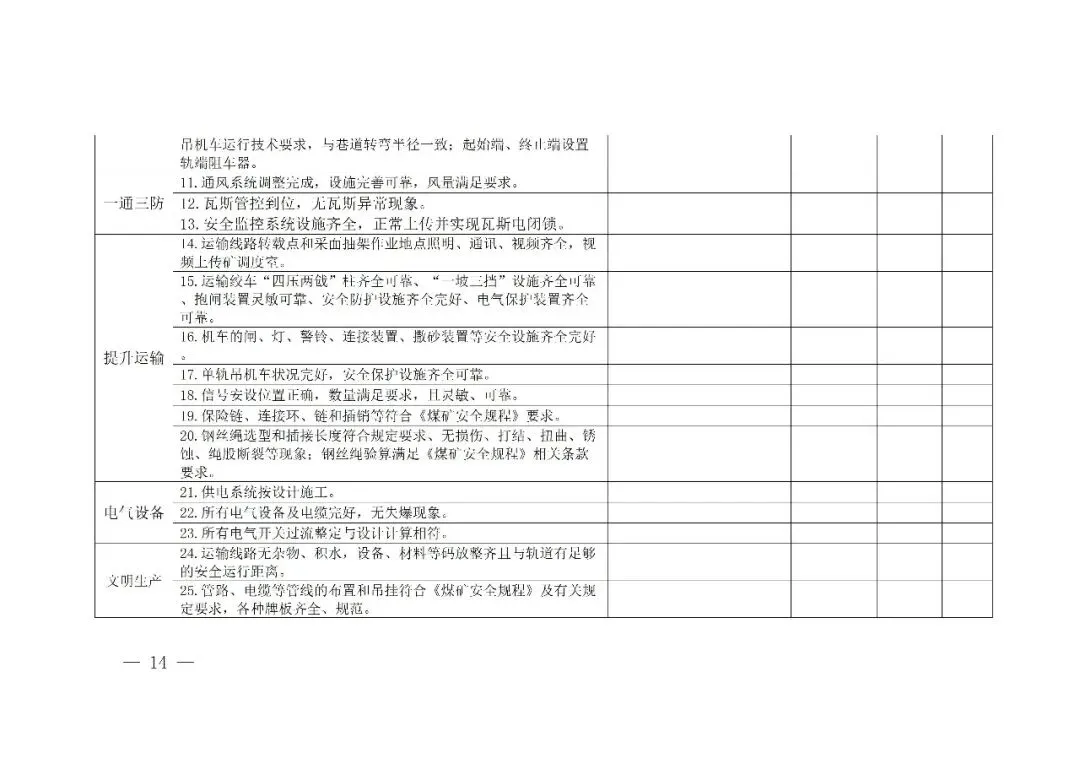

附件:1.采煤工作面安装作业前安全条件验收表
2.采煤工作面拆除作业前安全条件验收表
