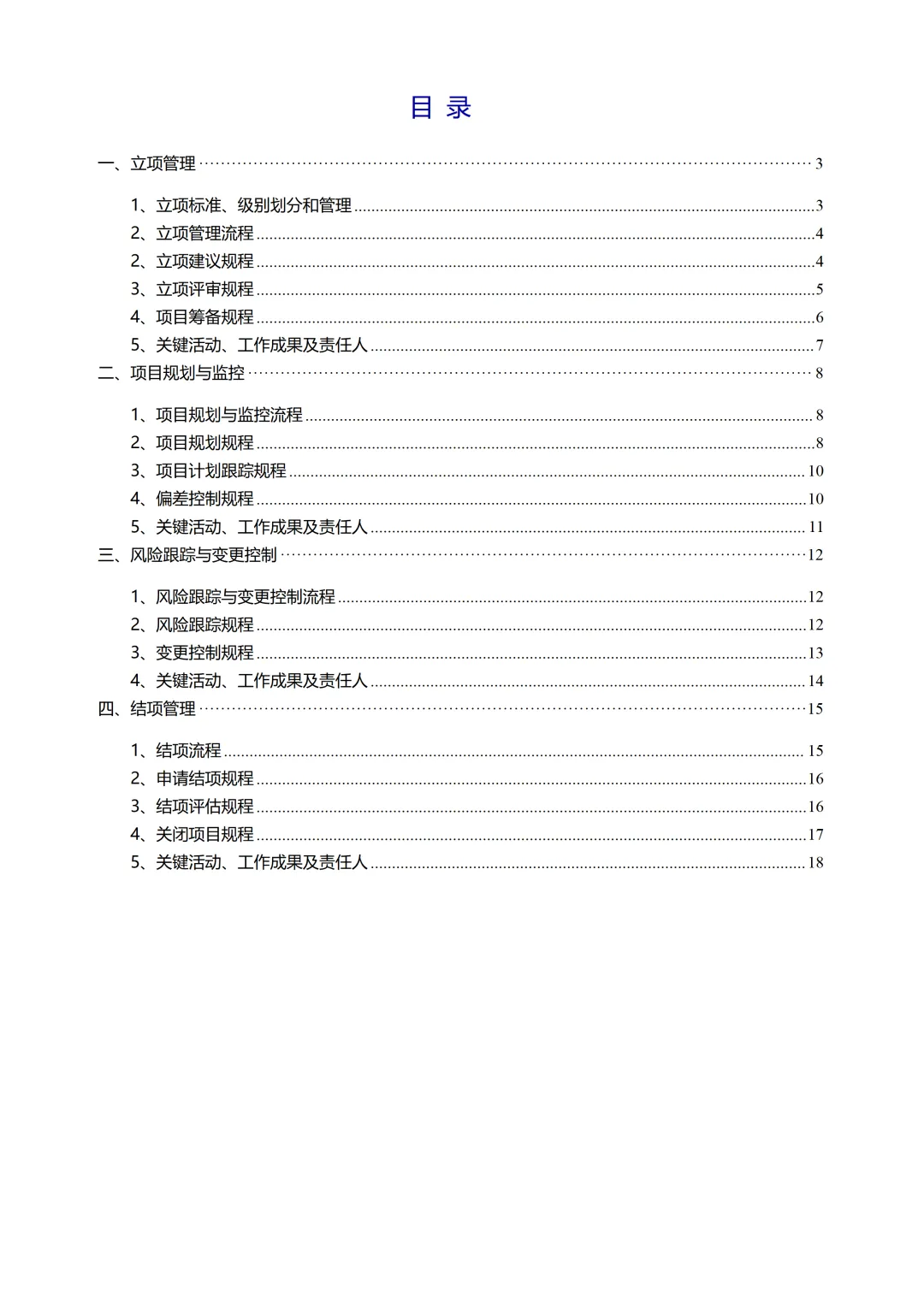

PMO项目管理规范标准参考文档

PMO项目管理规范标准参考文档
PMO(项目管理办公室)是企业级项目治理的核心枢纽,其本质是通过建立统一的项目管理规范、流程和工具体系,将组织内分散的项目资源整合为有序、可控、可衡量的执行体系。
一个成熟的PMO通常承担三大角色:一是"管理者",负责制定和维护项目管理标准与方法论,包括项目立项审批流程、需求变更控制机制、风险分级响应策略、质量验收基准等核心制度文件;二是"监督者",通过里程碑评审、关键路径跟踪、成本偏差分析等手段,对项目执行过程进行全程监控,及时发现进度滞后、资源冲突、范围蔓延等异常信号并预警干预;三是"赋能者",搭建组织级的项目知识库与经验沉淀平台,开展项目经理培养、项目管理工具培训、跨部门最佳实践分享等能力建设工作。
在运作机制上,PMO通常采用"分级治理"的思路:战略级项目由PMO直接管控,部门级项目由PMO制定标准后授权业务部门自行管理,PMO仅做关键节点审查。同时,PMO会引入项目组合管理的视角,从战略对齐度、投资回报率、资源利用率等维度对全部在建项目进行优先级排序,确保有限的组织资源投向价值最大的方向。衡量PMO成熟度的关键指标包括:项目按时交付率、预算执行偏差率、需求变更频次、干系人满意度以及组织级项目管理能力的持续提升趋势。一个真正高效的PMO,不是项目的"审批关卡",而是连接战略目标与落地执行之间不可或缺的桥梁。
