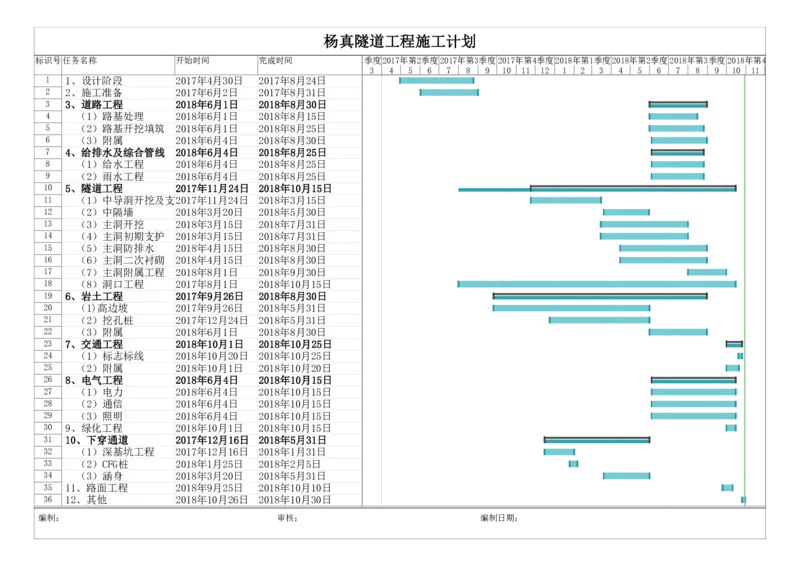

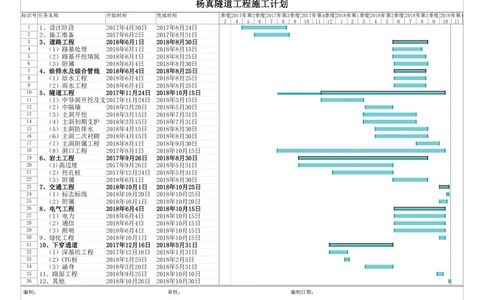

杨真隧道工程施工计划
标识号任务名称 开始时间 完成时间 1季度2017年第2季度2017年第3季度2017年第4季度2018年第1季度2018年第2季度2018年第3季度2018年第4
3 4 5 6 7 8 9 10 11 12 1 2 3 4 5 6 7 8 9 10 11
1 1、设计阶段 2017年4月30日 2017年8月24日
2 2、施工准备 2017年6月2日 2017年8月31日
3 3、道路工程 2018年6月1日 2018年8月30日
4 (1)路基处理 2018年6月1日 2018年8月15日
5 (2)路基开挖填筑 2018年6月1日 2018年8月25日
6 (3)附属 2018年6月4日 2018年8月30日
7 4、给排水及综合管线 2018年6月4日 2018年8月25日
8 (1)给水工程 2018年6月4日 2018年8月25日
9 (2)雨水工程 2018年6月4日 2018年8月25日
10 5、隧道工程 2017年11月24日 2018年10月15日
11 (1)中导洞开挖及支2017年11月24日 2018年3月15日
12 (2)中隔墙 2018年3月20日 2018年5月30日
13 (3)主洞开挖 2018年3月15日 2018年7月31日
14 (4)主洞初期支护 2018年3月15日 2018年7月31日
15 (5)主洞防排水 2018年4月15日 2018年8月30日
16 (6)主洞二次衬砌 2018年4月15日 2018年8月30日
17 (7)主洞附属工程 2018年8月1日 2018年9月30日
18 (8)洞口工程 2017年8月1日 2018年10月15日
19 6、岩土工程 2017年9月26日 2018年8月30日
20 (1)高边坡 2017年9月26日 2018年5月31日
21 (2)挖孔桩 2017年12月24日 2018年5月31日
22 (3)附属 2018年6月1日 2018年8月30日
23 7、交通工程 2018年10月1日 2018年10月25日
24 (1)标志标线 2018年10月20日 2018年10月25日
25 (2)附属 2018年10月1日 2018年10月20日
26 8、电气工程 2018年6月4日 2018年10月15日
27 (1)电力 2018年6月4日 2018年10月15日
28 (2)通信 2018年6月4日 2018年10月15日
29 (3)照明 2018年6月4日 2018年10月15日
30 9、绿化工程 2018年10月1日 2018年10月15日
31 10、下穿通道 2017年12月16日 2018年5月31日
32 (1)深基坑工程 2017年12月16日 2018年1月31日
33 (2)CFG桩 2018年1月25日 2018年2月5日
34 (3)涵身 2018年3月20日 2018年5月31日
35 11、路面工程 2018年9月25日 2018年10月10日
36 12、其他 2018年10月26日 2018年10月30日
编制: 审核: 编制日期:
