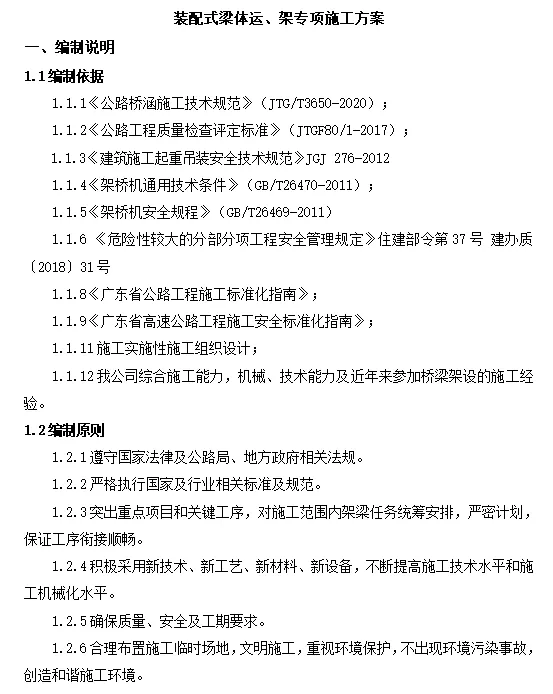

五、总体施工方案
5.1施工准备
5.1.1施工调查
(1)对架桥机运行地段的电力线、通信线等可能影响架桥机通行的净空及其他障碍物进行调查测量、对桥台周边地面承载能力及填土是否密实进行评估。发现问题及时提出处理意见。
(2)了解与架梁相关工程的施工进度及工后沉降观测、评估情况提出架梁进度计划。
5.1.2技术准备
(1)及时完成桥梁架设需要的资料:变更设计资料、桥梁表、桥梁墩台距离实测与设计对照表。
(2)及时向当地技术质量监督局申报架桥机拼装资质资料,拼装完成并经当地技术质量监督局验收合格。
(4)编制架梁作业技术交底资料。
(5)检查梁体外观质量,缺棱掉角及时修复,梁面垃圾清理干净,保证梁体出厂合格率100%。
(6)架梁前技术人员应复核垫石的标高、同一孔梁垫石高差、中线、梁缝线、支座十字线等。
(7)要做出详细的支座安装技术交底、针对每片梁的支座型号做出正确的交底。要在支座上标出纵向、和横向中心线。
(8)在每片预制梁上用红丝喷漆标识出梁体具体使用位置。
(9)按梁型梁重制作临时支座,并预压试验合格。
(9)运、架梁前,对运梁车运梁线路上的桥梁涵洞等进行调查,对不满足载重要求的进行加固处理。








。。。。。。
内容过多,共90页,以下略
