1.1钢筋进场→验收→按指定位置堆放→设置标示牌。

1.21 钢筋堆放场地应硬化、不积水,钢筋原材料、成品、半成品采用单元式定型化支架分类堆放。

2 定型化支架立柱采用不小于 16#工字钢、横梁采用不小于 20#工字钢焊接制作而成,单元支架水平长度 1.8m,高度 1.2m,横梁底部加设三道 HRB400-25钢筋水平撑,避免原材堆放时横梁变形,支架立柱表面间隔 400mm 刷倾斜角度45°红白警示色,钢筋原材离地≥200mm。

3 支架立柱应连接牢固(尤其是边柱),存放钢筋时应对称均衡堆放,避免失稳。

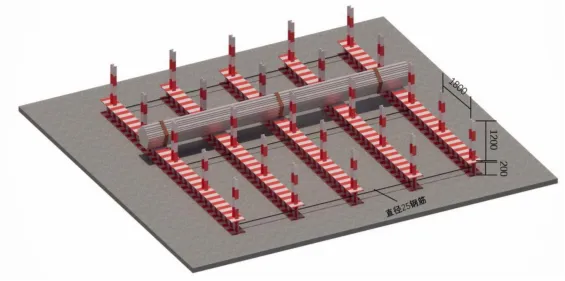

钢筋原材料堆放支架示意图

4 堆放支架建议加工为可拆卸组合式,便于周转及转运。

说明:可拆卸钢筋支架,由工字钢和高强螺栓组成,替代传统的焊接工字钢支架,其功能方便拆卸、可周转、堆放材料稳定安全,安装、拆卸快捷运输简便,亦满足绿色施工要求。

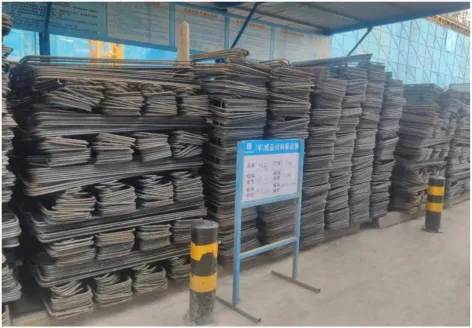

可周转钢筋支架现场实施照片
可周转钢筋支架节点图片

5 材料标识牌注明材料名称、生产厂家、规格型号、炉(批) 号、进场日期、进场数量、检验日期、验证状态、报告编号、使用部位。

6 未完成复检(含加倍取样)的钢筋验证状态填写为“ 待检”;复试完成的,根据复试结果填写为“合格,可以使用” 或“不合格,退场” ,钢筋原材标识牌应及时更新。

钢筋原材材料标识牌示意图
成型钢筋材料标识牌示意图

7 加工成型的钢筋应按指定地点用垫木垫放或悬挂,排放整齐,防止钢筋变形、锈蚀、污染。分层堆放时高度不得超过 1.2m,层与层之间垫方木。加工成型钢筋宜设半成品钢筋标识牌。

半成品钢筋堆放实例图

1.3支架连接牢固,地面排水通畅。
