3.3.4 通通风风与与空空调调设设备备安安装装技技术术

1.制冷机组及附属设备安装
(2)机组就位于基础上,应按设计要求设置减振器或减振垫。制冷设备基(机)座下减振器的安装位置应与设备重心相
匹配,各个减振器的压缩量应均匀一致,且偏差不应大于2mm。采用弹簧减振器的制冷机组,应设置防止机组运行时水平位移
的限位装置。
(3)机组安装前应找平找正,离心式制冷机组应在压缩机的机加工平面上找正找平,螺杆式制冷机组应对机座进行找
平。机组找平找正如有偏差,可调整垫铁组,调整完成后在垫铁两侧点焊牢固。
(4)制冷机组与辅助设备的安装位置应满足设备操作及维修空间要求,四周应有排水设施。例如水冷冷水机组一端必须
预留与机组蒸发器、冷凝器长度相当的抽管空间,以检修和清扫蒸发器、冷凝器换热管。
(5)管道与制冷机组的连接采用金属或橡胶软接头连接,与设备连接的管道应设置独立支架。

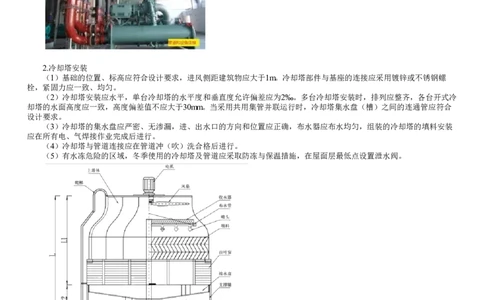

2.冷却塔安装
(1)基础的位置、标高应符合设计要求,进风侧距建筑物应大于1m。冷却塔部件与基座的连接应采用镀锌或不锈钢螺
栓,紧固力应一致、均匀。
(2)冷却塔安装应水平,单台冷却塔的水平度和垂直度允许偏差应为2‰。多台冷却塔安装时,排列应整齐,各台开式冷
却塔的水面高度应一致,高度偏差值不应大于30mm。当采用共用集管并联运行时,冷却塔集水盘(槽)之间的连通管应符合
设计要求。
(3)冷却塔的集水盘应严密、无渗漏,进、出水口的方向和位置应正确,布水器应布水均匀,组装的冷却塔的填料安装
应在所有电、气焊接作业完成后进行。
(4)冷却塔与管道连接应在管道冲(吹)洗合格后进行。
(5)有水冻危险的区域,冬季使用的冷却塔及管道应采取防冻与保温措施,在屋面层最低点设置泄水阀。
3.组合式空调机组、新风机组安装
(1)空调箱底座安装于设备基础之上,并按设计要求设置减振器或减振垫。
(2)供、回水管与机组的连接应正确,表冷段周围应预留排水沟等设施,冷凝水排出管应设置U型水封,水封高度应
为机组机外余压水头高度加50mm,但整体水封高度不得小于100mm。
(3)机组内空气过滤器(网)和空气热交换器翅片应清洁、完好,安装位置应便于拆卸和更换滤料、清理,过滤器应在

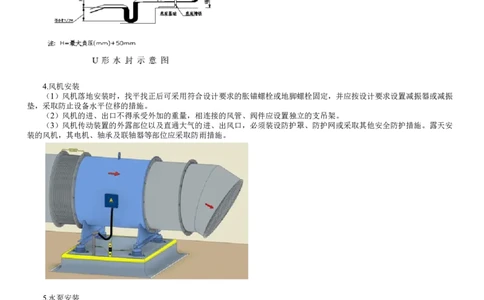

单机试运行完成后安装。4.风机安装
(1)风机落地安装时,找平找正后可采用符合设计要求的胀锚螺栓或地脚螺栓固定,并应按设计要求设置减振器或减振
垫,采取防止设备水平位移的措施。
(2)风机的进、出口不得承受外加的重量,相连接的风管、阀件应设置独立的支吊架。
(3)风机传动装置的外露部位以及直通大气的进、出风口,必须装设防护罩、防护网或采取其他安全防护措施。露天安
装的风机,其电机、轴承及联轴器等部位应采取防雨措施。
5.水泵安装
(1)对减振要求较高的场所,空调循环水泵应设置整体式减振台座(惰性台座),减振台座与基础间设置减振器,并设
置防止水泵水平位移的限位装置。减振台座可采用型钢制作框架,中间浇筑钢筋混凝土。
(2)多台水泵成排安装时,应排列整齐。
(3)管道与空调水泵采用金属或橡胶软接头连接,与设备连接的管道应设置独立支架,当设备安装在减振基座上时,独
立支架的固定点应为减振基座。并联空调循环水泵的出口管道进入总管应采用顺水流斜向插接(或顺水三通)的连接方式,夹
角不应大于 60°。设备软连接及独立支架设置

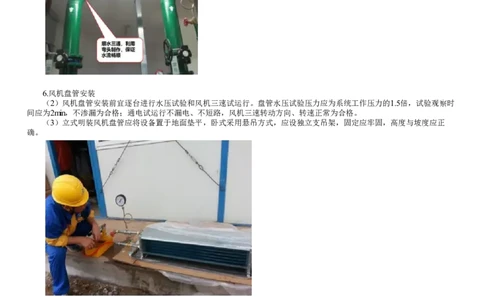

6.风机盘管安装
(2)风机盘管安装前宜逐台进行水压试验和风机三速试运行。盘管水压试验压力应为系统工作压力的1.5倍,试验观察时
间应为2min,不渗漏为合格;通电试运行不漏电、不短路,风机三速转动方向、转速正常为合格。
(3)立式明装风机盘管应将设备置于地面垫平,卧式采用悬吊方式,应设独立支吊架,固定应牢固,高度与坡度应正
确。
(4)风机盘管机组与管道的连接,应采用耐压值大于或等于1.5倍工作压力的金属或非金属柔性连接,连接应牢固、严
密,坡向正确,金属软管及阀门均应保温。凝结水管与风机盘管连接时,宜设置透明软管,能观察到凝结水排水情况,长度不
宜大于150mm。
9.设备机房的工厂化预制与装配式施工技术
为提高施工效率和工程质量,通风与空调工程的施工,正逐渐从传统的手工作业走向工业化装配式施工,将工程分为预制
和装配两个阶段。(风管、管道)
借助BIM技术的高精度设计,空调冷冻站等设备机房也可采用模块化装配式施工。加工检验合格的设备模块和管道模块的
部件运输到施工现场后,各模块之间的接口、模块和部件或管段间可通过法兰螺栓连接或少量焊接快速完成装配,提高施工效率和施工品质。
