3.4.1节混凝土结构工程--模板工程相关知识点来啦(单选、案例均出题,重点关注拆模部分)

3.4.1节混凝土结构工程--模板工程相关知识点来啦(单选、案例均出题,重点关注拆模部分)

3.4.1混凝土结构工程施工

1、模板工程

1)常见模板及其特性(了解

胶合板模板

特点:自重轻、板幅大、板面平整、施工安装方便简单

组合钢模板

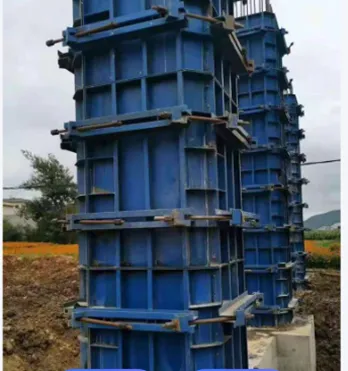

特点:优点是轻便灵活、拆装方便、通用性强、周转率高等;缺点是接缝多且严密性差,导致混凝土成型后外观质量差。

钢框木胶合板模板(介于上述两种模板之间)

特点与组合钢模板比,其特点为自重轻、用钢量少(相较于单纯的组合钢模板)、面积大、模板拼缝少、维修方便等

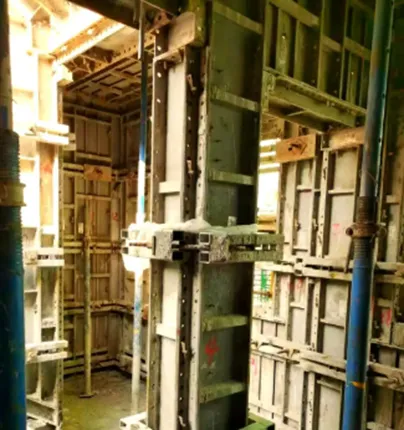

大模板

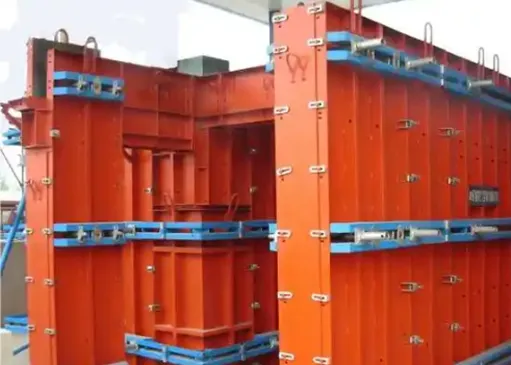

特点:是现浇墙、壁结构施工的一种工具式模板。由于面板为钢板组成,其优点是模板整体性好、抗震性强、无拼缝等;缺点是模板重量大移动安装需起重机械吊运。

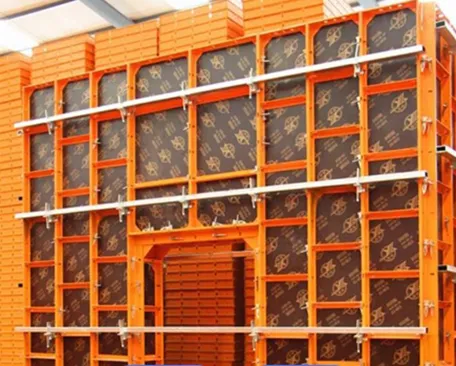

组合铝合金模板

特点:用于现浇混凝土结构施工的一种组合模板。其重量轻拼缝好、周转快、成型误差小、利于早拆体应用。但成本较高、强度比钢模板小,目前应用日趋广泛。

早拆模板体系

特点:优点是部分模板可早拆,加快周转,节约成本

2)模板工程设计

1)模板设计三原则:实用性、安全性、经济性。(结构可靠性:安全性、适用性、耐久性)

2)设计与构造要求

①应根据实际情况确定模板支撑脚手架上的施工荷载标准值,且一般工况下不应低于2.5kN/m²,水平泵管设置时不应低于4.0kN/m²

②模板支撑脚手架应根据施工工况对连续支撑进行设计计算,并应按最不利的工况计算确定支撑层数。

③模板支撑脚手架独立架体高宽比不应大于3.0

④模板支撑脚手架应设置竖向和水平剪刀撑,并应符合下列规定:

a.剪刀撑的设置应均匀、对称;

b.每道竖向剪刀撑的宽度应为69m,剪刀撑斜杆的倾角应在45°~60°之间。

⑤模板支撑脚手架的水平杆应按步距沿纵向和横向通长连续设置,且应与相邻立杆连接稳固。

⑥模板支撑脚手架可调底座和可调托撑调节螺杆插入脚手架立杆内的长度不应小150mm,且调节螺杆伸出长度应经计算确定,并应符合下列规定

a.当插入的立杆钢管直径为42mm时,伸出长度不应大于200mm;

b.当插入的立杆钢管直径为48.3mm及以上时,伸出长度不应大于500mm

⑦可调底座和可调托撑螺杆插入脚手架立杆钢管内的间隙不应大于2.5mm

3)模板工程安装要点

(1)模板的木杆、钢管、门架等支架立柱不得混用。

(2)模板的接缝不应漏浆;在浇筑混凝土前,木模板应浇水润湿,但模板内不应有积水。

(3)模板与混凝土的接触面应清理干净并涂刷隔离剂,但不得采用影响结构性能或妨碍装饰工程的隔离剂。

(4)浇筑混凝土前,模板内的杂物应清理干净。

(5)对清水混凝土工程及装饰混凝土工程,应使用能达到设计效果的模板。

(6)用作模板的地坪、胎模等应平整、光洁,不得产生影响构件质量的下沉、裂缝、起砂或起鼓。

(7)对跨度不小于4m的现浇钢筋混凝土梁、板 ,其模板应按设计要求起拱;当设计无具体要求时,起拱高度应为跨度的1/10003/1000

(8)模板安装应与钢筋安装配合进行,梁柱节点的模板宜在钢筋安装后安装。

(9)后浇带的模板及支架应独立设置。

(10)模板支撑脚手架在浇筑混凝土、工程结构件安装等施加荷载的过程中,架体下严禁有人。

4)模板拆除要点

(1)底模及支架拆除时的混凝土强度应符合下表的规定(重要,选择)。

构件类型

构件跨度

达到设计混凝土立方体抗压强度标准值的百分率(%

2m

50%

8m

75%

梁、拱、壳

8m

75%

悬臂构件和其他大于8m的其他构件

100%

(2)不承重的侧模板,包括梁、柱、墙的侧模板,只要混凝土强度保证其表面、棱角不因拆模而受损坏,即可拆除。一般墙体大模板在常温条件下,混凝土强度达到1N/mm²,即可拆除

(3)模板的拆除顺序:一般按后支先拆、先支后拆,先拆除非承重部分后拆除承重部分的拆模顺序进行。

(4)快拆支架体系的支架立杆间距不应大于2m。拆模时应保留立杆并顶托支承楼板,拆模时的混凝土强度可取构件跨度为2m(意思是不管实际快拆体系多宽),按上表确定。

真题

真题12022补考单选)题目:关于模板工程的说法,正确的是( )。A.不同支架立柱可混用B.后浇带模板及支架不宜独立设置C.模板拆除应先拆承重部分后拆非承重部分D.快拆体系支架立杆间距不应大于2m

答案D

解析这道题考察的是模板工程的几个基本规定,都是选择题的高频考点。

A选项错误:模板的木杆、钢管、门架等支架立柱不得混用

B选项错误:后浇带的模板及支架应独立设置,以保证拆除其他模板时后浇带两侧结构不受力。

C选项错误:模板拆除顺序一般是后支先拆、先支后拆,先拆除非承重部分,后拆除承重部分。

D选项正确:快拆支架体系的支架立杆间距不应大于2m

💡考点提示:牢记后浇带独立设,支架不得混用,先支的后拆这几个口诀,能快速应对选择题。

真题2(案例)背景:某工程在检查时发现,项目部对跨度9m的现浇钢筋混凝土梁,模板起拱高度设计无具体要求,现场按15mm起拱。

问题:指出该梁模板起拱高度是否正确?说明理由。并写出模板起拱的规范要求。

参考答案

1.不正确

2.理由:对于跨度9m的梁,起拱高度应为9-27mm。现场15mm虽在此区间内,但通常按跨度的1/1000~3/1000控制,15mm偏于下限,对于大跨度构件,起拱不足可能影响外观。

3.规范要求:对跨度不小于4m的现浇钢筋混凝土梁、板,其模板应按设计要求起拱;当设计无具体要求时,起拱高度宜为跨度的1/1000 ~ 3/1000

💡考点提示:这是案例题中的细节考点。务必记住起拱的跨度条件(≥4m起拱范围(1/1000 ~ 3/1000

真题32011案例)背景:某住宅楼顶层屋面混凝土浇筑时发生坍塌事故,造成人员伤亡。经查,模板支撑系统的立杆直接支撑在浇筑仅4d的预应力空心板上,且下方无任何回顶措施。施工单位未对模板支撑系统进行计算,也无专项施工方案。

问题

1.请简要分析事故发生的原因。

2.针对类似模板工程,通常应采取哪些质量安全措施?

参考答案

1.事故原因分析

直接原因:施工单位违反程序,未对模板支撑系统进行荷载计算,下层楼板(仅浇筑4d)强度不足,无法承受上层施工荷载导致破坏。

管理原因:施工单位技术管理缺失(无方案、无计算);监理单位未履行审查职责。

质量安全措施

方案先行:对重要的模板工程,必须编制专项施工方案并进行设计计算。

荷载复核:对下层楼板进行支撑系统的荷载安全计算,当施工荷载超过楼板设计荷载时,应采取设置临时支撑(回顶)等加固措施。

过程控制:确保模板及支架具有足够的强度、刚度和稳定性。

💡考点提示:这种结合安全管理的案例题是考试的重头戏。核心逻辑是:方案计算 → 确保强度(尤其是下层支撑) → 防止坍塌
