一座AI数据中心的350亿美元账本(上):
从芯片到钢筋,钱流向了哪里?
2026-07-29|深度长文|阅读约8分钟
"你每花100块建数据中心,30块直接变成老黄的利润。"
这不是段子,是投行伯恩斯坦对一座1GW AI数据中心资本开支拆解后的冷酷现实。350亿美元——足以建造三艘福特级核动力航母的资金,如今被用来打造一座"AI工厂"。如果采用最新的Rubin架构,这个数字还要再涨120亿,达到470亿美元。
1GW是什么概念?足够一座百万人口城市全年用电。而现在,这样一座"电老虎"正在被批量复制。到2030年,全球要新增上百GW的AI算力供给,全链条总投入接近3万亿美元。这不是一个行业周期,而是一场基础设施的超级投资浪潮。
今天,我们把这座350亿美元的账本彻底摊开,看看每一分钱流向了哪里,谁又在这场盛宴中真正赚到了钱。

▲ 一座现代化大型数据中心的鸟瞰视角,土建成本占总开支15%-20%
· · ·
一、IT设备:6:4法则下的算力军备竞赛
在数据中心的成本结构里,有一条铁律:6比4。
一台装满设备的AI机架,总价约590万美元,其中IT硬件占340万,配套的电力、散热、建筑占250万。放大到整座数据中心,IT设备与非IT设施大致维持这个比例。而在IT设备内部,利润分配远比成本分布更刺眼。

▲ 数据中心内部的服务器机架走廊,IT设备占总成本的60%
GPU:独占39%开支,吞噬29%总利润
GPU是当之无愧的最大单一支出项,占整座数据中心资本开支的39%。但更惊人的是利润分配——英伟达仅靠GPU的毛利,就抽走了整栋数据中心总支出的29%。这意味着,无论你建多少座数据中心,只要用的是英伟达的卡,就有近三成的资金直接流进黄仁勋的口袋。
▲ 英伟达下一代AI芯片,单芯片功耗已从H100的700W飙升至Rubin的2300W
功耗飙升倒逼技术革命:从2022年的H100(700W)到2026年的Vera Rubin(2300W),英伟达用四年把单芯片功耗翻了三倍多。谷歌更激进——TPU v7芯片功耗高达980W,已宣布100%强制液冷,没有风冷选项。
网络与存储:被低估的连接器和被忽视的成本
网络设备占13%,包括交换机、光模块、铜缆、网卡。在AI集群中,网络的重要性被严重低估——当数千块GPU需要协同计算时,网络延迟和带宽直接决定了算力利用率。这也是为什么英伟达要收购Mellanox、力推InfiniBand和NVLink。
存储则便宜到可以忽略,仅占1.4%。在AI训练场景中,数据读取速度远比存储容量重要,这也解释了为什么HBM(高带宽内存)比传统DRAM贵出数倍,却被集成在GPU内部成为"隐性成本"。
· · ·
二、基建:藏在钢筋水泥里的"卖水人"机会
非IT设施占总开支的三成多,但这里的每一个百分点背后,都藏着产业链的结构性机会。
供配电:从成本项到瓶颈项
发电机占6%,变压器和配电柜占10%,UPS占4.3%。这些数字看似平淡,但行业正在经历一场供应链灾难。

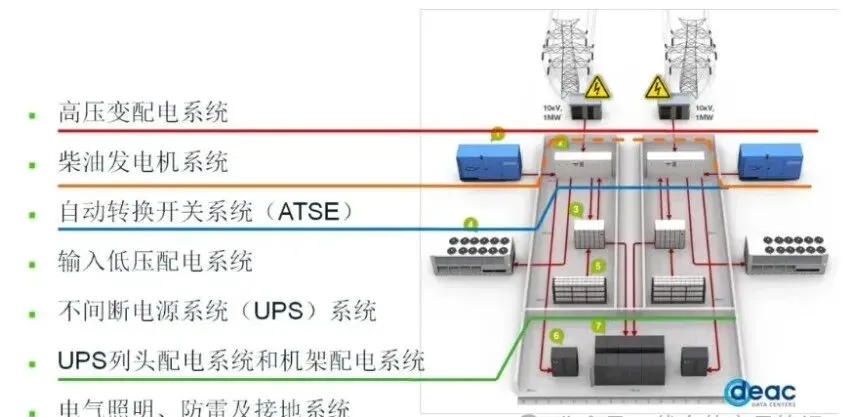

▲ 数据中心供配电系统架构:从高压变配电到UPS列头配电的全链路
根据Wood Mackenzie的数据,大型电力变压器(LPT)的交付周期已从2019年的24-40周飙升至2026年的128周,部分超高压设备甚至长达208周(整整四年)。价格同期上涨77%-85.8%。当资本的流动速度远超变压器的出厂速度时,设备可用性已经取代资金可用性,成为产业扩张的第一阿喀琉斯之踵。

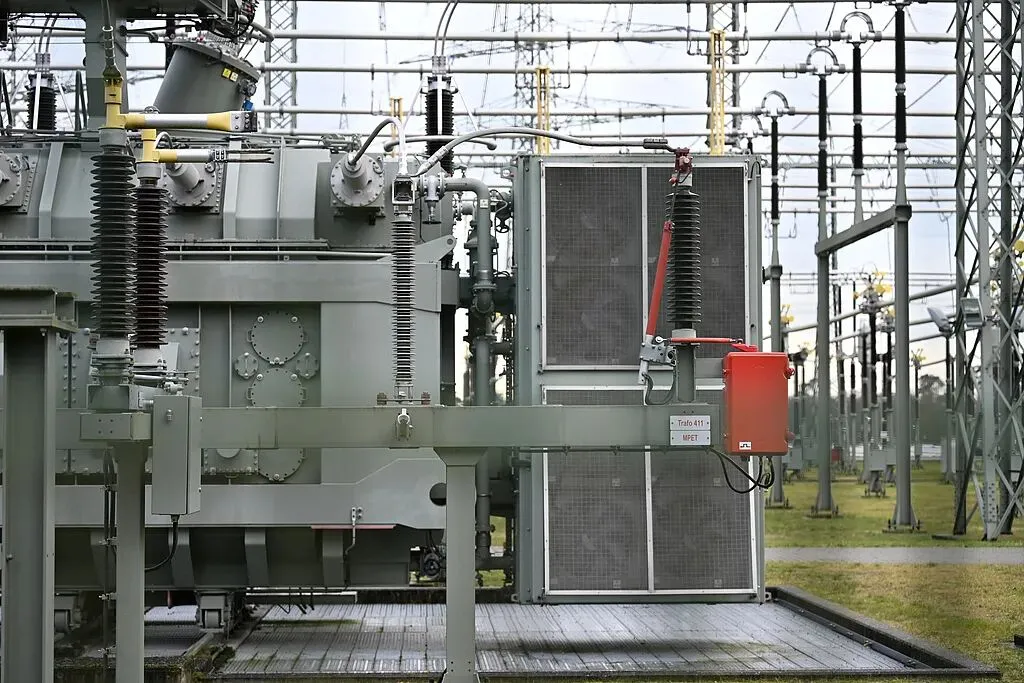

▲ 大型电力变压器实景,交付周期已从40周延长至128周以上
更深层的变化来自配电架构的重构。传统数据中心单机柜功率5-10kW,采用480V交流配电绰绰有余。但进入Blackwell时代,机柜功率跃升至120kW;面向2027年的Rubin Ultra,单机柜功耗将达到惊人的600kW至1MW。这直接推动AI数据中心的电气基础设施成本从传统的每兆瓦120万美元暴涨至310万-350万美元。
技术前沿:字节跳动在OCP峰会上亮相的AI Rack 3.0,首次确认搭载800V HVDC高压直流供电——这不是技术炫技,而是高密机柜对传统交流配电物理极限的极限压榨。
散热:从4%到"无限增长"
散热目前占4%,但这是最被低估的成本项。

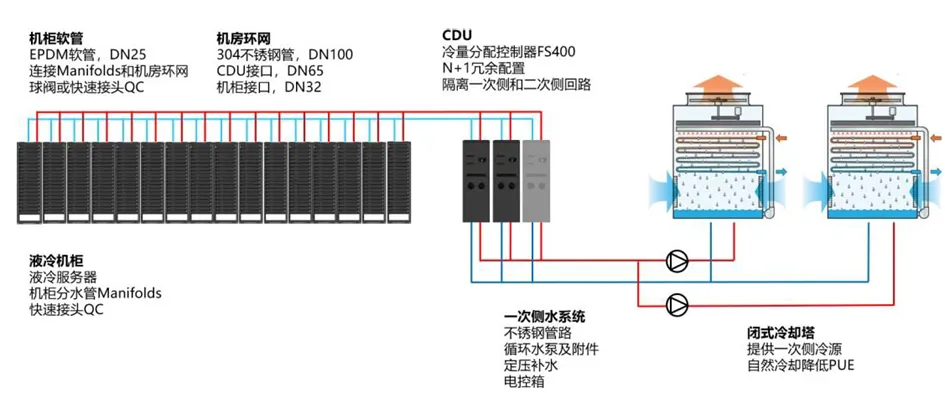

▲ 数据中心液冷系统架构:从液冷机柜到CDU再到闭式冷却塔的全链路
TrendForce数据显示,AI数据中心液冷渗透率正经历爆发式增长:2024年15%,2025年54%,2026年预计达到40%-47%。英伟达已宣布新一代Vera Rubin平台将采用100%全液冷技术,系统内无任何风扇,冷却液运行温度高达45℃。

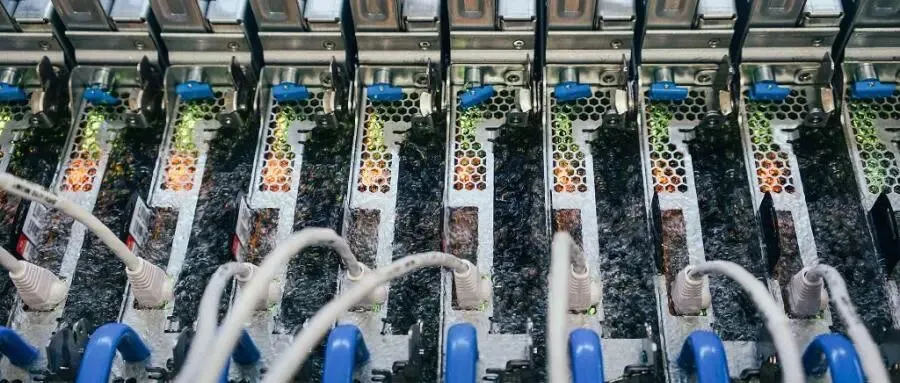

▲ 液冷服务器实景,冷却液直接接触发热部件,散热效率远超风冷
政策正在加速这一进程。北京从2026年起对PUE超过1.35的数据中心征收差别电价;上海将新建数据中心PUE严控在1.25以内;工信部要求2026年底新建大型数据中心PUE低于1.15。传统风冷PUE普遍在1.4-1.6之间,而液冷可轻松压至1.1以下。不液冷,意味着电费交不起、政策过不了。
液冷产业链中,冷板式液冷仍占73%装机量,但浸没式液冷因在PUE降至1.05以下的突出表现,2026年占比首次突破20%。上游CDU(冷却液分配单元)和液冷板环节国产化率已达67%,但高导热介质材料仍依赖进口,进口依赖度约42%——这是国产替代的关键突破口。
土建:15%-20%的"数字地产"
土建看似不起眼,实则占总开支的15%-20%,包括地皮、厂房、抗震加固。国内一线与西部枢纽成本差异巨大,"东数西算"的核心逻辑正在于此——用西部的廉价电力和土地,支撑东部的算力需求。

▲ 青岛浪潮大数据中心,绿色屋顶设计兼顾散热与建筑美学
亚太地区成本分化更为极端:日本每MW建设成本高达1600万美元,中国大陆仅约710万美元,差距达2.4倍。选址,已经成为影响投资回报的核心变量。
· · ·
三、运营:折旧才是真正的成本黑洞
建成只是开始,运营的账本更狠。
79亿美元1GW数据中心年折旧费用(是年电费的6倍)
一座1GW数据中心,一年电费13亿美元——这听起来已经是天文数字。但真正的成本黑洞是折旧:GPU四年一换代,按六年折旧计算,一年折旧高达79亿美元,是电费的六倍。
这也解释了为什么云厂商疯了一样抢卡。设备买回来就开始贬值,只有拼命跑满,才能把折旧摊薄。黄仁勋在GTC 2026上提出的"AI工厂"概念,本质上是在说:数据中心不再是存储文件的仓库,而是生产Token的工厂——在电力受限的背景下,固定功率下更高的Token吞吐量,意味着更低的单位成本。
讽刺的是,人力成本几乎可以忽略不计。整座1GW的工厂,只需要8到10个员工。这是工业史上资本密集度最高的生意之一。
· · ·
下篇敬请期待
下期精彩继续

关于我们
深圳前海力汇基金管理有限公司(简称“力汇基金”)成立于2014年3月,系经中国证券投资基金业协会登记备案的私募股权创投基金管理人(登记编号:P1004800)及会员单位、中国保险资产管理业协会联席会员单位、中保协险资基金管理人A类、深圳私募基金业协会会员单位及不动产基金专委会副主任单位,获批可开展不动产私募基金试点、QFLP/QDIE跨境投融资等业务。
公司曾荣获融中“中国最具潜力投资机构”、融中“中国移动互联网产业十佳投资案例”、第十一届中国(深圳)私募基金高峰论坛“中国优秀本土PE管理机构”等奖项。
力汇基金致力于“Pre-REITs+CVC产业基金”双轮业务驱动,聚焦“新能源/新材料、新消费、人工智能、商业航天”等新质生产力及资产证券化业务领域,已与大型险资机构、政府国企平台、头部券商/基金、上市公司、知名院校、知名投资机构等展开了深入且长期的合作,累计备案发行三十余只基金产品,累计管理资产规模逾100亿元。


www.reformfund.com
TEL:0755-26903526
地址:深圳市南山区梦海大道5109号
卓越前海壹号B座2007室

素材来源:力汇基金梳理
(注:内容整合相关资料,不构成具体投资建议)
