城市桥梁上部结构施工
章节习题练习
考点1装配式桥梁施工技术【重要】 1. 先简支后连续梁的湿接头按设计要求施加预应力时,体系转换应在( )进行。 A.一天中气温较低的时段B. 湿接头浇筑完成时 C. 预应力施加完成时D. 预应力孔道浆体达到强度时 2.关于先张法预应力空心板梁的场内移运和存放的说法,错误的是()。 A.吊运时,混凝土强度不低于设计强度的75% B. 存放时支点处应采用垫木支承 C. 存放时间可长达3个月 D. 同长度的构件,多层叠放时,上下层垫木在竖直面上应适当错开 3.下列不属于装配式梁(板)架设方法的是()。 A.起重机架梁法B.跨墩龙门吊架梁法 C.架桥机悬拼法D.穿巷式架桥机架梁法 4.吊装梁长25m以上的预应力简支梁前,应验算裸梁的()。 A.抗弯性能B.稳定性能 C.抗剪性能D. 抗扭性能 5. 后张法预应力梁吊装时,如设计无要求,其孔道水泥浆的强度一般不低于() MPa。 A.20 B.25 C.30 D.35 6.关于装配式桥梁施工技术的说法,正确的是()。 A.腹板底部为扩大断面的T形梁,应先浇筑上部腹板并振实后,再浇筑扩大部分 B.预应力混凝土构件吊装时,如设计无规定,混凝土强度不应低于设计强度的75% C.吊绳与起吊构件的交角大于60°时,应设置吊架或起吊扁担 D.使用橡胶充气气囊作为空心梁板或箱形梁的内模 7.关于装配式预制混凝土梁存放的说法,正确的是()。 A.预制梁可直接支承在混凝土存放台座上 B. 构件应按其安装的先后顺序编号存放 C. 多层叠放时,各层垫木的位置在竖直线上应错开 D. 预应力混凝土梁存放时间最长为6个月 8.关于先简支后连续梁安装的说法,正确的有()。 A. 临时支座顶面的相对高差不应大于5mm B. 湿接头混凝土的养护时间不应少于14d C.同一片梁的临时支座不应同时拆除 D. 湿接头的混凝土宜在一天中气温较高的时段浇筑 E.一联中的全部湿接头应一次浇筑完成 考点2 现浇预应力(钢筋)混凝土连续梁施工技术【必会】 1.关于承重模板支架搭设的说法,正确的是()。 A.脚手架宜采用支架搭设方法 B.支架底部应有良好的排水措施 C.支架搭设完毕后,即可投入使用 D.地基承载力不影响支架的搭设 2.设置现浇混凝土支架预拱度应考虑的因素有()。 A. 支架在荷载作用下的弹性变形 B. 支架在荷载作用下的非弹性变形 C.支架基础的沉陷 D. 预拱度的最高值应设在墩顶连续箱梁负弯矩最大处 E.设计文件规定的结构变形 3.关于桥梁悬臂浇筑法施工的说法,错误的是()。 A. 浇筑混凝土时,宜从与前段混凝土连接端开始,最后结束于悬臂前端 B.中跨合龙段应最后浇筑,混凝土强度宜提高一级 C. 桥墩两侧梁段悬臂施工应对称进行 D. 连续梁的梁跨体系转换应在解除各墩临时固结后进行 4.关于混凝土连续梁合龙的说法,错误的是()。 A.合龙顺序一般是先边跨、后次跨、再中跨 B. 合龙段长度宜为2m C. 合龙宜在一天中气温最高时进行 D. 合龙段的混凝土强度宜提高一级 5. 在移动模架上浇筑预应力连续梁时,浇筑分段工作缝,必须设在( )附近。 A. 正弯矩区B. 负弯矩区 C.1/2最大弯矩点D. 弯矩零点 6.采用支架法现浇预应力混凝土连续梁时,说法正确的有()。 A.支架的地基承载力应符合要求 B. 应有简便可行的落架拆模措施 C. 各种支架和模板安装后,宜采取预压方法消除拼装间隙和地基沉降等弹性变形 D. 安装支架时,如跨度小于8m可不设预拱度 E.支架底部应有良好的排水措施 7. 挂篮组装后,应全面检查安装质量,并应做()试验,以消除非弹性变形。 A. 行走试验B.载重 C. 预压D. 非弹性 8.预应力混凝土连续梁,悬臂浇筑段前端底板和桥面高程的确定是连续梁施工的关键问题之一,施工过程中需要监测的项目有()。 A.挂篮前端的垂直变形值 B.预拱度设置 C. 施工中已浇段的实际标高 D.温度影响 E.风力影响 9.关于挂篮设计和组装,说法正确的是( )。 A.挂篮质量与梁段混凝土的质量比值控制在1.0 B.挂篮自锚固系统的安全系数不得小于2 C.施工、行走时的抗倾覆安全系数不得小于3 D.斜拉水平限位系统和上水平限位安全系数不得小于3 10.在下列( )条件下不得使用精轧螺纹钢筋吊杆连接挂篮上部与底篮 。 A.前吊点连接 B.上下钢结构穿过混凝土结构连接 C.与底篮连接未采用活动铰 D.吊杆未设外保护套 E.与底篮连接采用活动铰 考点3钢梁施工技术 1.钢梁制造企业向安装企业提供的相关文件中,不包括()。 A.产品合格证 B. 钢梁制造环境的温度、湿度记录 C. 钢材检验报告 D. 工厂试拼装记录 2.关于钢梁安装的说法,正确的有()。 A. 高强度螺栓穿入孔内应顺畅,不得强行敲入 B. 高强度螺栓穿入方向应全桥一致 C.高强度螺栓施拧顺序为从板束刚度大、缝隙大处开始,由外向中央拧紧 D. 高强度螺栓施拧时,应采用冲击拧紧和间断拧紧 E.高强度螺栓终拧完毕必须当班检查 3.关于钢梁施工的说法,正确的是()。 A.人行天桥钢梁出厂前可不进行试拼装 B.多节段钢梁安装时,应全部节段安装完成后再测量其位置、标高和预拱度 C. 施拧钢梁高强度螺栓时,最后应采用木棍敲击拧紧 D. 涂装前应先进行除锈处理,首层底漆于除锈后4h内开始、8h 内完成 4.安装钢梁时,工地焊缝连接的焊接顺序宜为()对称进行。 A. 纵向从跨中向两端、横向从两侧向中线 B. 纵向从两端向跨中、横向从两侧向中线 C.纵向从跨中向两端、横向从中线向两侧 D. 纵向从两端向跨中、横向从中线向两侧 5.关于钢梁涂装施工,说法正确的有( )。 A.上翼缘板顶面和剪力连接器在安装前需涂装 B.涂装前应先进行除锈处理 C.首层底漆于除锈后4h内开始,8h内完成 D.涂装应在天气晴朗、5级(不含)以下风力时进行 E.涂装后24h内应采取防护措施 考点4钢—混凝土组合梁施工技术 1.钢—混凝土组合梁一般用于大跨径或较大跨径的桥跨结构,其目的有()。 A. 减轻结构自重 B. 降低施工难度 C. 减少施工对交通和周边环境的影响 D.降低施工成本 E.桥型美观 2. 钢—混凝土组合梁混凝土桥面浇筑所采用的混凝土宜具有()等特性。 A.缓凝B.早强 C.补偿收缩性D. 速凝 E.自密式 3.钢—混凝土组合梁一般由钢梁和钢筋混凝土桥面板两部分组成。钢梁由工字形截面或槽形截面构成,钢梁之间设横梁(横隔梁),钢梁上浇筑预应力钢筋混凝土。在钢梁与钢筋混凝土板之间设(),二者共同工作。 A.抗拉器B.抗压器 C.传剪器D. 抗弯器 4.钢—混凝土组合梁施工时,浇筑混凝土前应对钢主梁的( )进行检查验收。 A.安装位置B. 几何尺寸 C.高程D.纵横向连接 E.施工支架 5.关于钢—混凝土组合梁施工技术的说法,错误的是()。 A.钢—混凝土组合梁结构适用于城市大跨径或较大跨径的桥梁工程 B. 钢梁与混凝土板之间设传剪器,二者共同工作 C.现浇混凝土结构宜采用缓凝、早强、补偿收缩性混凝土 D. 混凝土桥面浇筑顺桥向应先由中间开始向两侧扩展 6.安装钢—混凝土组合梁的钢梁时,每安装完成一节应进行测量,不符合要求应及时调整。下列选项中不属于应测项目的是( )。 A.标高 B.扭曲 C.位置 D.预拱度考点5钢筋(管)混凝土拱桥施工技术 1.下列混凝土中,不适宜用作钢管混凝土拱的是()。 A.早强混凝土 B. 补偿收缩混凝土 C. 缓凝混凝土 D.干硬混凝土 2.在拱式拱架上分段浇筑混凝土拱圈时,应将分段位置设置在( )处 A.拱脚B.1/4 跨径 C.反弯点D.拱顶 E.拱架节点 3. 关于拱架上浇筑混凝土拱圈应符合的规定,下列说法错误的有( )。 A.各分段浇筑必须一次连续完成 B. 分段浇筑与间隔槽浇筑均应由拱脚向拱顶对称进行 C. 分段浇筑纵向不得采用通长钢筋 D. 拱圈拱肋封拱合龙时混凝土强度应达到设计强度 E. 宜采用分环方法浇筑,也可纵向分幅浇筑 4. 关于钢管拱肋安装应符合的规定,下列说法中错误的有( )。 A.钢管拱肋成拱过程中,应同时安装横向连系 B.节段间环焊缝的施焊应对称进行,不得采用堆焊 C. 合龙口焊接选择在环境温度相对稳定的时段内快速完成 D. 采用斜拉扣索悬拼法施工,扣索为高强度钢丝束时,安全系数为1.5 E.质量检测办法应以人工敲击为主,超声波检测为辅 5.关于在拱架上浇筑砼拱圈,以下表述不正确的是() A.跨径大于或等于 16m 的拱圈,应整垮一次性浇筑 B.当预计拱架变形较小时,可减少或不设间隔槽,应采取分段间隔浇筑 C.采用分段浇筑的,各分段内的混凝土应一次连续浇筑完毕 D.拱圈封拱合龙时混凝土强度,设计无要求时,各段混凝土强度应达到设计强度的 75% 6.拱桥施工中,拱圈主梁的施工方法应根据( )等内容,最终确定合理的施工方法 。 A.拱桥的跨度 B.结构形式 C.现场施工条件 D.桥梁断面大小 E. 施工水平 考点6斜拉桥施工技术 1.斜拉桥主梁施工方法有多种,其中()是在塔柱两侧用挂篮对称逐段浇筑主梁混凝土,由于这种方法适用范围较广而成为斜拉桥主梁施工最常用的方法。 A. 顶推法B. 平转法 C.支架法D.悬臂浇筑法 2. 斜拉桥索塔的施工可视其结构、体形、材料、施工设备和设计要求综合考虑,选用适合的方法。横梁较多的高塔,宜采用()。 A.爬模法 B. 劲性骨架挂模提升法 C.支架法 D.悬臂浇筑法 3.斜拉桥拉索拉力误差超过设计要求时,应进行调整,调索时应对( )进行监测。 A.索塔位移 B.拉索索力 考点7悬索桥施工技术 1.施工中,加劲梁的作用主要是()。 A. 承受拉力B. 承受弯曲内力 C. 锚固主缆D.传递外荷载2.悬索桥是以承受拉力的缆索或链索作为主要承重构件的桥梁,主要由( )等部分组成。 A.主缆 B.主塔 C.加劲梁 D.锚碇E.猫道 3.关于悬索桥各部分的作用,说法正确的有( )。 A.主塔是悬索桥结构体系中的主要承重构件 B.主缆是悬索桥抵抗竖向荷载的主要承重构件 C.加劲梁是悬索桥承受风荷载和其他横向水平力的主要构件 D.吊索是将加劲梁自重、外荷载传递到主缆的传力构件 E.锚碇是锚固主缆的结构,它将主缆中的拉力传递给地基4.悬索桥施工一般包括( )大步骤。 A.索塔、锚碇的基础工程施工 B.索塔、锚碇施工及上部施工准备 C.下部结构安装 D.上部结构安装 E.桥面系施工 5.关于悬索桥猫道的施工要求,说法正确的有( )。 A.猫道宜设抗风缆 B.猫道承重索的安全系数不得小于2.0 C.猫道面层应从跨中、锚碇向塔顶方向铺设 D.猫道架设过程中必须监测塔的偏移量和承重索的垂度 E.加劲梁架设前,应将猫道改吊于主缆上,然后解除猫道承重索与塔和锚碇的连接 |
城市桥梁上部结构施工
章节习题答案解析与考点汇总
考点1 装配式桥梁施工技术

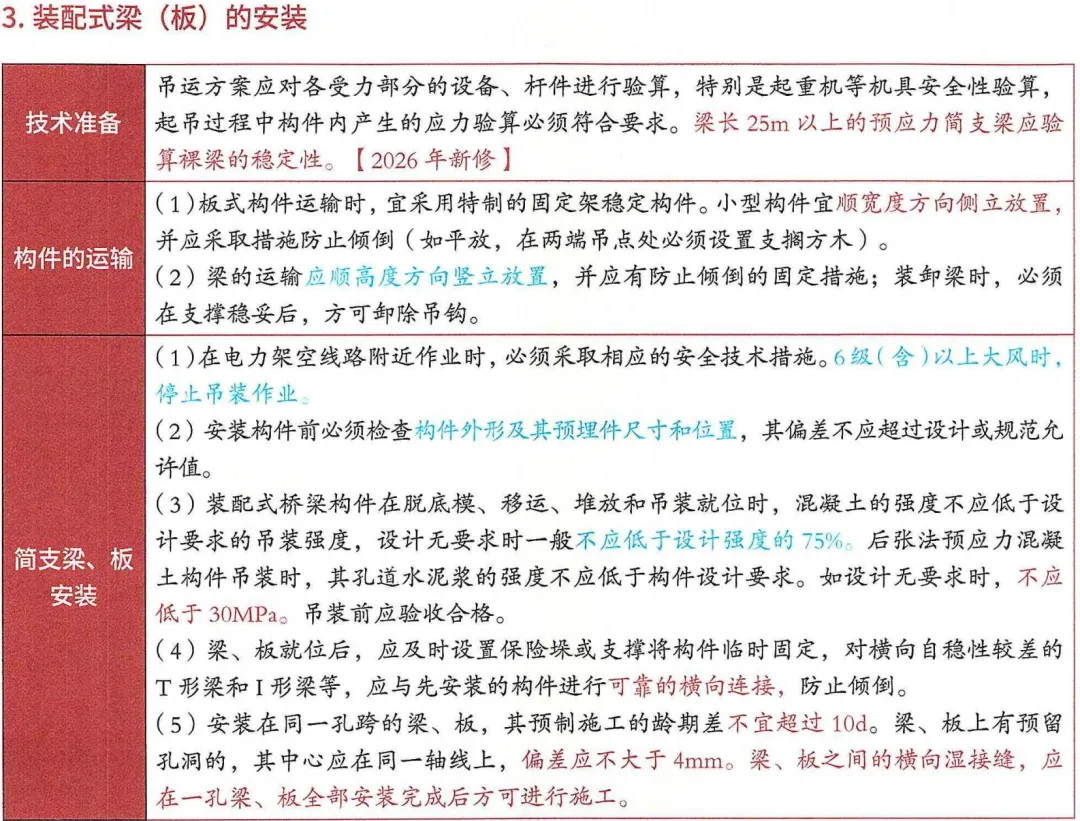

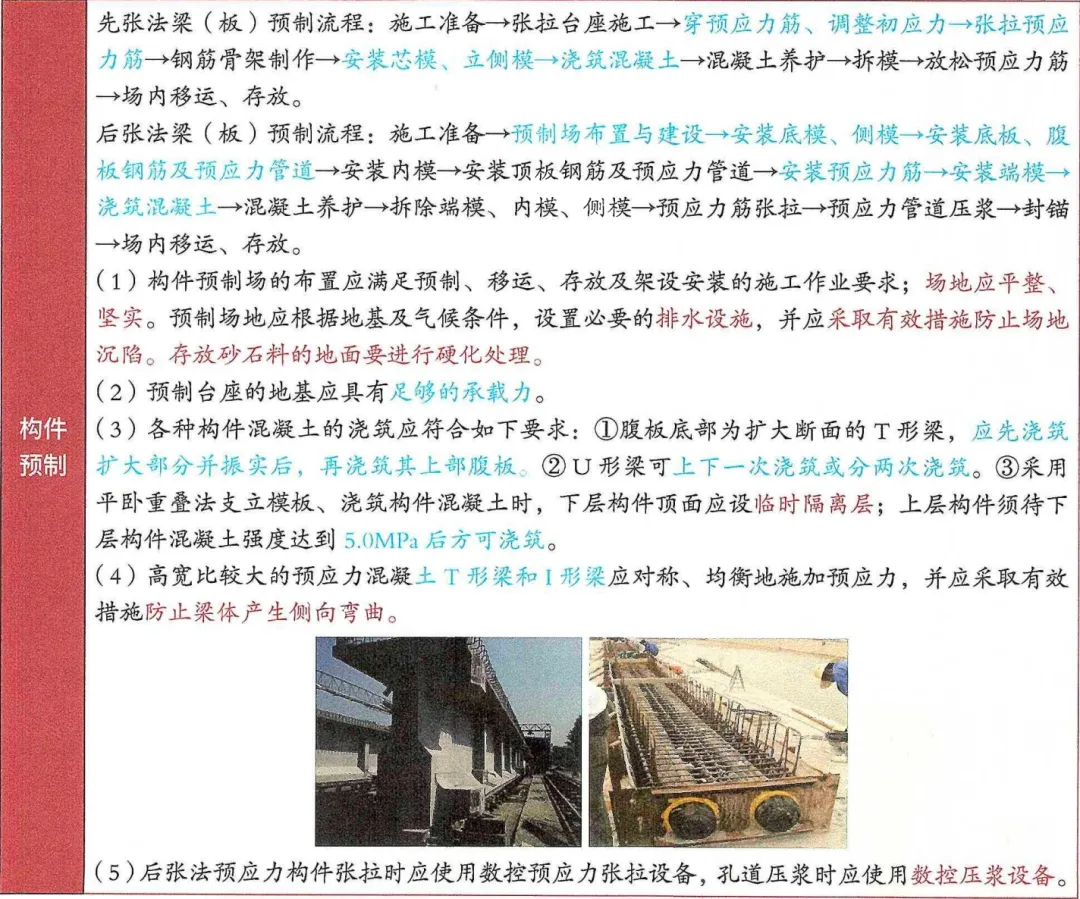

1.【答案】D 【解析】湿接头应按设计要求施加预应力、孔道压浆;浆体达到强度后应立即拆除临时支座,按设计规定的程序完成体系转换。同一片梁的临时支座应同时拆除。

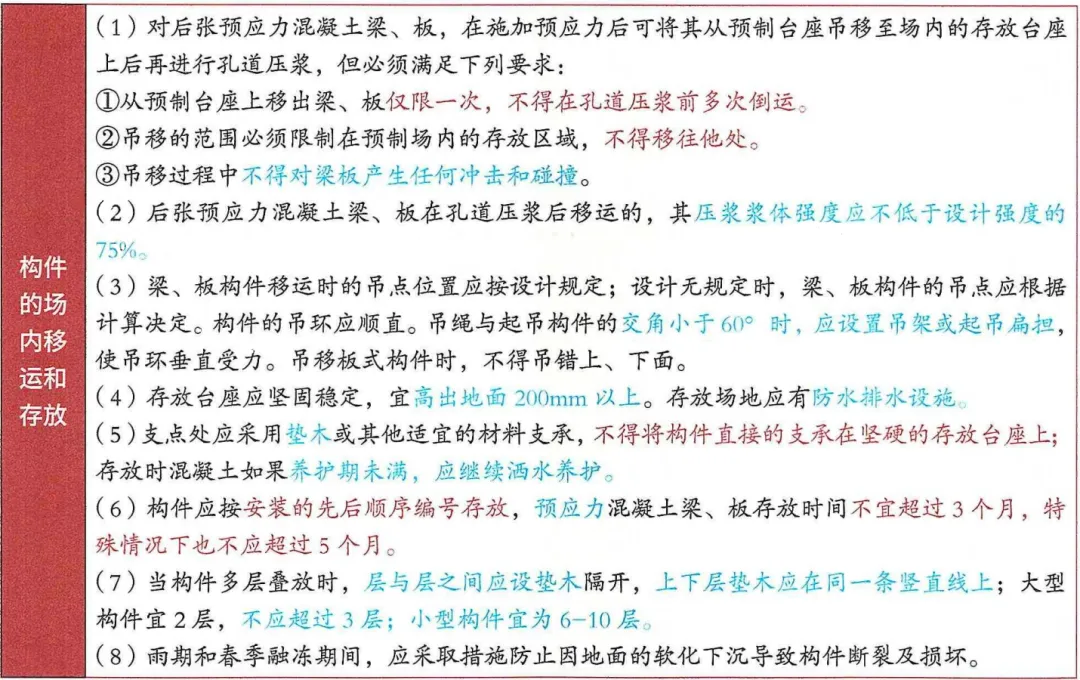

2.【答案】D 【解析】选项D 错误,当构件多层叠放时,层与层之间应以垫木隔开,各层垫木的位置应设在设计规定的支点处上下层垫木应在同一条竖直线上;叠放高度宜按构件强度、 台座地基承载力、垫木强度以及堆垛的稳定性等经计算确定。大型构件宜为2层,不应超过3 层 ; 小型构件宜为 6 ~ 1 0 层 。

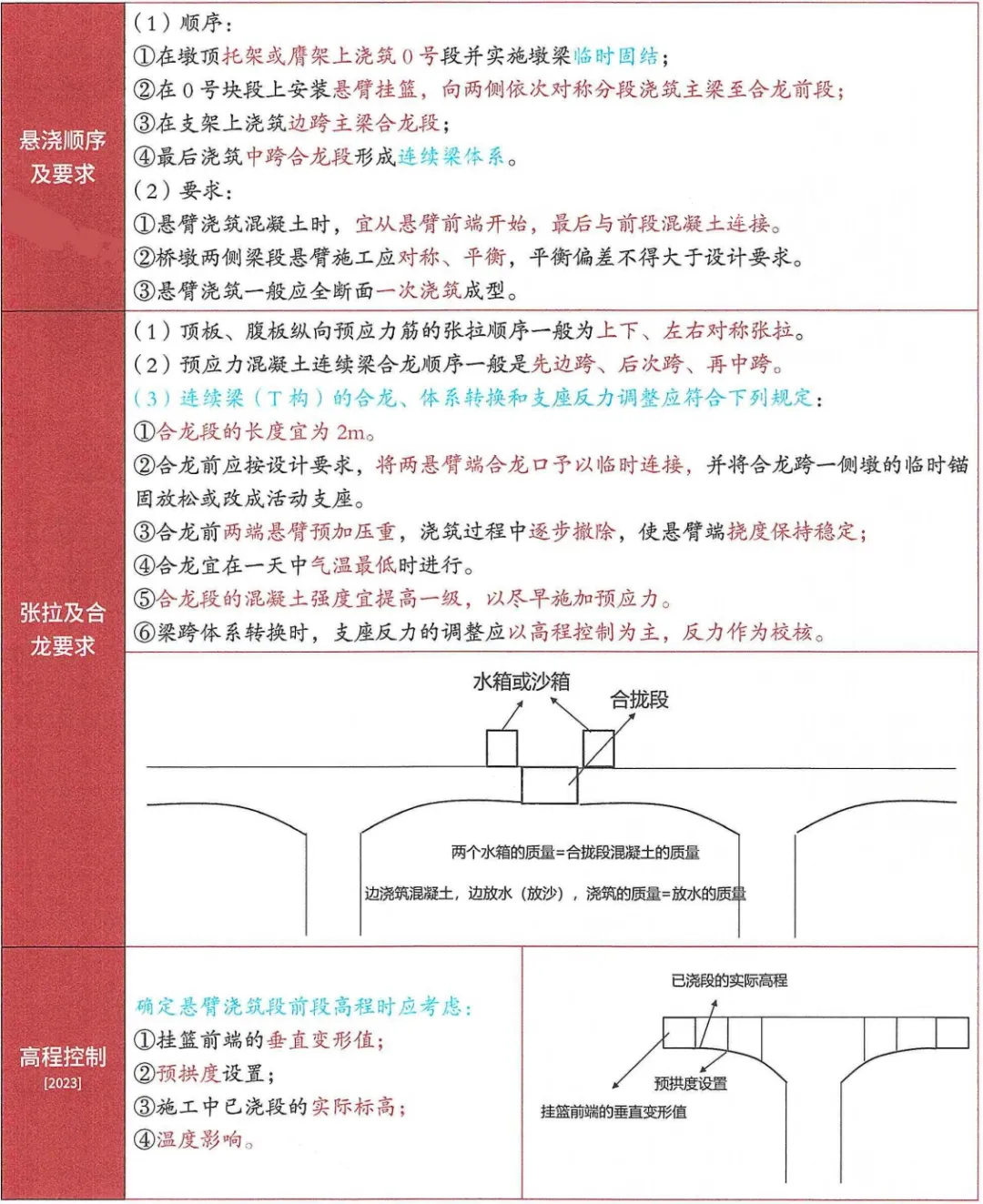

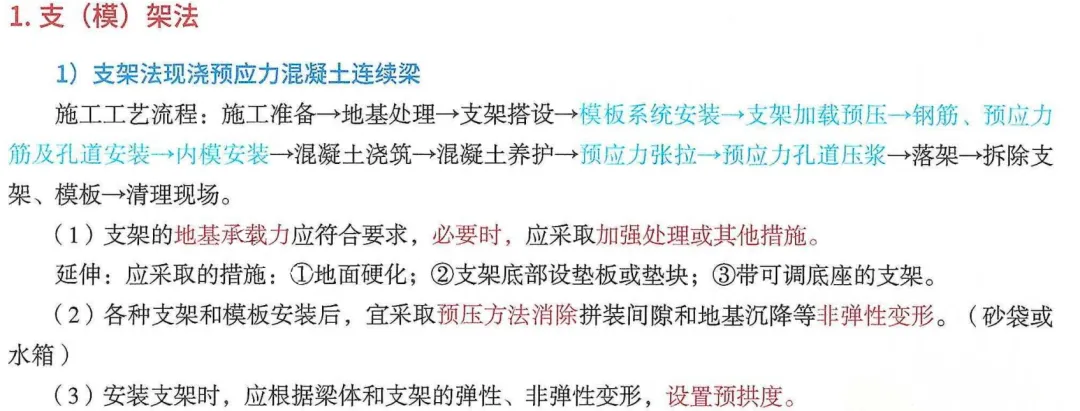

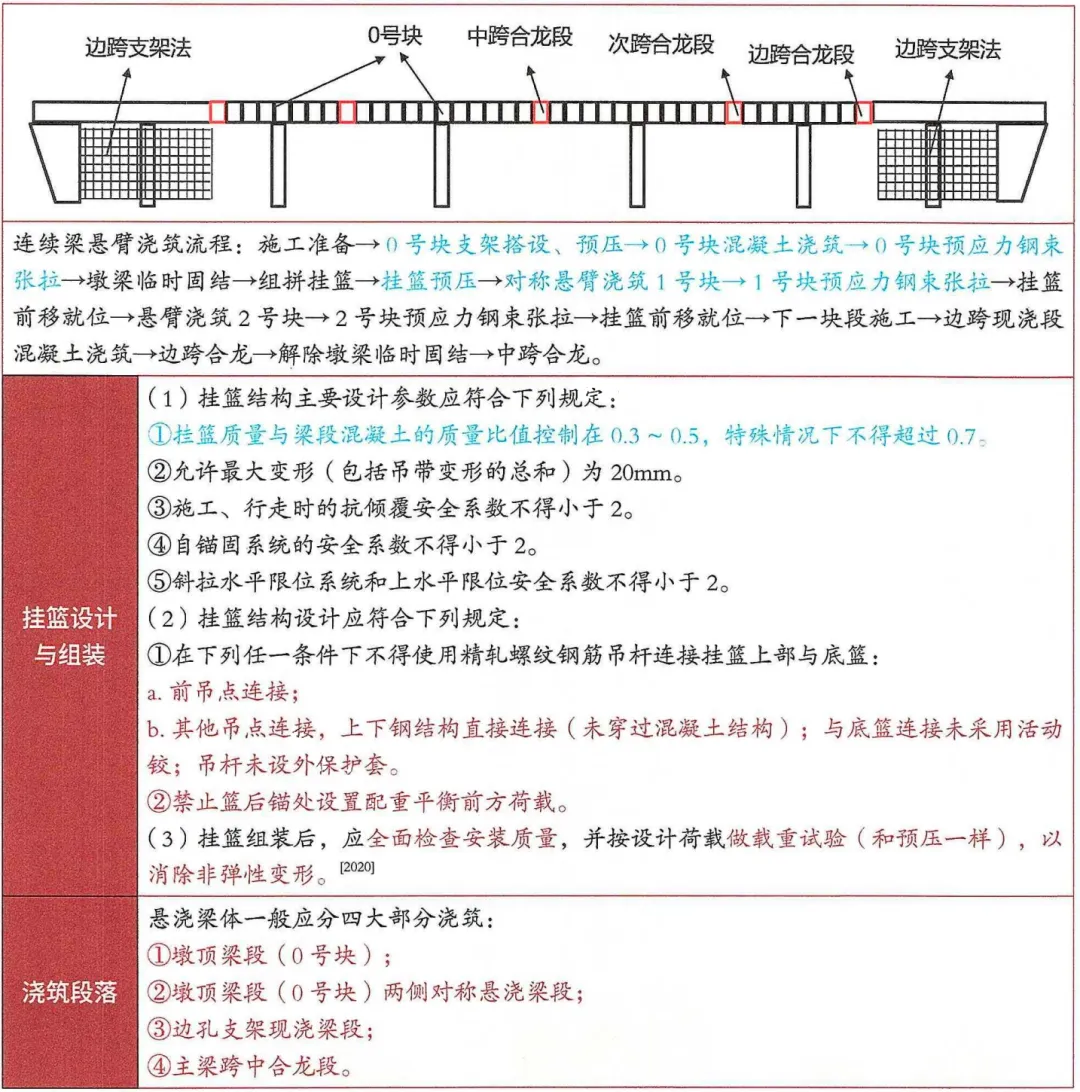

3.【答案】C 【解析】装配式梁( 板 ) 架设方法分为起重机架梁法、跨墩龙门吊架梁法和穿巷式架桥机架梁法。 4.【答案】B 【解析】吊运方案应对各受力部分的设备、杆件进行验算,特别是吊车等机具的安全性验算,起吊过程中构件内产生的应力验算必须符合要求。梁长25m 以上的预应力简支梁应验算裸梁的稳定性。 5.【答案】C 【解析】后张法预应力混凝土构件吊装时,其孔道水泥浆的强度不应低于构件设计要求,如设计无要求时,一般不低于30MPa。 6.【答案】B 【解析】选项A 错误,腹板底部为扩大断面的 T 形梁 , 应先浇筑扩大部分并振实后 , 再浇筑其上部腹板。 选项C 错误,吊装时构件的吊环应顺直,吊绳与起吊构件的交角小于60°时,应设置吊架或起吊扁担,使吊环垂直受力。 选项D 错误 , 禁止使用橡胶充气气囊作为空心梁板或箱形梁的内模。 7.【答案】B 【解析】选项A 错误,预制梁支点处应采用垫木和其他适宜的材料支撑,不得将构件直接支承在存放台座上。 选项C 错误,多层叠放时,上下层垫木应在同一条竖直线上。 选项D 错误,预应力混凝土梁、板的存放时间不宜超过3个月,特殊情况下不应超过 5个月。 8.【答案】BE 【解析】先简支后连续梁的安装要求: ( 1 ) 临时支座顶面的相对高差不应大于 2mm。 (2)施工程序应符合设计要求,应在一联梁全部安装完成后再浇筑湿接头混凝土。 (3)对湿接头处的梁端,应按施工缝的要求进行凿毛处理。永久支座应在设置湿接头底模之前安装。湿接头处的模板应具有足够的强度和刚度,与梁体的接触面应密贴并具有一定的搭接长度,各接缝应严密、不漏浆。负弯矩区的预应力管道应连接平顺,与梁体预留管道的接合处应密封;预应力锚固区预留的张拉齿板应保证其外形尺寸准确且不被损坏。 (4)湿接头的混凝土宜在一天中气温相对较低的时段浇筑,且一联中的全部湿接头应一次浇筑完成。湿接头混凝土的养护时间应不少于 1 4d。 (5)湿接头应按设计要求施加预应力、孔道压浆 ; 浆体达到强度后应立即拆除临时支座,按设计要求的程序完成体系转换。同一片梁的临时支座应同时拆除。 (6)仅为桥面连续的梁、板,应按设计要求进行施工。 考点2 现浇预应力(钢筋)混凝土连续梁施工技术

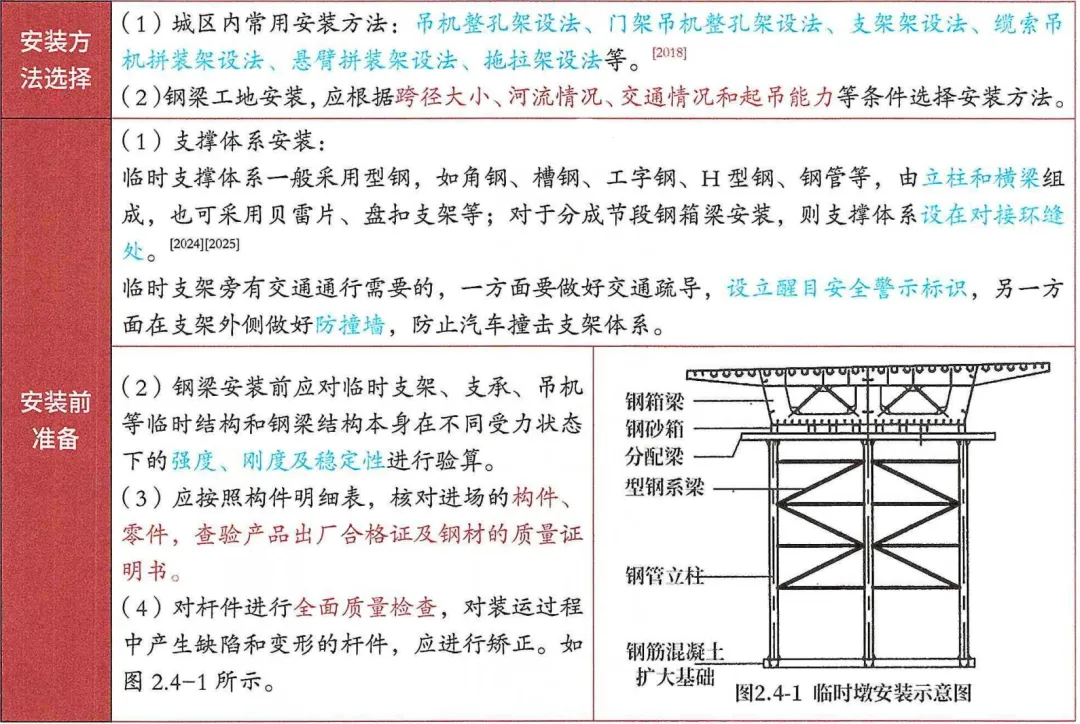

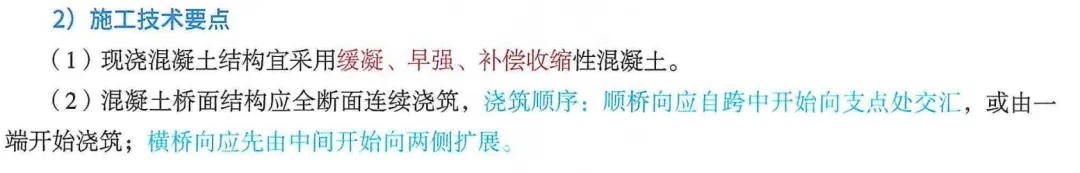

1.【答案】 B 【解析】选项A 错误,脚手架不能采用支架搭设方法。 选项C 错误,支架搭设完毕后,应对其进行预压 。 选项D 错误,地基承载力影响支架的搭设。 地基处理完毕后进行地基承载力检测,检测合格后方可进行支架搭设。 2. 【答案】 ABCE 【解析】安装支架时,应根据梁体和支架的弹性、非弹性变形,支架基础的沉陷、设计文件规定的结构变形,设置预拱度。 3.【答案】 A 【解析】选项A 错误,悬臂浇筑混凝土时,宜从悬臂前端开始, 最后与前段混凝土连接 。 4.【答案】C 【解析】选项C 错误,合龙宜在一天中气温最低时进行。 5.【答案】D 【解析】浇筑分段工作缝,必须设在弯矩零点附近。 6.【答案】ABE 【解析】支架法现浇预应力混凝土连续梁施工要求如下: ( 1 ) 支架的地基承载力应符合要求,必要时,应采取加固处理或其他措施。 (2)应有简便可行的落架拆模措施。 (3)各种支架和模板安装后,宜采取措施消除拼装间隙和地基沉降等非弹性变形。 (4)安装支架时,应根据支架的弹性、非弹性变形,设置预拱度。 (5)支架底部应有良好的排水措施,不得被水浸泡。 (6)浇筑混凝土时应采取措施,防止支架产生不均匀沉降。 7.【答案】B 【解析】挂篮组装后,应全面检查安装质量,并应按设计荷载做载重试验,以消除非弹性变形。 8.【答案】 ABC 【解析】预应力混凝土连续梁,悬臂浇筑段前端底板和桥面高程的确定是连续梁施工的关键问题之一,确定悬臂浇筑段前端标高时应考虑: (1)挂篮前端的垂直变形值。 (2)预拱度设置 。 (3)施工中已浇段的实际标高。 (4)温度影响 。 因此,施工过程中的监测项目为前三项。必要时,结构物的变形值、应力也应进行监测,保证结构的强度和稳定。 9.【答案】B 【解析】挂篮质量与梁段混凝土的质比值控制在0.3~0.5,特殊情况下不得超过0.7。允许最大变形(包括吊带变形的总和)为20mm。 施工、行走时的抗倾覆安全系数不得小于2。自锚固系统的安全系数不得小于2。斜拉水平限位系统和上水平限位安全系数不得小于2。 10.【答案】ACD 【解析】在下列任一条件下不得使用精轧螺纹钢筋吊杆连接挂篮上部与底篮: a.前吊点连接。 b.其他吊点连接:上下钢结构直接连接(未穿过混凝土结构);与底篮连接未采用活动铰;吊杆未设外保护套。②禁止挂篮后锚处设置配重平衡前方荷载。考点3 钢梁施工技术

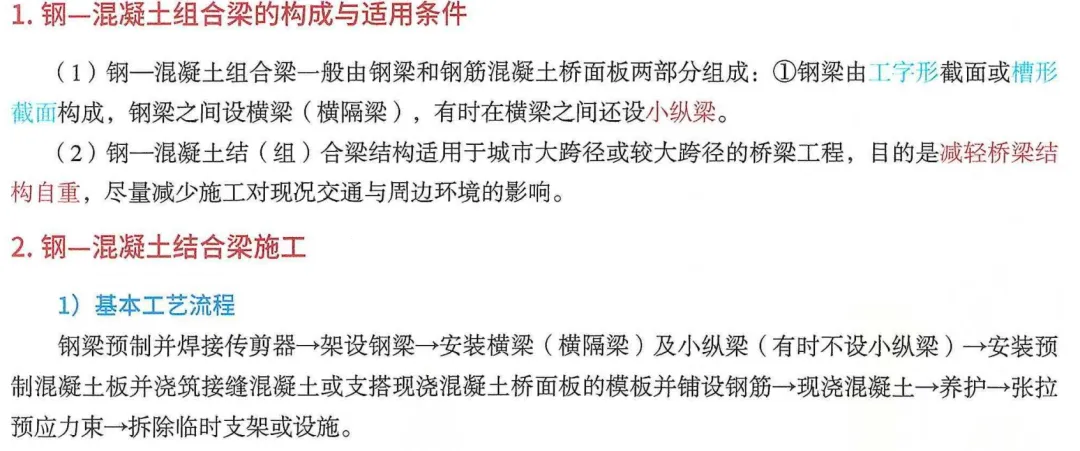

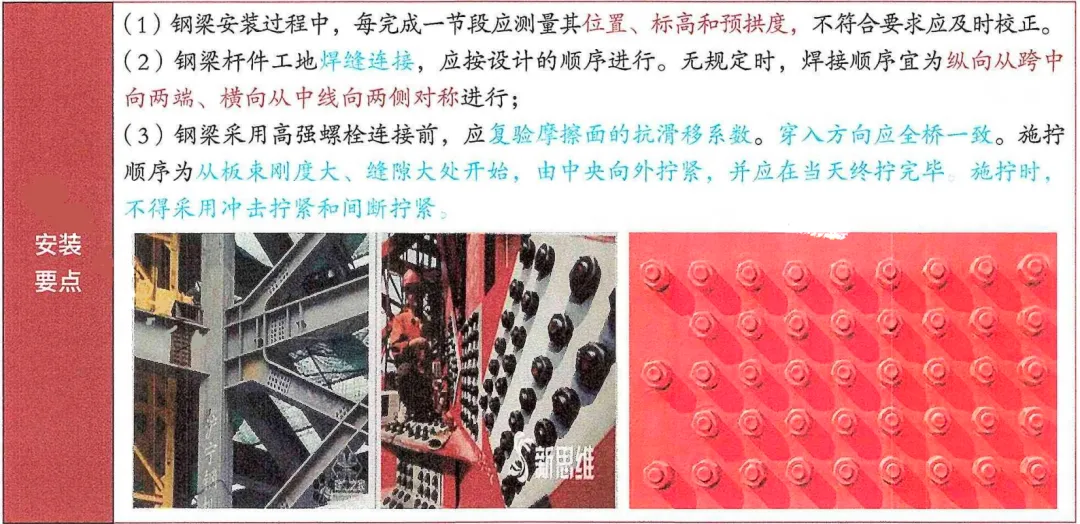

1.【答案】 B 【解析】钢梁制造企业应向安装企业提供下列文件: (1) 产品合格证 。 (2) 钢材和其他材料质量证明书和检验报告。 (3)施工图,拼装简图。 (4)工厂高强度螺栓摩擦面抗滑移系数试验报告 。 ( 5 ) 焊缝无损检测报告和焊缝重大修补记录。 (6)产品试板的试验报告。 ( 7 ) 工厂试拼装记录 。 (8)杆件发运和包装清单。 2.【答案】 ABE 【解析】选项C 错误 , 高强度螺栓施拧顺序为从板束刚度大、缝隙大处开始,由中央向外拧紧,并应在当天终拧完毕。 选项D 错误,高强度螺栓施拧时,不得采用冲击拧紧和间断拧紧。 3.【答案】D 【解析】选项A 错误,钢梁出厂前必须进行试拼装, 并应按设计和有关规范的要求验收。 选项B 错误,钢梁安装过程中,每完成一节段应测量其位置、标高和预拱度,不符合要求应及时校正。 选项C 错误,高强度螺栓穿入孔内应顺畅,不得强行敲入,不得采用冲击拧紧和间断拧紧。 4.【答案】C 【解析】钢梁杆件工地焊缝连接,应按设计顺序进行。无设计顺序时,焊接顺序宜为纵向从跨中向两端、横向从中线向两侧对称进行,且符合《城市桥梁工程施工与质量规范》( CJJ 2—2008) 的规定。 5.【答案】BC 【解析】A选项正确表述为:上翼缘板顶面和剪力连接器均不得涂装,在安装前应进行除锈、防腐蚀处理。D选项正确表述为:涂装应在天气晴朗、4级(不含)以下风力时进行。E 选项正确表述为:涂装后4h内应采取防护措施。 考点4 钢一混凝土组合梁施工技术
1.【答案】 AC 【解析】钢 — 混凝土组合梁结构适用于城市大跨径或较大跨径的桥梁工程,目的是减轻桥梁结构自重,尽量减少施工对现况交通与周边环境的影响。 2.【答案】ABC 【解析】现浇混凝土结构宜采用缓凝、早强、补偿收缩性混凝土。 3.【答案】C 【解析】钢— 混凝土组合梁一般由钢梁和钢筋混凝土桥面板两部分组成。钢梁由工字形截面或槽形截面构成,钢梁之间设横梁(横隔梁 ) , 钢梁上浇筑预应力钢筋混凝土 。 在钢梁与钢筋混凝土板之间设传剪器,二者共同工作 。 4.【答案】 ACDE 【解析】浇筑混凝土前,应对钢主梁的安装位置、高程、纵横向连接及施工支架进行检查验收,各项均应达到设计要求或施工方案要求。 5.【答案】D 【解析】混凝土桥面结构应全断面连续浇筑,浇筑顺序:顺桥向应自跨中开始向支点处交汇,或由一端开始浇筑;横桥向应先由中间开始向两侧扩展。 6.【答案】B 【解析】钢梁安装过程中,每完成一节段应测量其位置、标高和预拱度,不符合要求应及时校正。考点5 钢筋(管)混凝土拱桥施工技术

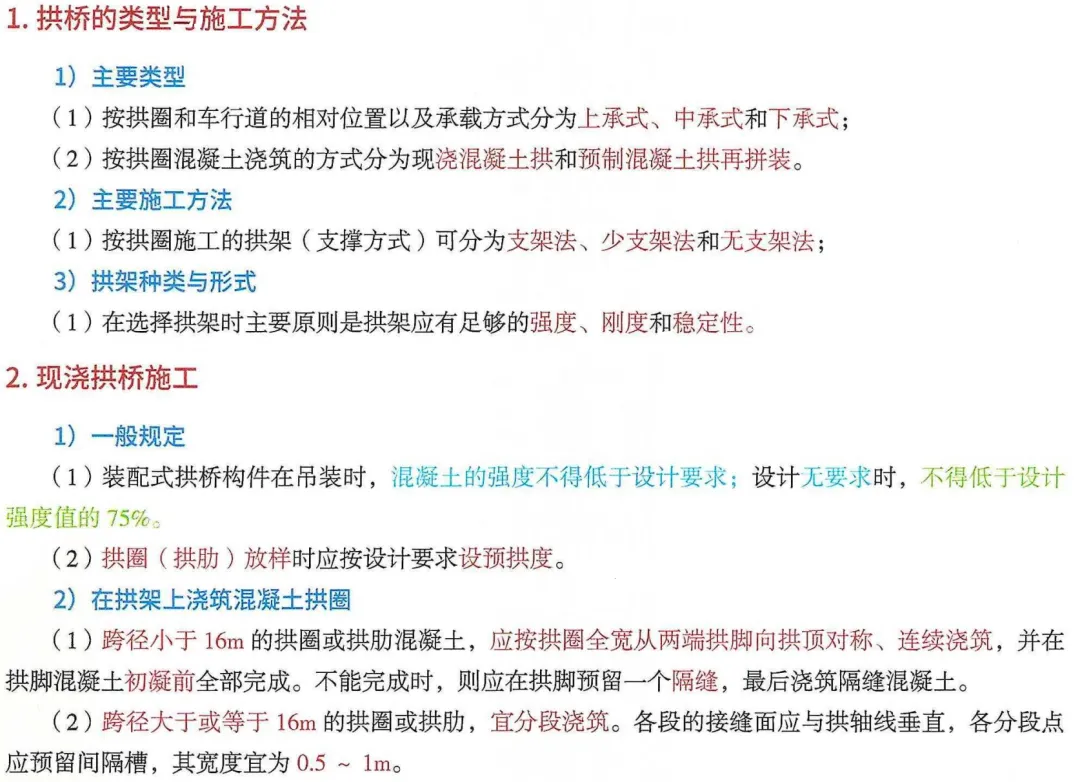

1.【答案】 D 【解析】不适宜用于钢管混凝土拱的是干硬混凝土。钢管混凝土应具有低泡、大流动性、收缩补偿、延缓初凝和早强的性能。 2.【答案】ACDE 【解析】拱圈浇筑分段位置,拱式拱架应设置在反弯点、拱顶、拱脚、拱架节点处;满布式拱架应设置在1/4 跨径、拱顶 、拱脚 、拱架节点处。 3.【答案】ABD 【解析】选项A 错误,各分段内应一次连续浇筑完毕,因故中断时应将施工缝凿成垂直于拱轴线的平面或台阶式接合面。 选项B 错误,间隔槽浇筑应由拱脚向拱顶对称进行,分段应对称交错进行。 选项D 错误 , 封拱合龙设计无要求时各段强度应达到设计强度的75% , 当施加压力调整拱圈应力时应达到设计强度。 4.【答案】DE 【解析】选项D 错误 , 斜拉扣索悬拼法采用钢绞线或高强度钢丝束时 , 安全系数应大于2。 选项E 错误,质量检测办法应以超声检测为主,人工敲击为辅。 5.【答案】A 【解析】6.【答案】ABCE 【解析】选用施工方法应根据拱桥的跨度、结构形式、现场施工条件、施工水平等因素,并经方案的技术经济比较确定合理的施工方法。考点6 斜拉桥施工技术 1.【答案】D 【解析】本题主要考查的是斜拉桥主梁施工方法。斜拉桥主梁施工方法大体可分为顶推法、平转法、支架法和悬臂法。悬臂法分为悬臂浇筑法和悬臂拼装法。其中悬臂浇筑法是在塔柱两侧用挂篮对称逐段浇筑主梁混凝土,由于这种方法适用范围较广而成为斜拉桥主梁施工最常用的方法。 2.【答案】B 【解析】索塔的施工可视其结构、体形、材料、施工设备和设计要求综合考虑,选用适合的方法。裸塔施工宜采用爬模法,横梁较多的高塔宜采用劲性骨架挂模提升法。 3.【答案】ABDE 【解析】斜拉桥拉索拉力误差超过设计要求时,应进行调整,调索时应对拉索索力、拉索延伸量、索塔位移与梁体标高进行监测。考点7 悬索桥施工技术 1.【答案】 B 【解析】加劲梁是悬索桥承受风荷载和其他横向水平力的主要构件,主要承受弯曲内力。3.【答案】CDE 【解析】A 选项正确说法是,主缆是悬索桥结构体系中的主要承重构件。B选 项正确说法是,主塔是悬索桥抵抗竖向荷载的主要承重构件。 4.【答案】ABDE 【解析】悬索桥施工一般包括四大步骤:(1)索塔、锚碇的基础工程施工。(2)索塔、锚碇施工及上部施工准备。(3)上部结构安装。(4)桥面系施工。5.【答案】ADE 【解析】猫道承重索的安全系数不得小于3.0,故B不正确。猫道面层应从塔顶向跨中、锚碇方向铺设,故C错误。 |
温馨提示:由于微信修改了推送规则,没有经常点“推荐”的,会慢慢收不到推送。如果您觉得我的信息有用,请将“建造师学习笔记”加为星标,每次看完后别忘记点“赞”和 |
建造师修炼手册,考证路上的工程人,分享知识的同时也是督促自己每日坚持学习。持续更新一建实务章节习题和知识点、一建试题及答案,内容整理过程中参考部分机构和专家的讲义,在此表示诚挚的谢感谢!如有不当,请及时告知,笔者将及时改正。本公众号内容可转载、下载,但仅供个人学习交流使用,切勿用作商业或其他非法用途。
2026年一级建造师市政工程、矿业工程考试资料整理,案例500问,案例题解析,章节习题练习,考点速记等。 |
夜雨聆风
