浅埋暗挖法隧道施工
章节习题练习

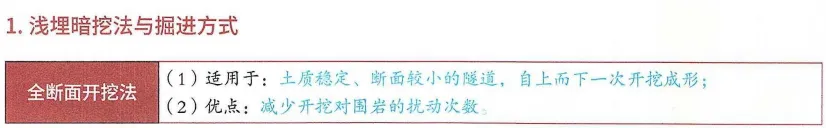

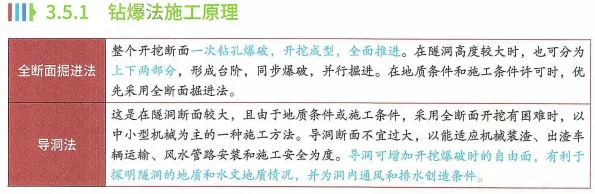

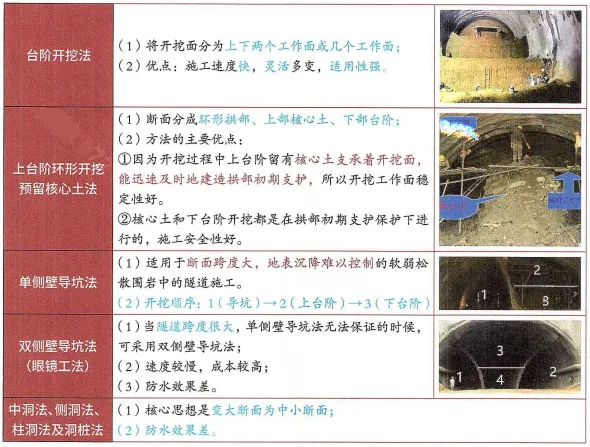

考点1 浅埋暗挖法施工方法 1.关于全断面开挖法的说法,不正确的是( )。 A.全断面开挖法适用于土质稳定、断面较小的隧道施工 B. 全断面开挖法采取自上而下一次开挖成型 C. 全断面开挖法的优点是可以减少开挖对围岩的扰动次数 D. 适宜大型机械作业 2.全断面法对地质条件要求严格,围岩必须有足够的()。 A. 强度B.自稳能力 C. 抵抗变形能力D. 不透水性 3. 在断面形式和地层条件相同的情况下, 沉降相对较小的浅埋暗挖施工方法是()。 A.单侧壁导坑法B. 双侧壁导坑法 C.交叉中隔壁法 (CRD工法) D.中隔壁法 (CD工法) 4.下列浅埋暗挖开挖方式中,防水效果较差的是()。 A.全断面法 B. 上台阶环形开挖预留核心土法 C.交叉中隔壁法(CRD工法) D.双侧壁导坑法 5.下列浅埋暗挖法开挖方式中,工期长的有()。 A.全断面法B. 正台阶法 C.双侧壁导坑法D.中洞法 E.柱洞法 6.上台阶环形开挖预留核心土法是城市第四纪软土地层浅埋暗挖法最常用的一种掘进方式,下列有关该方法的表述,错误的是( )。 A.适用于一般土质或易坍塌的软弱围岩、断面较大的隧道施工 B.开挖工作面稳定性好 C.施工安全性好 考点 2浅埋暗挖法施工技术【必会】 1.锁口圈梁混凝土强度应达到设计强度的()及以上时,方可向下开挖竖井。 A.50% B.70% C.75% D.80% 2.关于隧道工程中马头门施工要求的说法,错误的是()。 A.破除竖井井壁顺序,宜先拱部、再侧墙、最后底板 B. 马头门标高不一致时,宜遵循“先低后高”的原则 C. 一侧掘进10m 后,可开启另一侧马头门 D. 马头门处隧道应密排三榀格栅钢架 3.竖井井口防护应符合的规定有()。 A. 竖井应设置防雨棚 B. 洞门土体加固 C.竖井应设置挡水墙 D. 竖井应设置安全护栏,且护栏高度不应小于1.2m E.竖井周边应架设安全警示装置 4.关于超前小导管施工技术的说法,错误的有()。 A.前后两排小导管的水平支撑搭接长度不应小于3m B.超前小导管应从钢格栅的腹部穿过,后端应支承在已架设好的钢格栅上 C. 小导管其端头应封闭并制成锥状,尾端设钢筋加强箍 D. 注浆浆液应根据地质条件、经现场试验确定 E.注浆材料可采用缓凝混凝土 5. 浅埋暗挖法施工地下结构需采用喷锚初期支护时,支护结构形式主要有( )。 A.喷射混凝土B. 管棚支护 C. 钢格栅(拱架) D.纵向连接筋 E.钢筋网片 6.喷射混凝土应紧跟开挖工作面,应分段、分片、分层,( )顺序进行。 A. 由中间向两侧B. 由两侧向中间 C.由上而下D. 由下而上 7. 竖井马头门破除竖井井壁的施工工序有:①预埋暗梁;②破除拱部;③破除侧墙;④拱部地层加固;⑤破除底板。正确的顺序为()。

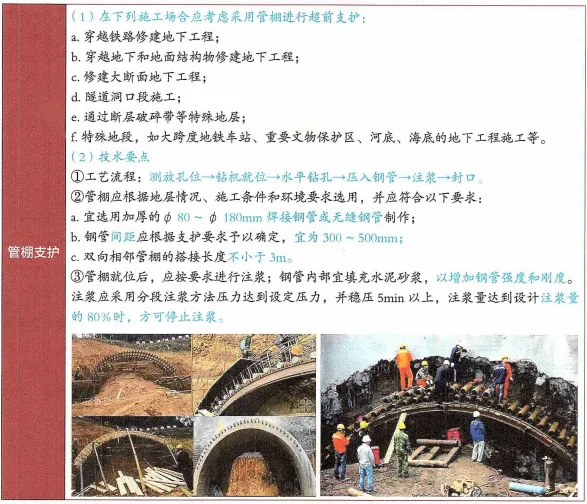

8.在软弱、破碎地层中成孔困难,且施作超前锚杆比较困难或者结构断面较大时,宜采取( )加固处理方法。 A.地表锚杆 B.管棚C.超前小导管注浆 D. 深孔注浆9.管棚就位后,应按要求进行注浆,注浆量达到设计注浆量的( )时,方可停止注浆 。 A.70% B.80% C.90% D.100% 10.初期支护施工时,钢筋网的材料宜采用( )钢材。 A.HRB400 B.HPB300 C.HRB500 D.HPB400 11.浅埋暗挖法施工时,下列关于初期支护施工的说法,正确的有()。 A.钢格栅拱架和钢筋网片均在模具内焊接成型 B.喷射混凝土的初凝时间不应大于10min C.钢格栅的主筋直径不宜小于20mm D.钢筋网片纵向和横向搭接长度不小于1个网孔尺寸 E.首榀钢格栅应进行试拼装后即可批量生产 12.下列关于初期支护背后注浆的施工工艺,表述有误的是( )。 A.隧道初期支护封闭后,应及时进行初支背后回填注浆 B.注浆作业点与掘进工作面宜保持5~10m的距离 C. 注浆管应与格栅拱架主筋焊接或绑扎牢固,管端外露不应小于150mm D.可在初期支护背后多次进行回填注浆 13.二次衬砌拆模时间应根据结构断面形式及混凝土达到的强度确定;矩形断面顶板应达到设计强度等级的()。 A.70%B.75% C.80%D.100% 14.下列可用作超前小导管注浆材料的是( )。 A.普通水泥单液浆 B. 改性水玻璃 C.水泥-水玻璃双液浆 D.超细水泥 E.砂浆 |
钻爆法隧道施工
章节习题练习
考点1钻爆法施工原理 1、下列不属于钻爆法施工掘进方式的是()。 A.全断面掘进法B. 正台阶法 C.导洞法D. 分部开挖法 考点2钻爆法施工技术 1.在市政工程施工中,处理浅孔爆破盲炮的正确方法是()。 A. 重新起爆前不需检查起爆线路是否完好 B. 平行孔距盲炮孔口的最小距离为0.3m C.盲炮填塞物可用金属工具强力挖出 D. 盲炮必须当班处理,不能转由下一班处理 2.()不属于钻爆法施工中的超前地质预报方法。 A. 地质调查法B. 综合探测法 C.超前钻探法D. 物探法 3、隧道模筑混凝土应从两侧边墙向拱顶、由下向上依次分层对称浇筑,两侧混凝土浇筑面高差不应大于( ) m, 同一侧混凝土浇筑面高差不应大于( ) m。 A.1.0; 1.0 B.0.5; 0.5 C.1.0; 0.5 D.0.5; 1.0 4. ( )超前地质预报方法具有快速、超前探测距离大、对施工干扰相对小、可以 多种技术组合应用等优点。 A.地质调查法 B.超前钻探法 C.物探法 D.超前导坑预报法 5.以下关于反向起爆的特点,说法错误的是( )。 A.能提高炮孔利用率 B.爆破效果较正向起爆略差 C.会影响后续装药质量 D.起爆药卷易受潮拒爆 6、以下关于盲炮的预防和处理,说法正确的是( )。 A.同一串联支路上使用的电雷管,其电阻差不应大于0.5Ω B.不同燃速的导火索应分批使用 C. 浅孔盲炮处理时,平行孔距盲炮孔口不得小于0.5m 7、隧道不应欠挖,当围岩完整、石质坚硬时,允许围岩个别突出部分侵入衬砌。对喷锚衬砌不应大于( ) cm。 A.2 B.3C.5 D.10 8、周边爆破主要有光面爆破和预裂爆破,以下不属于周边爆破参数的是( )。 A.炮孔装药量 B. 炮孔间距 C.最小抵抗线 D. 炮孔深度 9、以下属于隧道超前地质预报的目的的是( )。 A.进一步查清隧道工作面前方工程地质和水文地质条件,指导工程施工顺利进行 B.降低地质灾害发生的概率和危害程度 C.为优化工程设计提供依据 D. 为编制竣工文件提供基础资料 E. 为探测手段的后续使用积累数据 10、关于钻爆法施工过程的说法,错误的有( )。 A.钻孔广泛采用凿岩机和定向钻机完成施工 B.在装药前应将炮孔内的残渣、积水排除干净 C.炮孔应采用砂子和黏土的混合物进行炮孔封堵 D.预裂爆破起爆顺序是掏槽孔→辅助孔→周边孔 E.起爆过程中同圈孔必须同时起爆 |
浅埋暗挖法隧道施工、钻爆法隧道施工

章节习题答案解析
考点 1浅埋暗挖法施工方法 1.【答案】D 【解析】全断面开挖法: (1)全断面开挖法适用于土质稳定、断面较小的隧道施工,适宜人工开挖或小型机械作业。 (2)全断面开挖法采取自上而下一次开挖成型,沿着轮廓开挖,按施工方案一次进尺并及时进行初期支护。 (3)全断面开挖法的优点是可以减少开挖对围岩的扰动次数,有利于围岩天然承载拱的形成,工序简便;缺点是对地质条件要求严格,围岩必须有足够的自稳能力。 2.【答案】B 【解析】全断面开挖法的缺点是对地质条件要求严格,围岩必须有足够的自稳能力。 3.【答案】C 【解析】浅埋暗挖法开挖方式与选择条件见下表,选项C正确。
4.【答案】D 【解析】防水效果较差的是双侧壁导坑法。 5.【答案】CDE 【解析】防水差一定工期长,工期长防水不一定差 (如CRD工法)。选项C、D、E 工期长。 6.【答案】D 【解析】环形开挖进尺为0.5~0.75m, 不宜过长。台阶长度一般以控制在1D内 (D 一般指隧道跨度)为宜。 考点2浅埋暗挖法施工技术

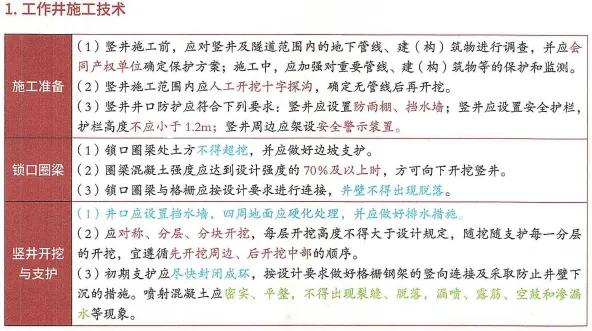

1.【答案】B 【解析】本题考查的是工作井施工技术。锁 口圈梁混凝土强度应达到设计强度的70%及以上时,方可向下开挖竖井。

2.【答案】C 【解析】马头门开启应按顺序进行,同一竖井内的马头门不得同时施工。一侧隧道掘进15m后,方可开启另一侧马头门。马头门标高不一致时,宜遵循“先低后高”的原则。 3.【答案】ACDE 【解析】本题考查的是工作井施工技术。竖井井口防护应符合下列要求:竖井应设置防雨棚、挡水墙;竖井应设置安全护栏,护栏高度不应小于1.2m;竖井周边应架设安全警示装置。

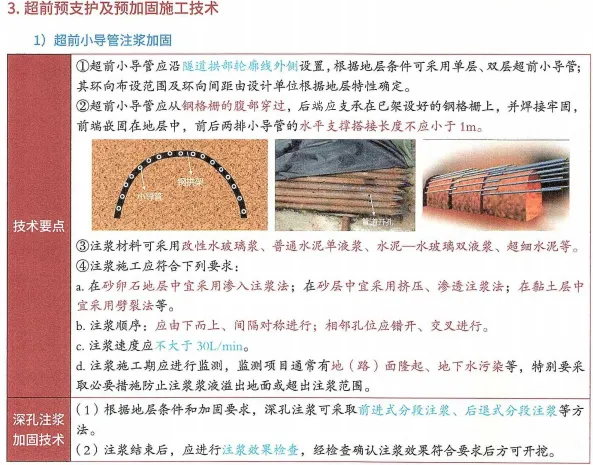

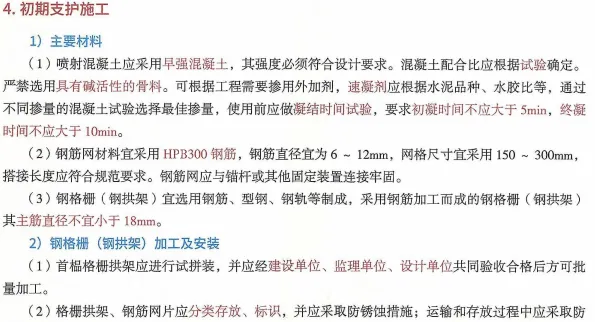

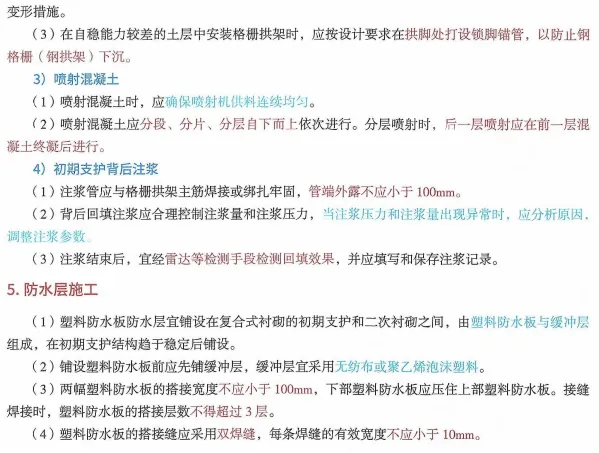

4.【答案】AE 【解析】超前小导管技术要求: (1)超前小导管应沿隧道拱部轮廓线外侧设置,根据地层条件可采用单层、双层超前小导管;其环向布设范围及环向间距在设计时根据地层特性确定;安装小导管的孔位、孔深、孔径应符合设计要求。 (2)超前小导管长度、直径应根据设计要求确定。 (3)超前小导管应从钢格栅的腹部穿过,后端应支承在已架设好的钢格栅上,并焊接牢固,前端嵌固在地层中。前后两排小导管的水平支撑搭接长度不应小于1m。 (4)超前小导管的成孔工艺应根据地层条件进行选择,应尽可能减少对地层的扰动。 (5)小导管其端头应封闭并制成锥状,尾端设钢筋加强箍,管身梅花形布设φ6~φ8mm的溢浆孔。 (6)超前小导管加固地层时,其注浆浆液应根据地质条件、经现场试验确定;且应根据浆液类型,确定合理的注浆压力并选择合适的注浆设备。注浆材料可采用普通水泥单液浆、改性水玻璃浆、水泥—水玻璃双液浆、超细水泥等。

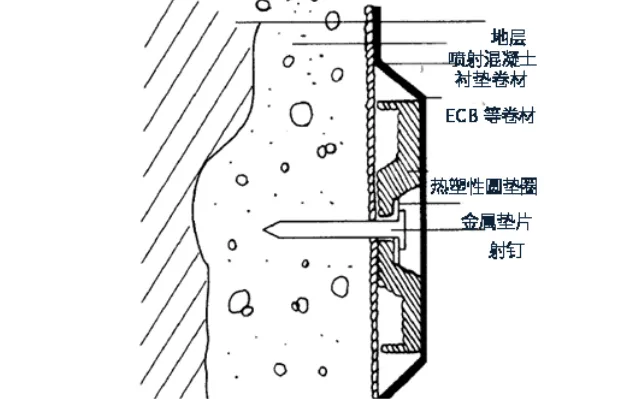

5.【答案】ACDE 【解析】浅埋暗挖法初期支护主要包括钢格栅(拱架)、钢筋网片、纵向连接筋、喷射混凝土等支护结构。 6.【答案】 D 【解析】喷射混凝土应分段、分片、分层,由下而上顺序进行。 7.【答案】B 【解析】马头门的开挖应分段破除竖井井壁,宜按照先拱部、再侧墙、最后底板的顺序破除。 8.【答案】C 【解析】在软弱、破碎地层中成孔困难或易塌孔,且施作超前锚杆比较困难或者结构断面较大时,宜采取超前小导管注浆加固处理方法。 9.【答案】B 【解析】管棚就位后,应按要求进行注浆;钢管内部宜填充水泥砂浆,以增加钢管强度和刚度。注浆压力达到设定压力,并稳压10.【答案】B 【解析】钢筋网材料宜采用HPB300 钢筋,钢筋直径宜为6~12mm, 网格尺寸宜采用150~300mm, 搭接长度应符合规范要求。钢筋网应与锚杆或其他固定装置连接牢固。 11.【答案】AD 【解析】选项B:使用前应做凝结时间试验,要求初凝时间不应大于5min,终凝时间不应大于10min。 选项C:采用钢筋加工而成的钢格栅(钢拱架)其主筋直径不宜小于18mm。 选项E:首榀钢格栅(钢拱架)应进行试拼装,并应经建设单位、监理单位、设计单位共同验收合格后方可批量加工。钢格栅(钢拱架)拼装尺寸允许偏差应为0~+30mm,平面翘曲应不大于20mm。 12.【答案】C 【解析】背后回填注浆管在钢格栅(钢拱架)安装时宜埋设于隧道拱顶、两侧起拱线以上的位置,必要时侧墙亦可布设,间距应符合设计要求。注浆管应与格栅拱架主筋焊接或绑扎牢固,管端外露不应小于100mm。 13.【答案】D 【解析】拆模时间应根据结构断面形式及混凝土达到的强度确定;矩形断面顶板应达到 100%。 14.【答案】ABCD 【解析】超前小导管加固地层时,其注浆浆液应根据地质条件、经现场试验确定;且应根据浆液类型,确定合理的注浆压力并选择合适的注浆设备。注浆材料可采用普通水泥单液浆、改性水玻璃浆、水泥-水玻璃双液浆、超细水泥等。 钻爆法隧道施工 考点 1钻爆法施工原理

1、【答案】B 【解析】钻爆法掘进方式一般有全断面掘进法、导洞法、分部开挖法。 (1)全断面掘进法:整个开挖断面一次钻孔爆破,开挖成型,全面推进。 (2)导洞法:先开挖断面的一部分作为导洞,再逐次扩大开挖隧洞的整个断面。 (3)分部开挖法:在围岩稳定性较差,一般需要支护的情况下,开挖大断面的隧洞时,可先开挖一部分断面,及时做好支护,然后再逐次扩大开挖。 考点2钻爆法施工技术
1.【答案】B 【解析】选项A错误,必须检查起爆线路是否完好才能重新起爆。 选项C错误,应使用木制、竹制或其他不发生火星的材料制成的工具将填塞物掏出。选项D错误,盲炮应在当班处理,当班不能处理或未处理完毕,应将盲炮情况(盲炮数量、炮孔方向、装药数量和起爆药包位置、处理方法和处理意见)在现场交接清楚,由下一班继续处理。 2.【答案】B 【解析】隧道超前地质预报可以采用地质调查法、超前钻探法、物探法、超前导坑预报法和综合超前地质预报方法。 3、【答案】C 【解析】模板台车及拼装式模板支架设计满足混凝土浇筑过程中的强度、刚度和稳定性要求。拱、墙混凝土应一次连续浇筑,不得采用先拱后墙浇筑。模筑混凝土衬砌按设计要求设置沉降缝和伸缩缝。混凝土应从两侧边墙向拱顶、由下向上依次分层对称浇筑,两侧混凝土浇筑面高差不应大于1.0m, 同一侧混凝土浇筑面高差不应大于0.5m。混凝 土衬砌应连续浇筑。4、【答案】C 【解析】物理勘探(简称物探)是利用物理学的原理、方法和专门的仪器,观测并综合分析天然或人工地球物理场的分布特性,探测地质体或地质构造形态的勘探方法。 采用物探技术进行超前地质预报的优点是快速、超前探测距离大、对施工干扰相对小、可 以多种技术组合应用。5、【答案】B 【解析】反向起爆有利于克服岩石的挟制作用,能提高炮孔利用率,减小岩石破碎块度,爆破效果较正向起爆为好。但反向起爆较早装入起爆药卷,会影响后续装药质量,在有水情况下,起爆药卷易受潮拒爆,还易损伤起爆引线,机械化装药时易产生静电早爆。6、【答案】B 【解析】同一串联支路上使用的电雷管,其电阻差不应大于0.8Ω,重要工程不超过0.3Ω。 浅孔爆破盲炮处理:平行孔距盲炮孔口不得小于0.3m 。为确定平行孔的方向, 允许从盲炮口取出长度小于20cm 的填塞物。 深孔爆破盲炮处理:在距盲炮口不小于10倍炮孔直径处另打平行孔装药起爆。爆破参数由爆破工作领导人确定。 7、【答案】C 【解析】隧道不应欠挖,当围岩完整、石质坚硬时,允许围岩个别突出部分(每1m²不大于0.1m²) 侵入衬砌。对整体式衬砌,侵入值应小于1/3,并小于10cm; 对喷锚衬砌不应大于5cm; 拱脚和墙脚以上1m范围内严禁欠挖。 8、【答案】D 【解析】周边爆破的参数确定主要是炮孔装药量、炮孔间距、最小抵抗线。 9、【答案】ABCD 【解析】隧道超前地质预报的目的:(1)进一步查清隧道工作面前方工程地质和水文地质条件,指导工程施工顺利进行;(2)降低地质灾害发生的概率和危害程度;(3)为优化工程设计提供依据;(4)为编制竣工文件提供基础资料。10、【答案】AD 【解析】选项A:在隧道开挖爆破过程中,广泛采用的钻孔设备为凿岩机和钻孔台车。选项D:预裂爆破的周边孔是最先起爆的。 知识点:钻爆法起爆顺序及时差 (1)除预裂爆破的周边孔是最先起爆外,在一个开挖断面上,起爆顺序是由内向外逐层起爆。这个起爆顺序可以用迟发雷管的不同延期时间来实现。 (2)各层(卷)炮之间的起爆时差越小,则爆破效果越好。常采用的时差为40~200ms,称为微差爆破。 (3)同圈孔必须同时起爆,尤其是掏槽孔和周边孔,以保证同圈孔的共同作用效果。 |
