导流围堰专项方案(含导流计算)word45页(会员资料)
| 加入2026《市政路桥实战参考》会员 |
| 2025《市政路桥实战参考》会员资料 |
|
|
| 2025《工程实战参考》会员资料 |
加入2026年度《市政路桥实战参考》会员


本标段工程主要内容包括堤防工程、巡河路工程、清淤工程、护砌工程、穿堤建筑物改造工程、信息自动化等
清淤工程:桩号3+000~6+000段全断面河道清淤3000m,淤泥深度约0.3-0.8米,现状河道主槽底宽约110~160m,上口宽度为130~180m,左、右岸滩地各宽70~80m,行洪通道宽300~400m,现状河道主槽除桥区河底局部有护砌外,其余均为土质边坡。清淤基准线:设计纵坡i=0.00014,本标段起点设计河道高程16.97m,终点设计河底高程16.53m。清淤原则:若现状河底低于清淤基准线,维持现状河底,若现状河底高于清淤基准线,则按设计要求疏挖。
护砌工程:左岸桩号3+800~4+124、4+570~5+837段为铅丝石笼主槽弯段护坡结构形式,其他为主槽直段护坡形式,右岸桩号3+000~6+000为主槽直段护坡形式。
穿堤建筑物改造工程:本标段改建方涵共四座,位于左岸桩号3+882、4+922;右岸桩号3+193、4+651位置。改建内容:进口护砌,包括新建进口暗涵和暗涵进口护砌,护砌采用浆砌石挡墙护坡,拆除原浆砌石护坡挡墙。
河道清淤施工、护砌施工、穿堤建筑物施工与施工导流措施密切相关,做好施工导流,为河道清淤和河道护砌及穿堤建筑物施工提供干槽保障。
1.3 施工导流和度汛标准
本标段导流标准按5年一遇洪水非汛期流量45.7m3/s考虑。
1.4导流工程特点
⑴ 本标段改建方涵共四座。
⑵ 本标段河口5年一遇的非汛期流量45.7m³/S。估水季节穿堤涵闸上游无来水。
⑶ 目前河水位为17.90米高程,经实际测量推断河道围堰轴线位置水深0.5~1.6米,淤泥深度0.5~1.5米。
⑷实测现河道底宽度110米~160米。
(5)本标段河道设计起点高程16.97米,终点高程16.53米。
1.5 河道内项目工程数量及各部位数量分布

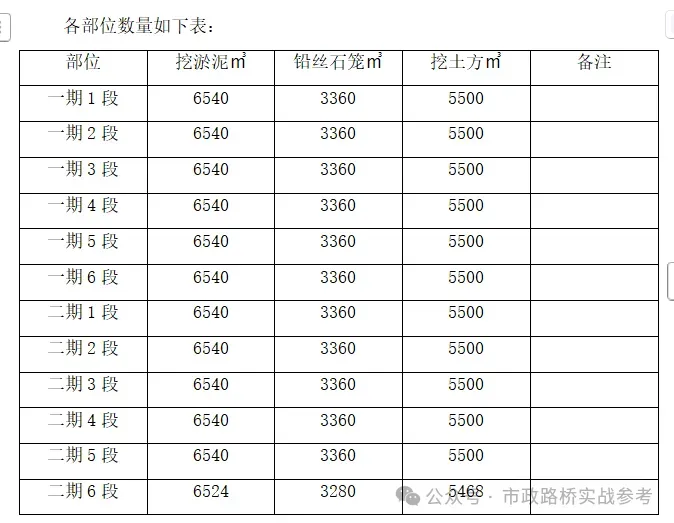

本标段河槽内主要数量为挖淤泥78464立方;挖土方:65968立方;铅丝笼护砌:40240立方。图纸变更另行调整。

四导流方案及导流规划
为保证清淤工程、护砌工程、穿堤建筑物工程的干地施工,河道区需采取两期导流。纵向围堰、横向围堰均采用桩膜围堰。穿堤建筑物出口围堰采用土石围堰,围堰采用顶宽2.0米,迎水和背水坡均为1:1.5的粘土围堰,高度2.0米(控制顶高程18.70米)。
4.1主河道导流规划

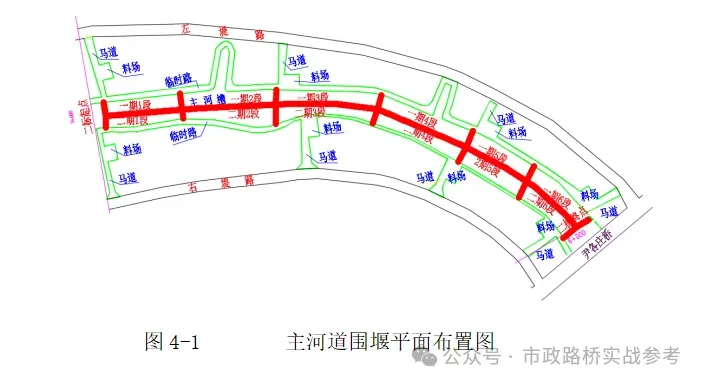

为形成流水作业加快总体施工进度,主河道分段设置横向围堰,纵向围堰设置在距右岸60米位置,个别位置根据实际情况进行调整并保证轴线平顺,先围护左侧河道,右侧河道过流,排干左侧围堰基坑内积水,进行左侧围堰内的清淤及险工段护砌。左侧围堰内的河道项目完工后,自下游向上游拆除横向围堰,纵向围堰进行重新翻铺铺设防渗膜,同时搭设右侧横向围堰,左侧河道过流。见图4-1。
本标段导流顺序为:一期桩膜围堰施工→左侧排水右侧导流→左侧河道开挖、护砌、清淤、左侧穿堤建筑物施工→一期横向围堰拆除→纵向围堰翻膜→搭设横向二期围堰→左侧导流右侧排水→右侧河道护砌、清淤施工→围堰拆除。
4.2穿堤建筑物导流规划
本标段4座涵洞(左岸3+882、4+922 两座;右岸3+193, 4+651 两座),左右岸各两座,左侧河道围护完成后进行左岸涵洞施工,右侧河道围护完成后进行右岸涵洞施工。因所有涵洞估水季节进口均无来水,涵洞上下口设置土围堰,围堰采用顶宽2.0米,迎水和背水坡均为1:1.5的粘土围堰,在河道围堰和涵洞上口围堰形成的干地施工条件下进行施工。


。。。。。。
